空间与项目要求
220㎡住宅需要容纳主卧、两间独立的儿童房、书房、步入式衣帽间、双卫生间、独立马桶间与家政间,同时落实藏酒展示、入户落尘区、独立鞋柜、日式入户门、监控和净水设备,并把少开窗的生活习惯纳入新风系统配置。
设计与施工处理
平面阶段围绕两个孩子各自独立房间的采光展开多轮方案比选;施工阶段按拆除放线、墙体基层、水电布线、卫浴、吊顶饰面、地面系统(地暖与地板)、木作定制、设备安装与收尾验收推进,各阶段以图纸和验收节点控制。
施工范围
工程覆盖拆除、新建墙体、水电改造、厨卫设备、吊顶与顶墙面饰面、地暖与地板、木门、全屋定制及设备安装,并于2025年1月9日完成竣工验收。
空间方案
设计效果与空间
两间儿童房与采光
将一间儿童房拆分为两间独立房间。
两个孩子需要各自独立的学习与休息空间,拆分方案以两个房间都能获得采光为前提反复比选。
客厅电视与收纳
不做电视背景墙,采用移动式电视支架并预留收纳位。
移动支架保留日常观影功能,不使用时可收纳,客厅墙面与活动空间也更完整。
入户落尘区与鞋柜
设置落尘区、日式入户门与独立鞋柜。
室内鞋柜按日常鞋履与长靴的数量规划,也避免把鞋柜放在门外公共区域。
房屋条件与施工要求+
- 两个儿童房由一间房拆分,两个房间都需要获得自然采光。
- 北阳台有天然气管道,空间调整受管线位置与安全条件约束。
- 地暖、地板与门扇之间需要统一完成面高度。
- 家庭希望减少开窗频率,新风系统需要与门窗条件一并考虑。
施工进度总览
施工阶段甘特图
2024.03 — 2025.01
- 日级区间
- 月级区间
- 起始节点
左右滑动查看月份 →
点击工序查看现场环节左右滑动查看月份 →
施工节点记录
需求沟通与方案设计
2024.03–05整理居住需求,多轮方案比选后完成平面方案确认。
合同签订与施工图确认
2024.05–07签订施工合同,完成施工图、厨卫产品图纸与材料下单。

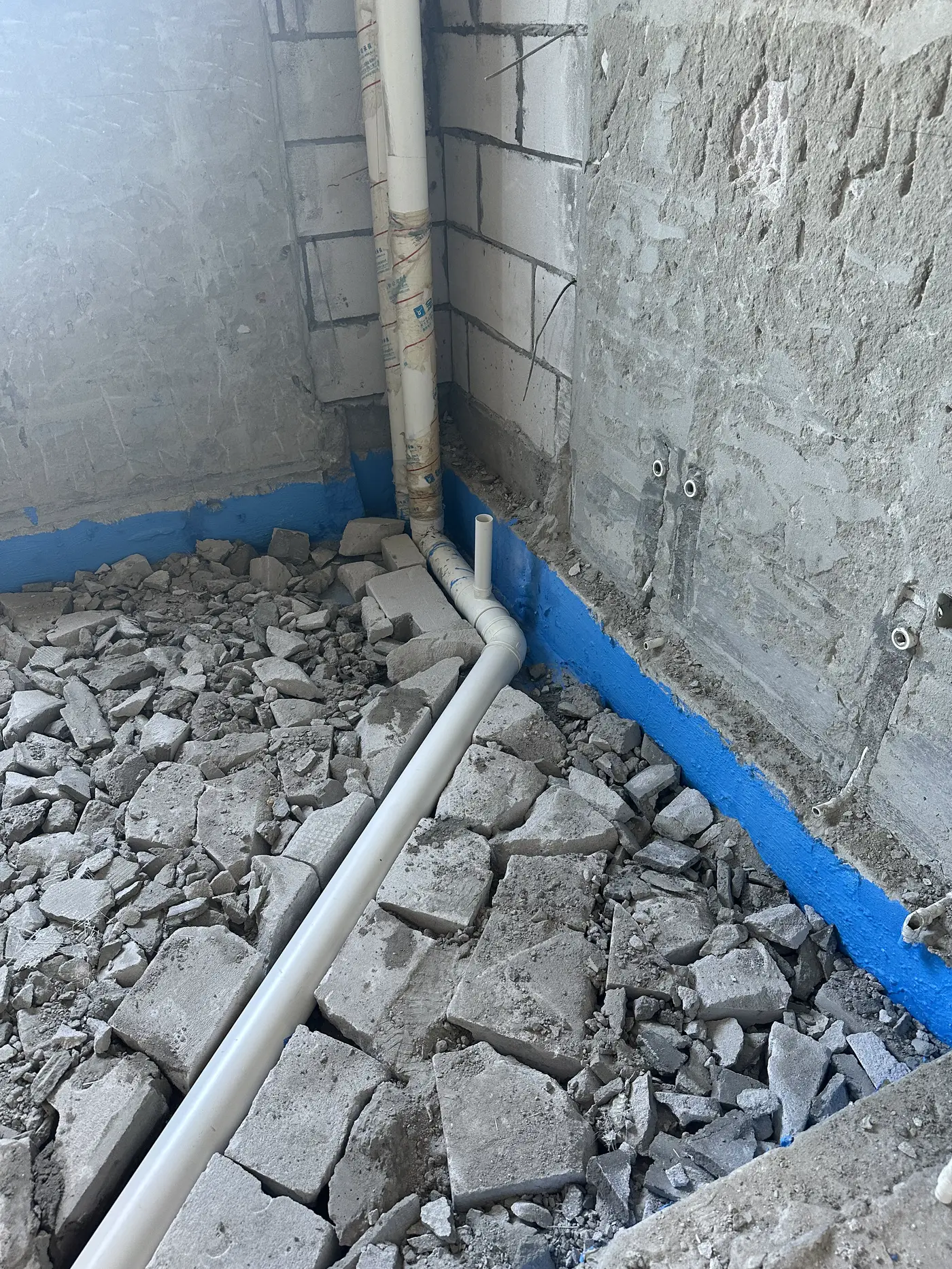

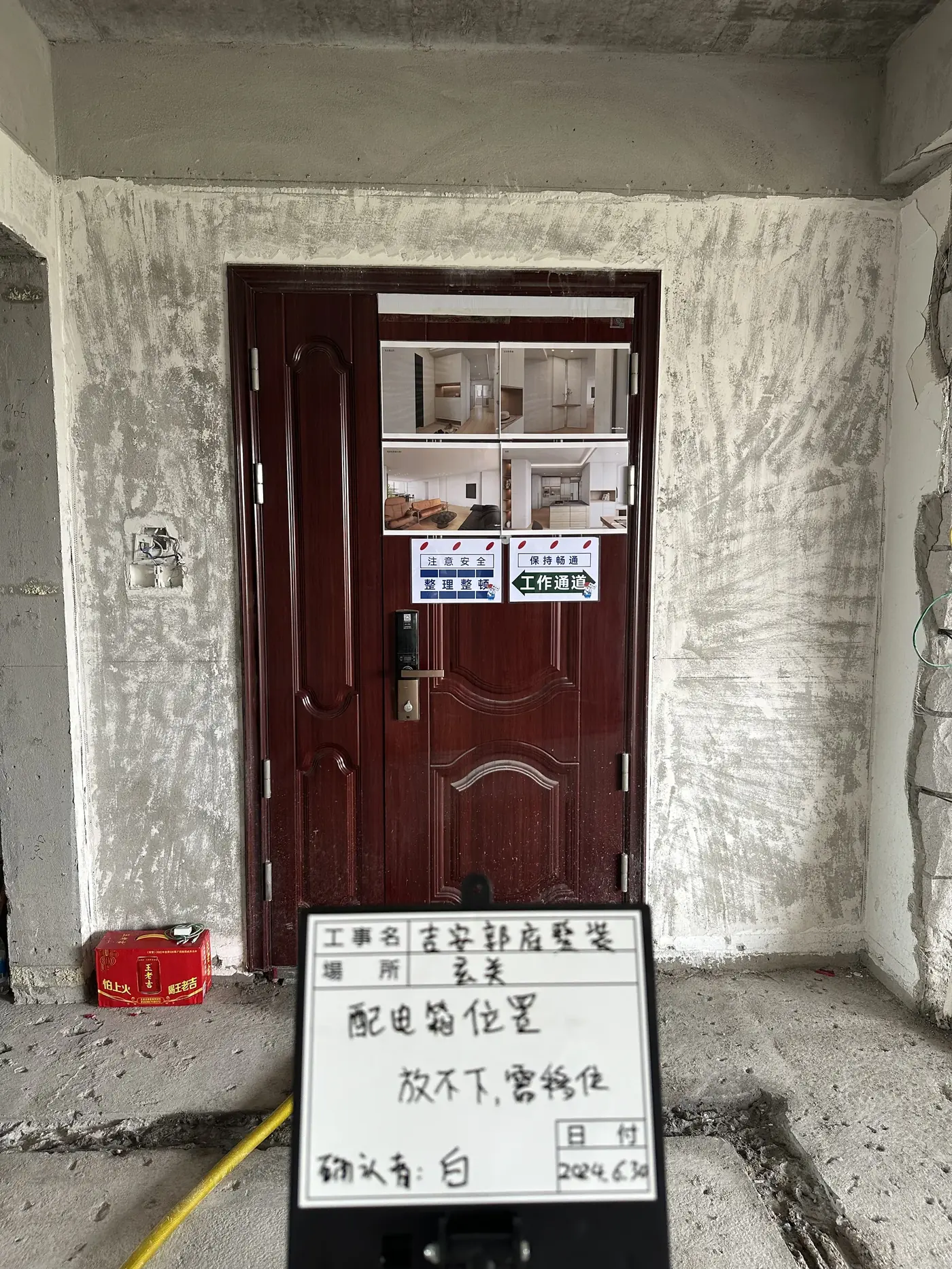

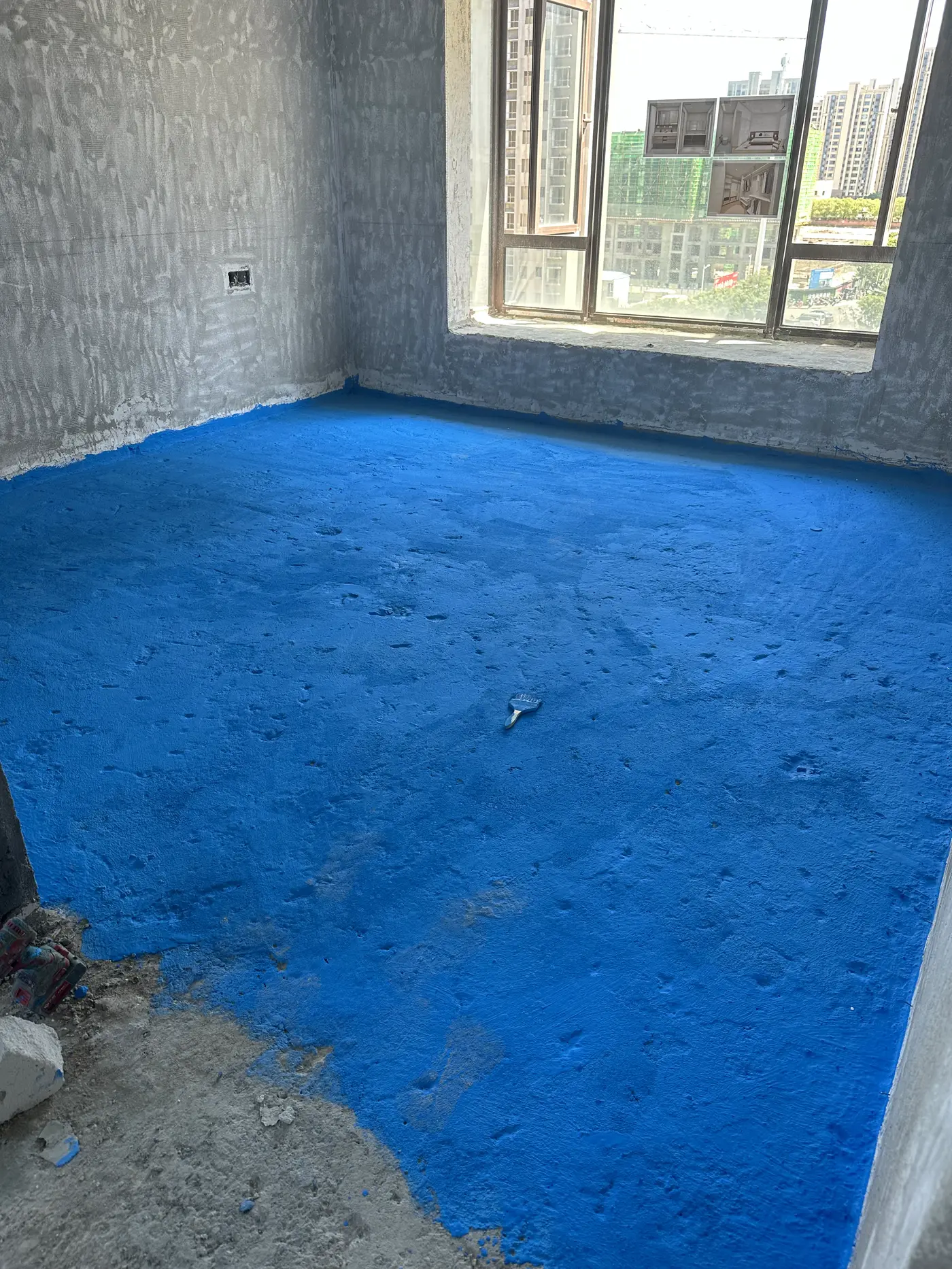

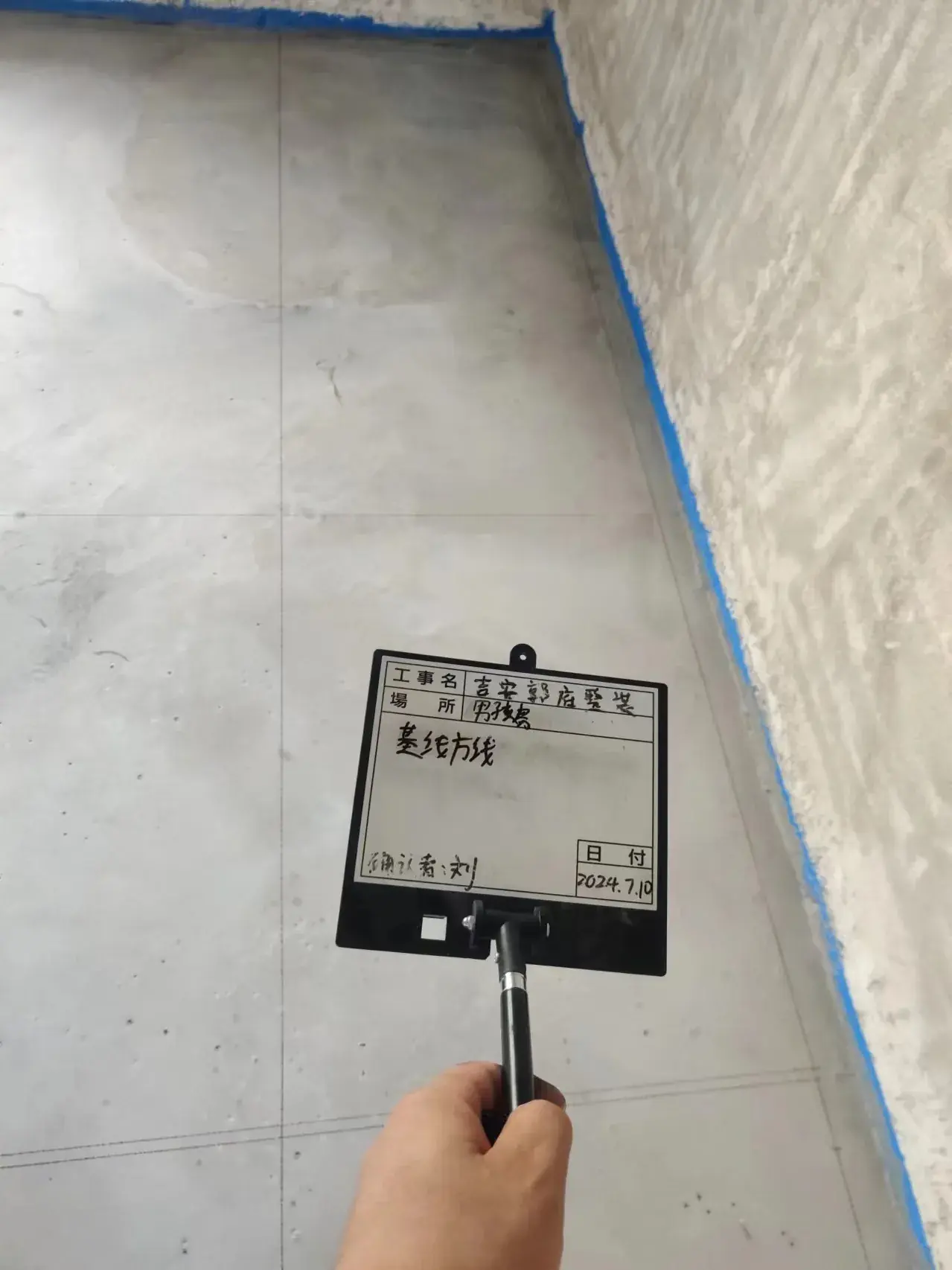

开工、基层确认与现场放线

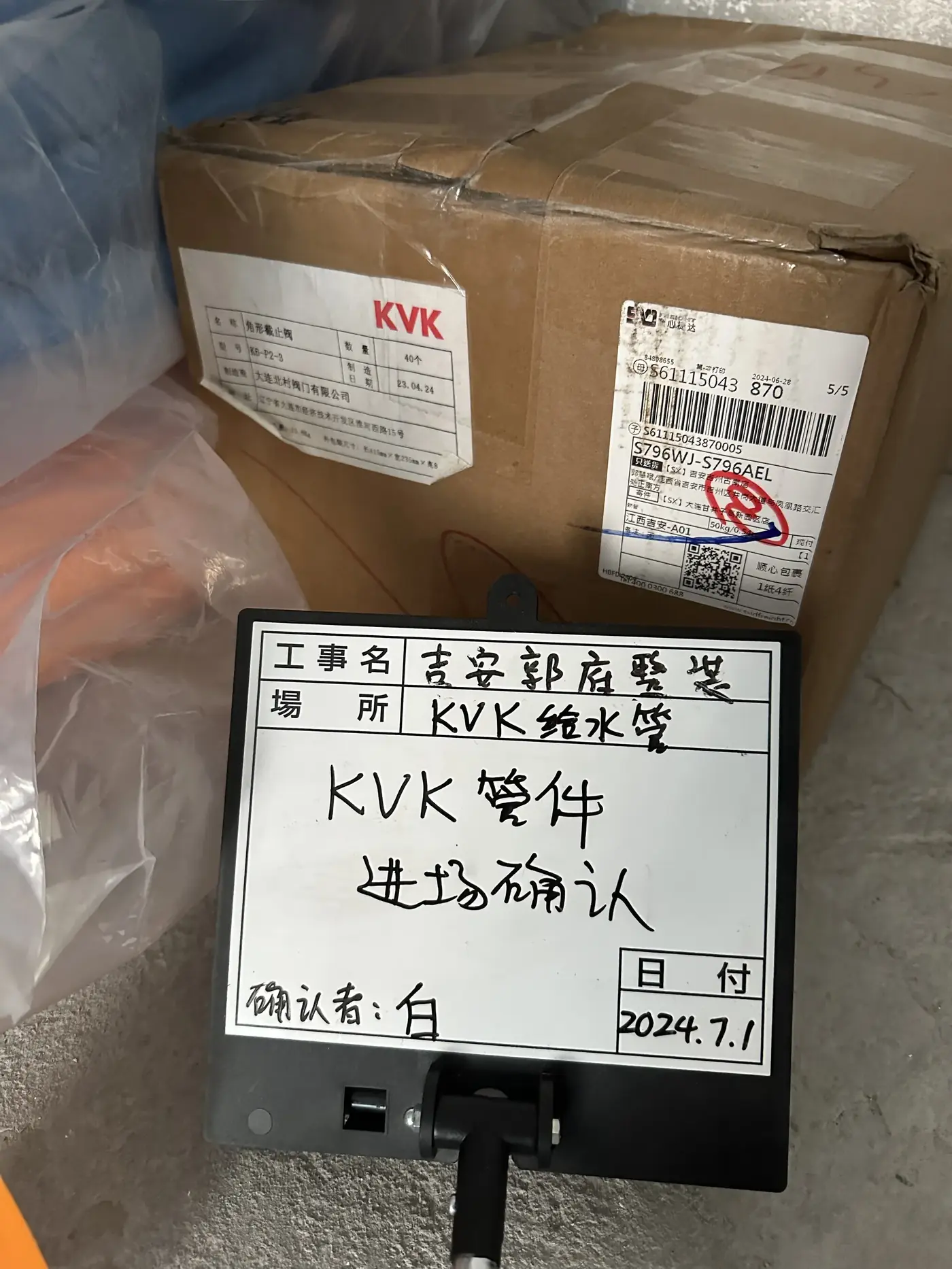

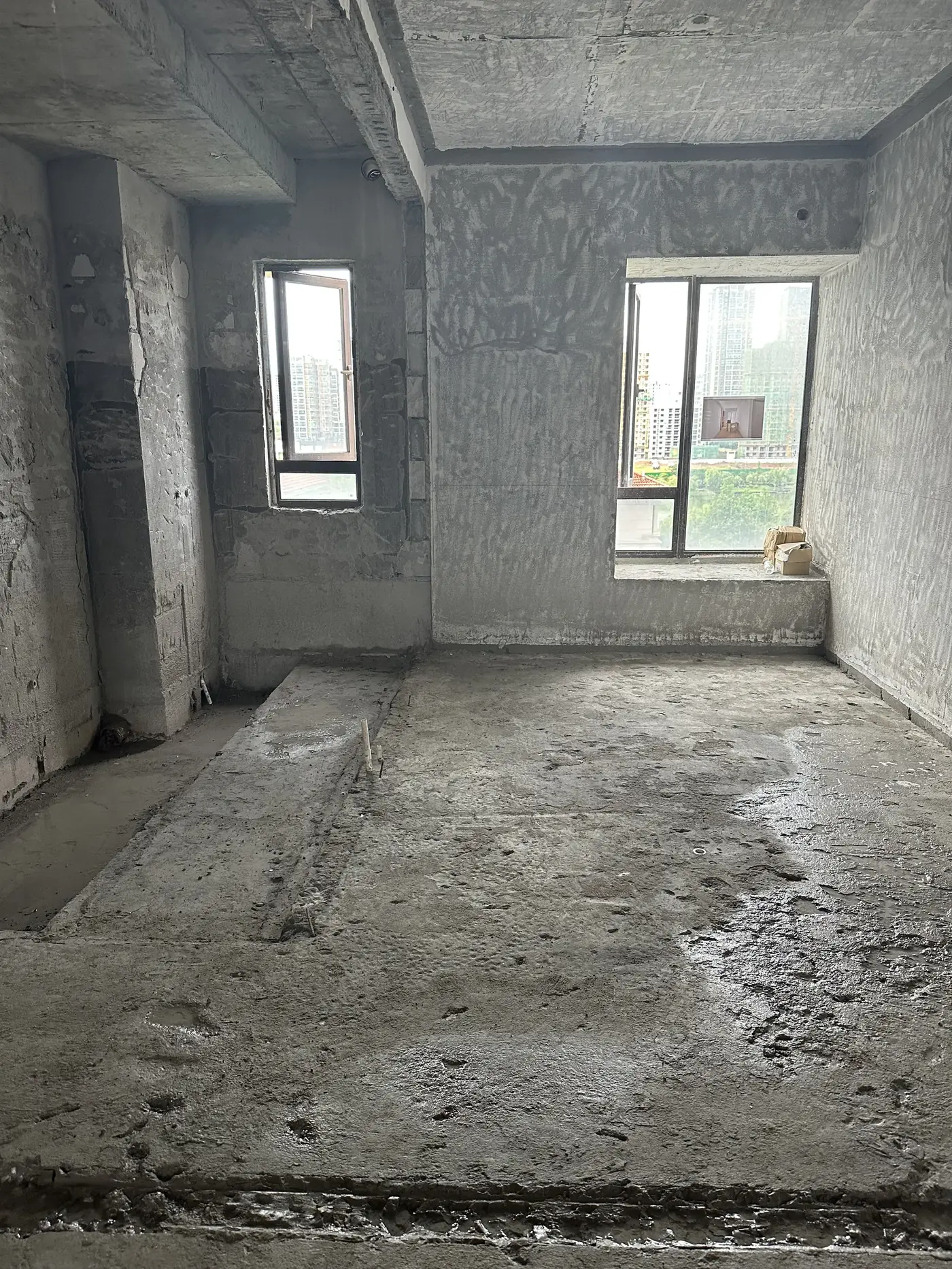

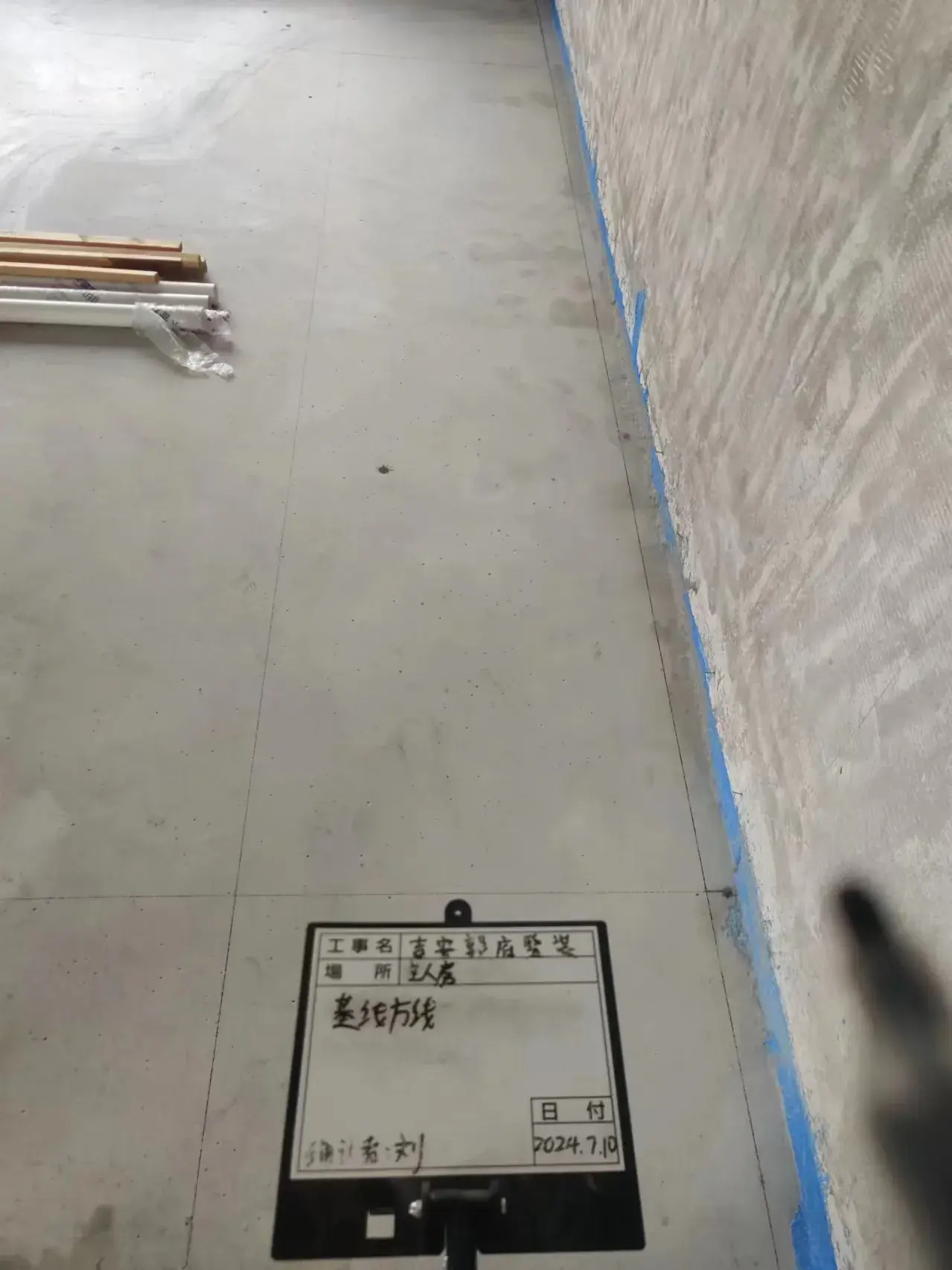

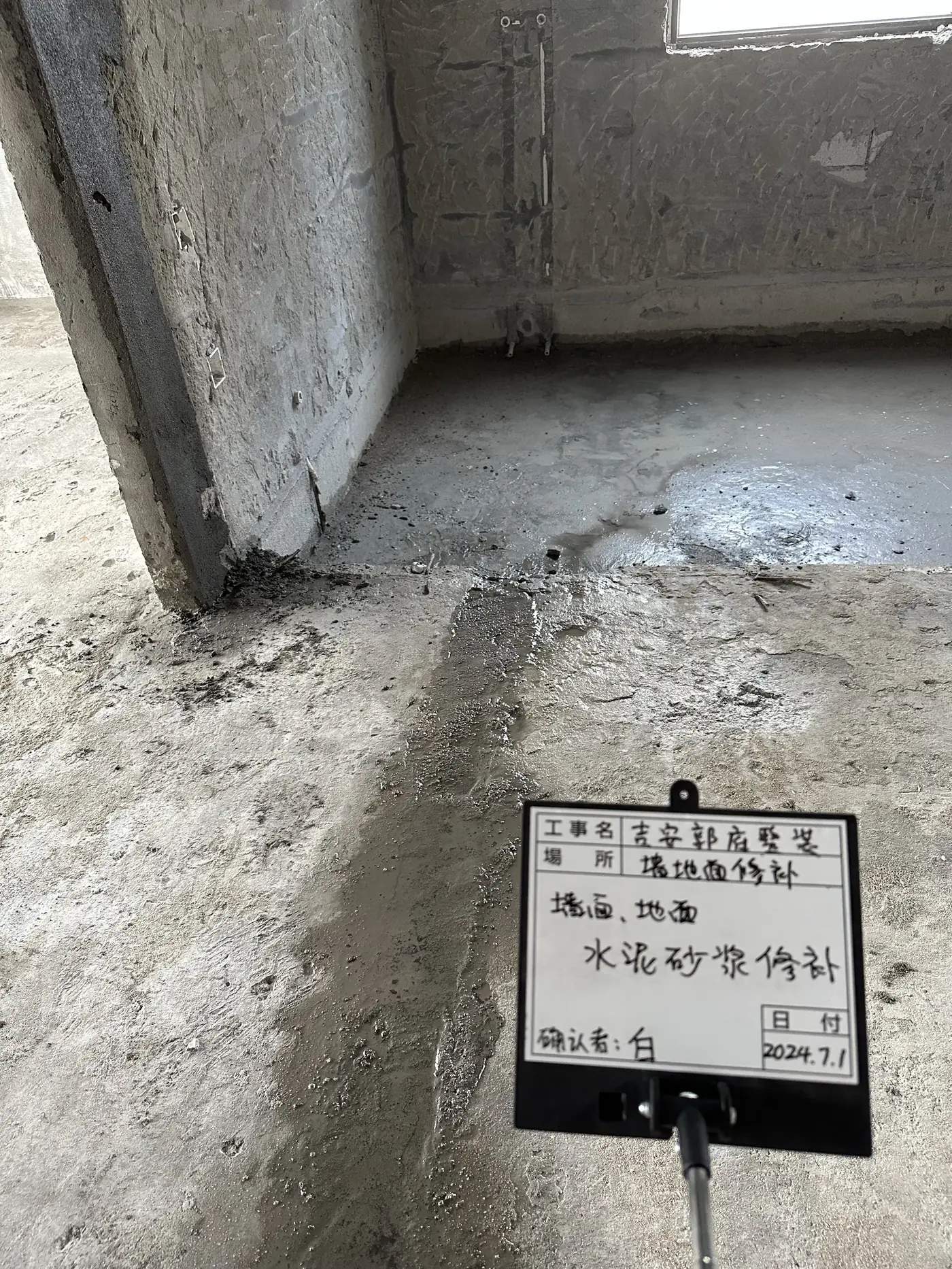

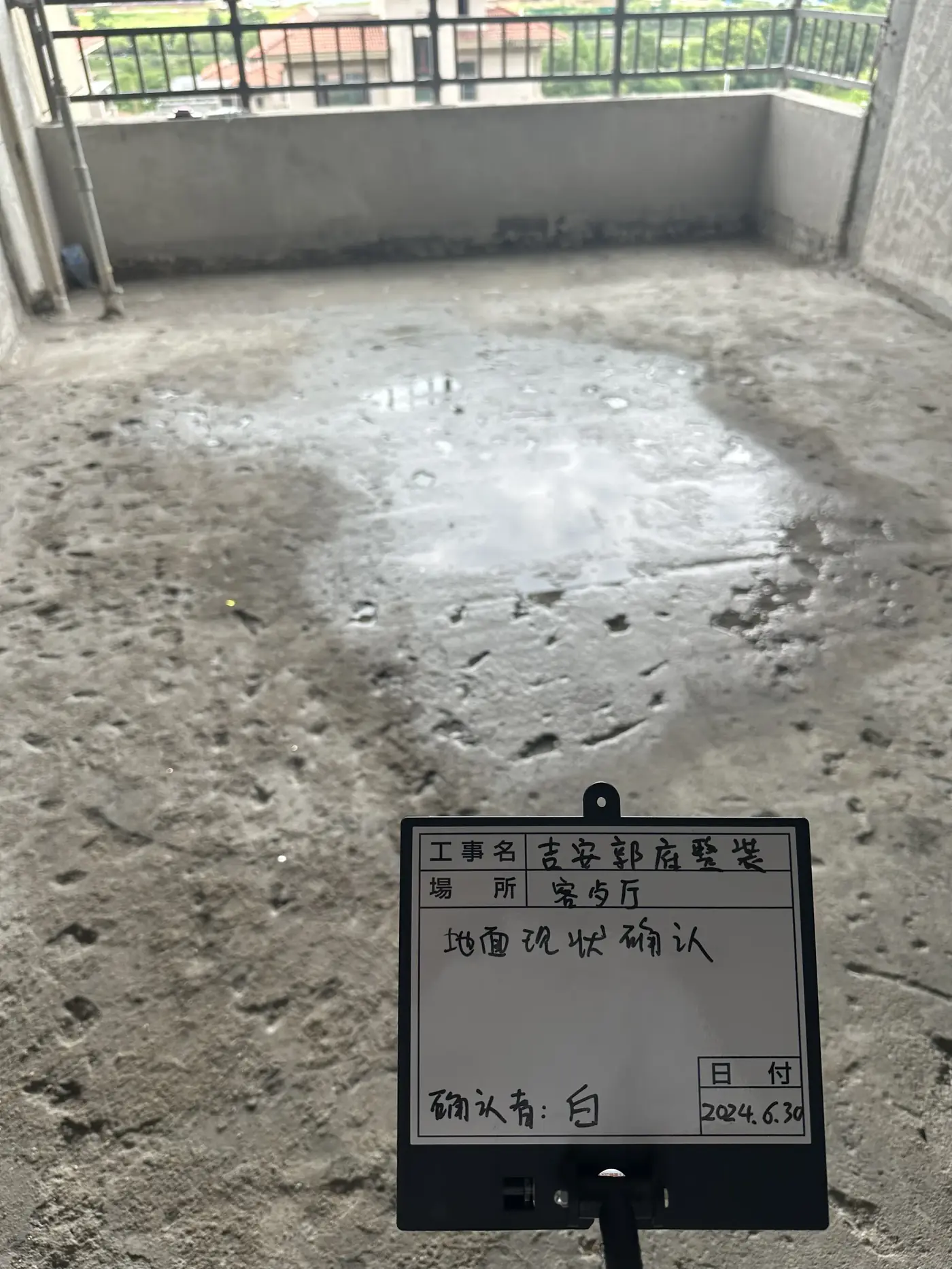

2024.06.30–07.14开工进场、拆除旧装与现场放线,确认基层条件。

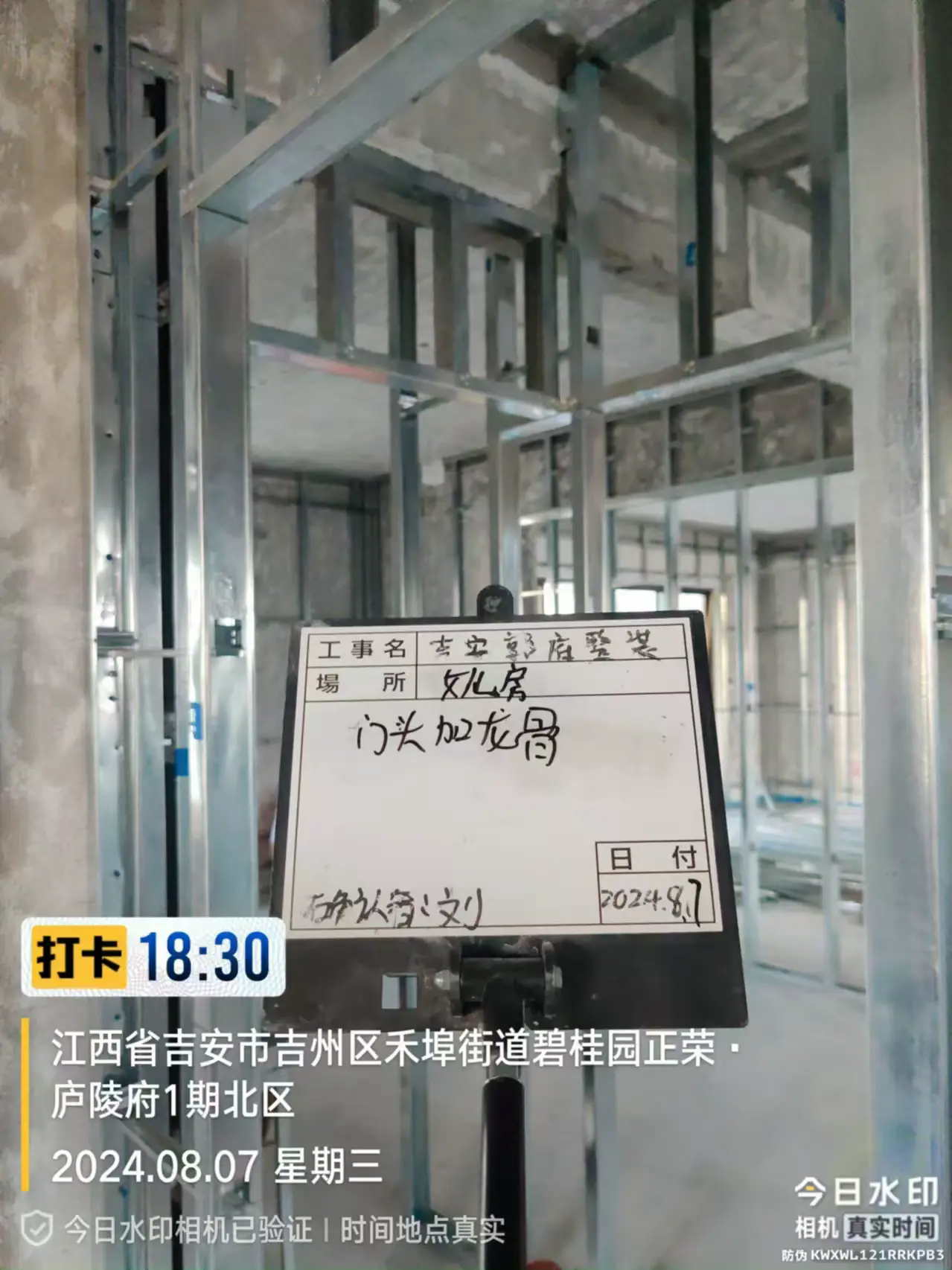

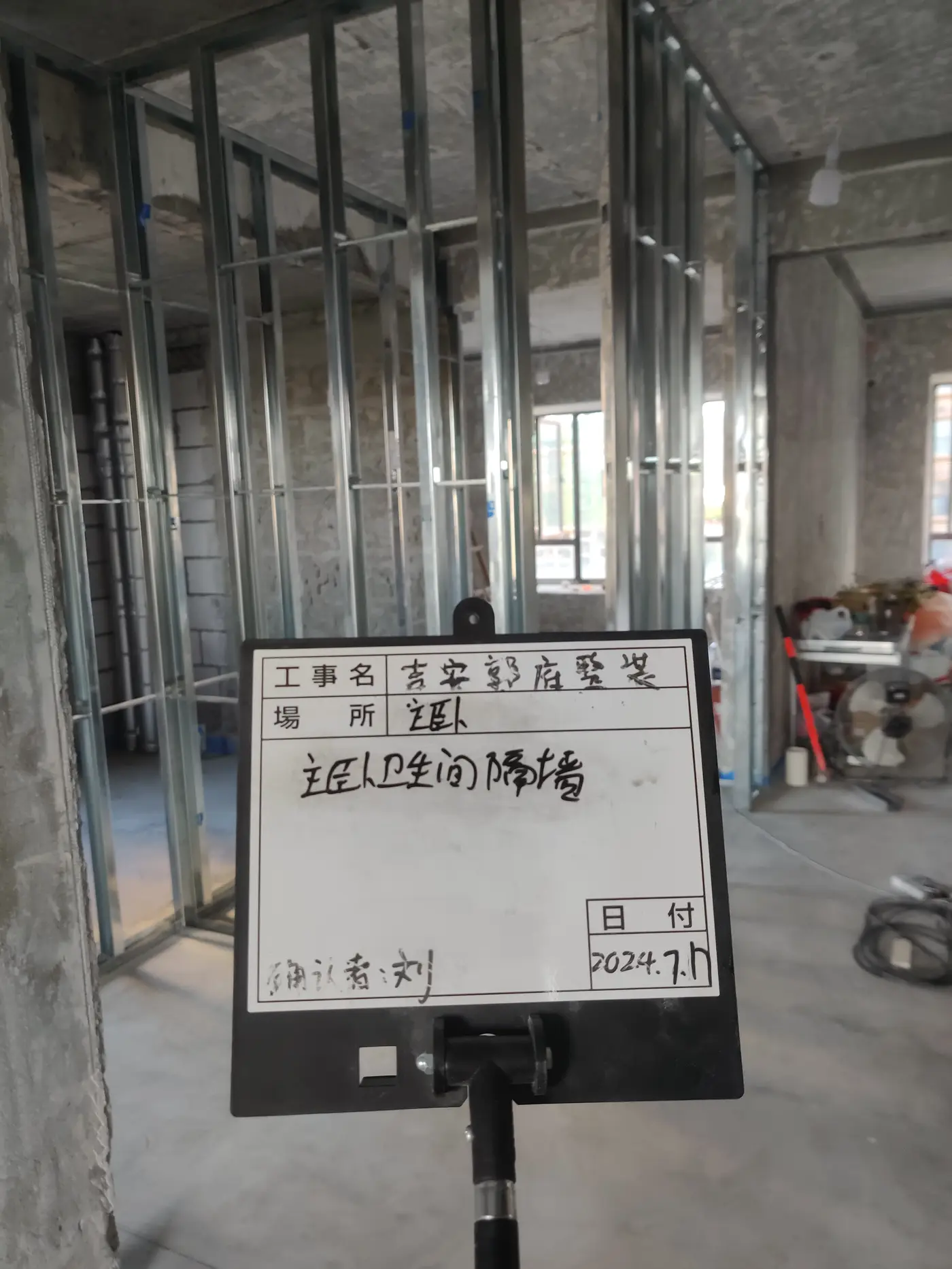

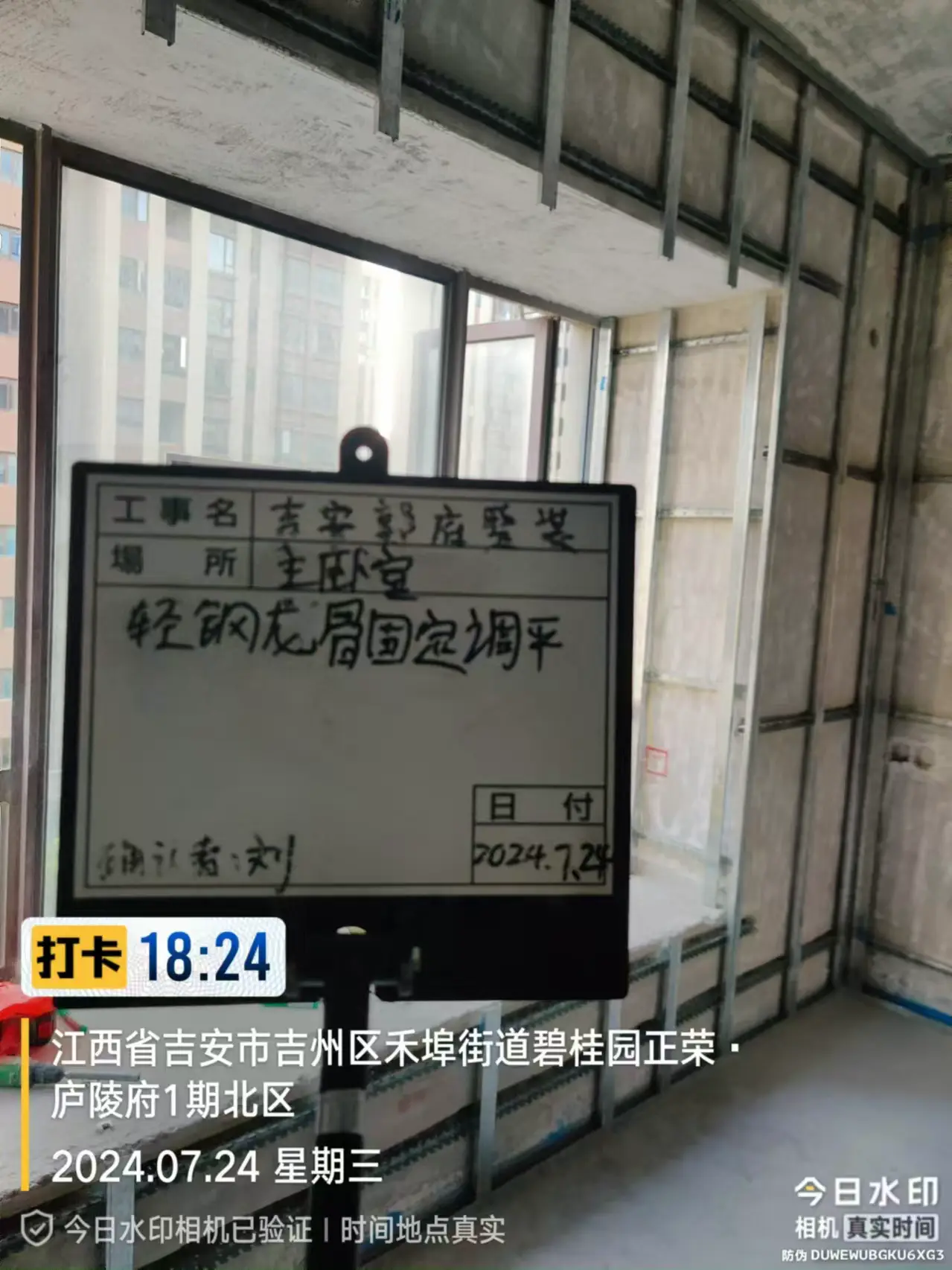

墙体与轻钢龙骨基层

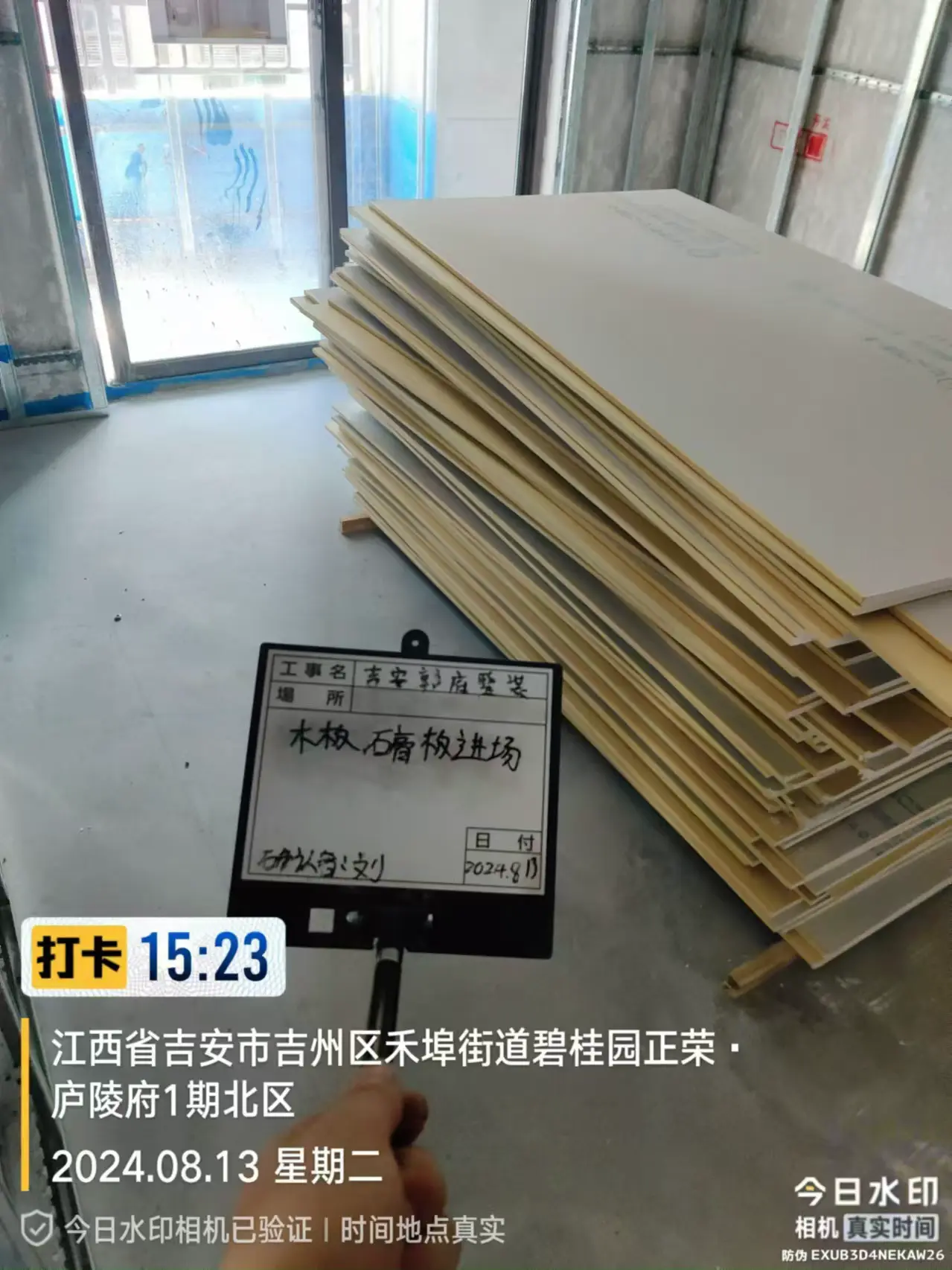

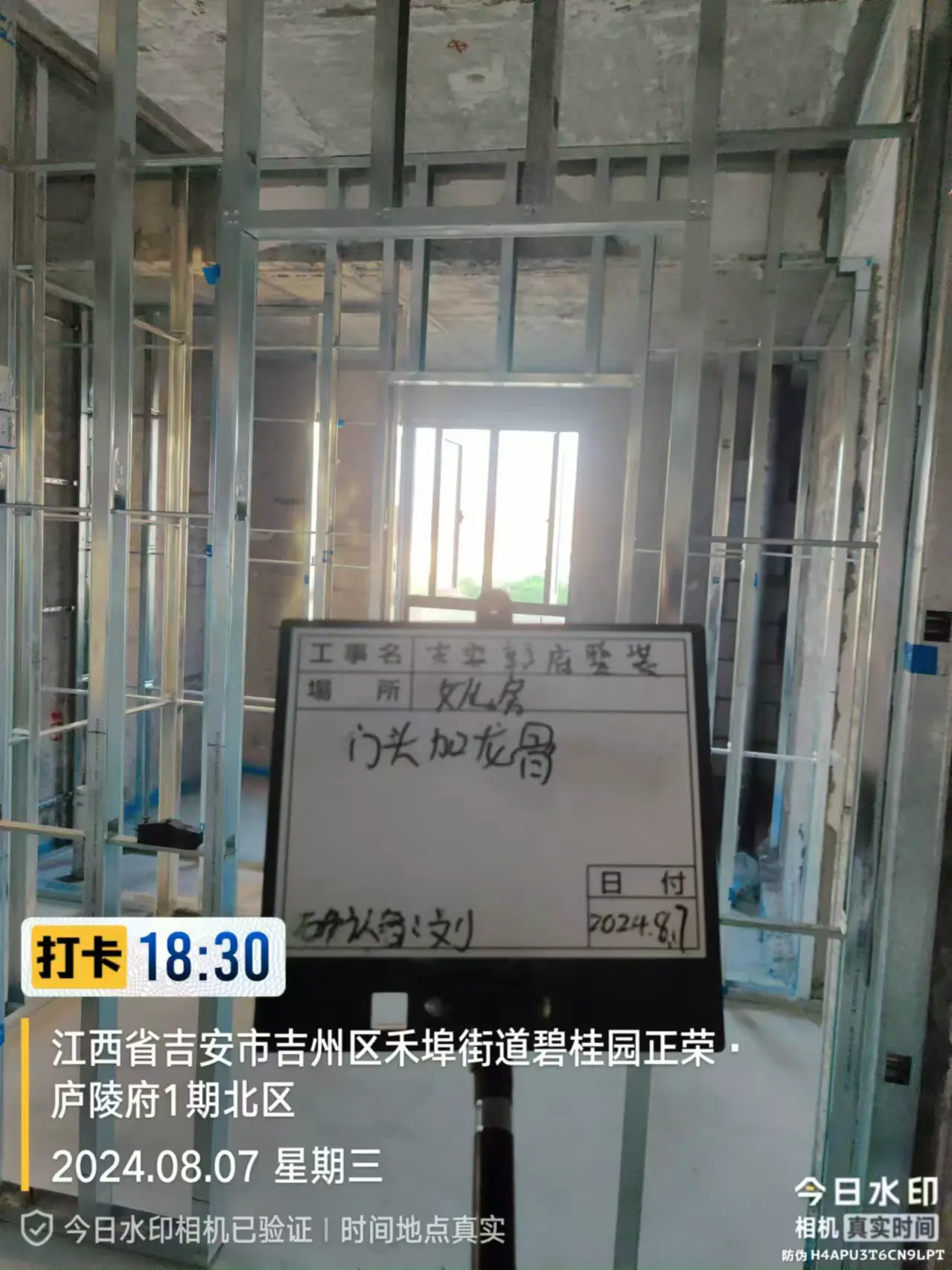

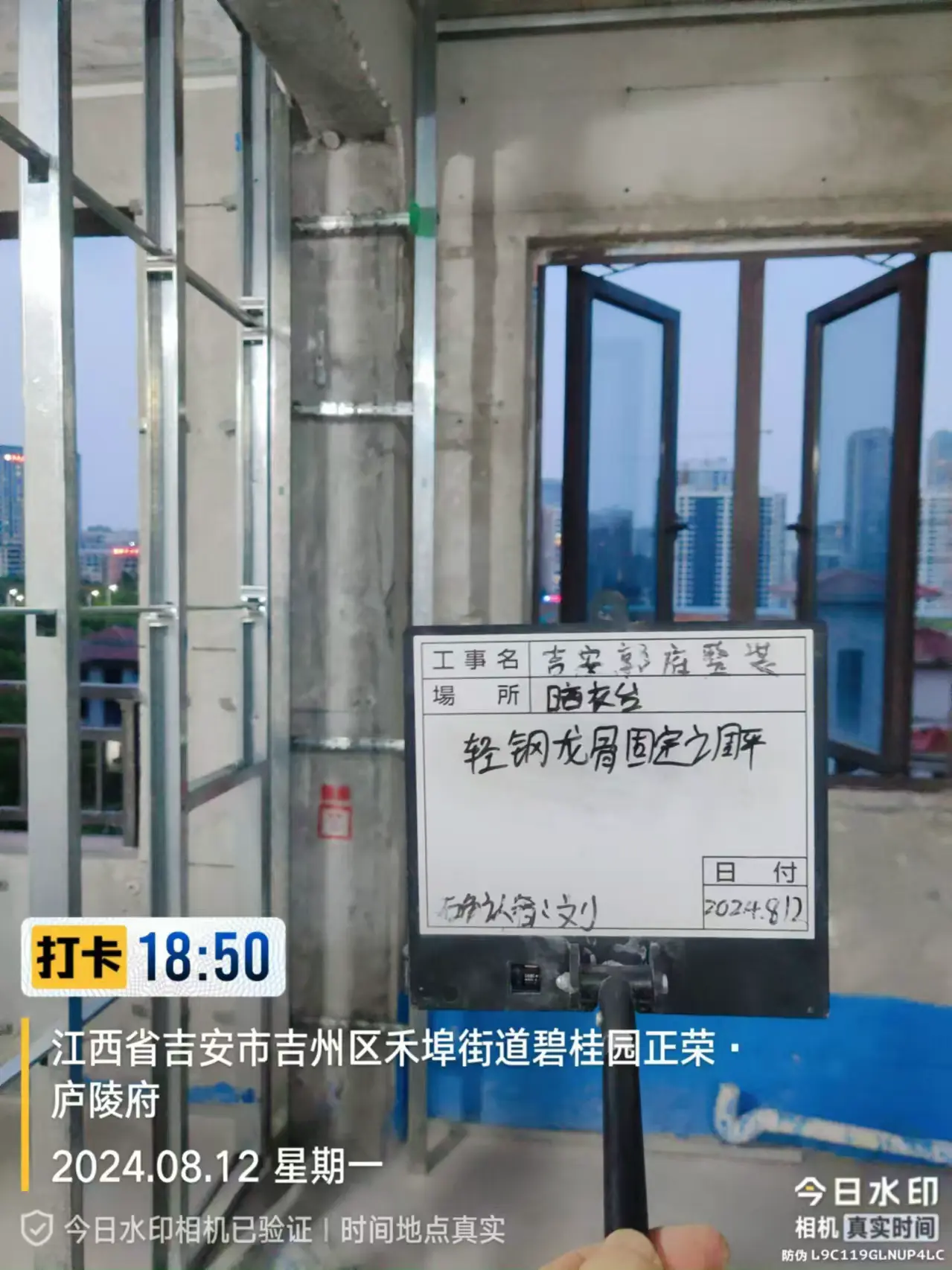

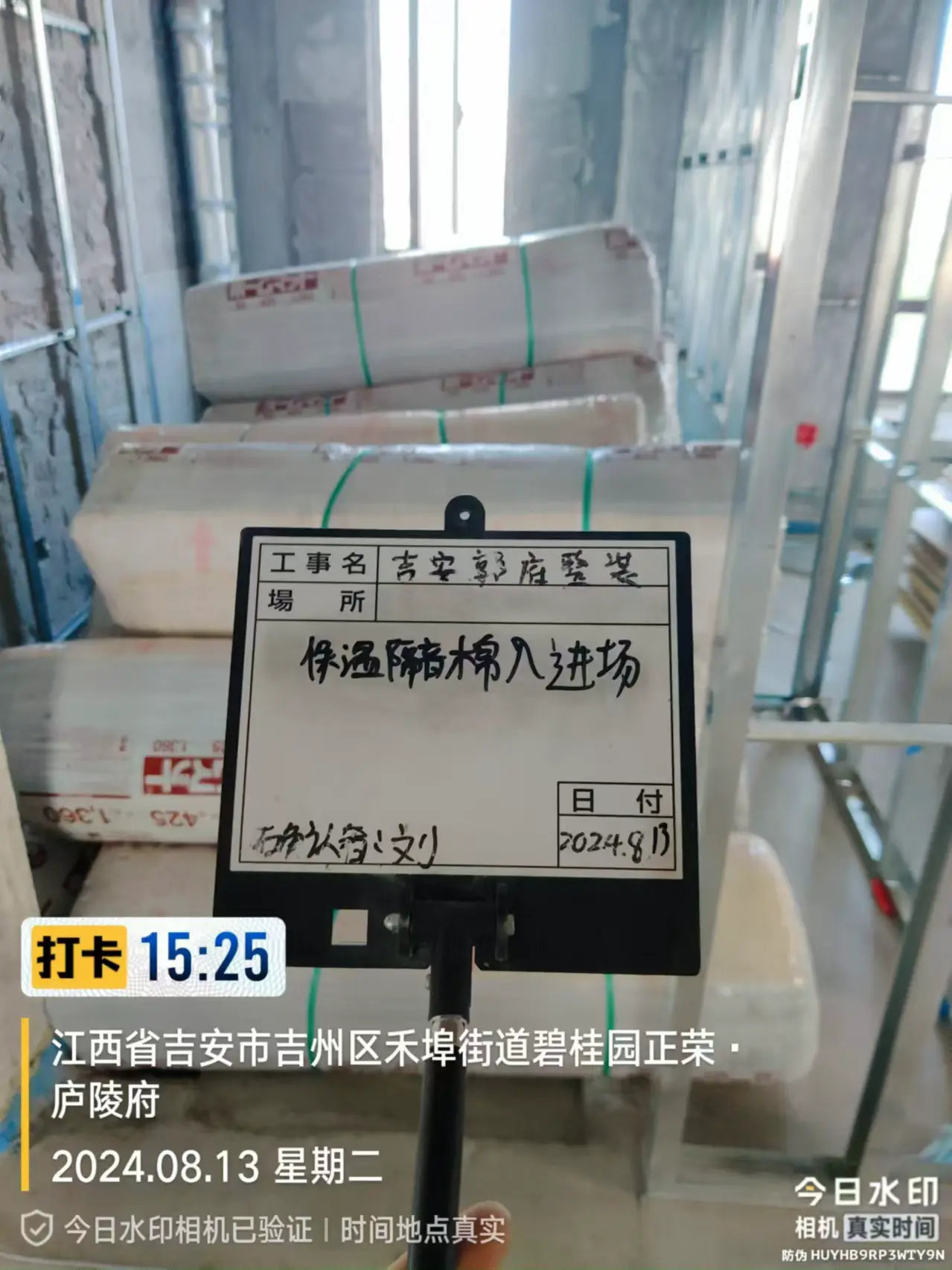

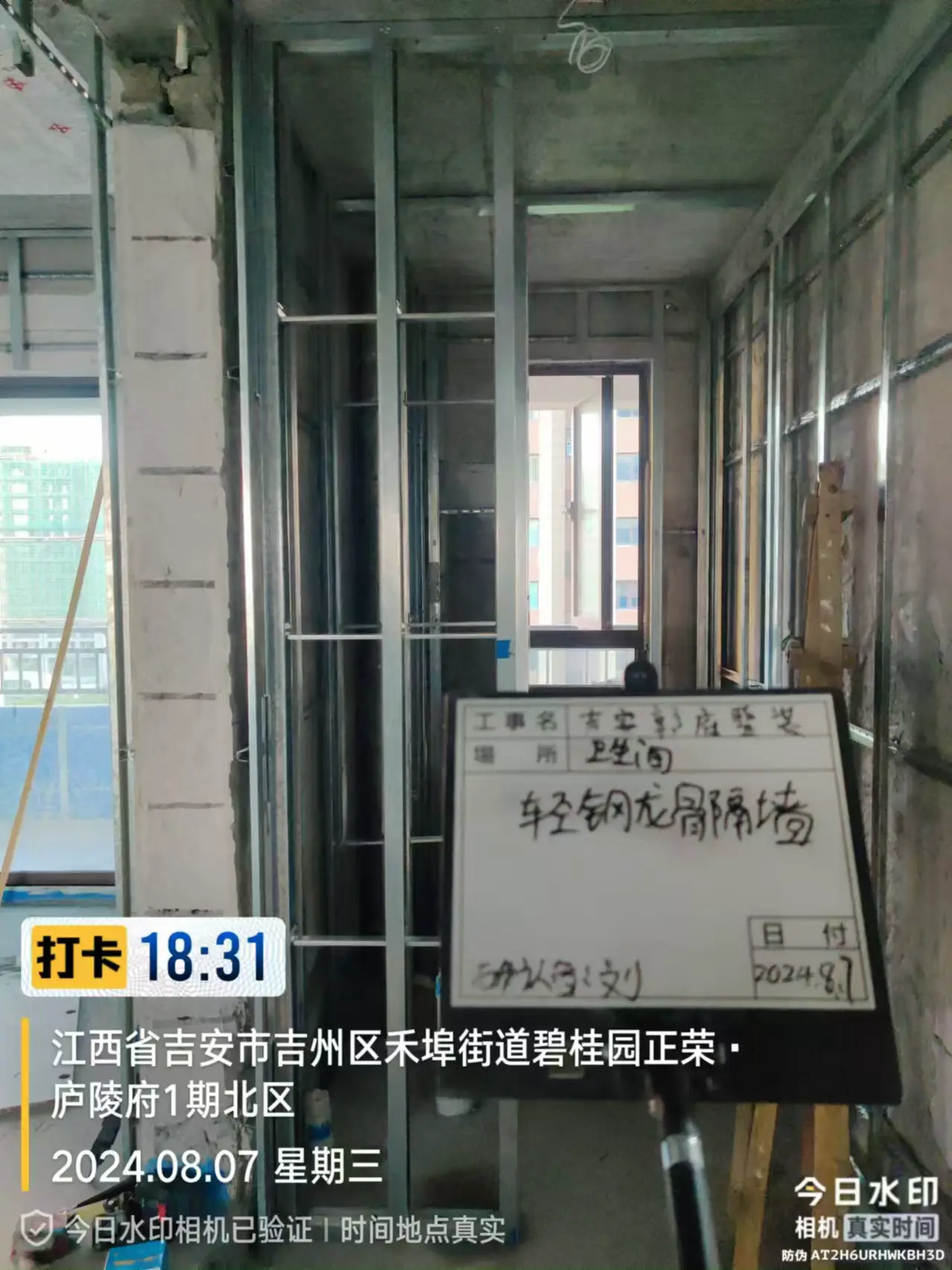

2024.07.14–08.12按确认平面完成墙体定位、门洞调整与轻钢龙骨隔墙基层,落实两个儿童房的空间分隔。

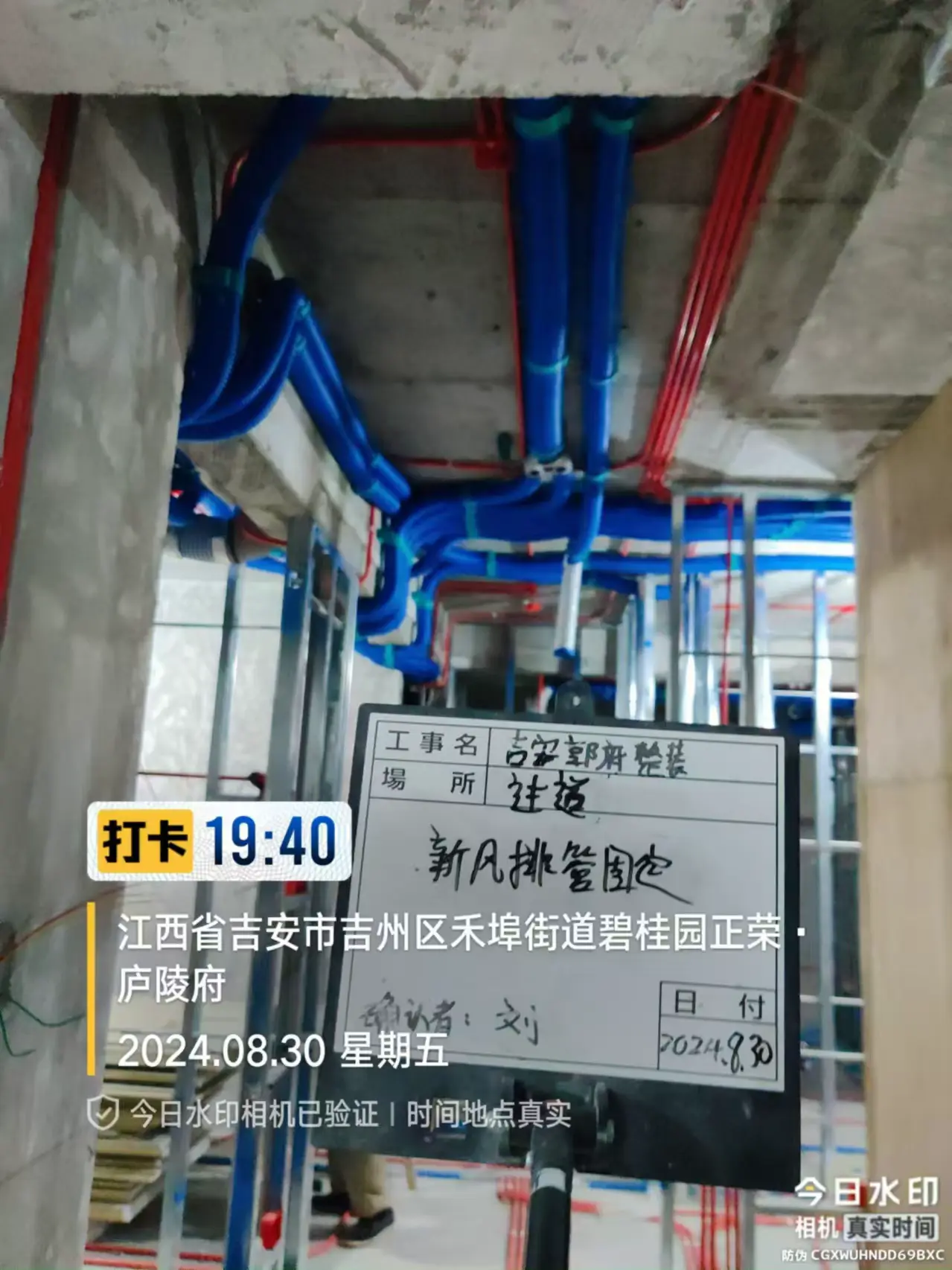

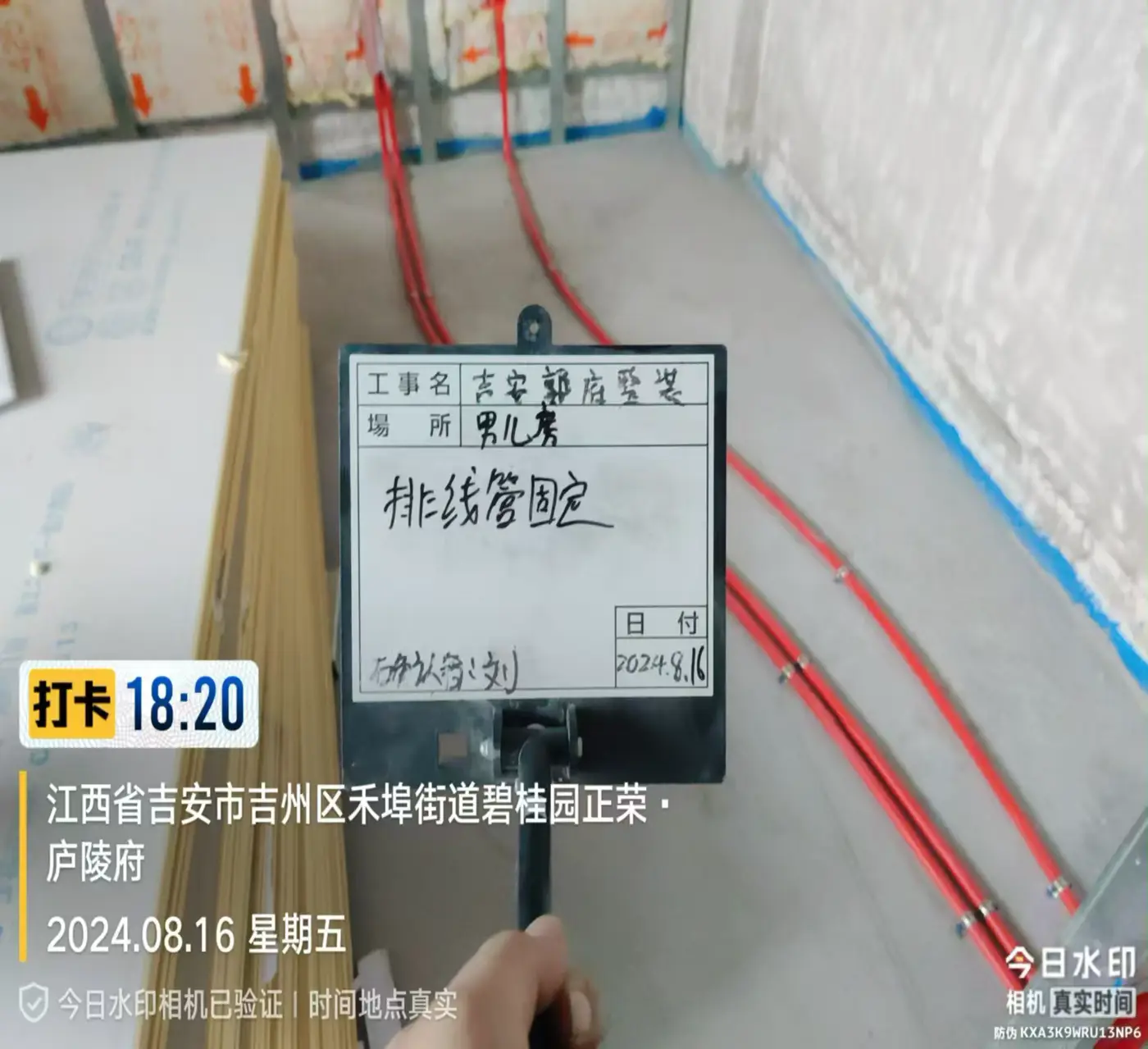

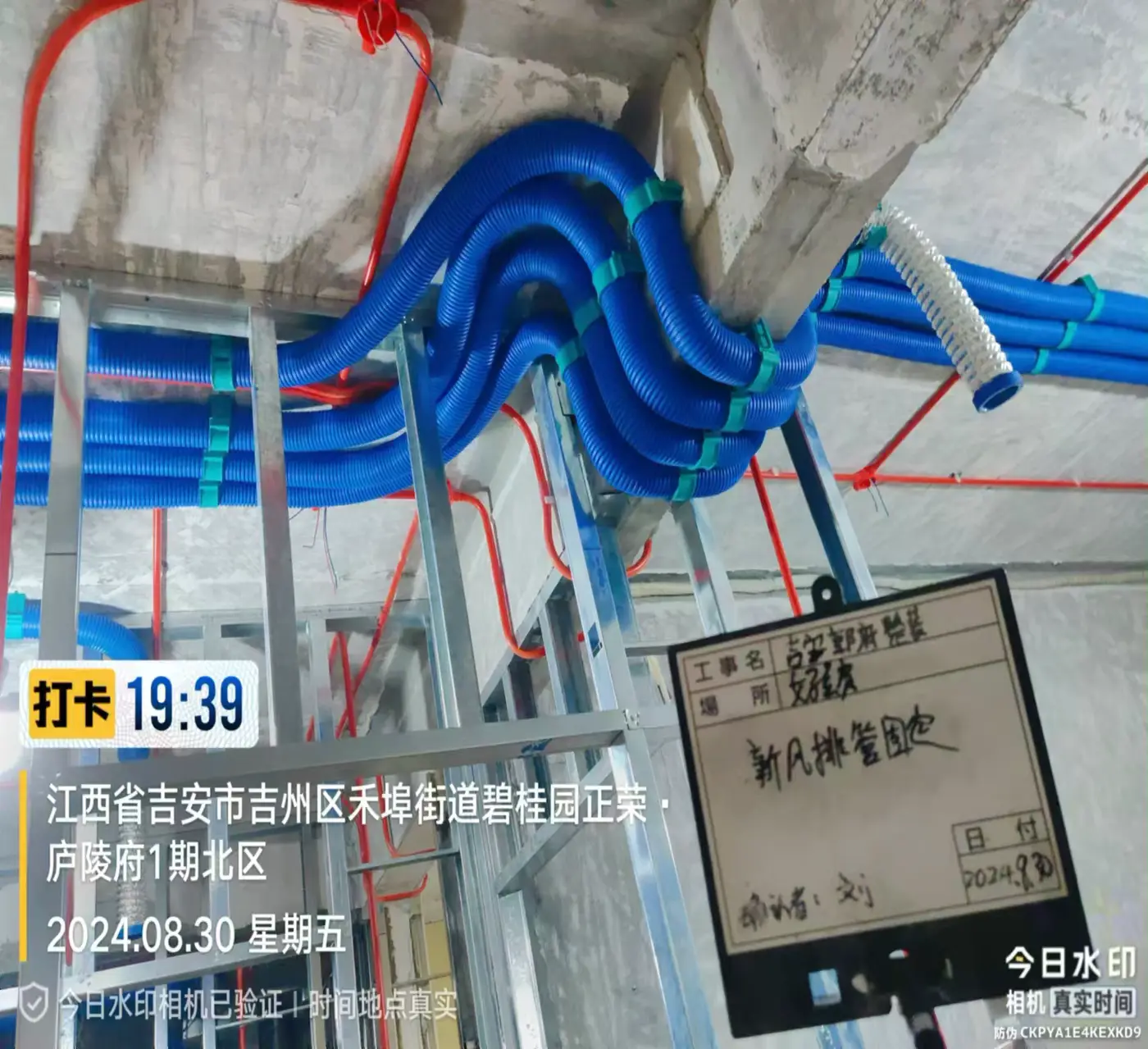

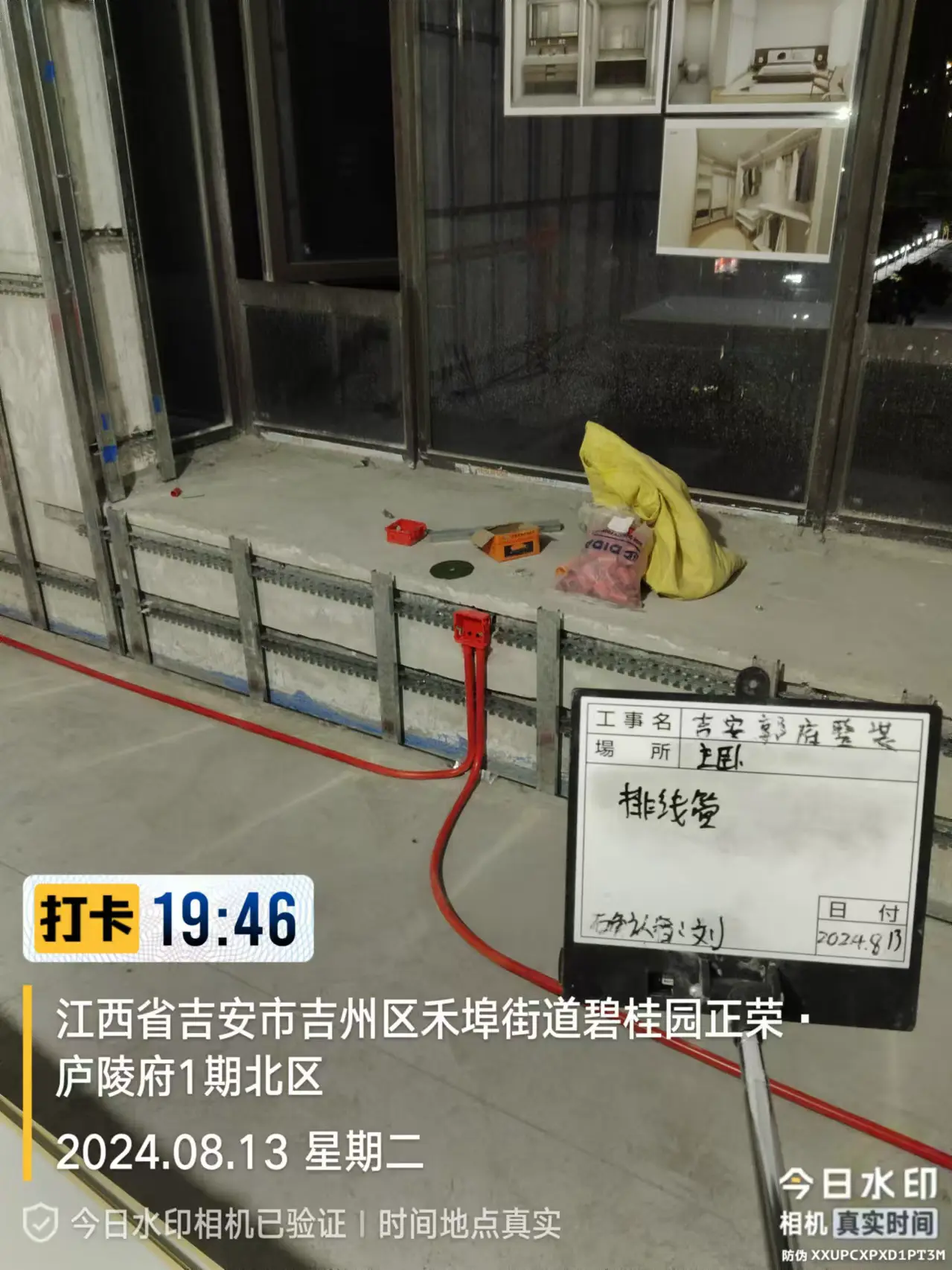

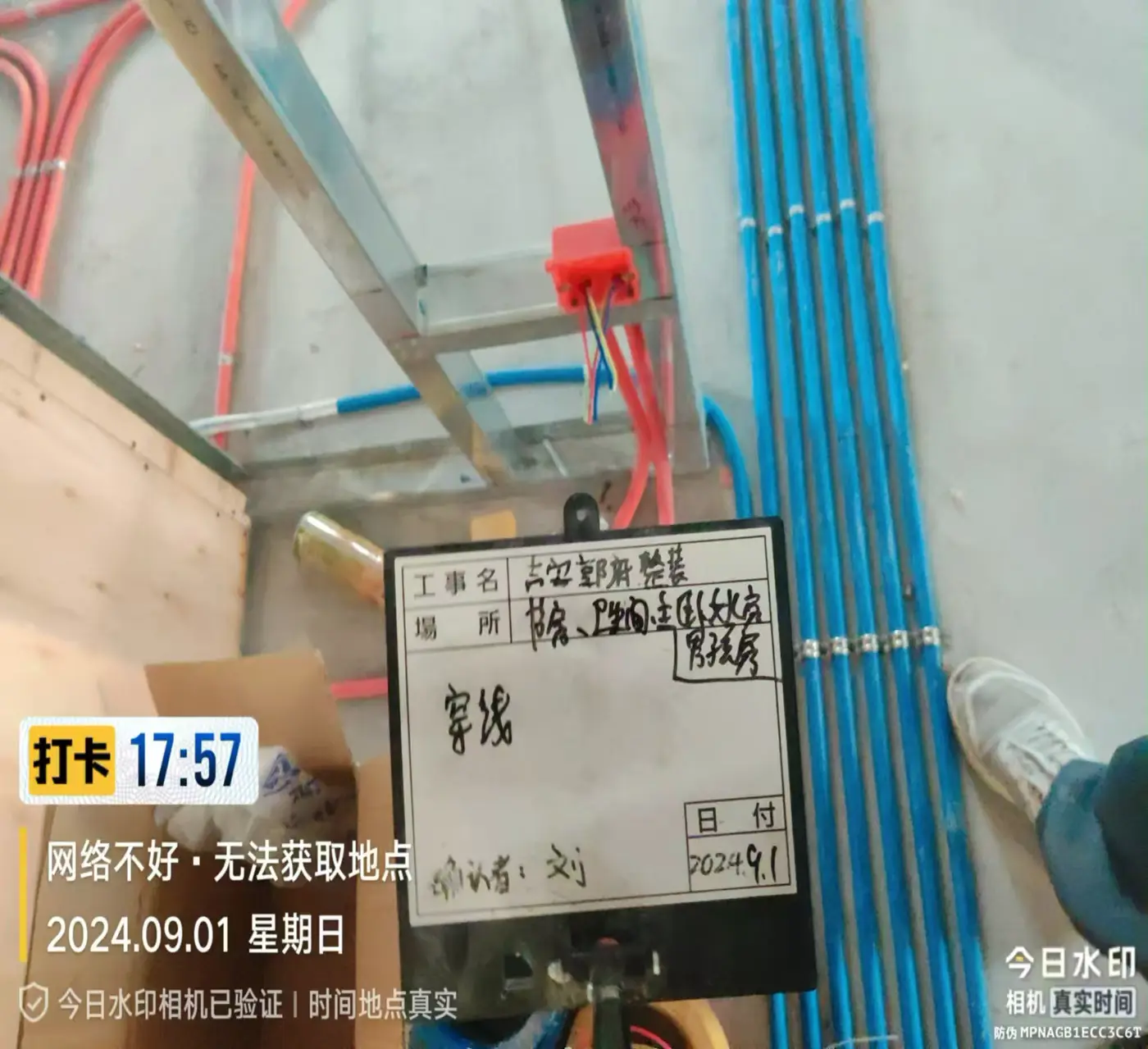

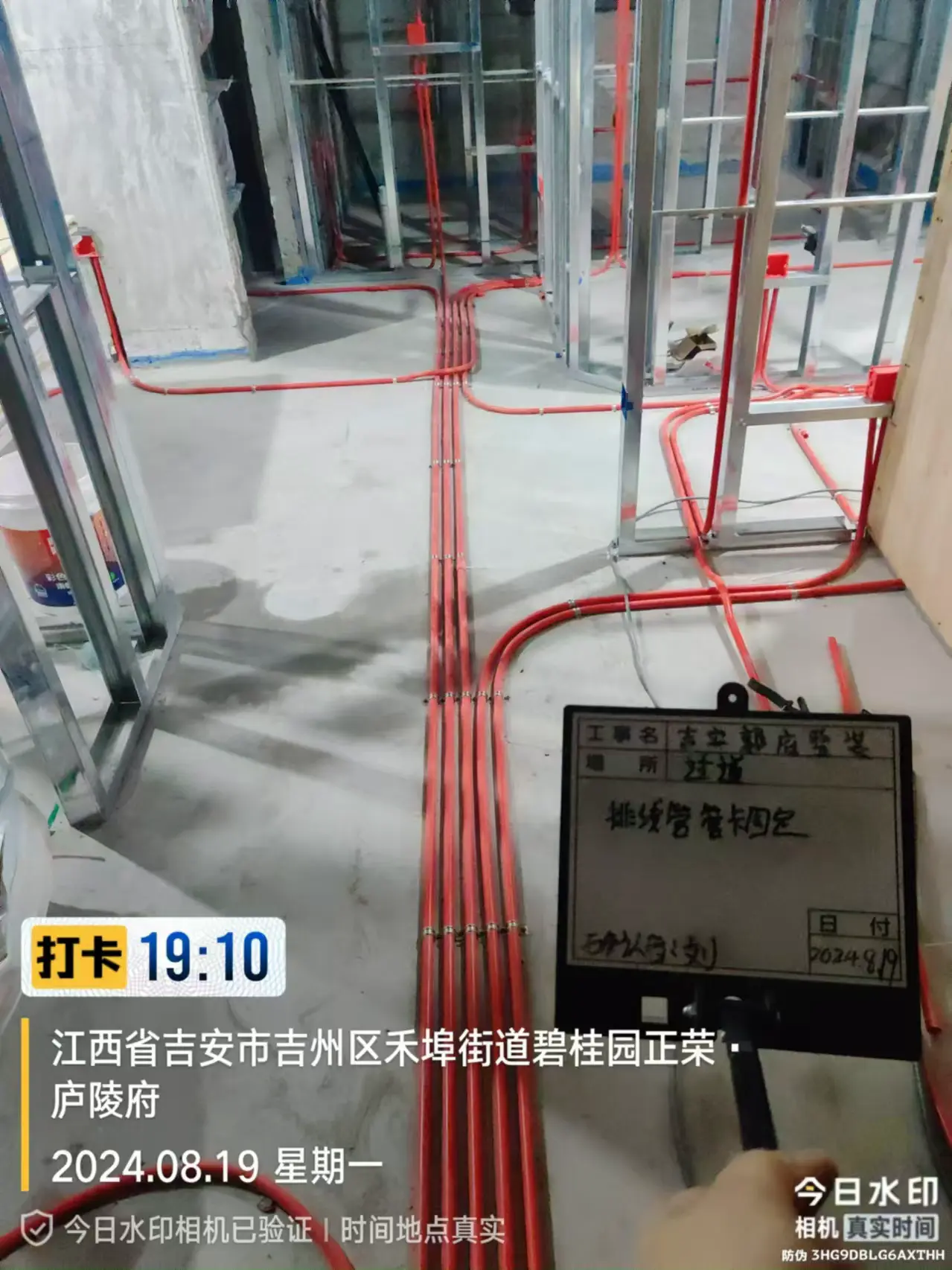

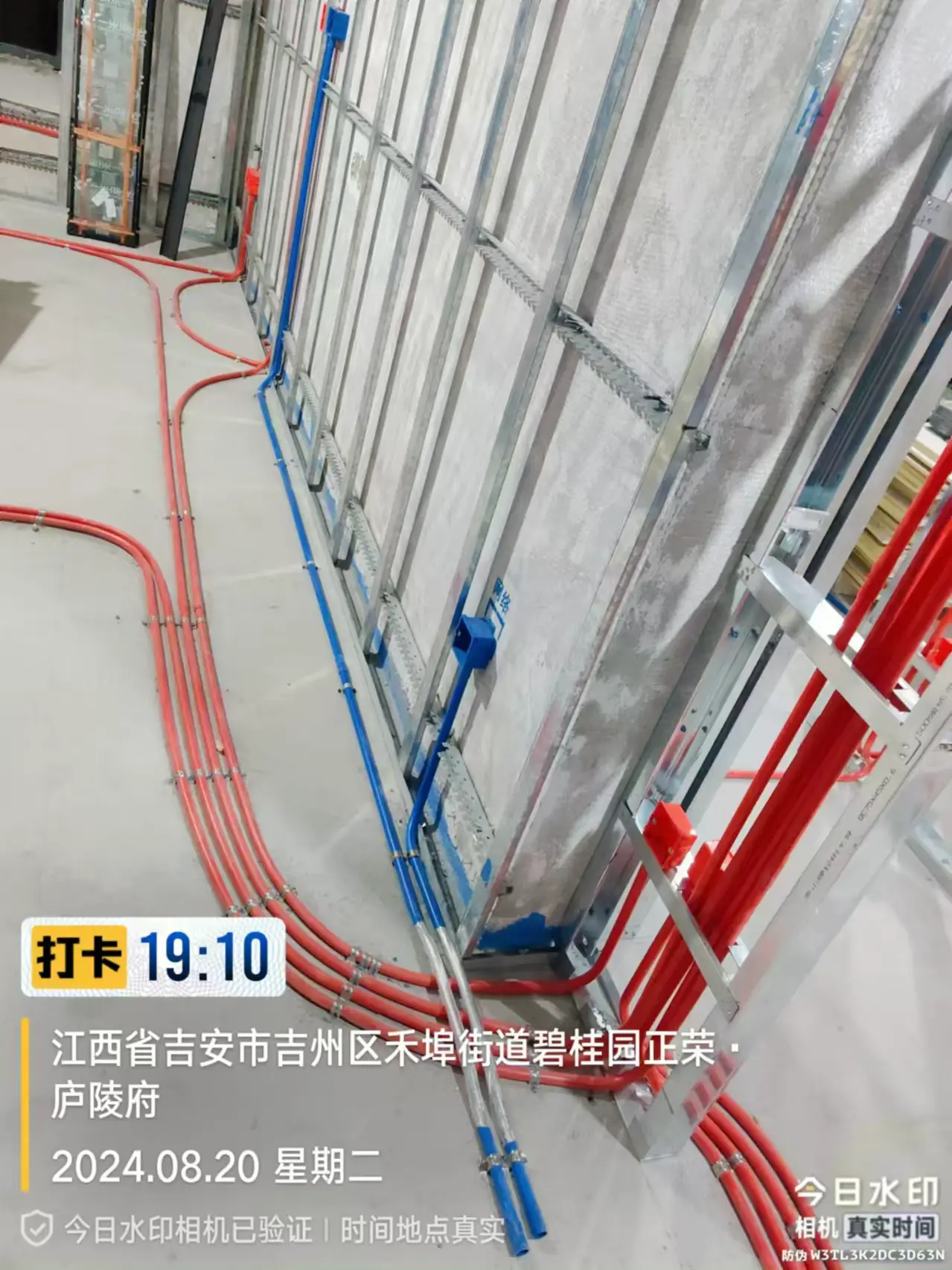

水电隐蔽工程

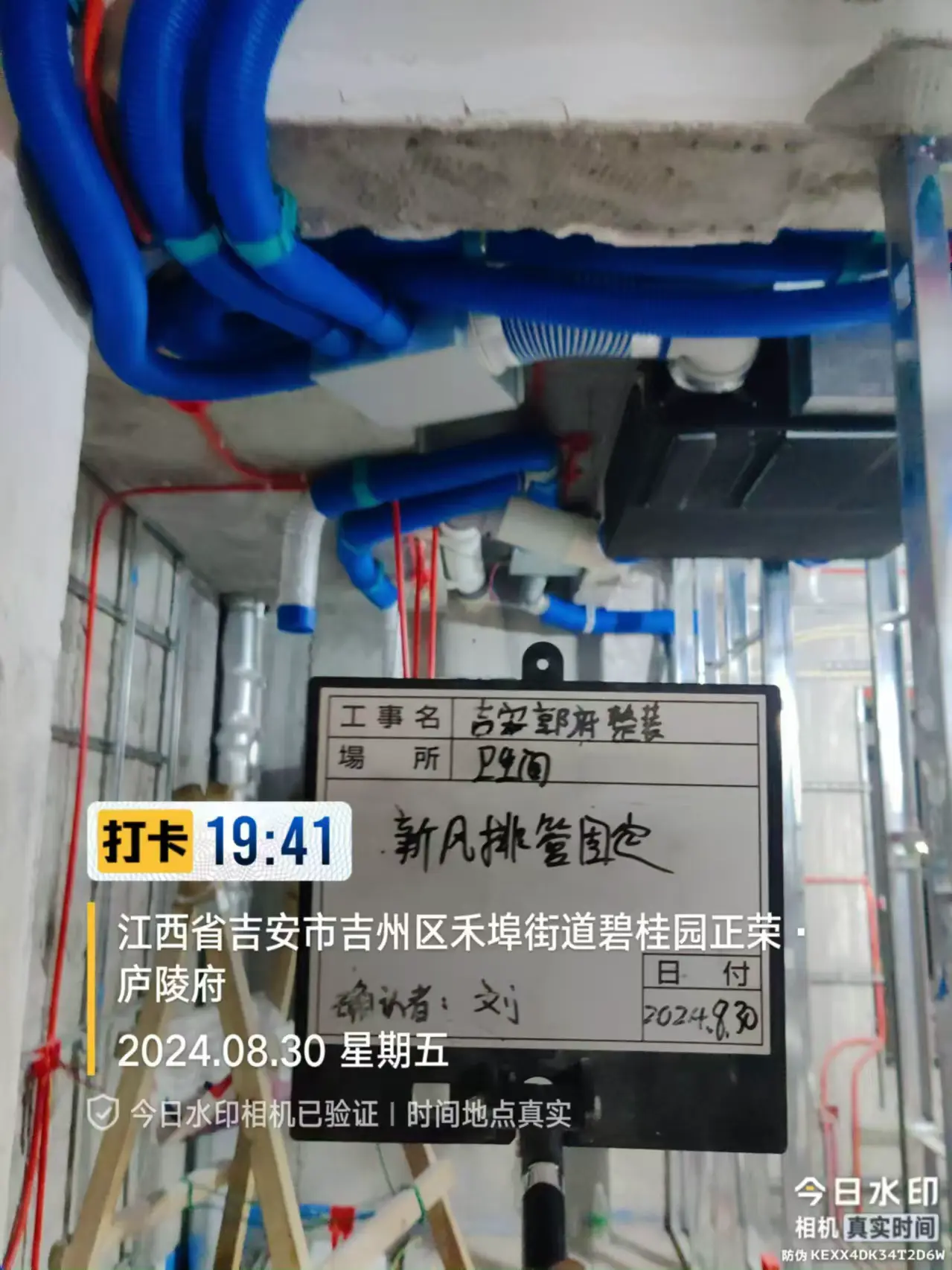

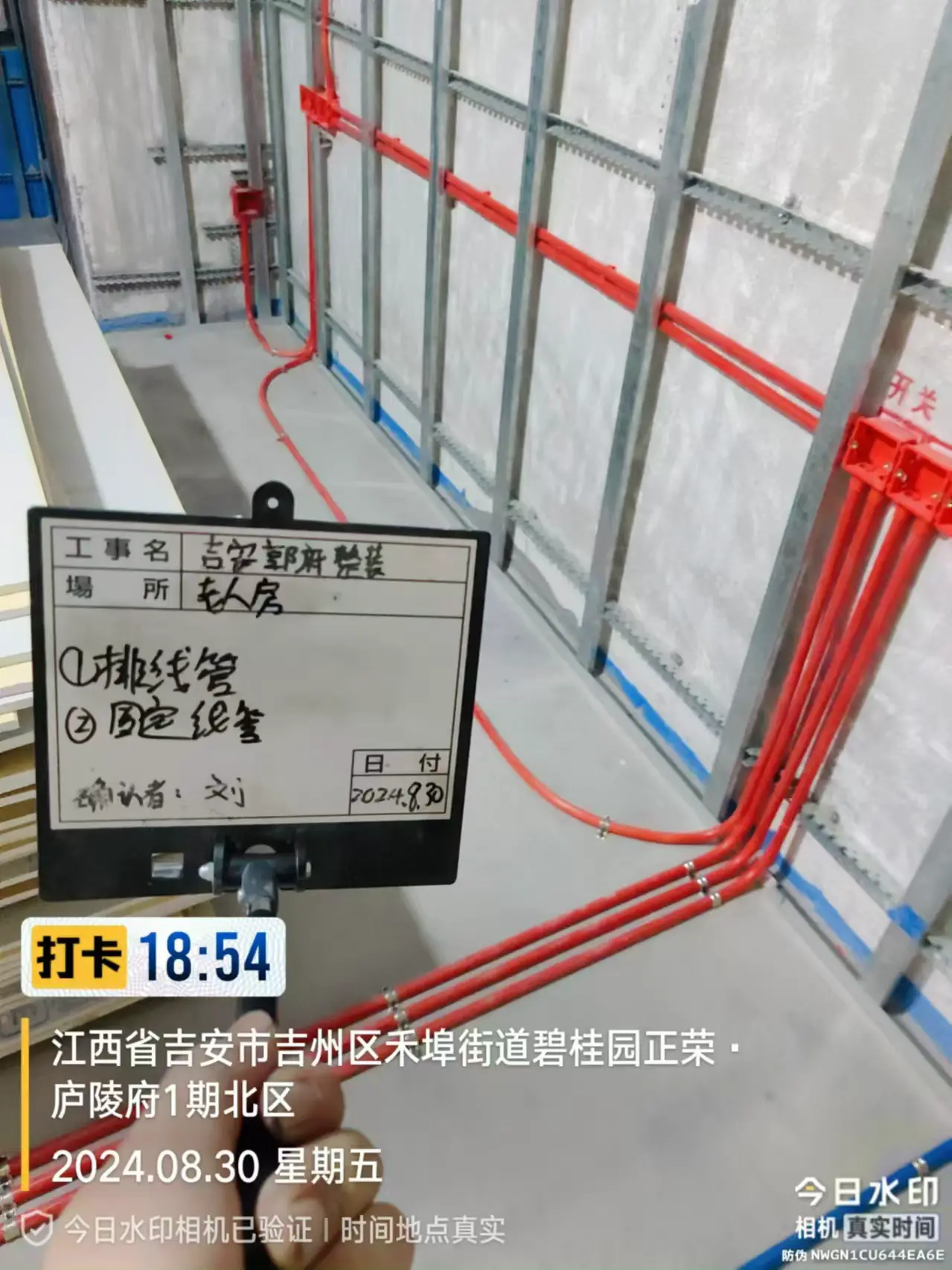

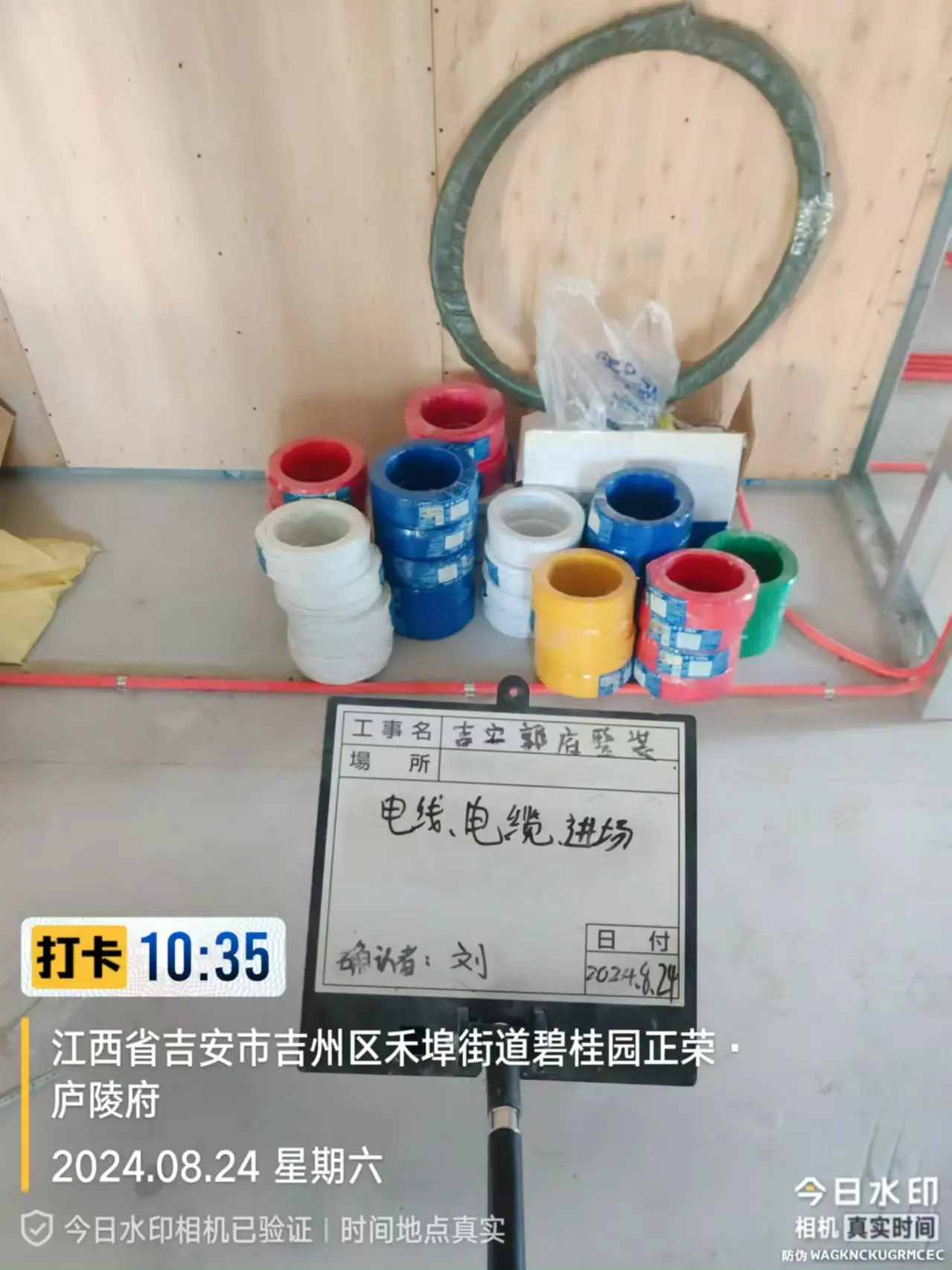

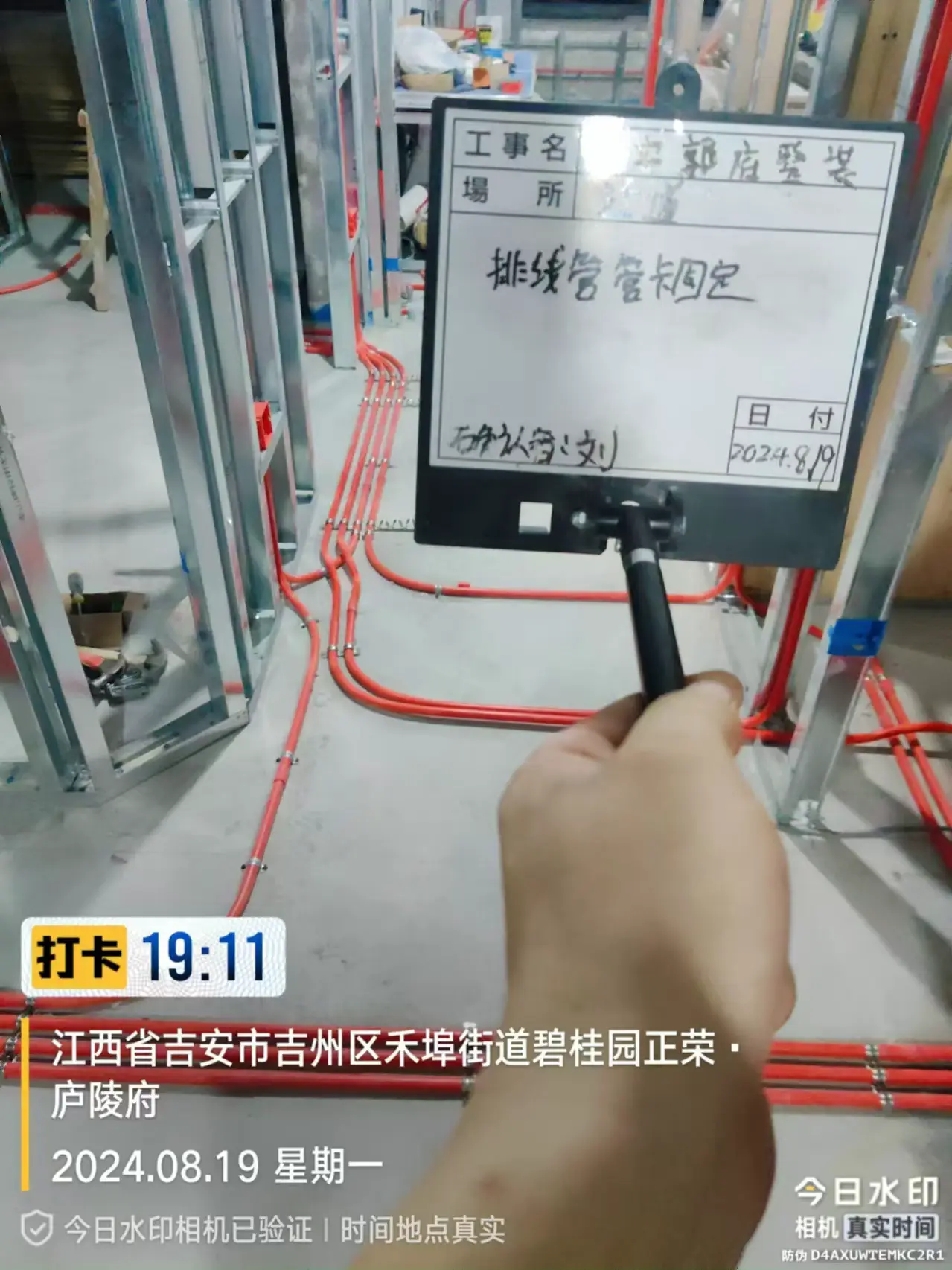

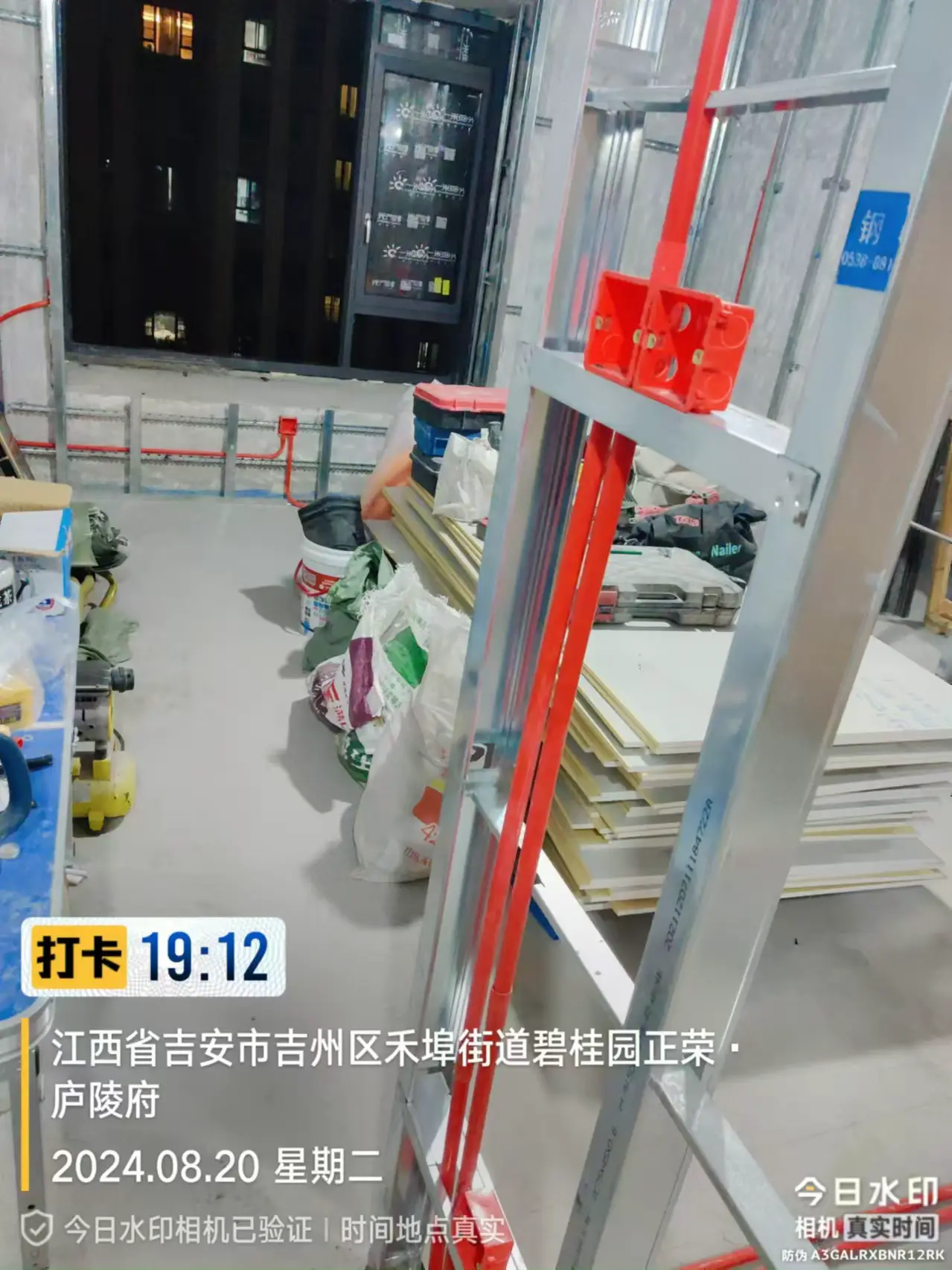

2024.08.13–09.19给排水、电气与设备管线同步排布,记录管线走向、固定方式、接口和预留位置,并进行隐蔽节点复核。

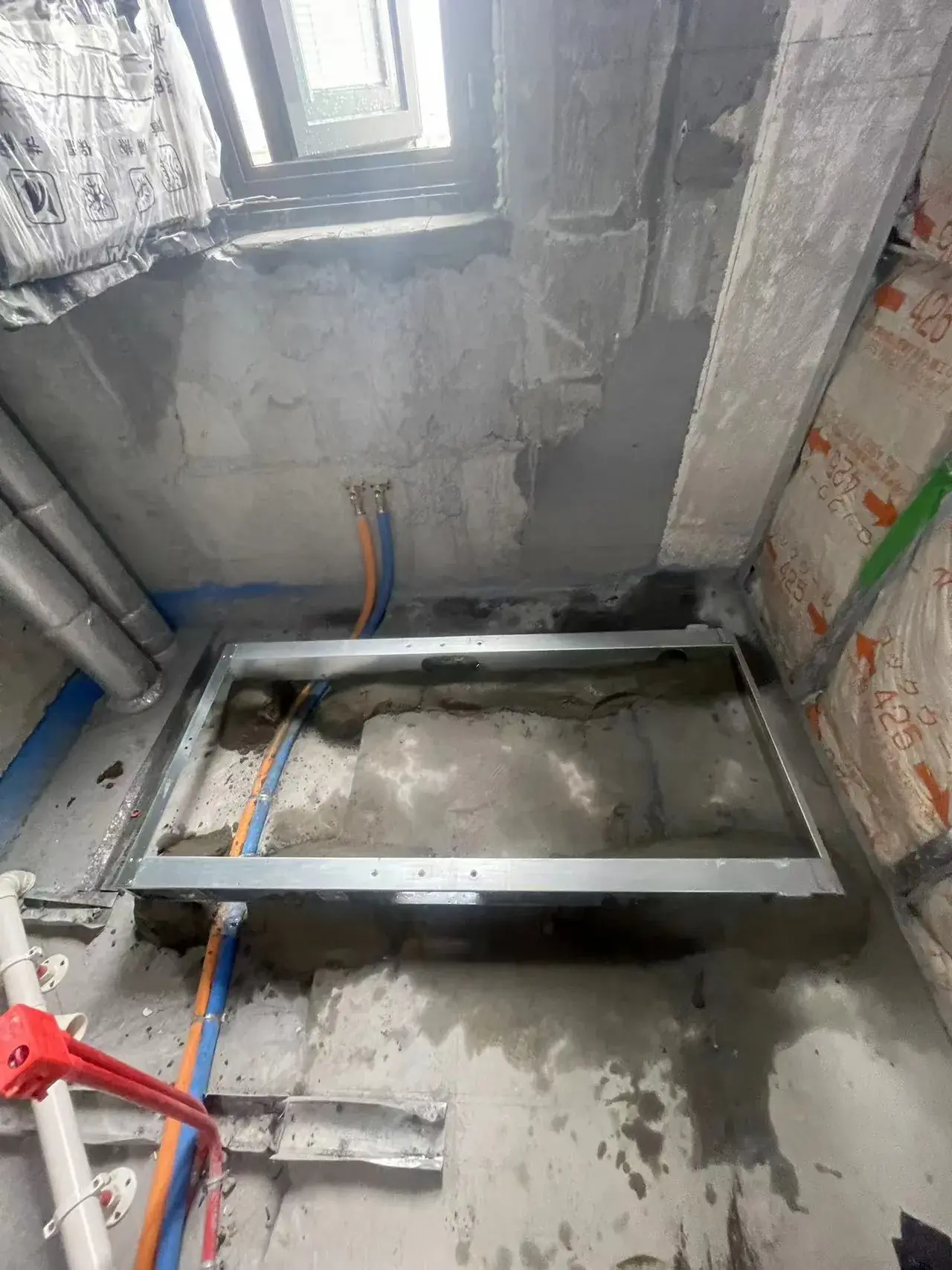

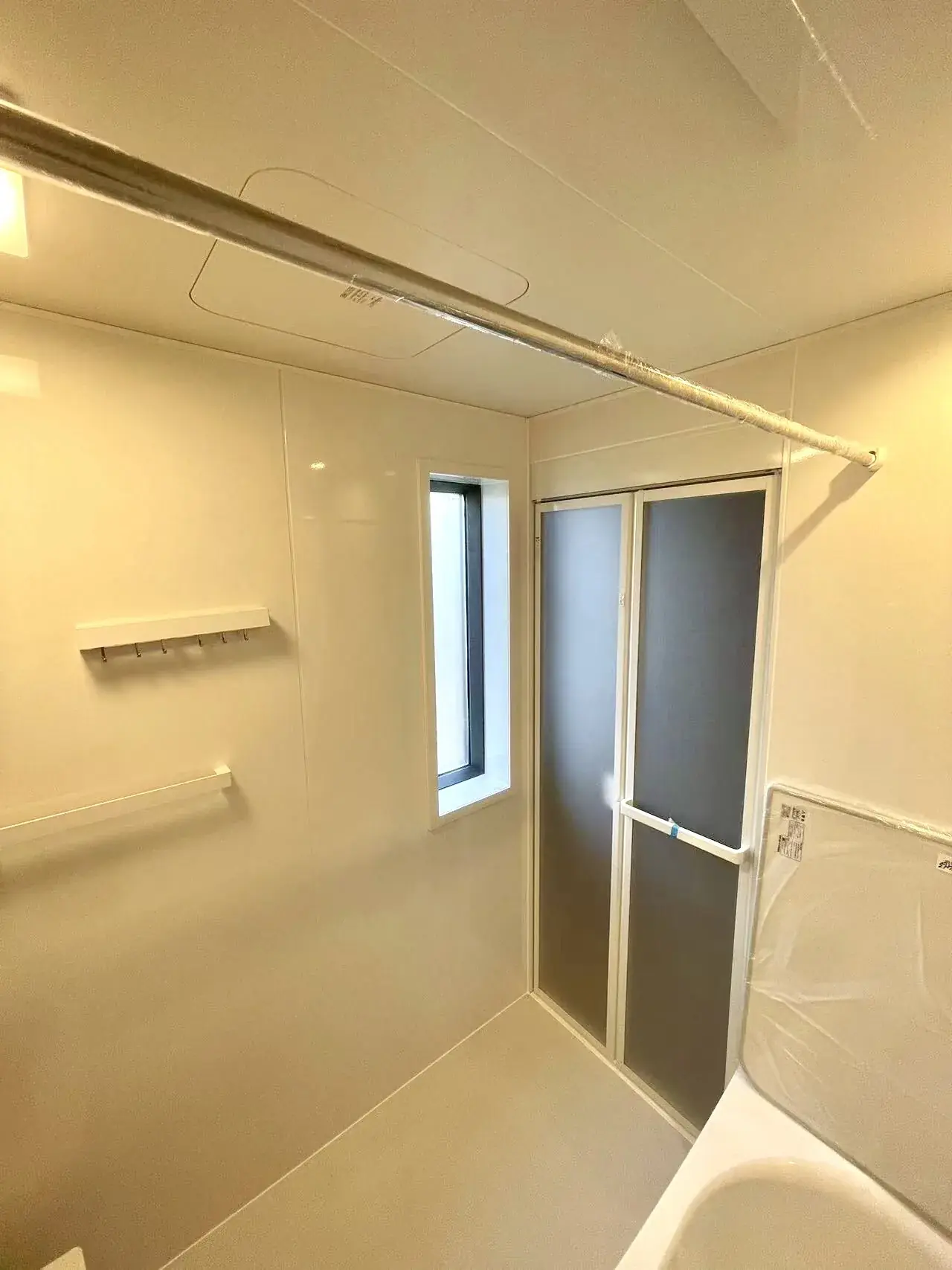

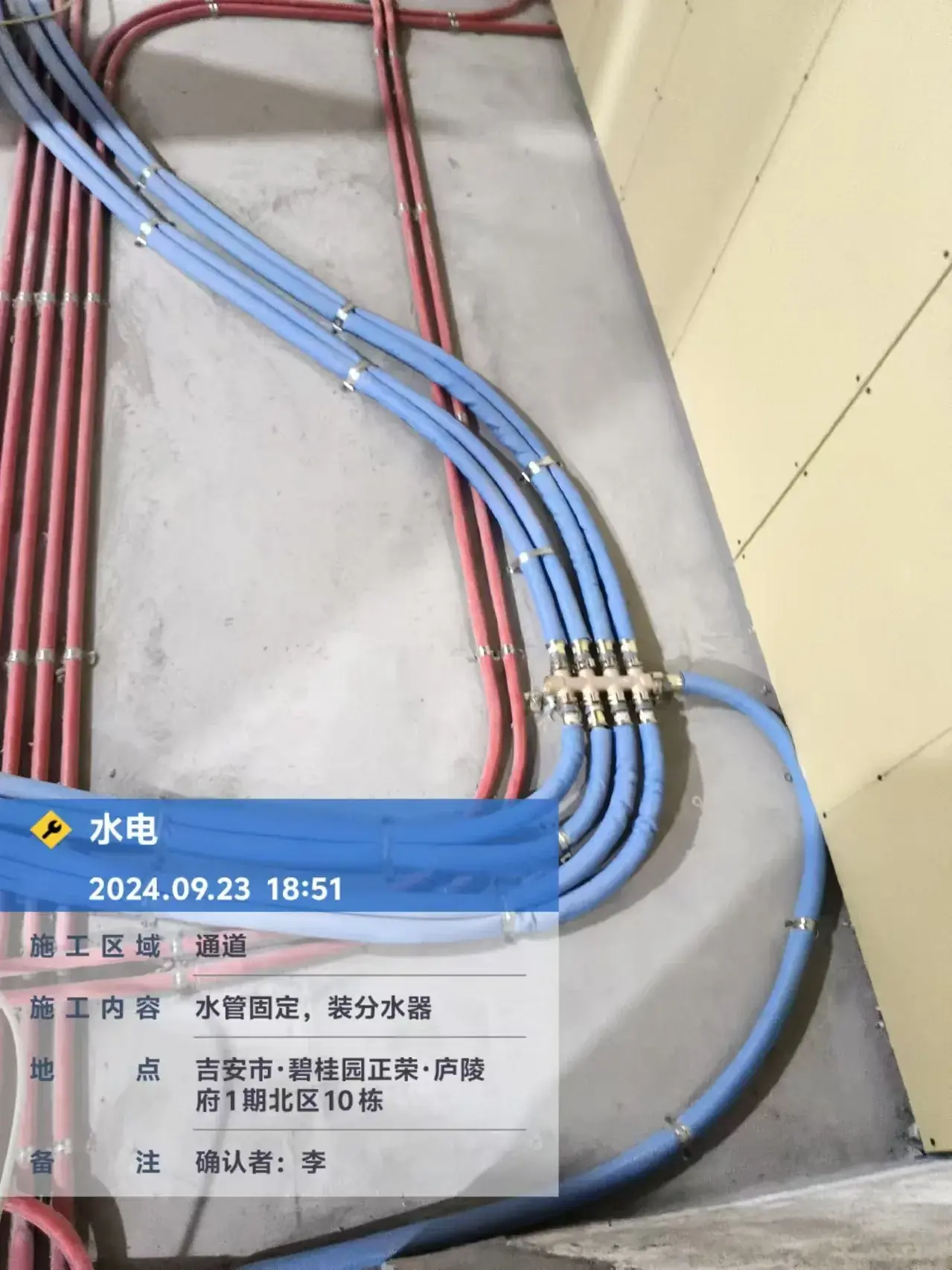

整体浴室与湿区施工

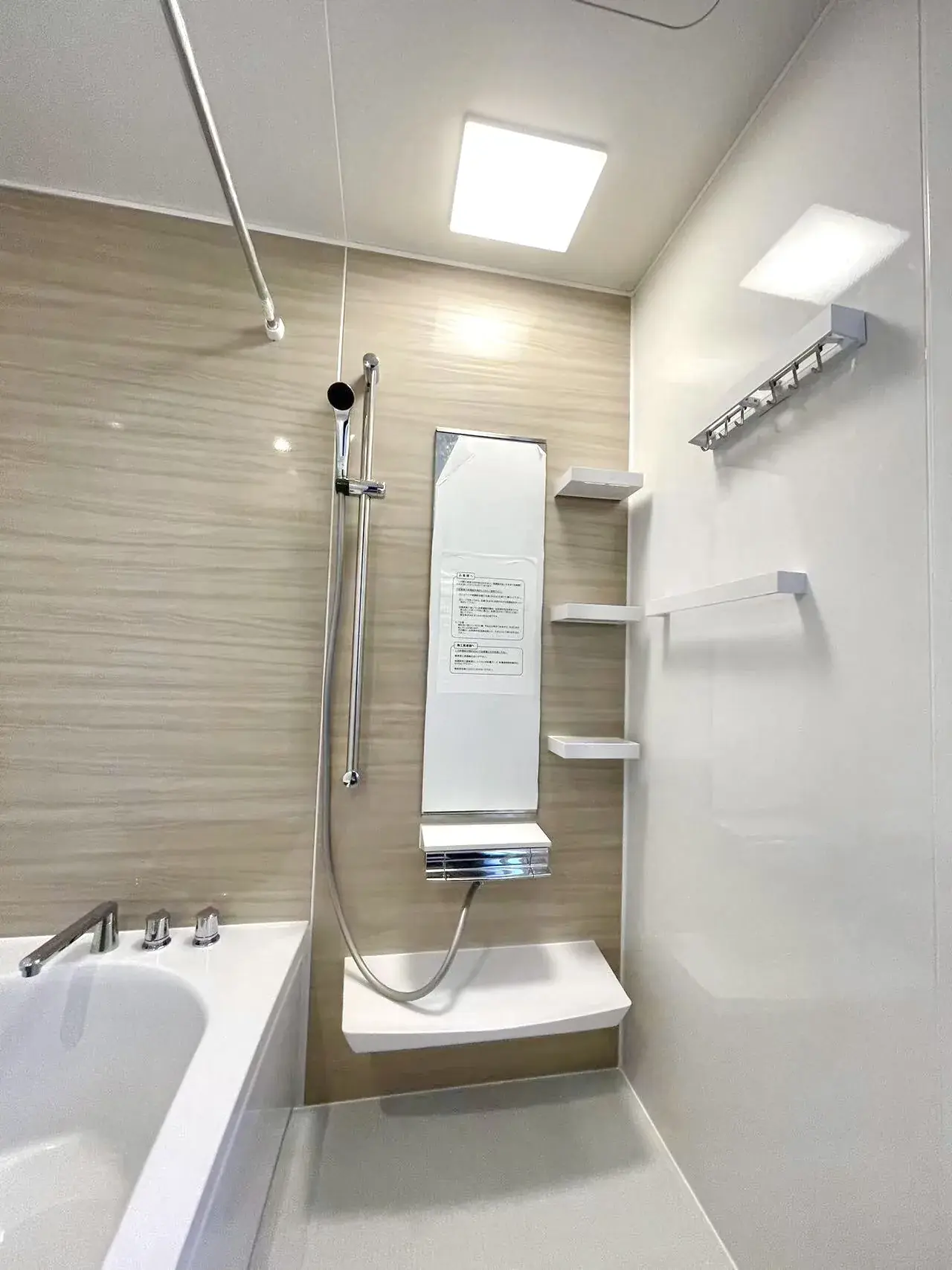

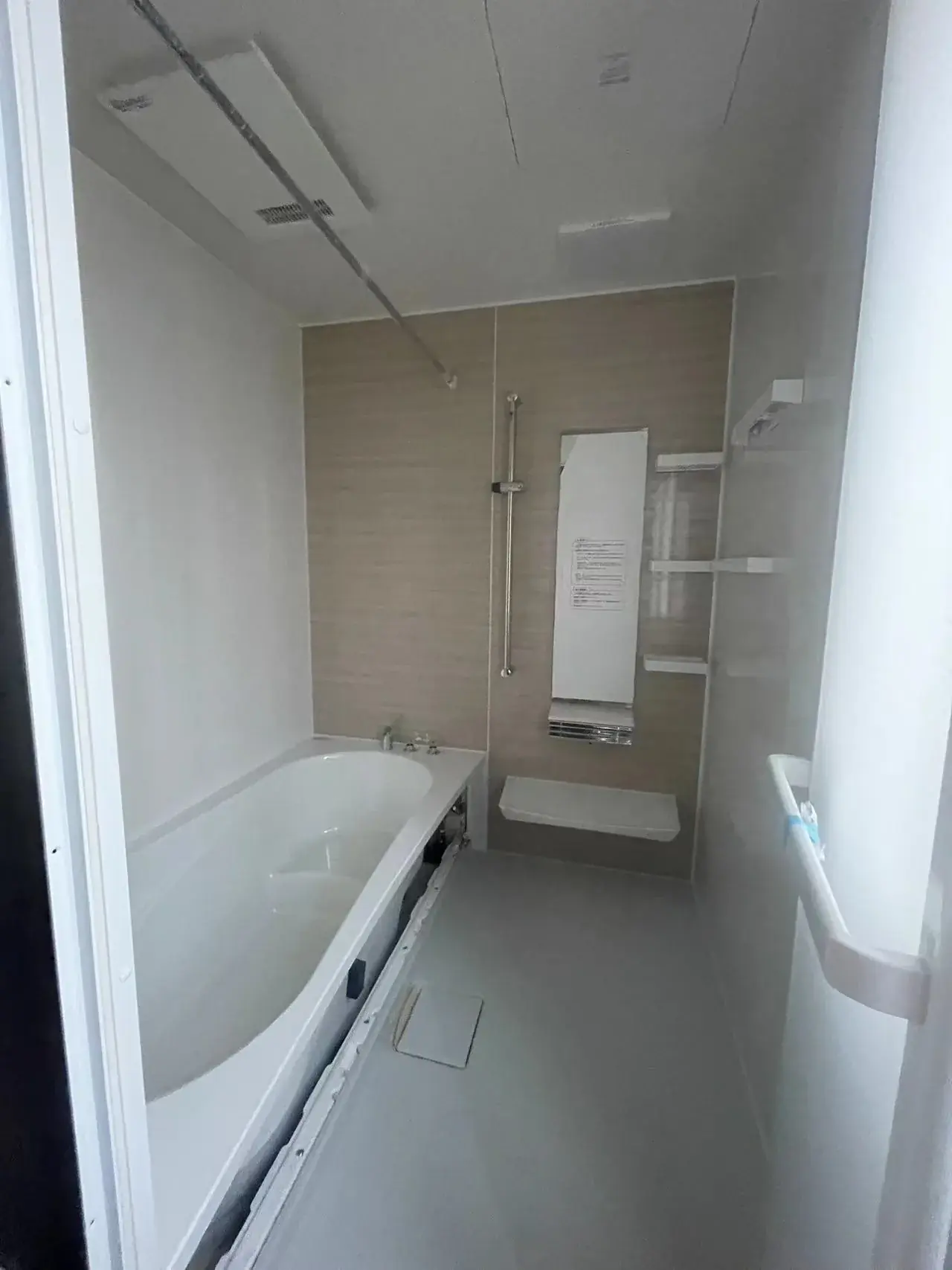

2024.09.20–09.24主卫、公卫的整体浴室本体与门窗接口依次安装,同时核对给排水、设备管线和顶部收口条件。

吊顶与顶墙面饰面

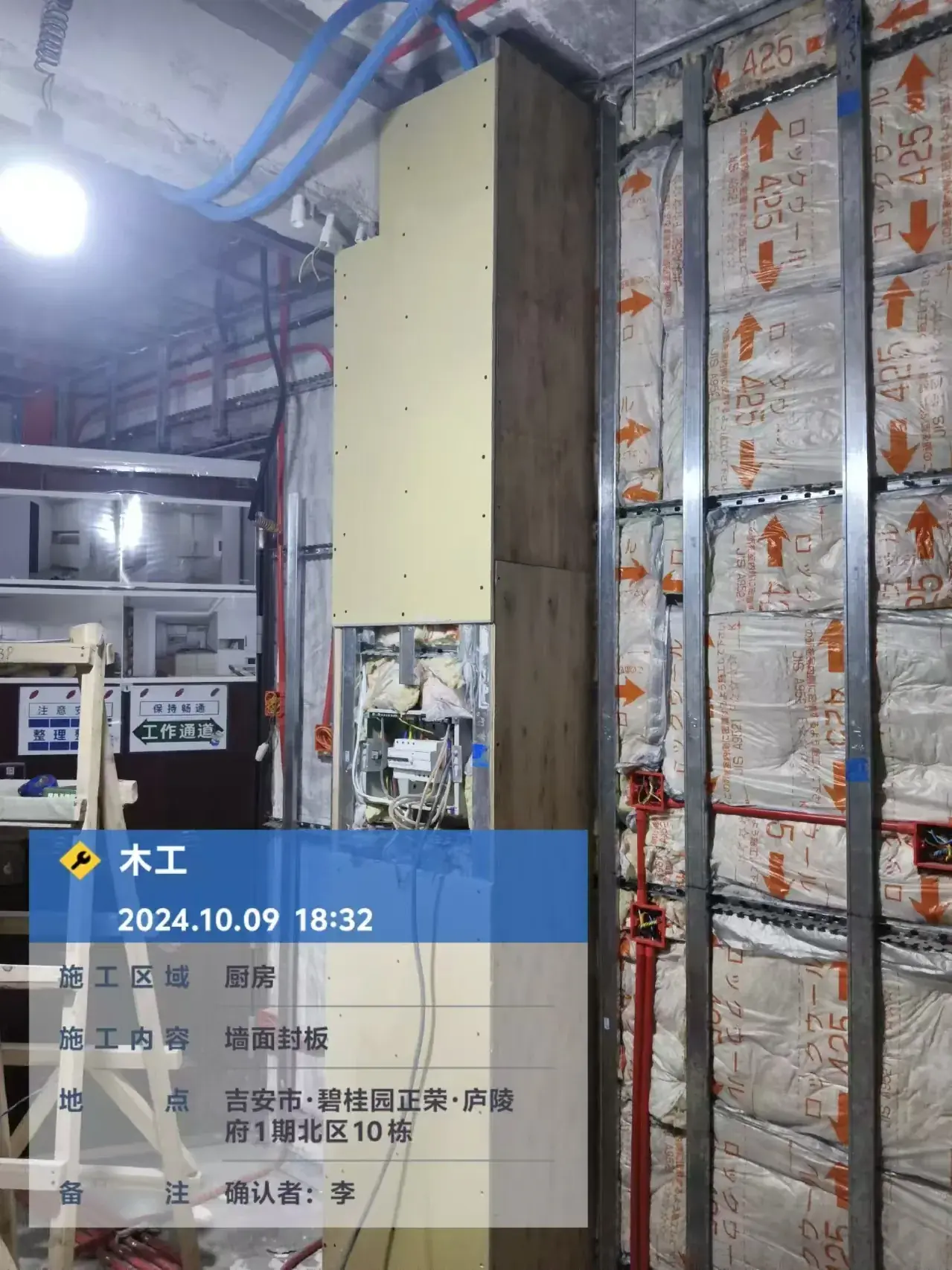

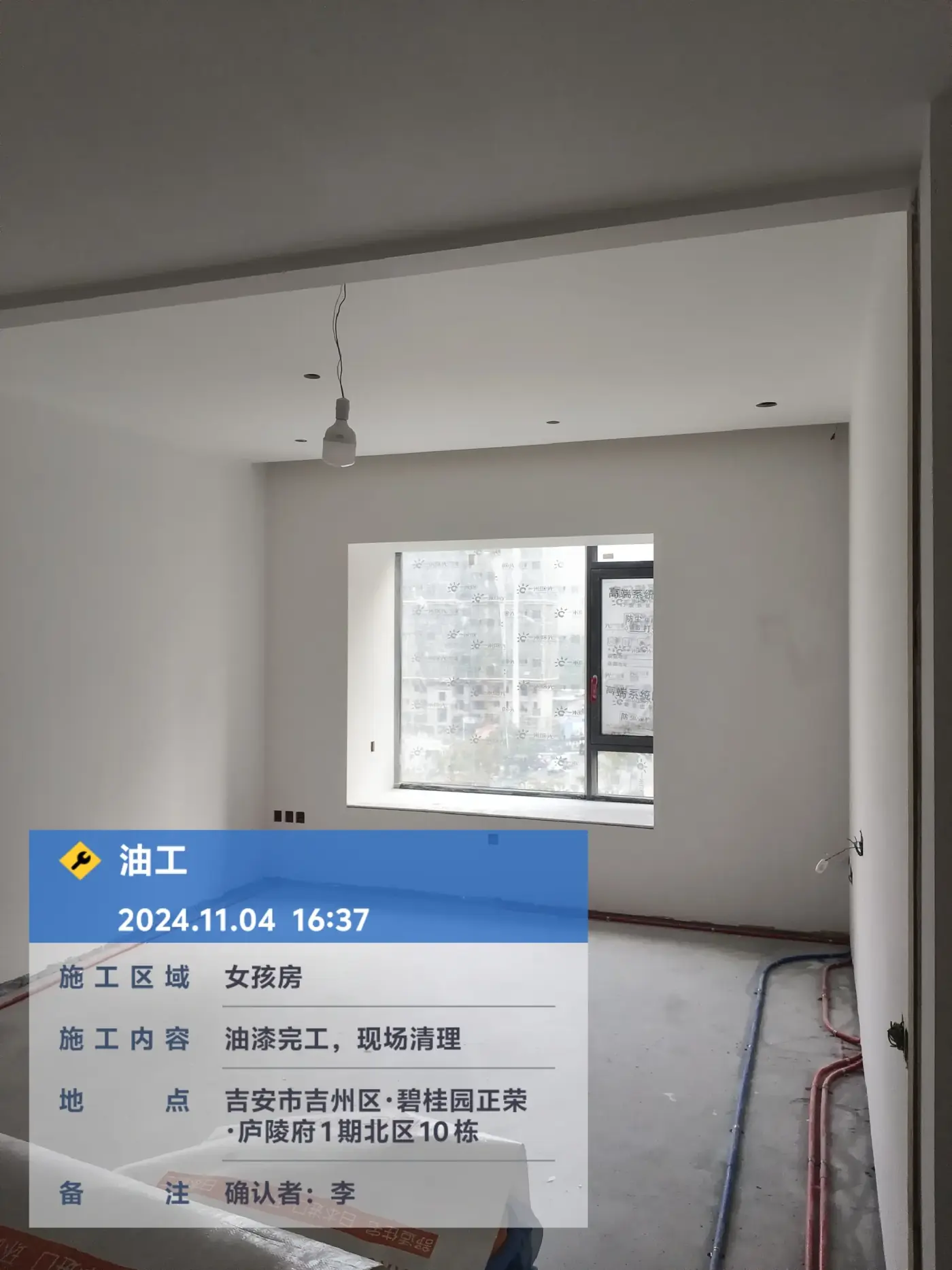

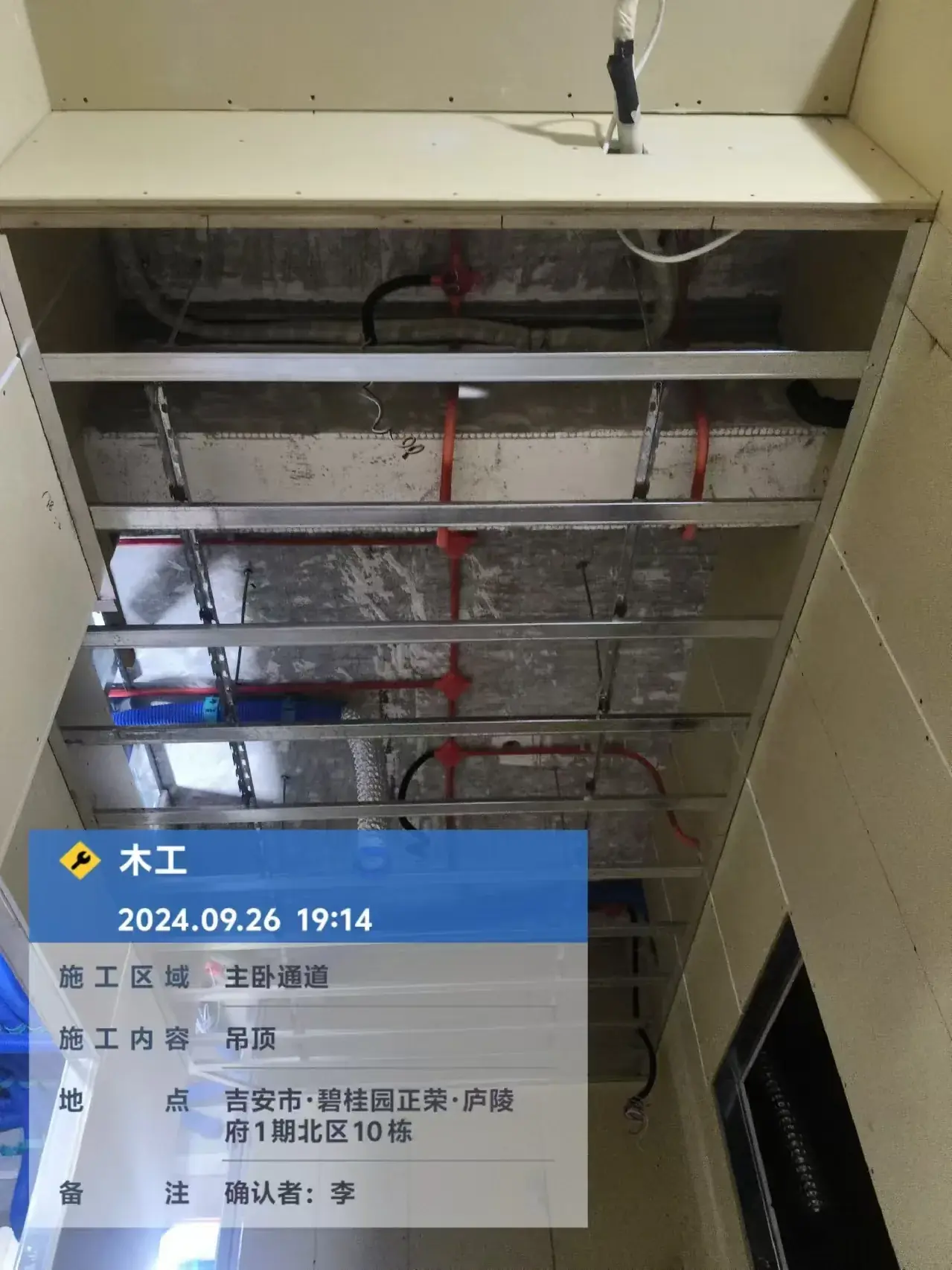

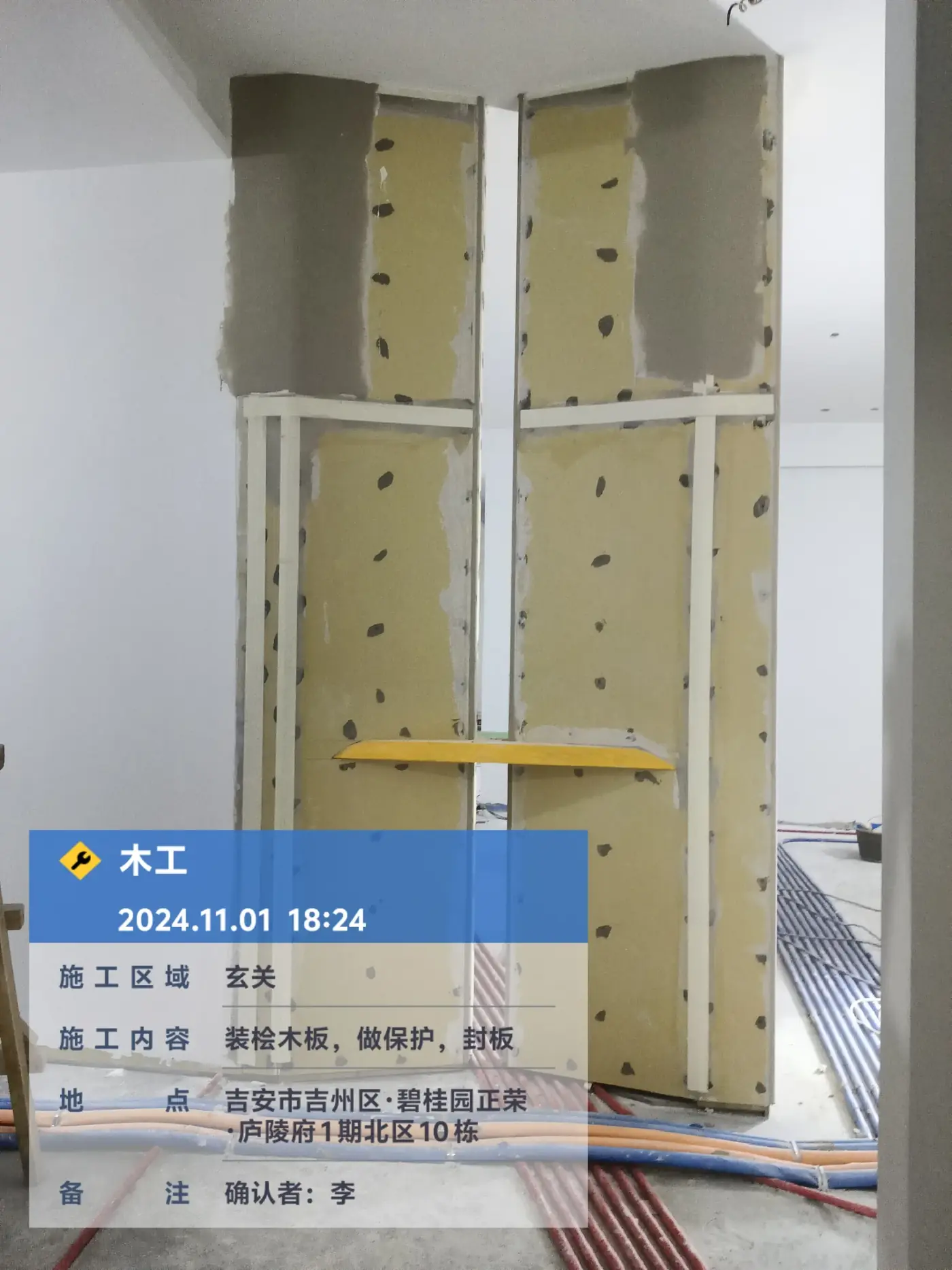

2024.09.25–11.04吊顶龙骨、保温、石膏板封板与墙面基层逐步完成,灯位、风口、检修口和门窗收口在封板前复核。

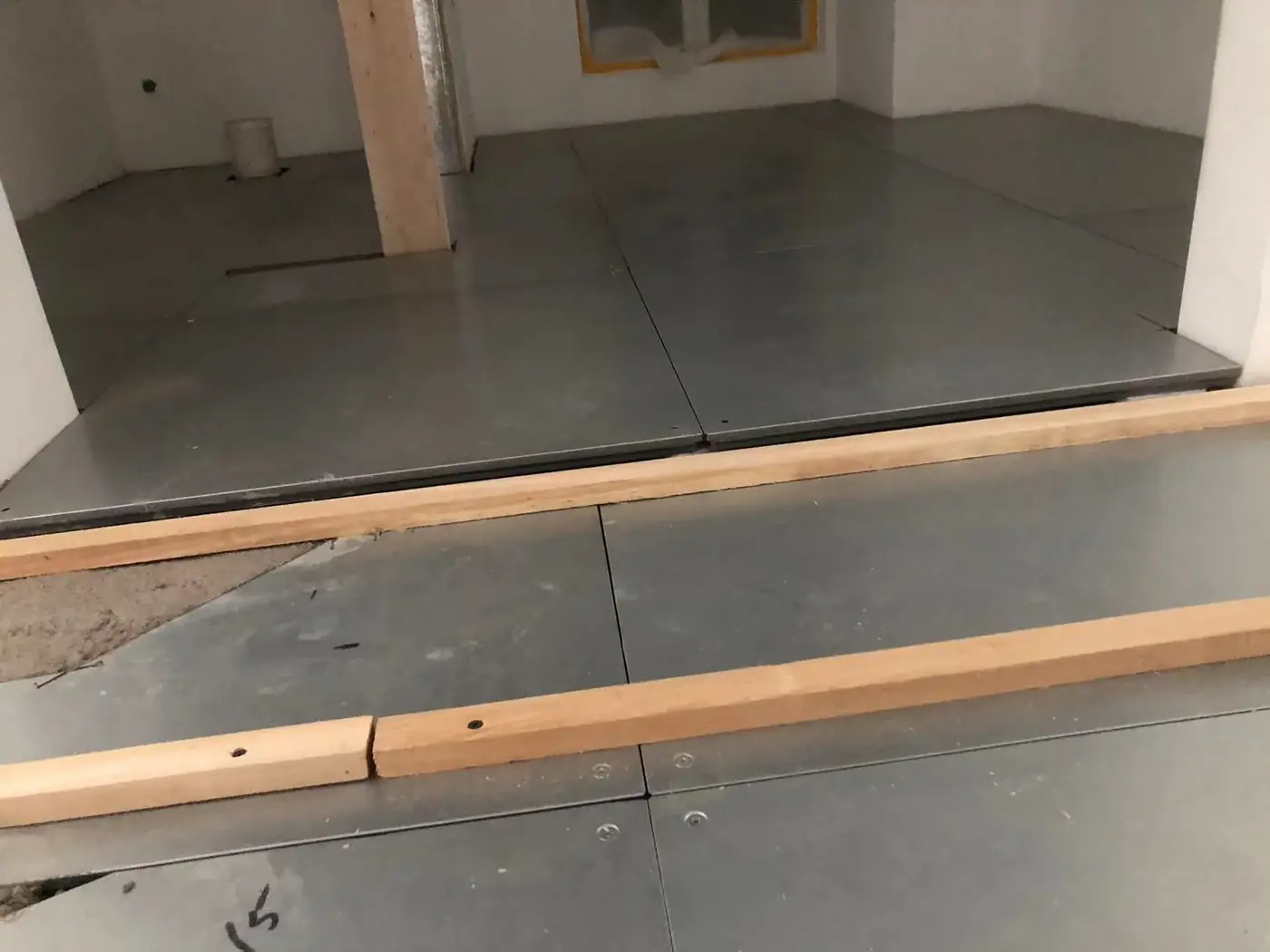

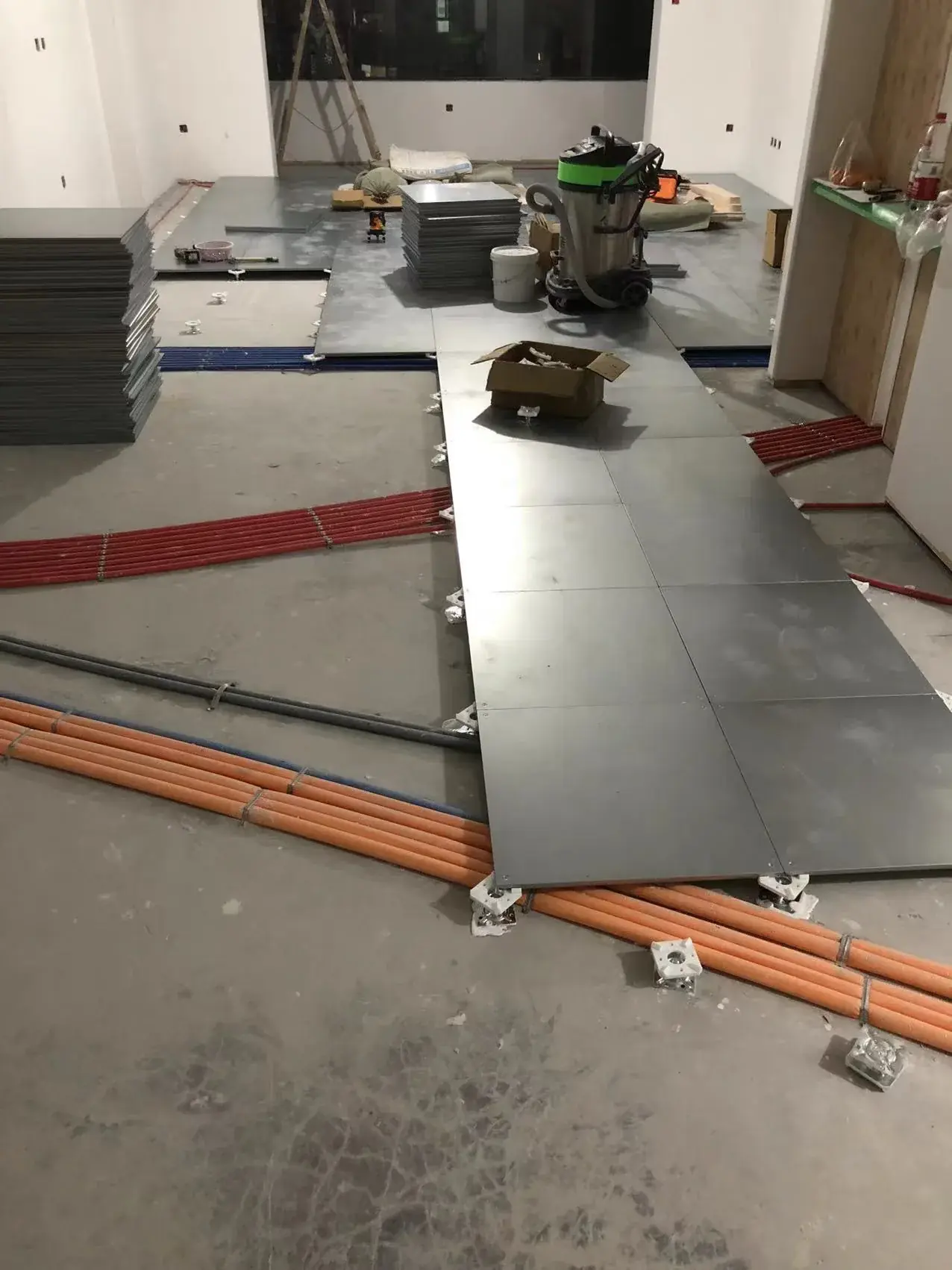

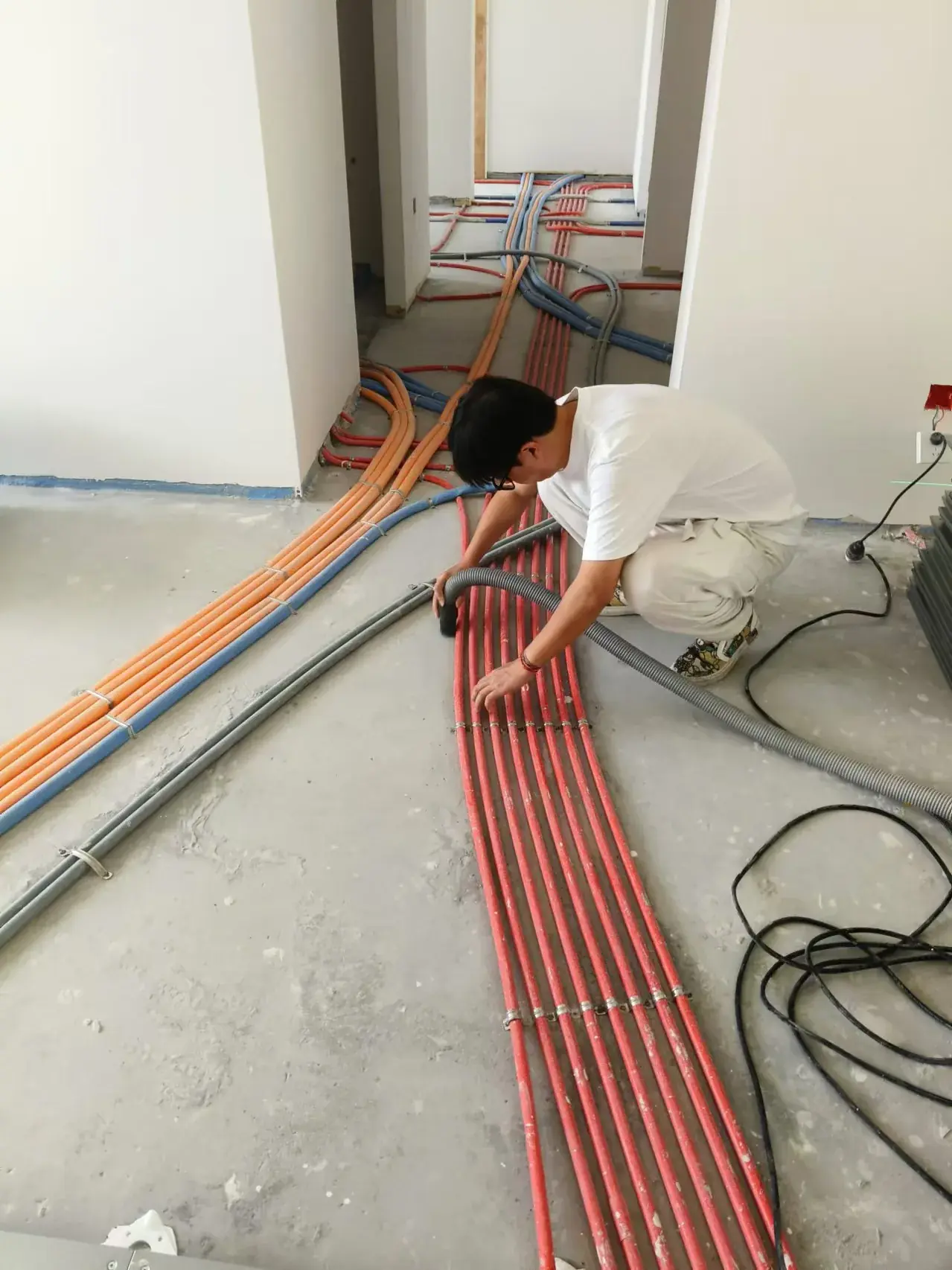

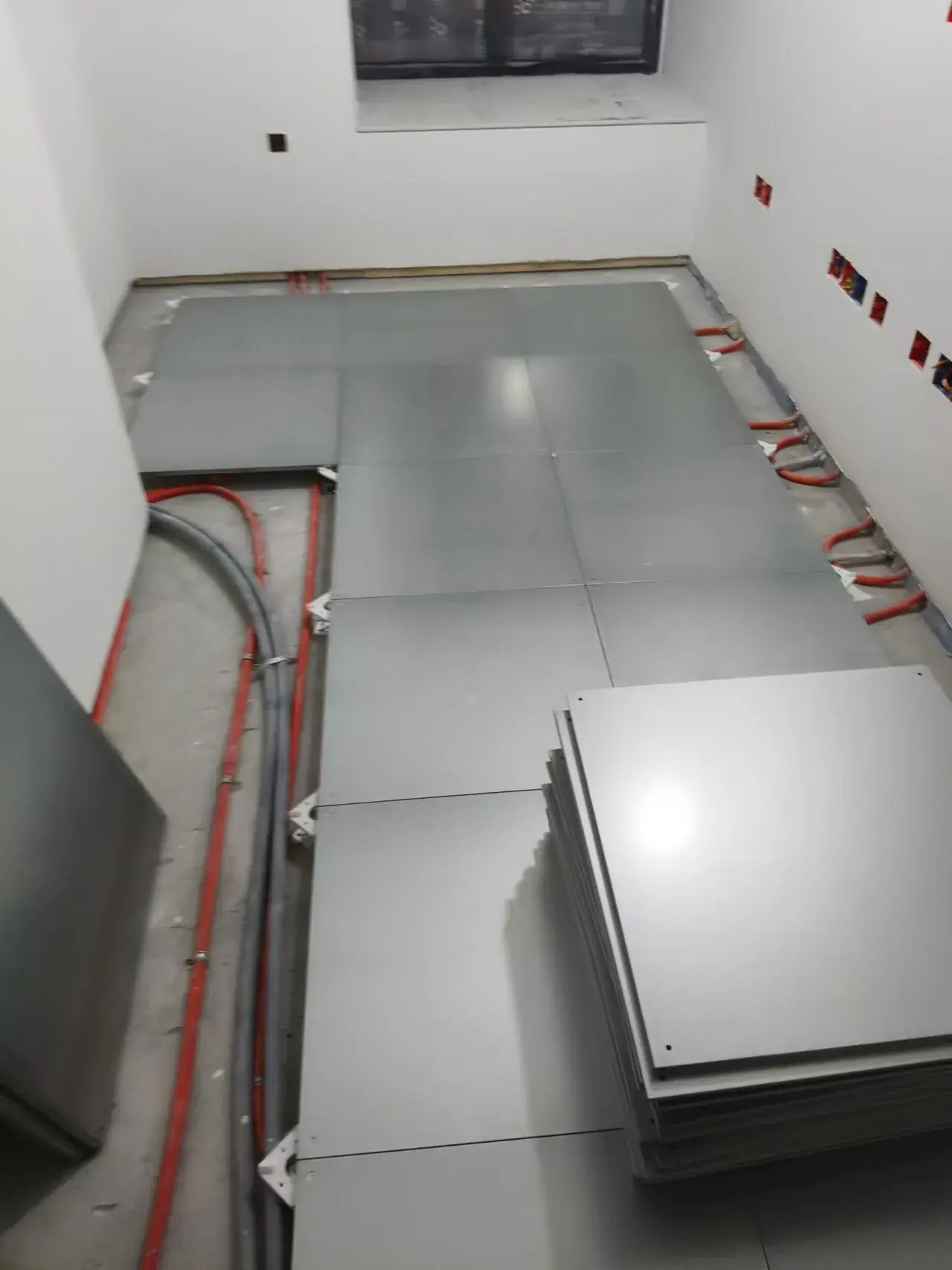

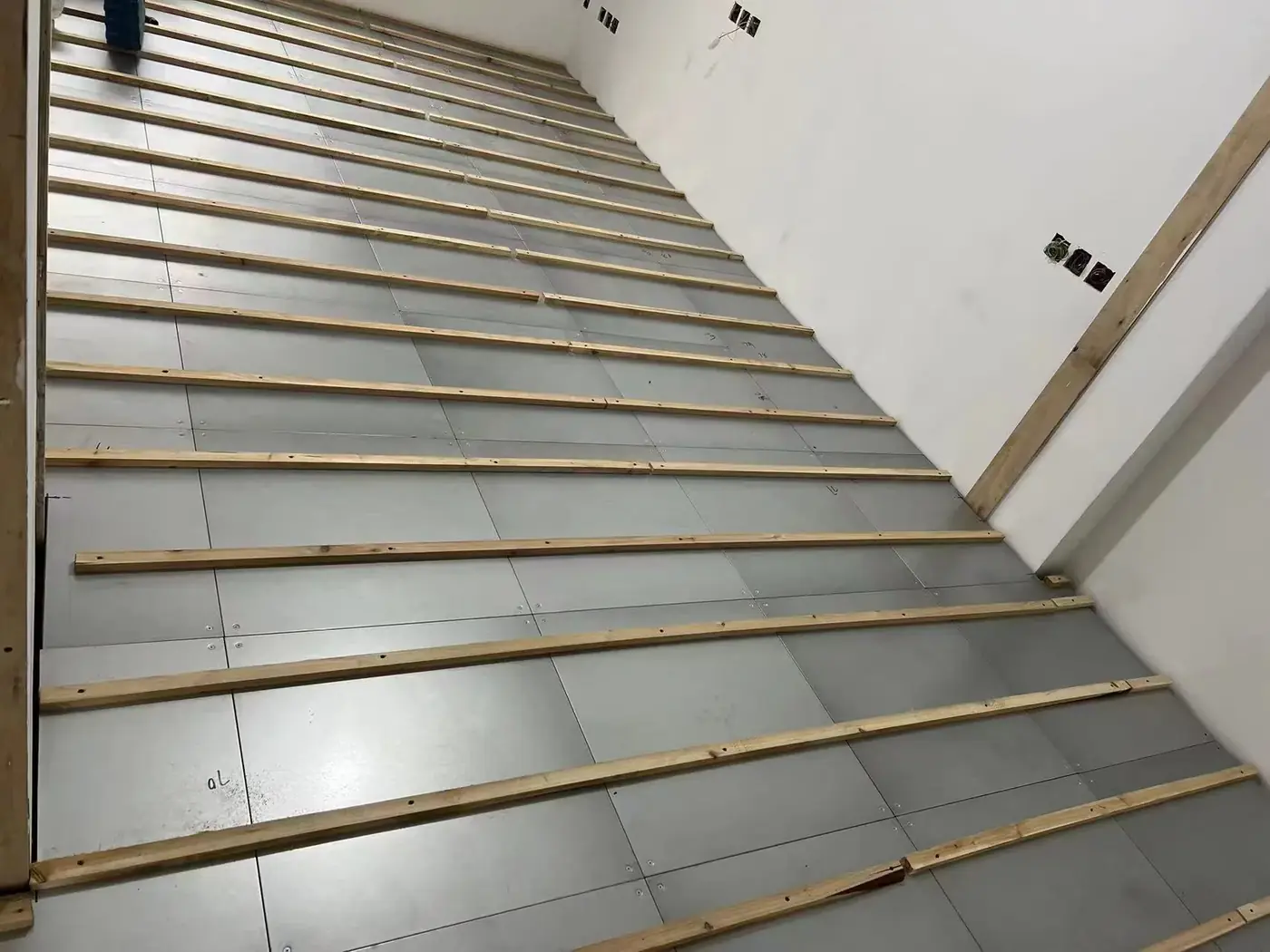

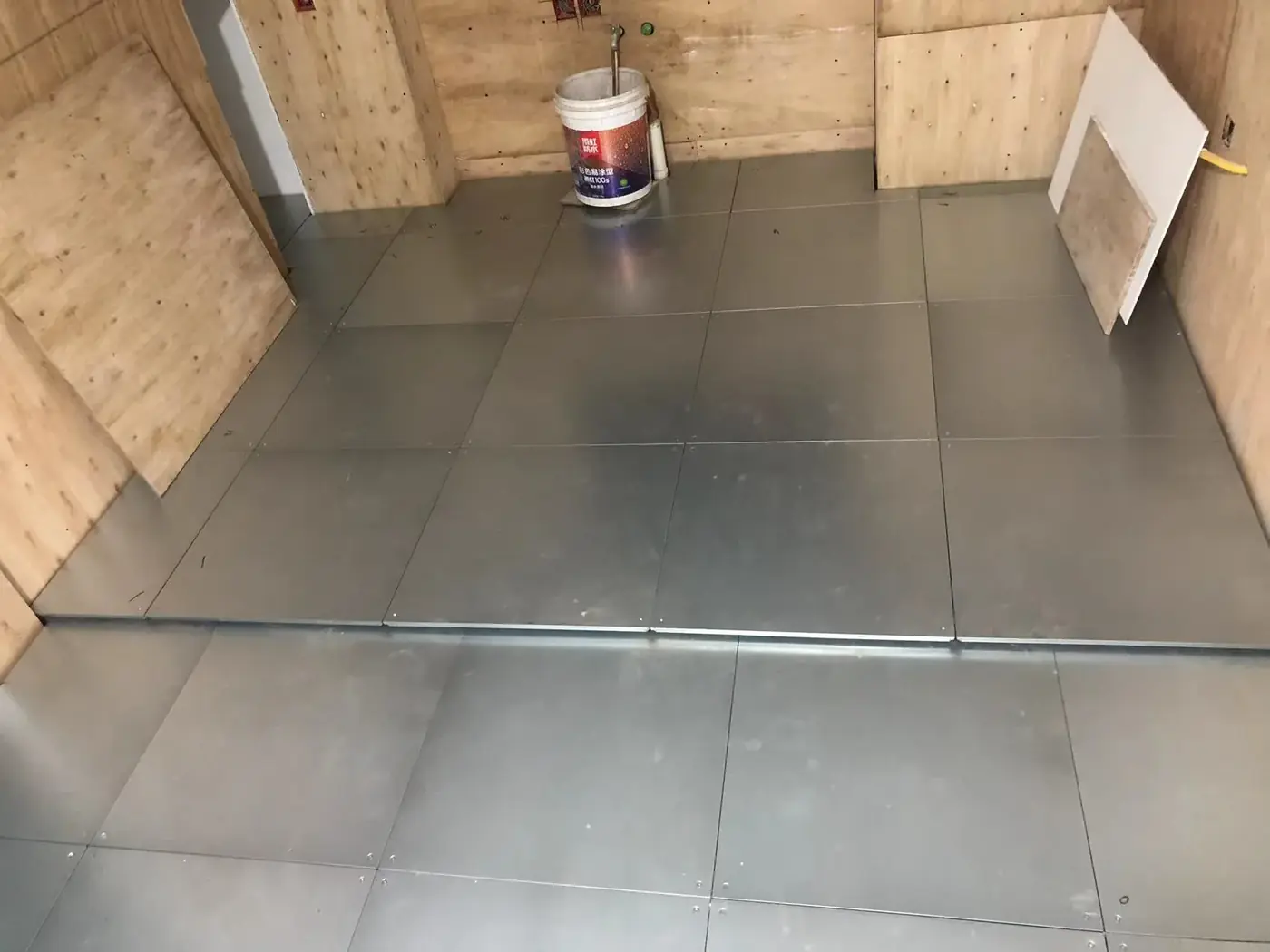

抬高脚、地暖与地板

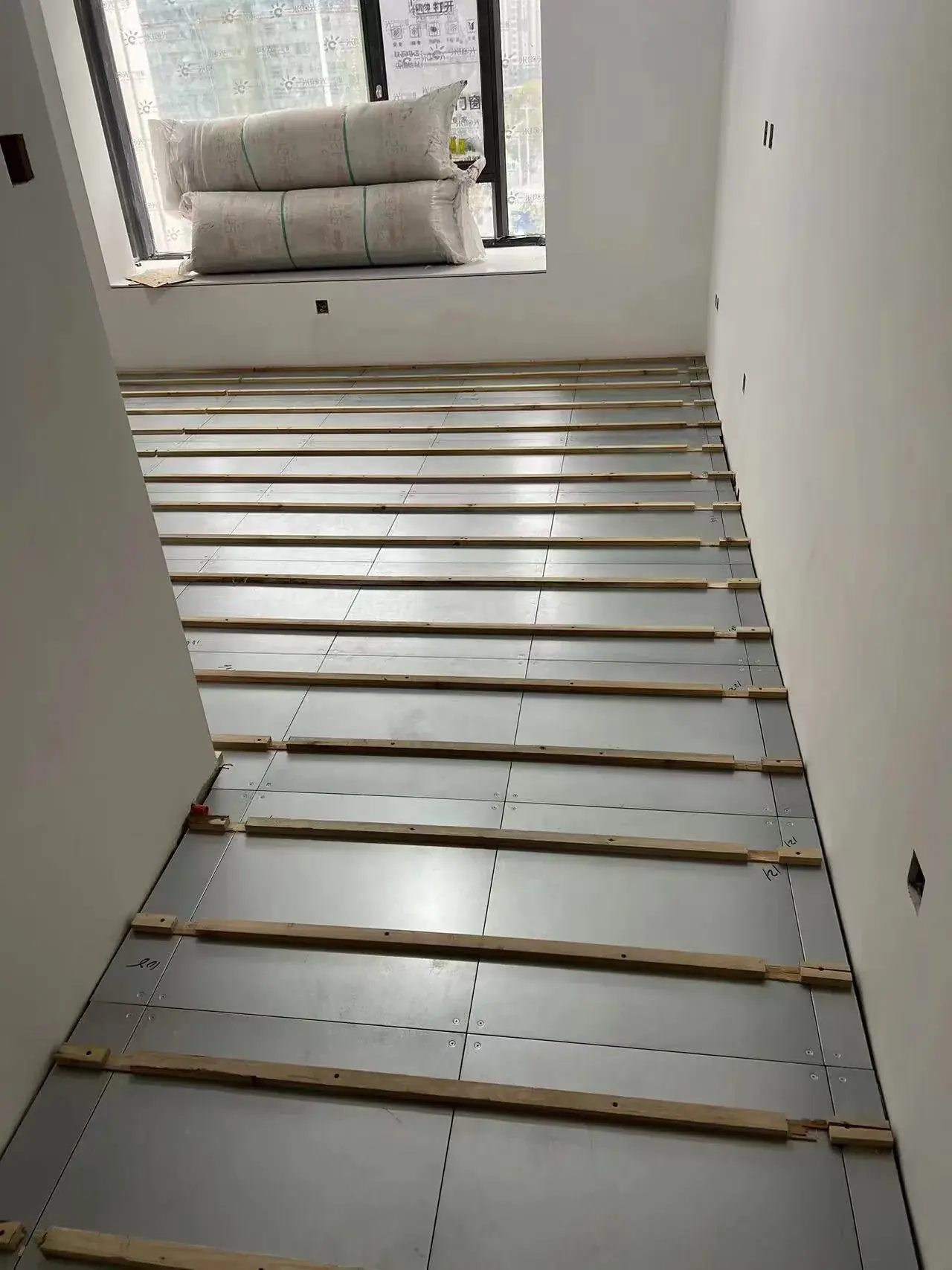

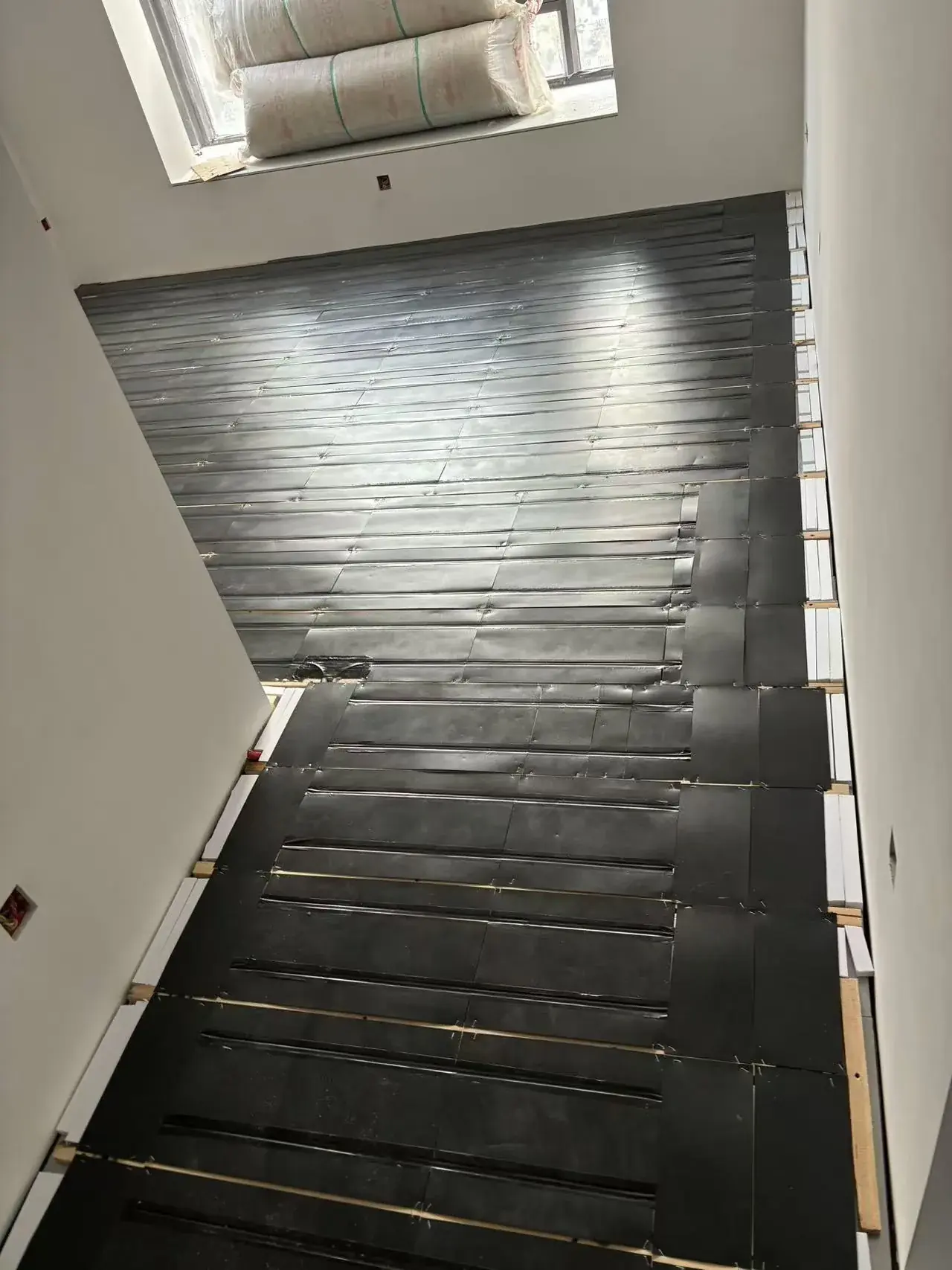

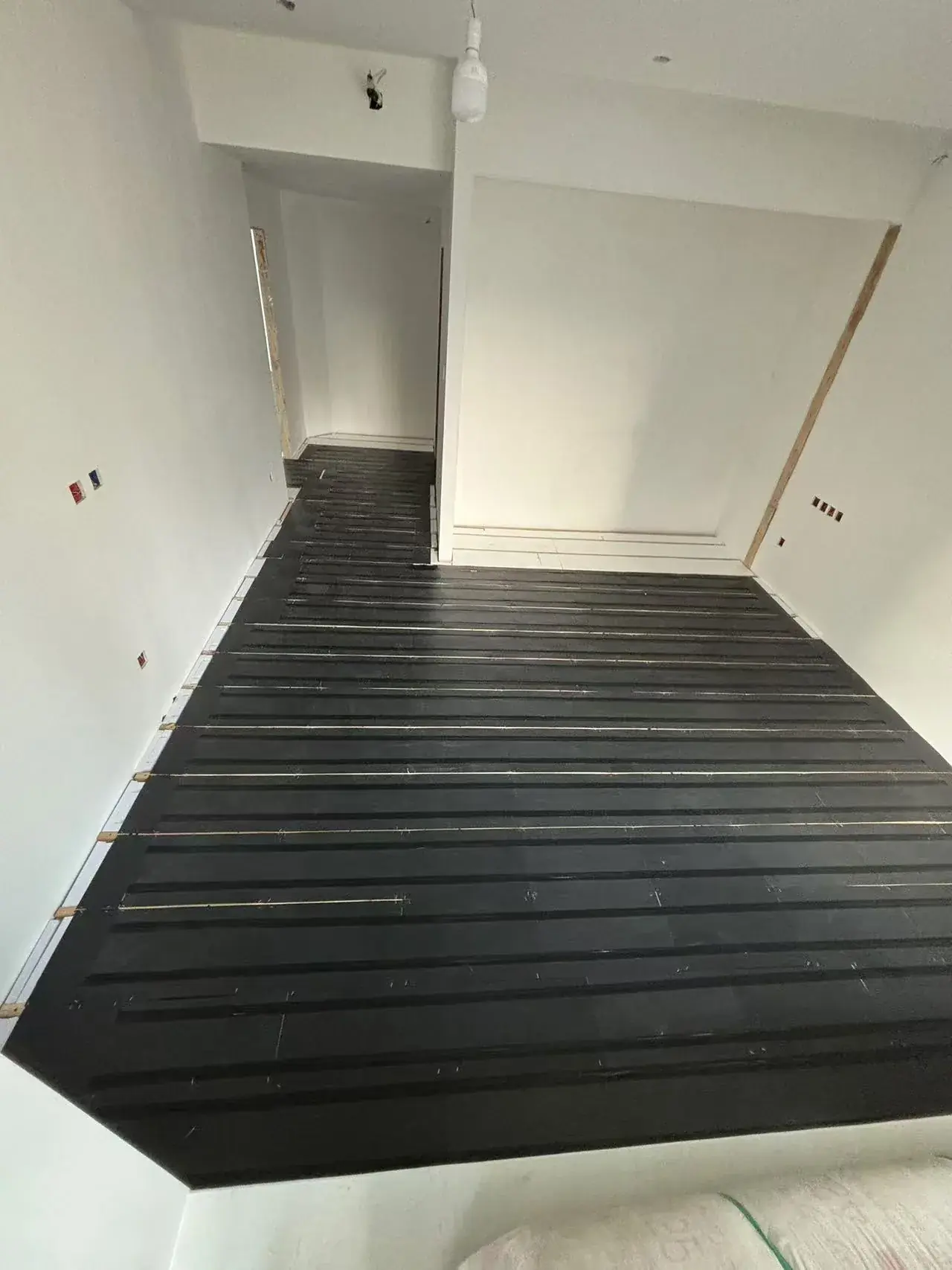

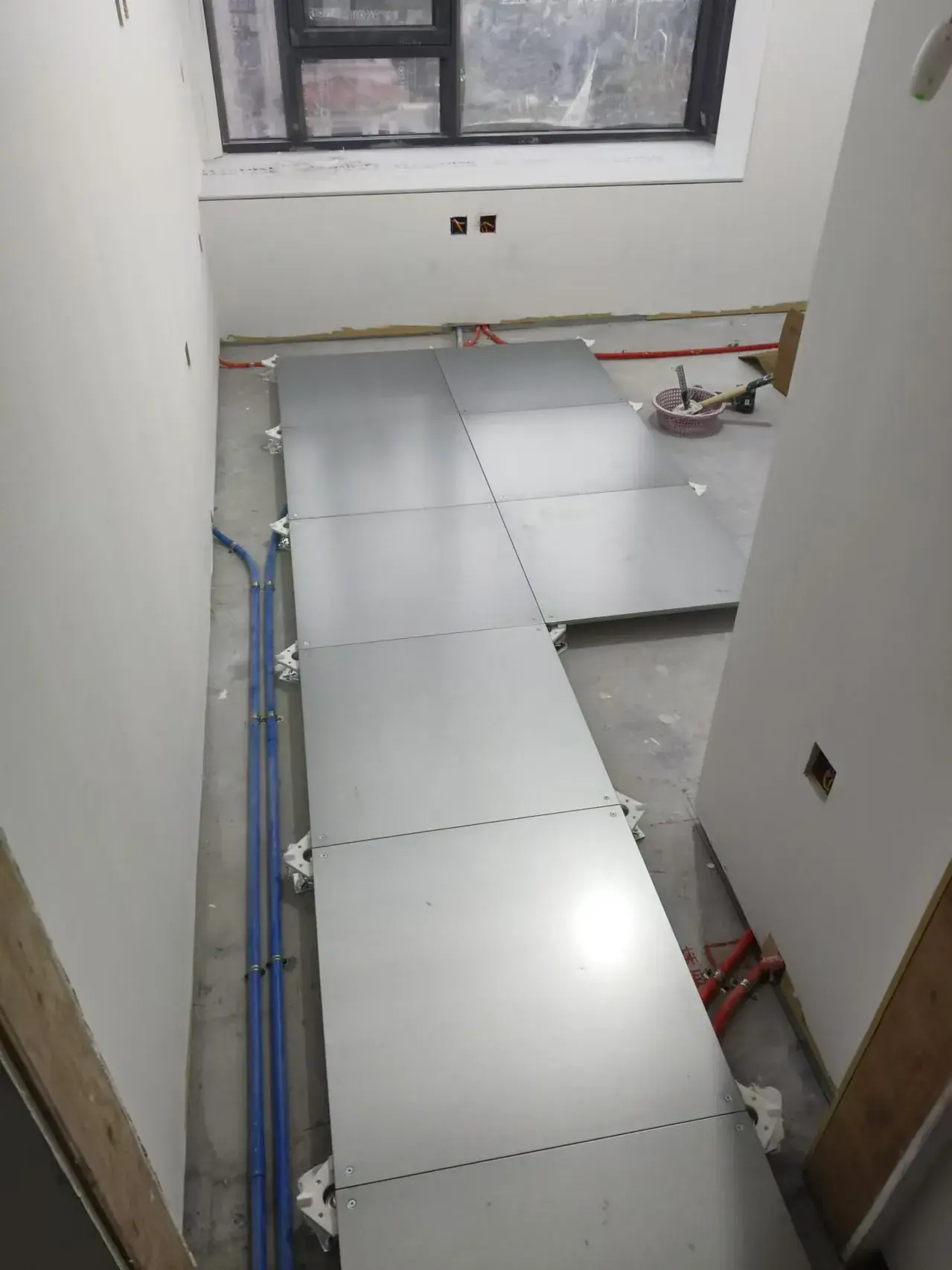

2024.11.12–11.30抬高脚基层、地暖盘管、木工板与地板依次施工,并统一地面完成面、门扇和相邻空间的高度关系。

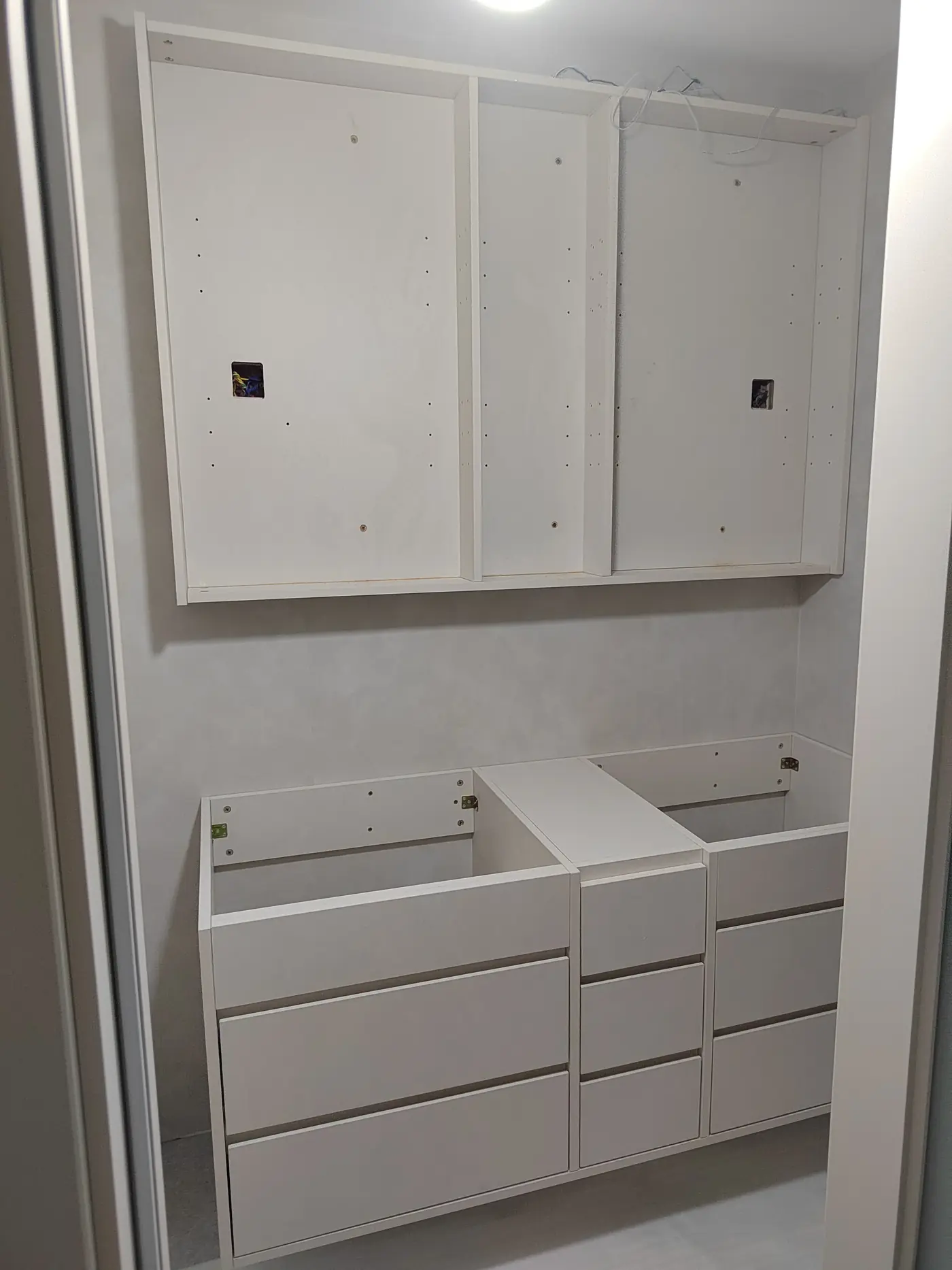

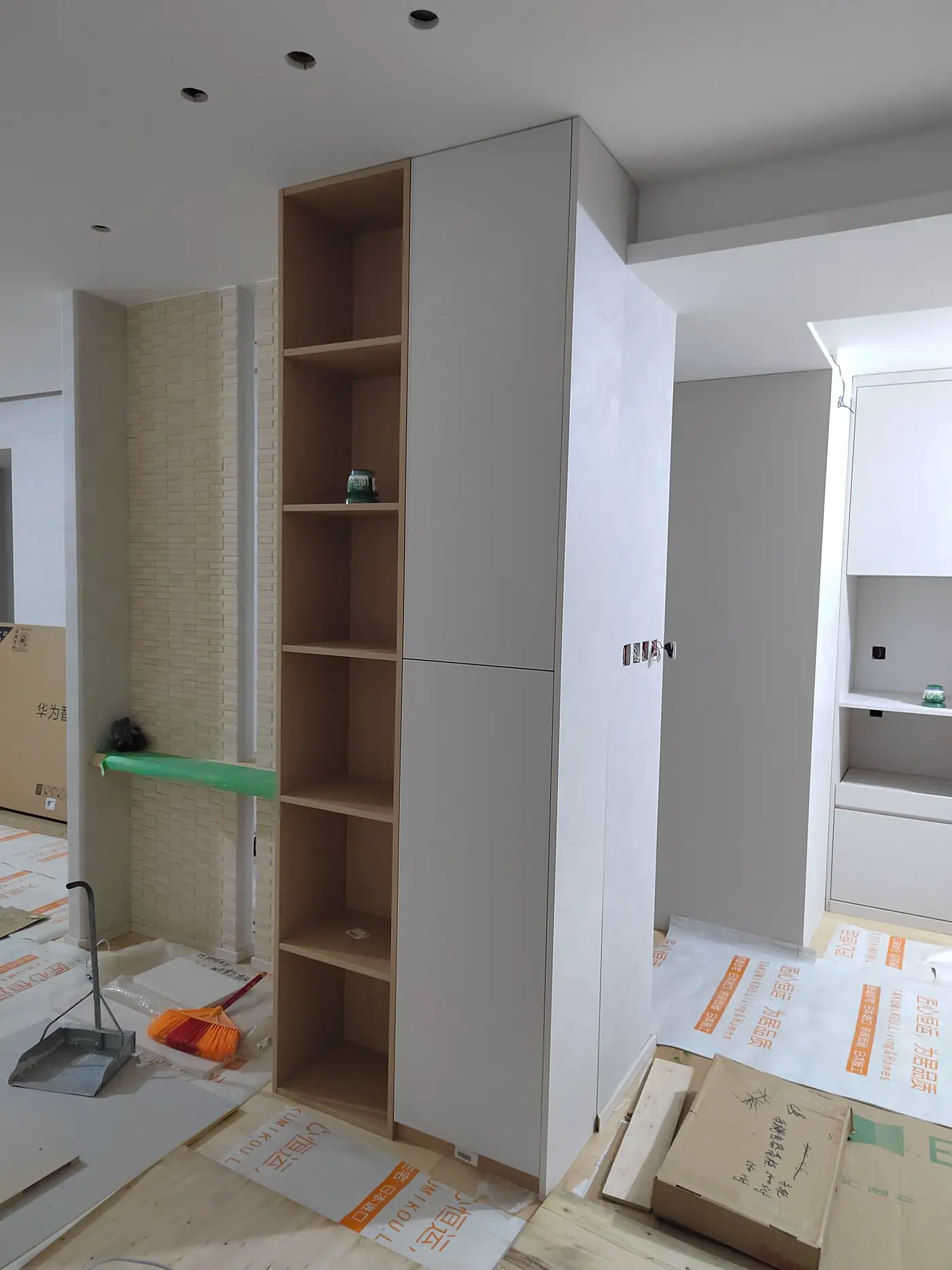

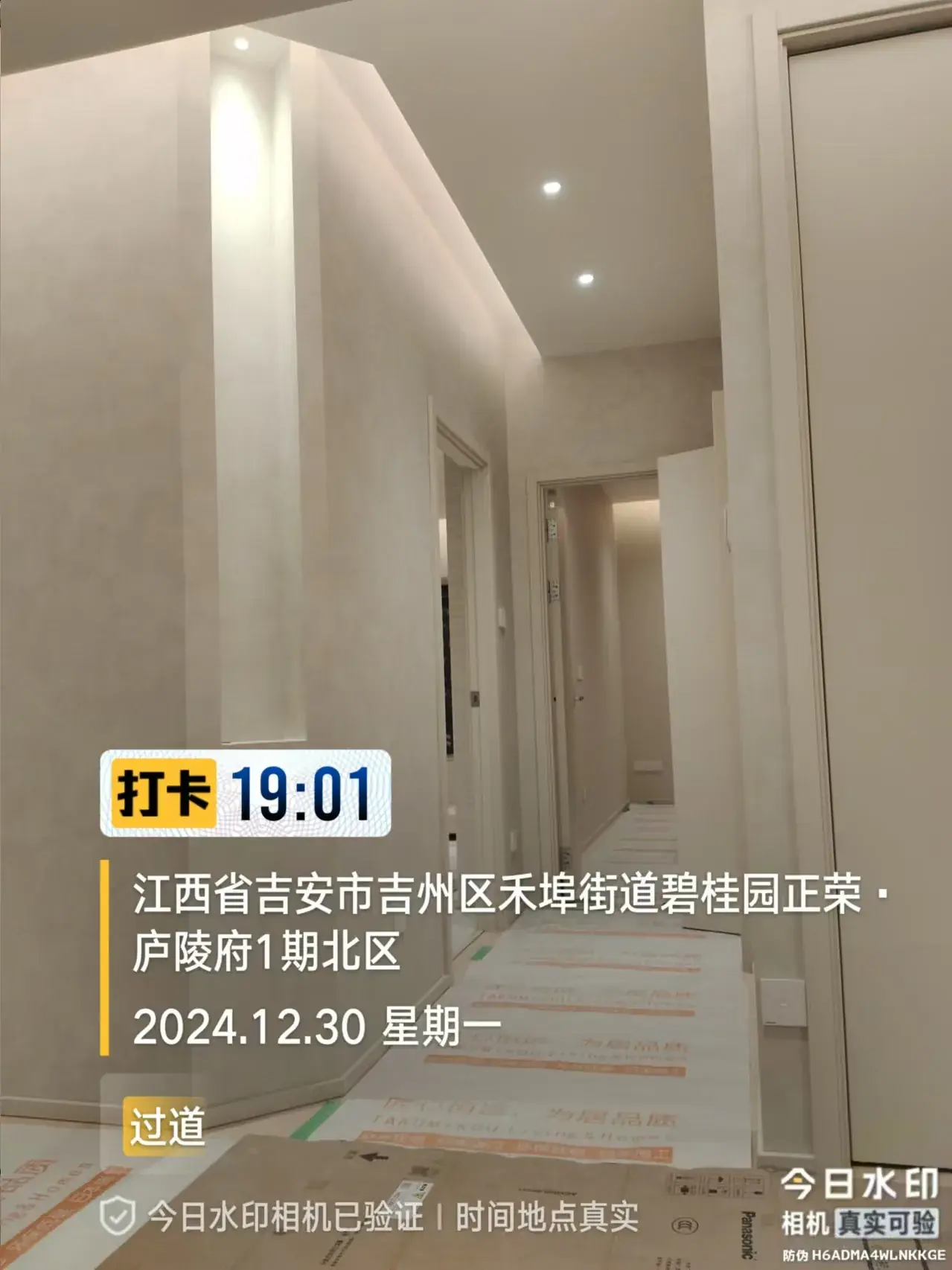

珐琅板、厨房、墙纸与全屋定制

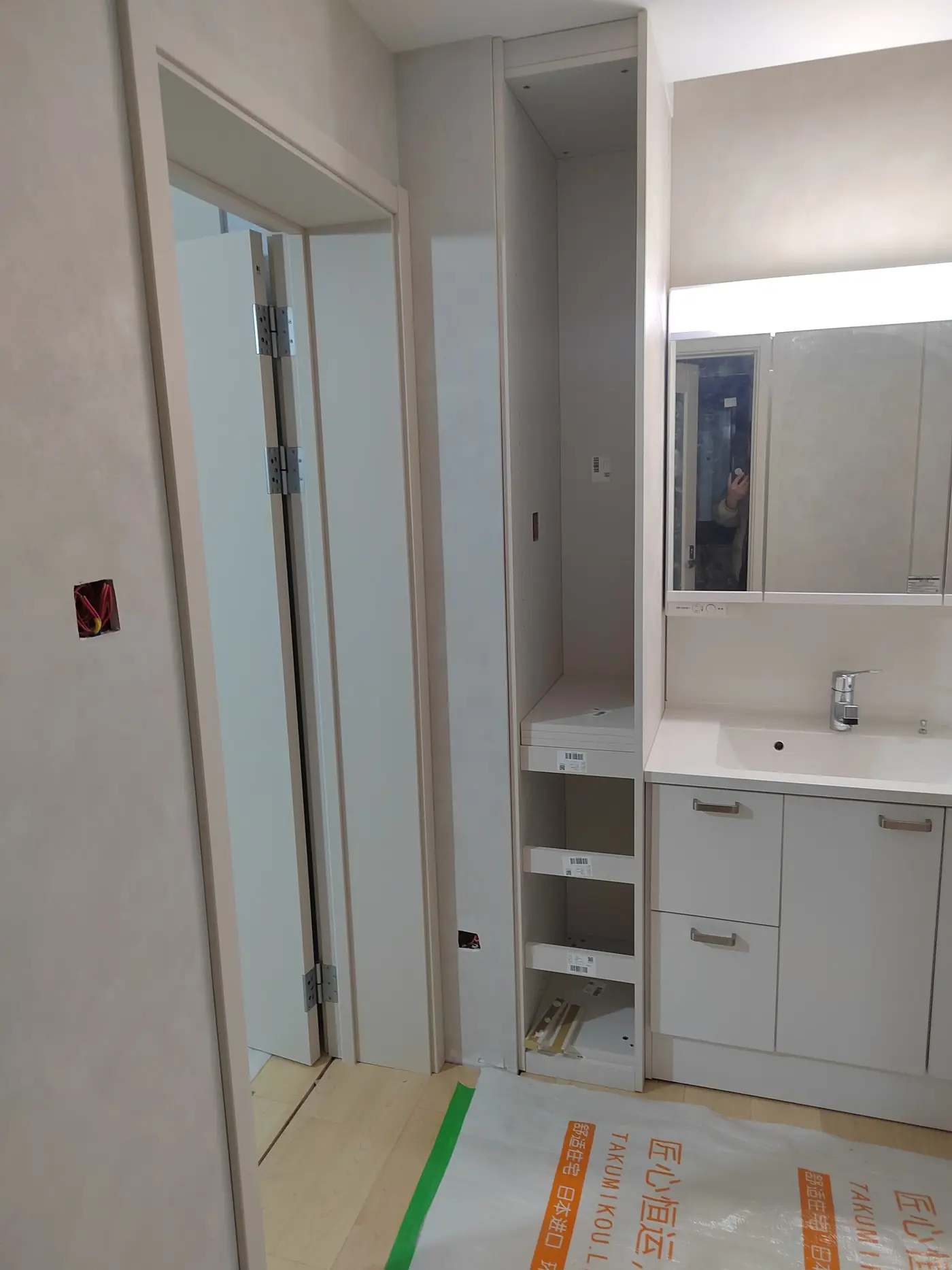

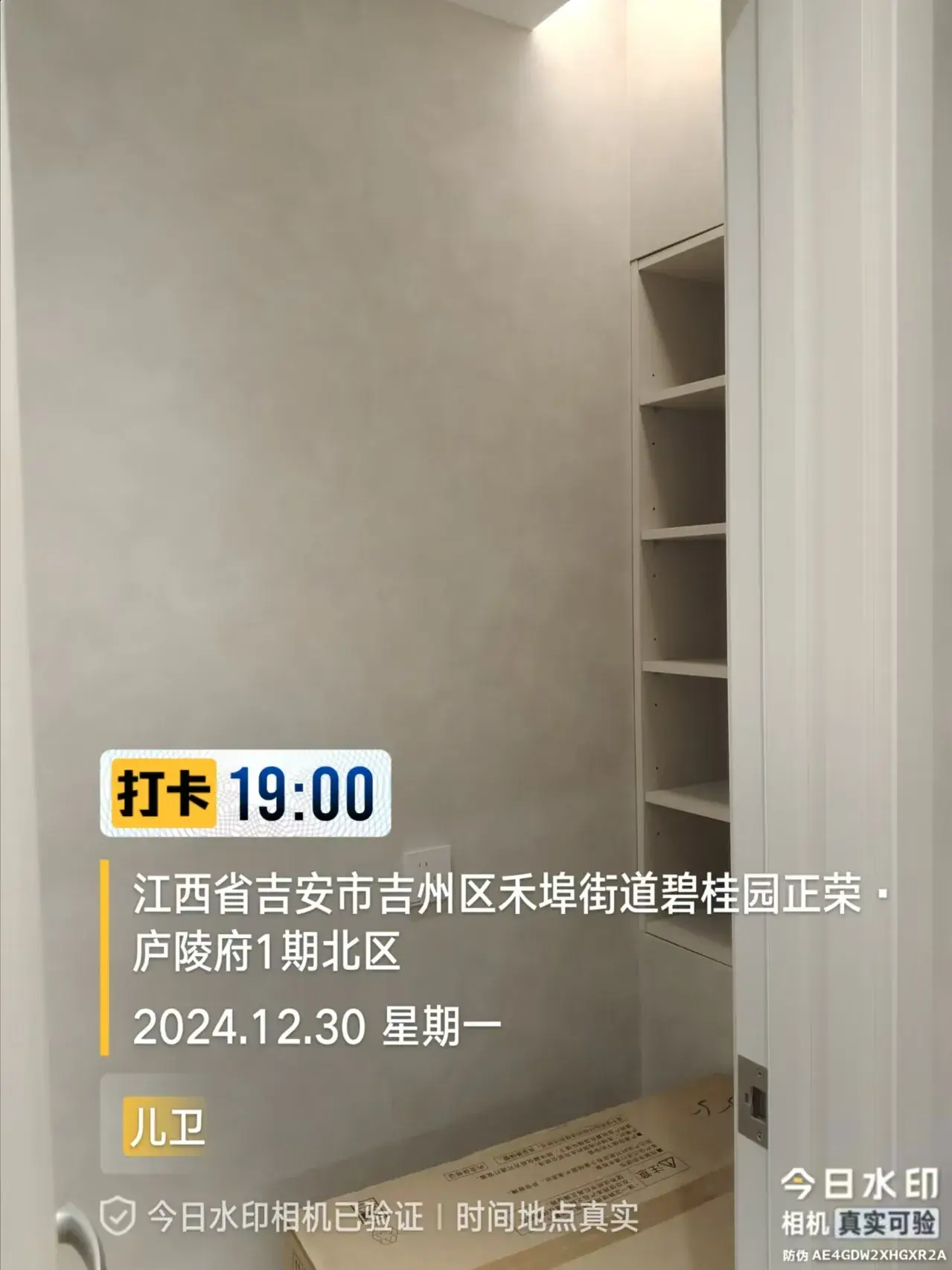

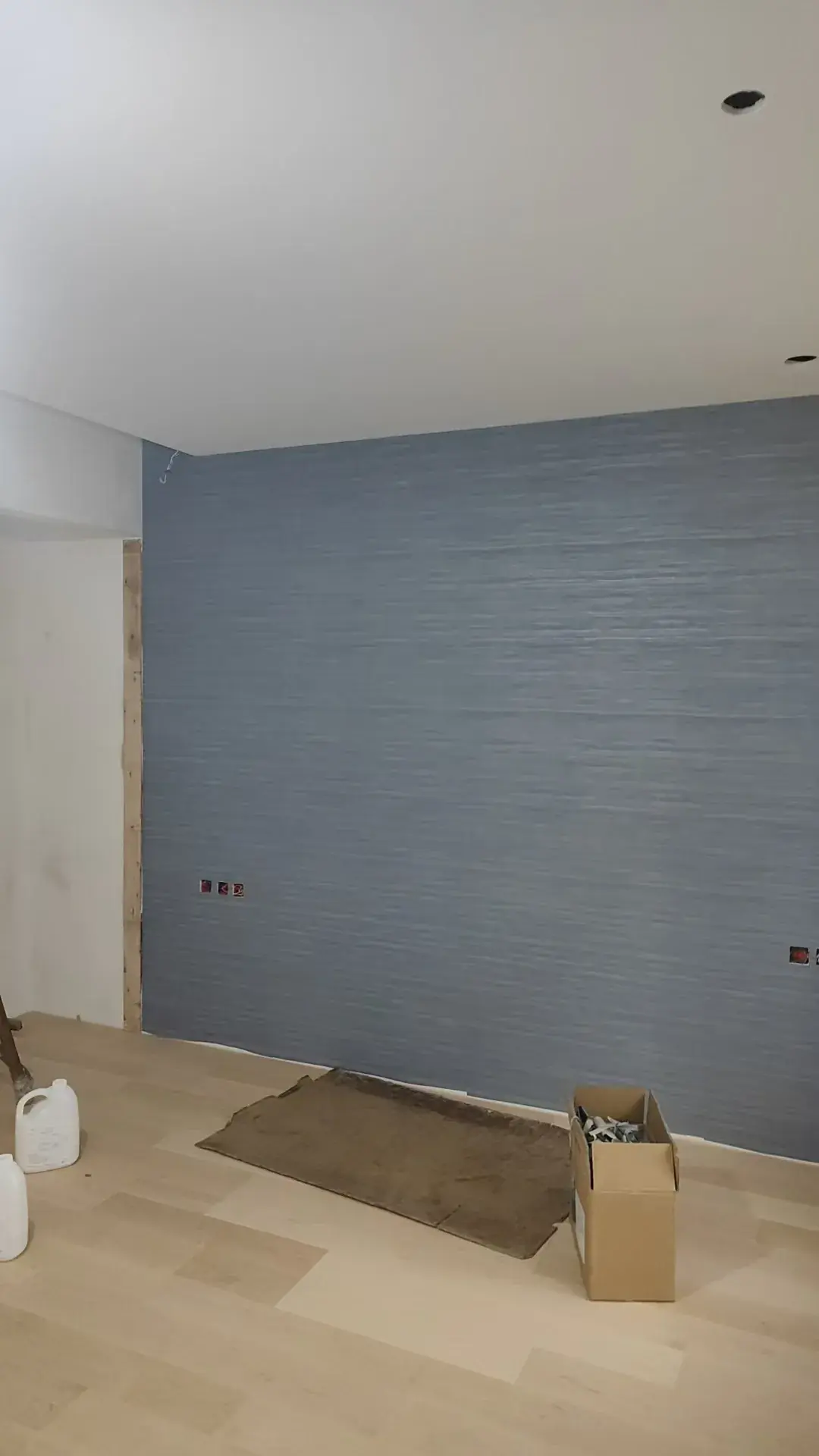

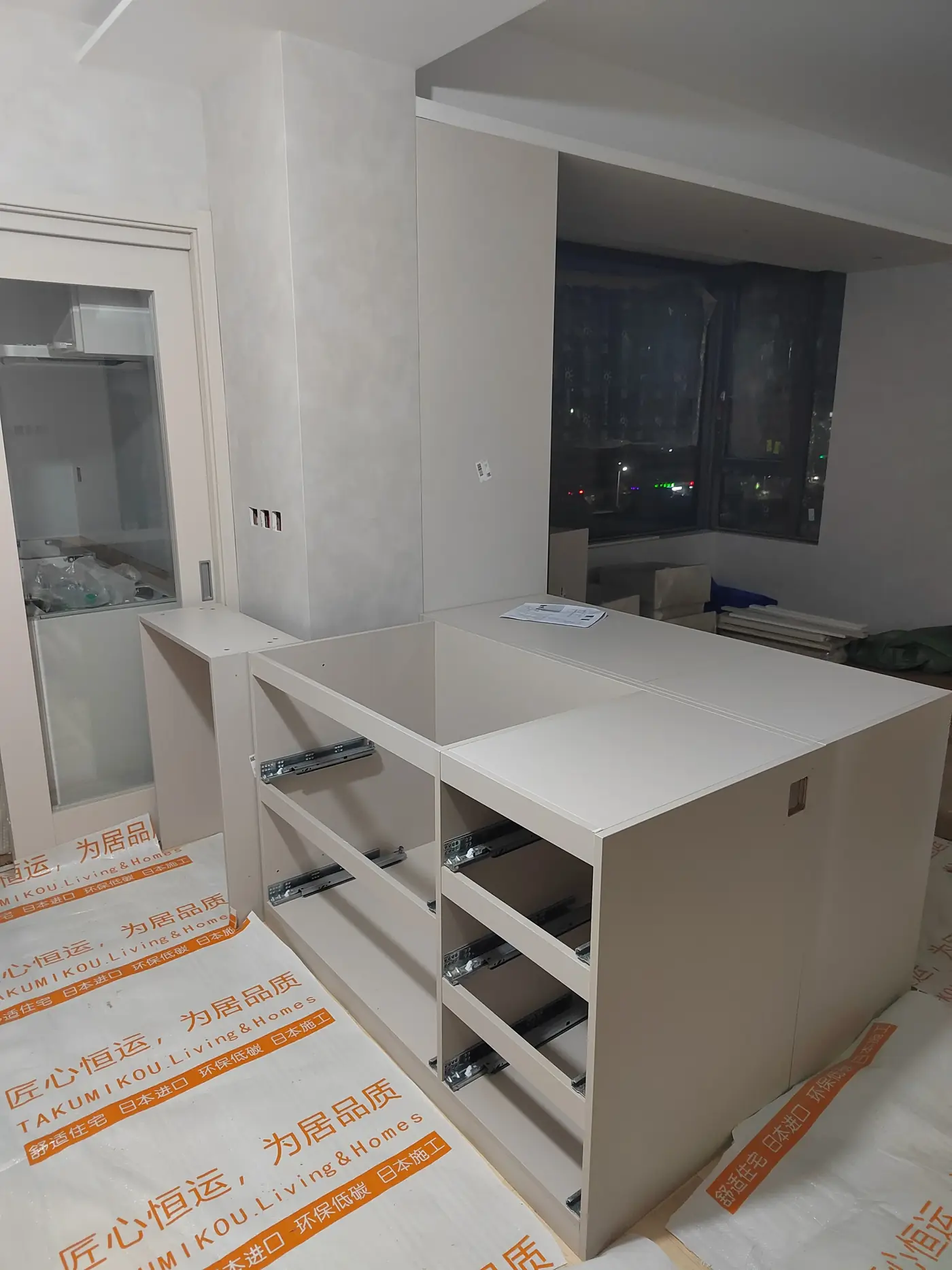

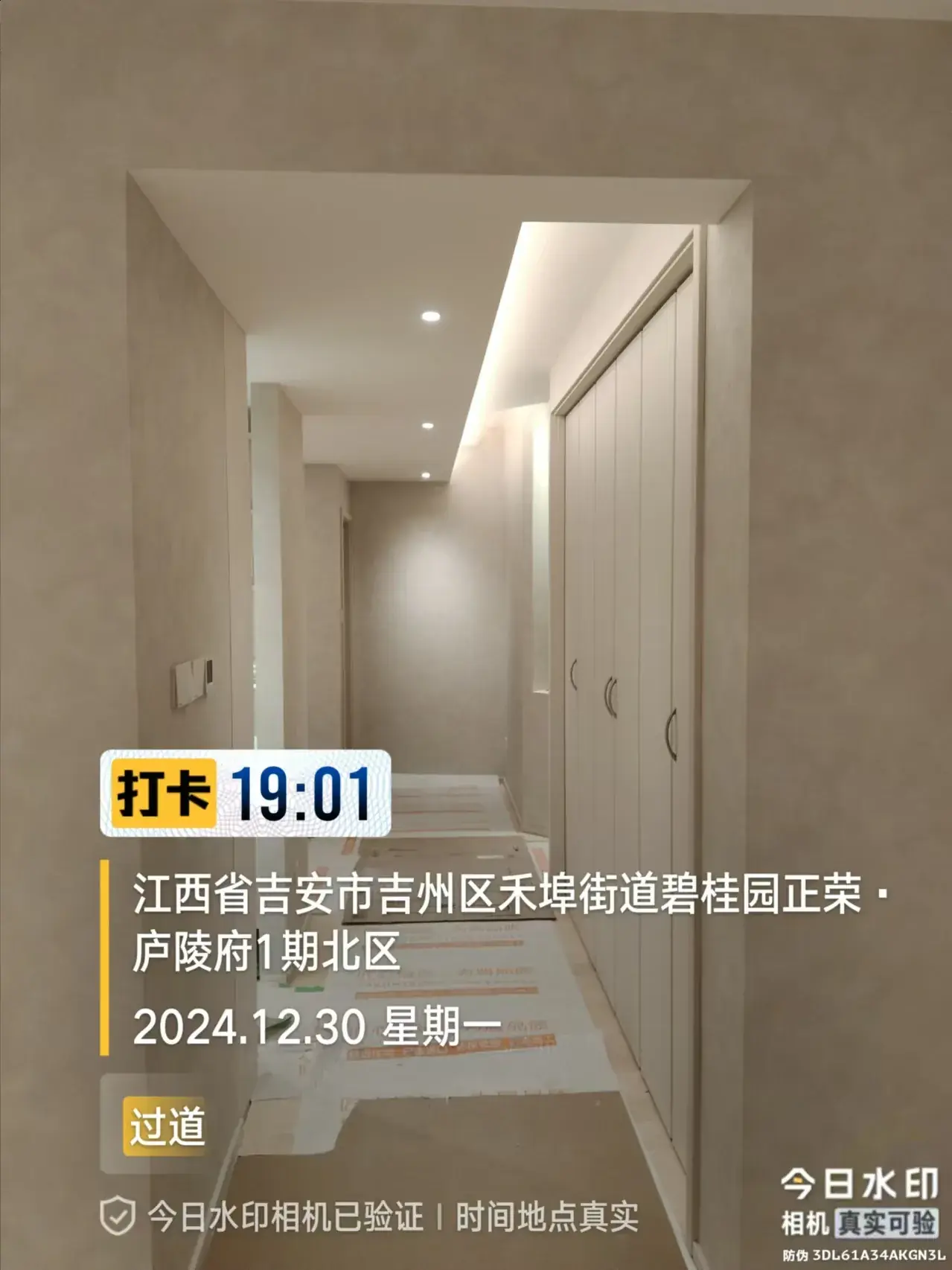

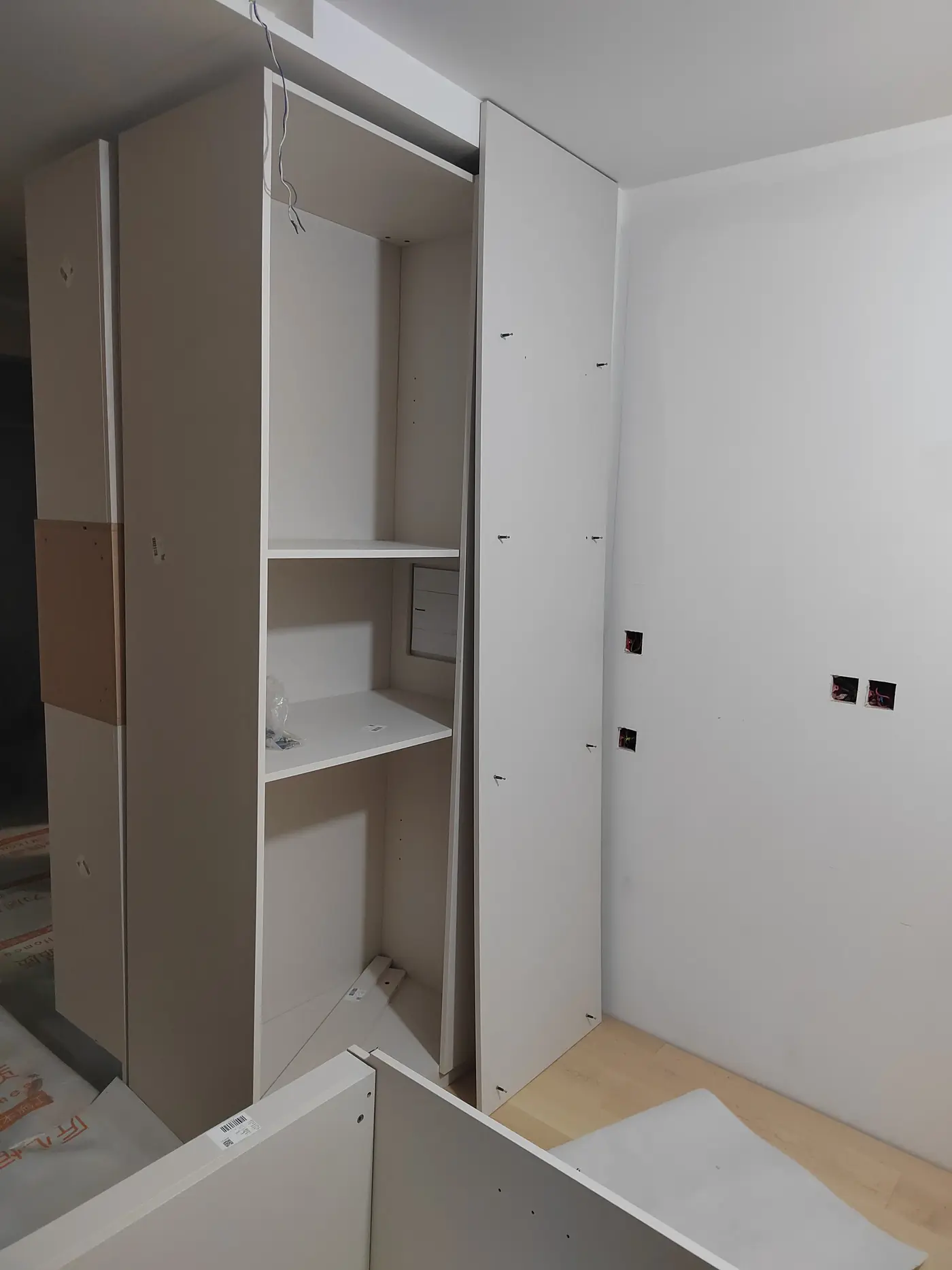

2024.12.10–12.19珐琅板、厨房柜体、洗面柜、墙纸、开关插座与全屋定制陆续进场,按图纸核对柜体、设备、墙面、开关插座和门套接口。
设备安装与竣工验收

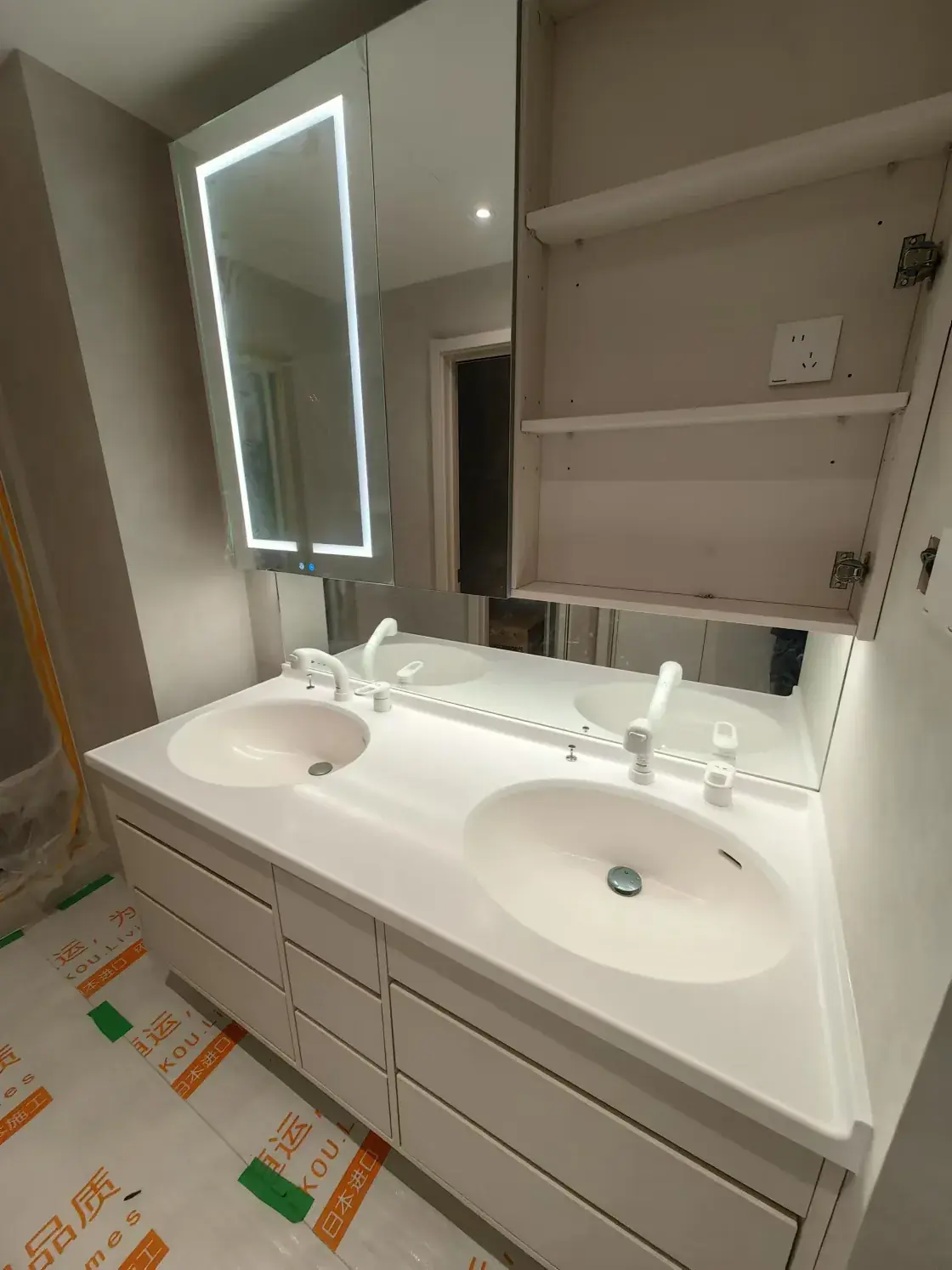

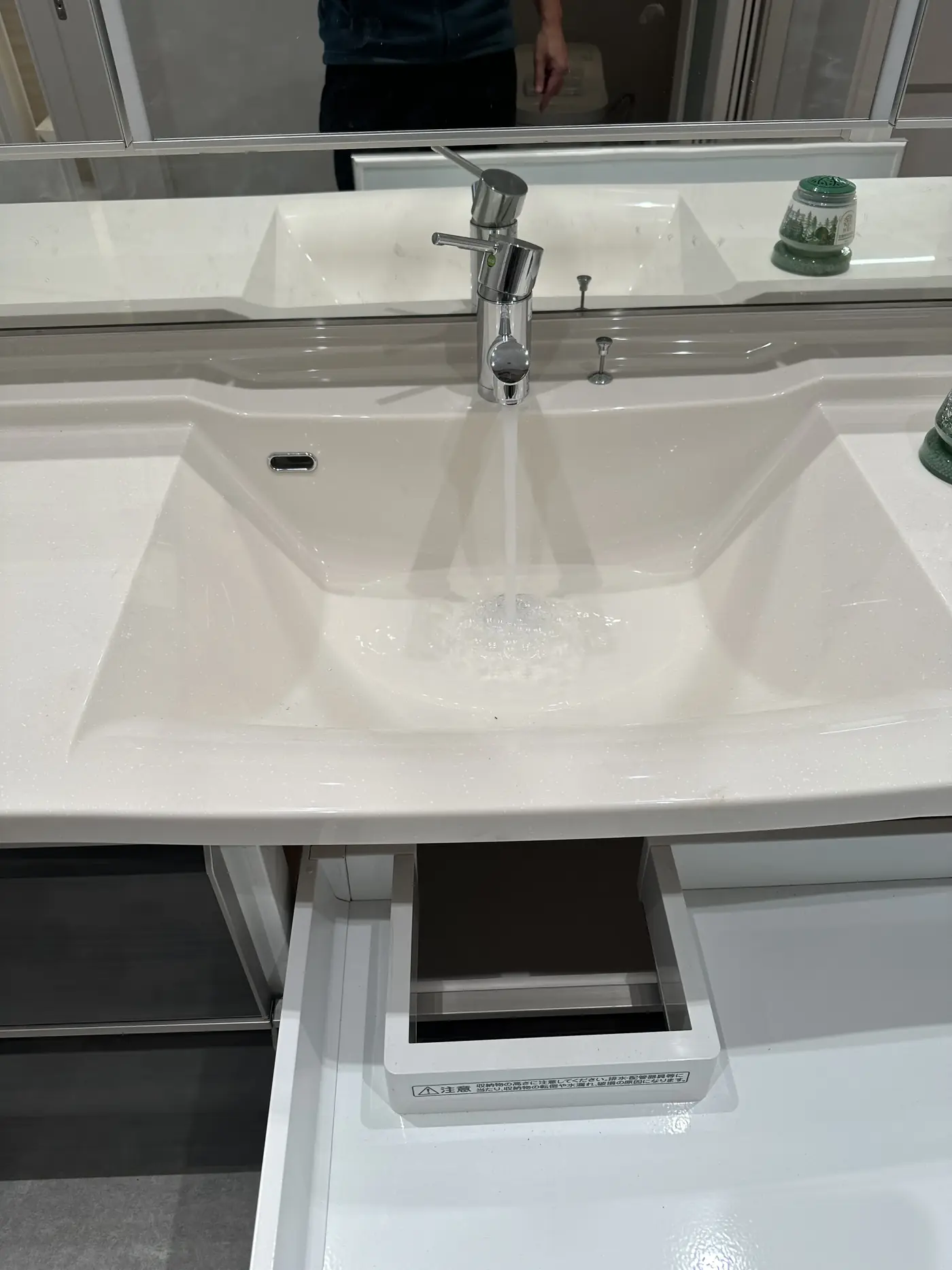

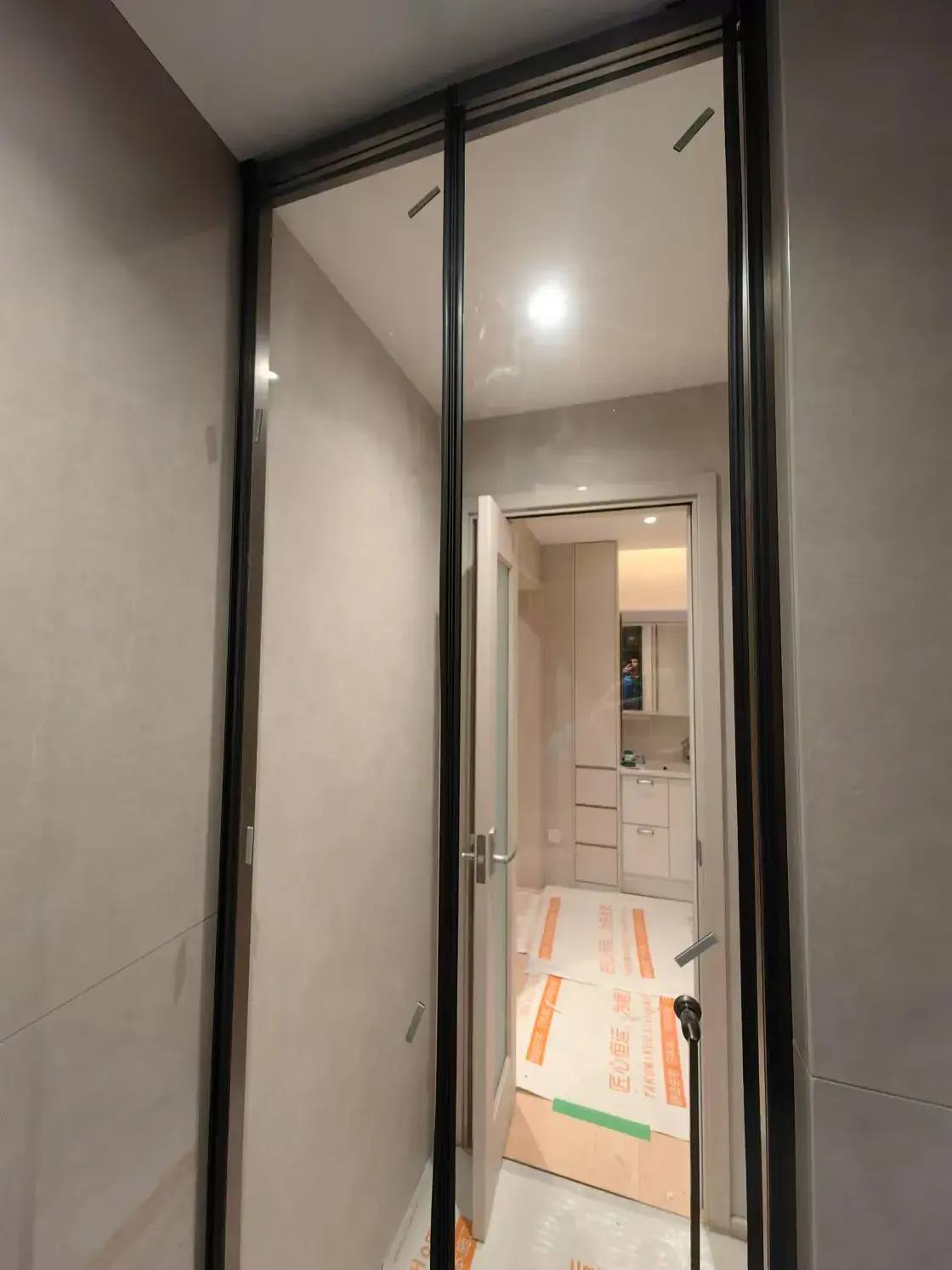

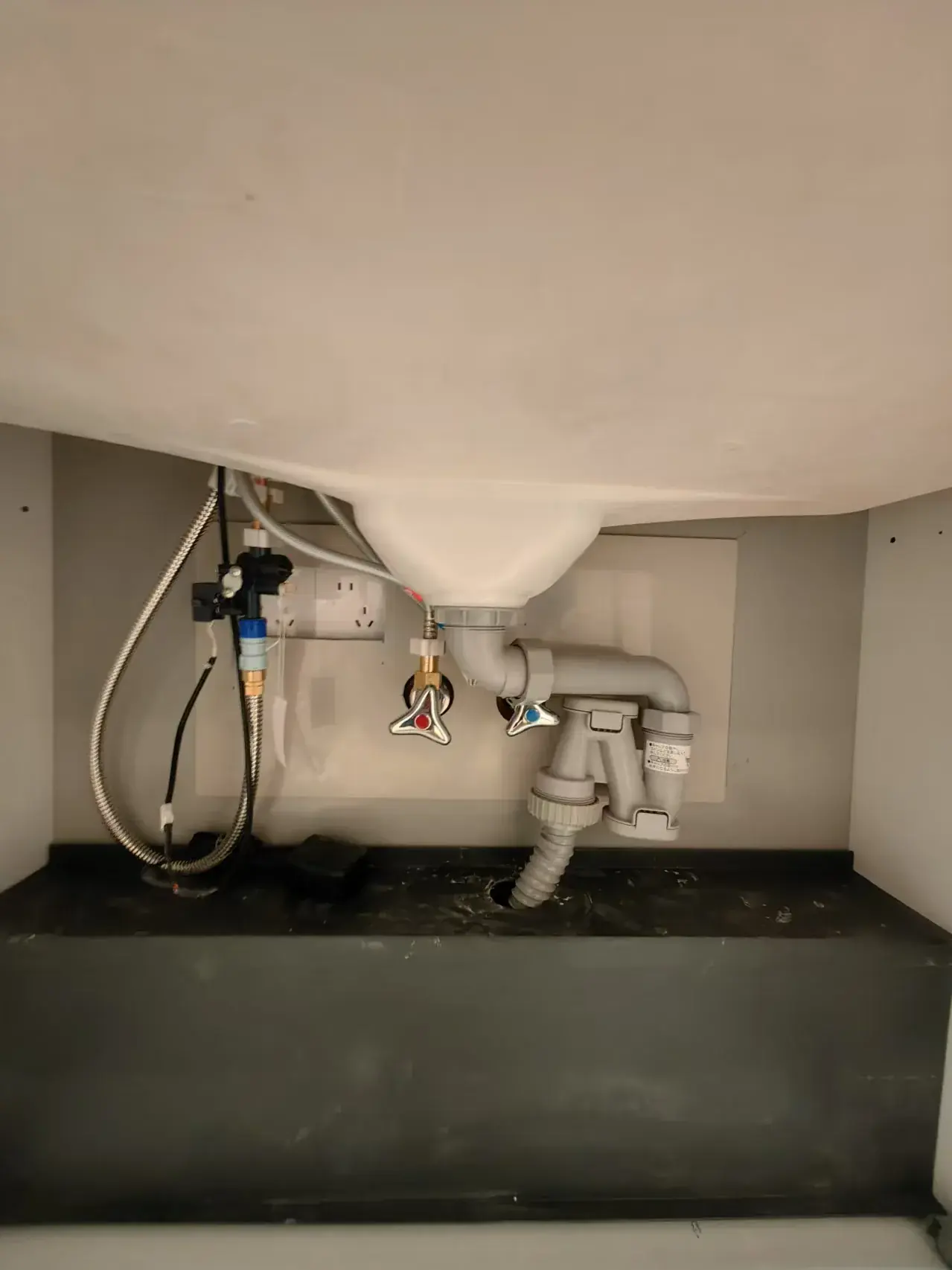

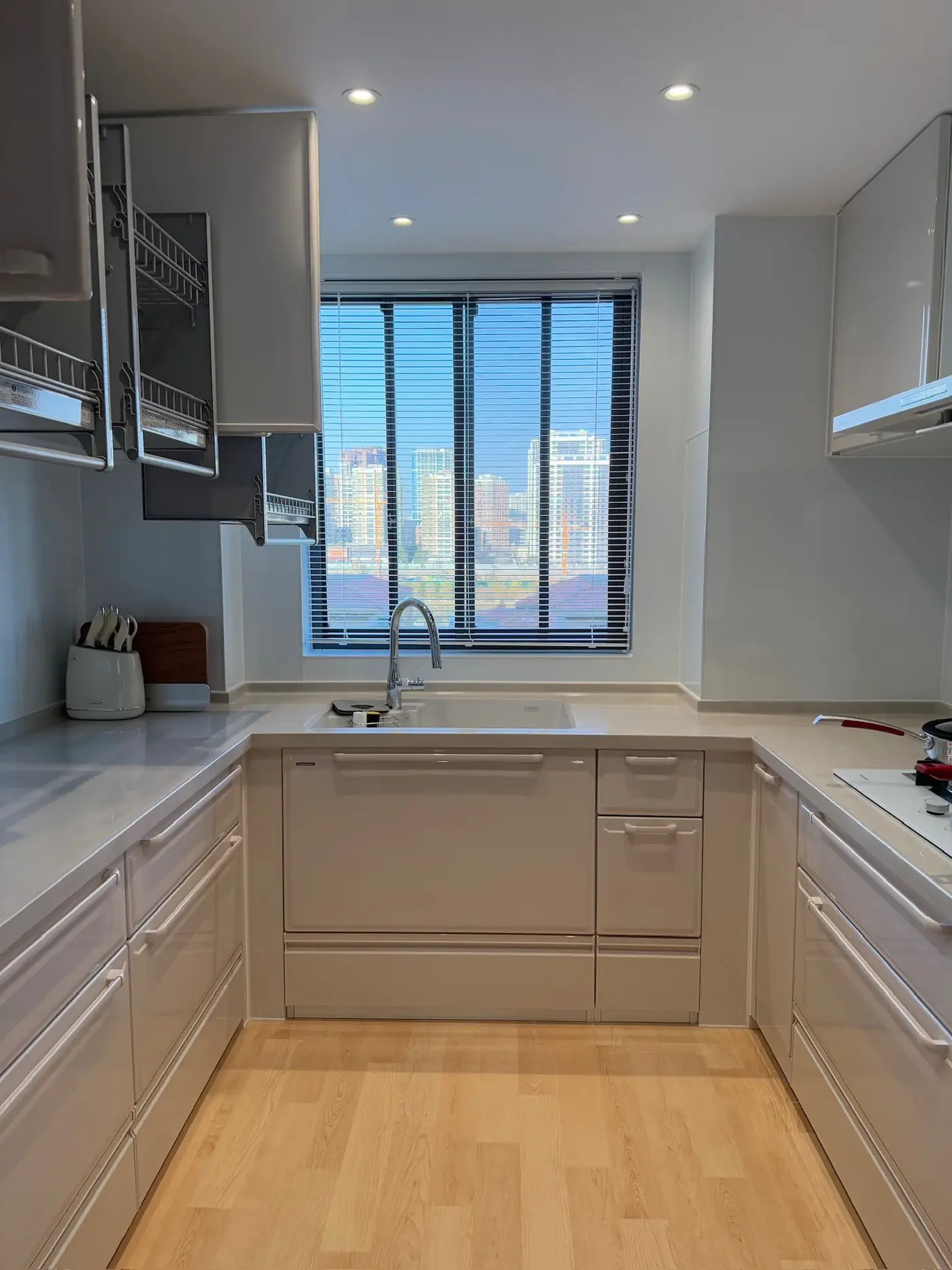

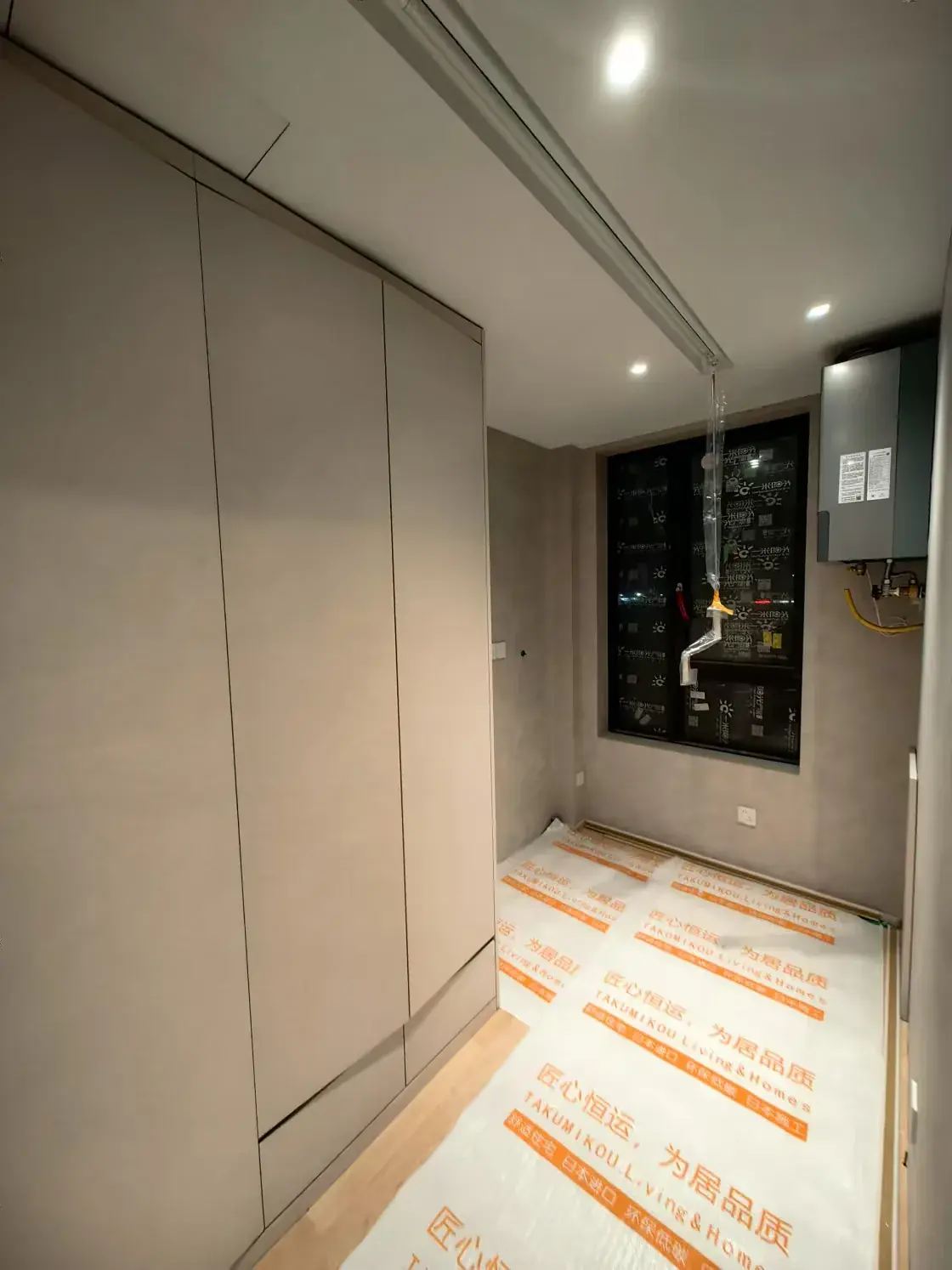

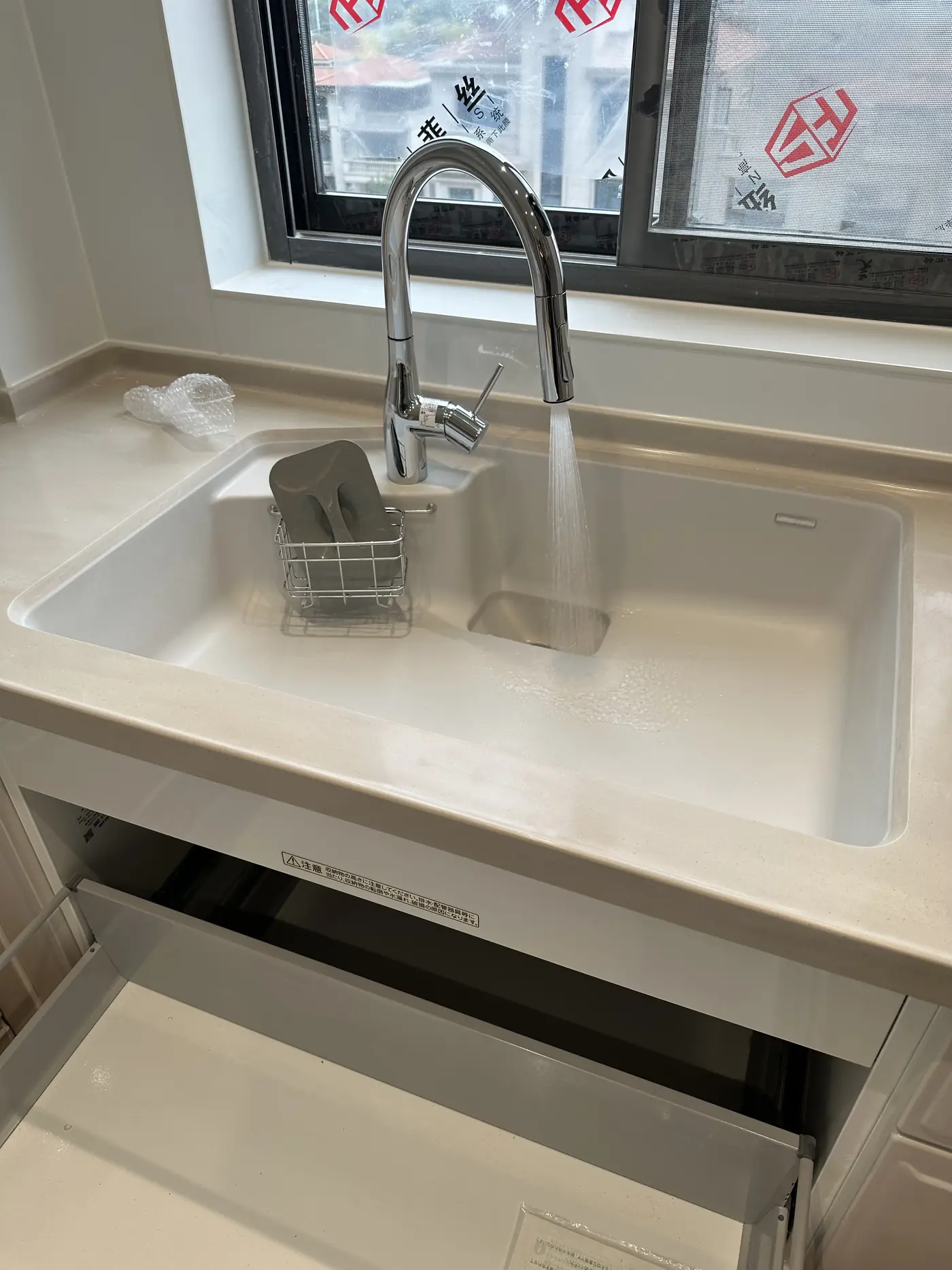

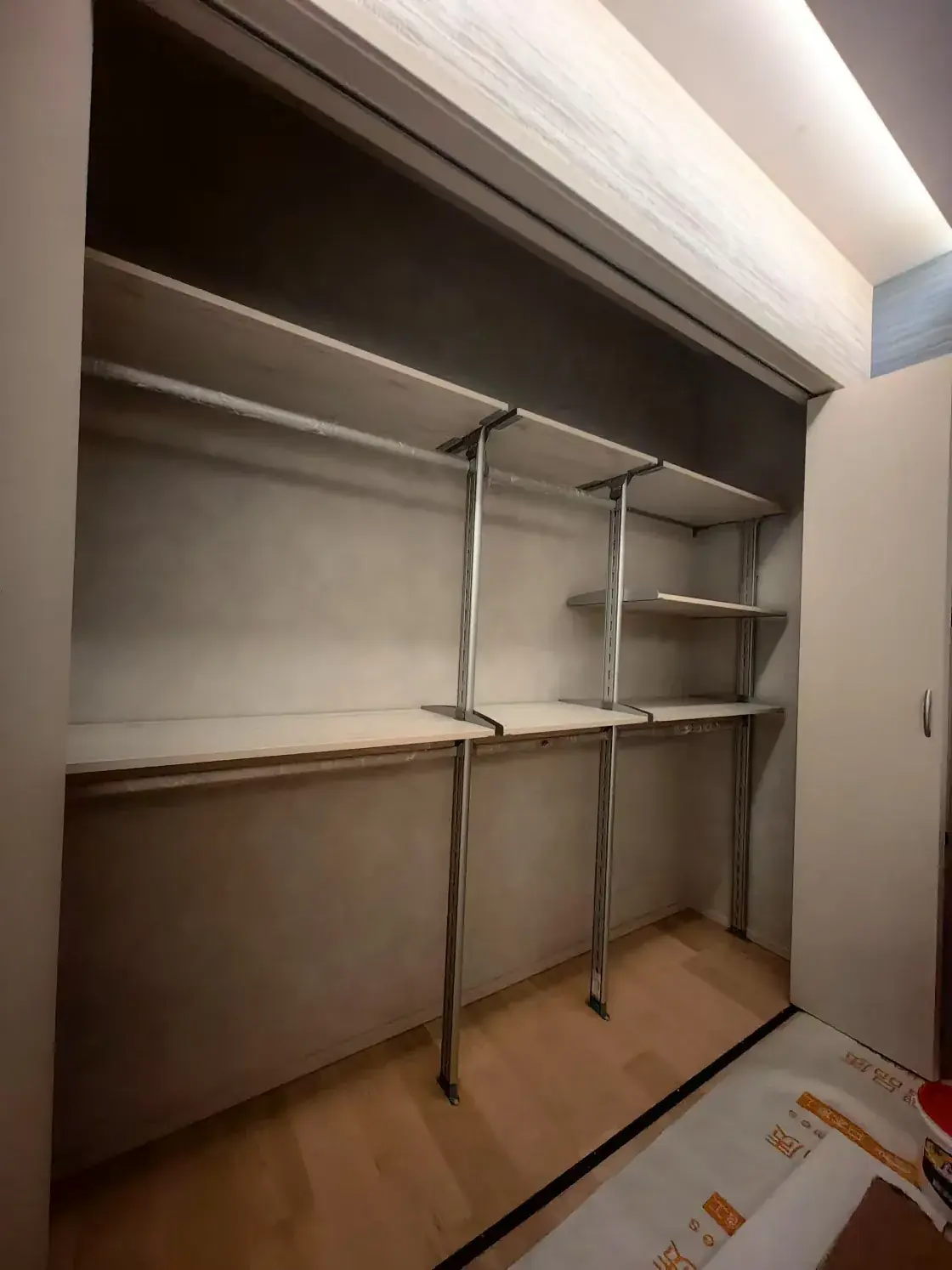

2024.12.30–2025.01.09灯具、开关插座、洁具、厨房设备与收纳五金完成安装和调试,2025年1月9日完成竣工验收。
完工实景

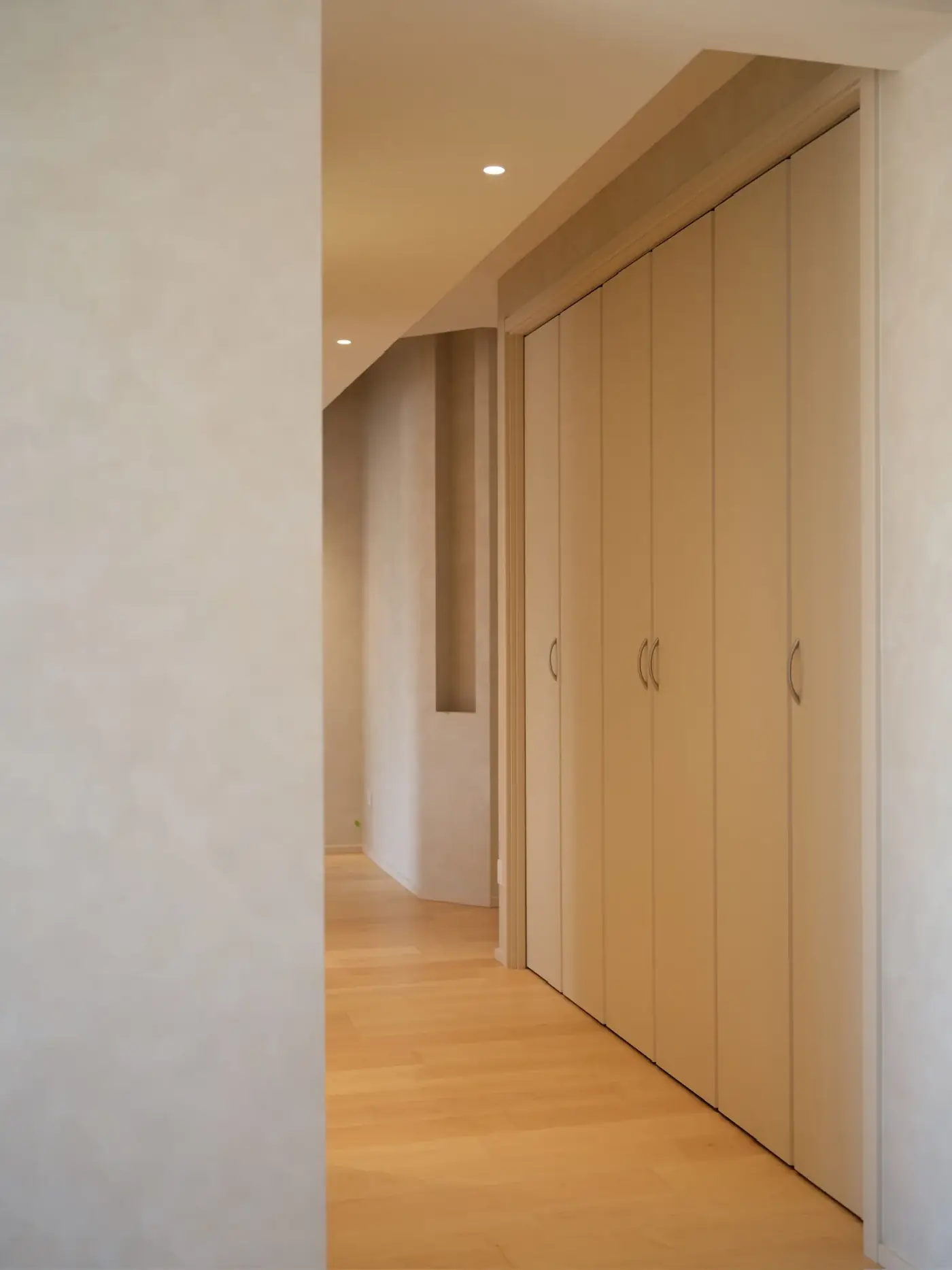

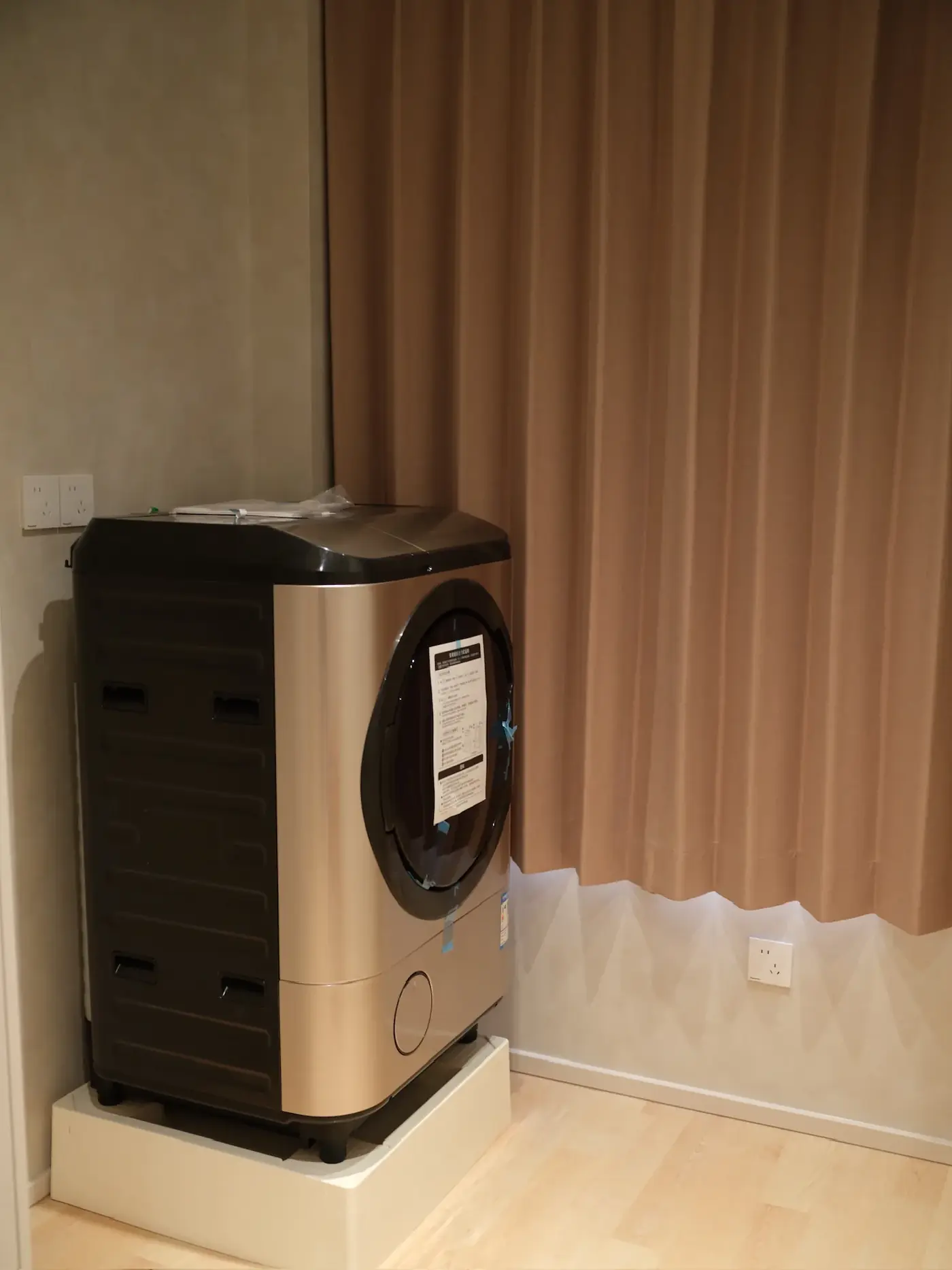

完工回访实景

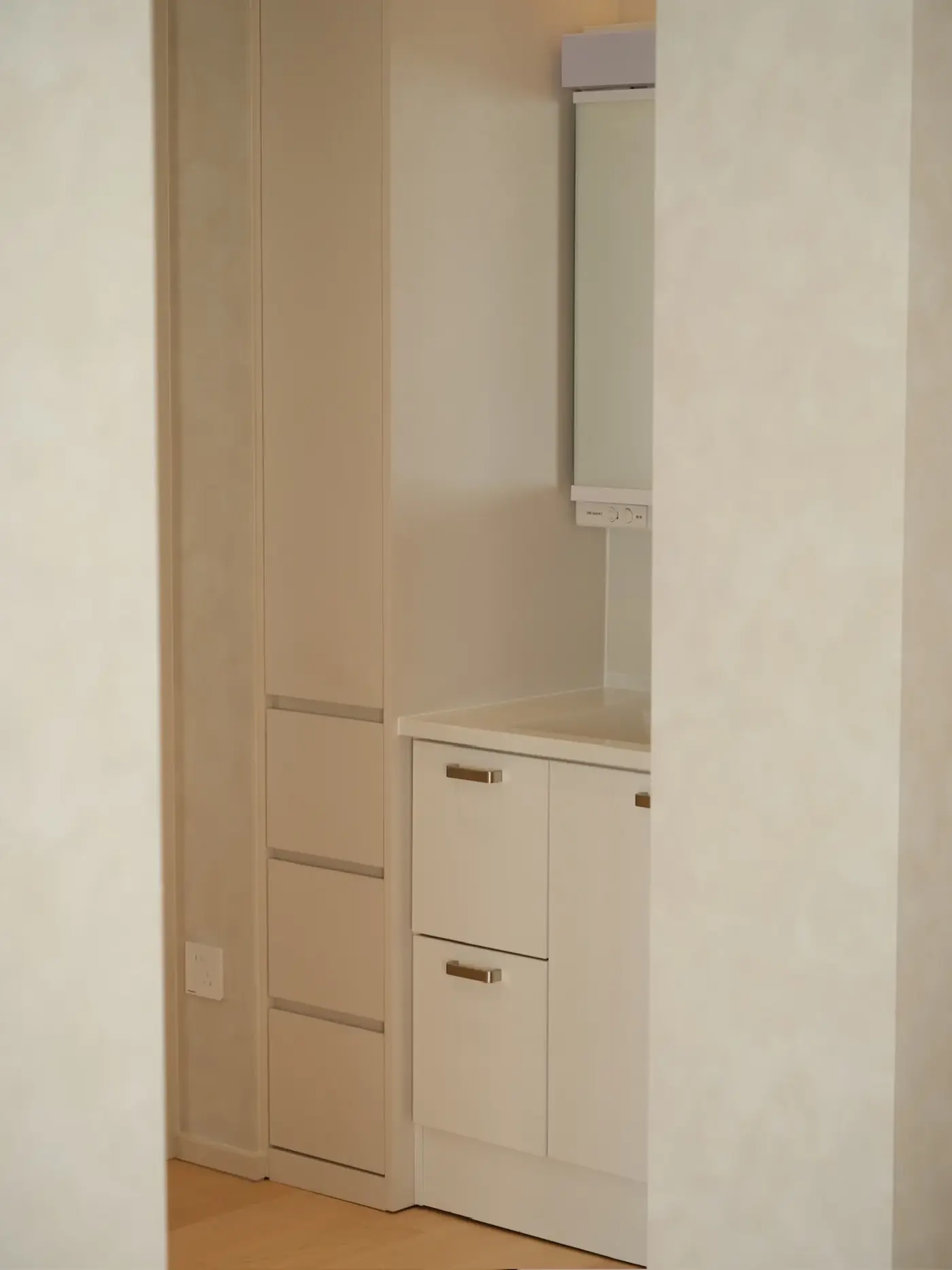

竣工验收及回访期间拍摄,呈现玄关、客餐厨、卧室、收纳与卫浴空间的完工状态。
住宅整装
咨询类似项目
住宅空间规划、材料配置与施工服务
