居住需求
张先生希望入户储藏室容纳当季衣物、快递和清洁用具,卧室少设柜体;厨房保留独立位置,客厅墙面以展示为主。洗衣房希望留出更多收纳,浴室希望配置较大的浴缸。
空间方案
2024年4月的平面方案:储藏室紧邻玄关,进门就能收放衣物、快递和清洁用具;厨房与餐厅相邻,上菜不用绕行。两间卧室安排在户型另一侧,与起居区互不干扰;浴室和马桶间各自独立,早上两个人可以同时使用。
施工记录
施工记录从6月延续至11月,包含水电、墙体基层、吊顶、地面、木作与设备安装。11月8日仍有部分收口与安装事项待处理。
空间方案
设计效果与空间
餐厨相邻,起居区靠窗布置;玻璃隔断保留厨房与公共空间之间的视线。
已显示 1 / 5
施工进度总览
2024年4月19日版《整体工期表》的施工计划,按月内周次排列。现场记录延续至11月,图中时段不代表实际完工日期。
施工阶段甘特图
2024.05 — 2024.09
- 周级区间
2024.052024.09
左右滑动查看月份 →
施工环节
01拆除/检查/放线/准备02墙体基层03水电布线04整体浴室05吊顶造型06顶/墙面层07地面系统(二重床/地板)08木制品09设备/产品安装10收尾/调试/验收20245月 6月 7月 8月 9月
点击工序查看现场环节左右滑动查看月份 →
施工流程
拆除/检查/放线/准备
拆除、检查、放线及开工准备。

墙体基层

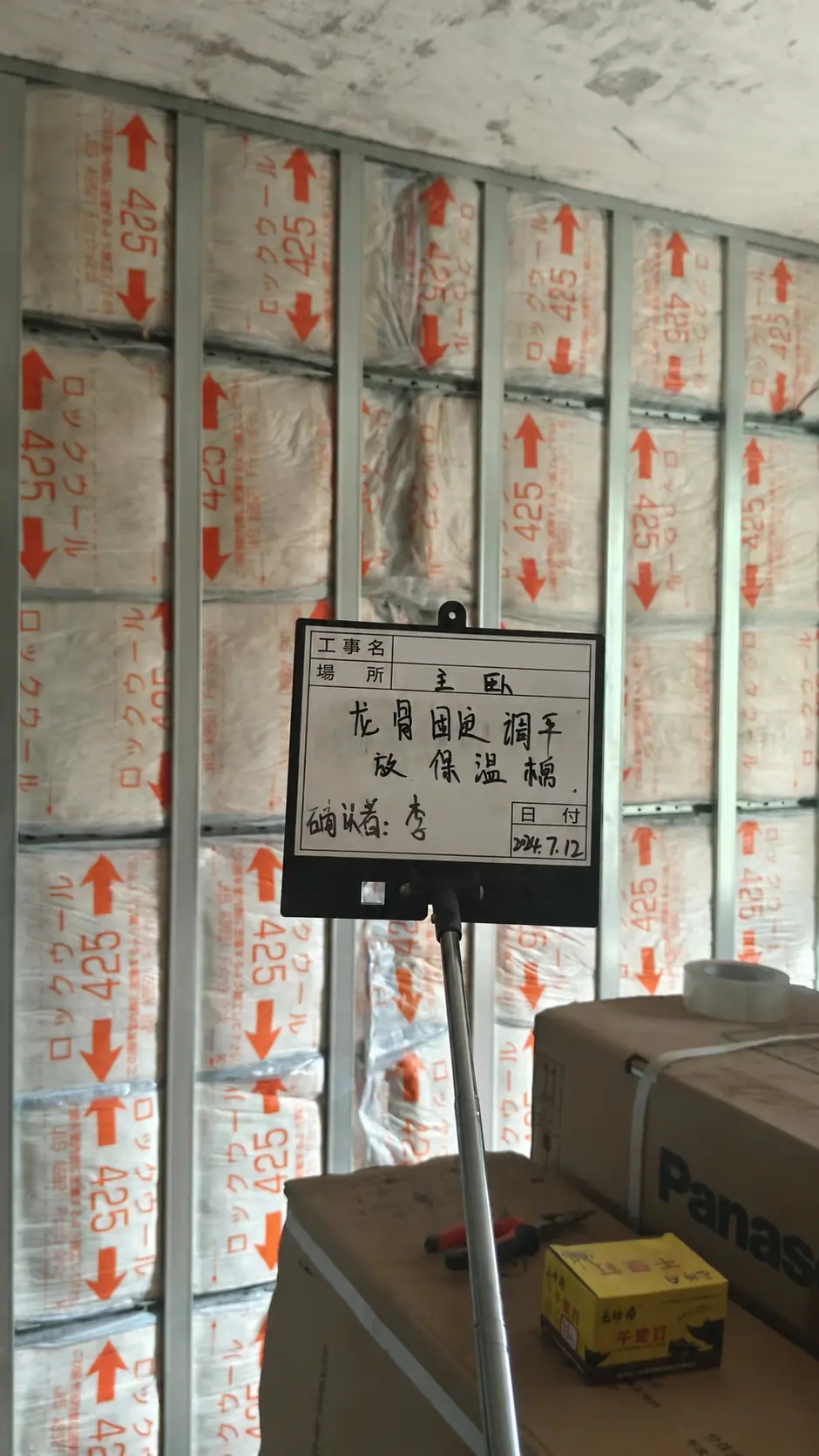

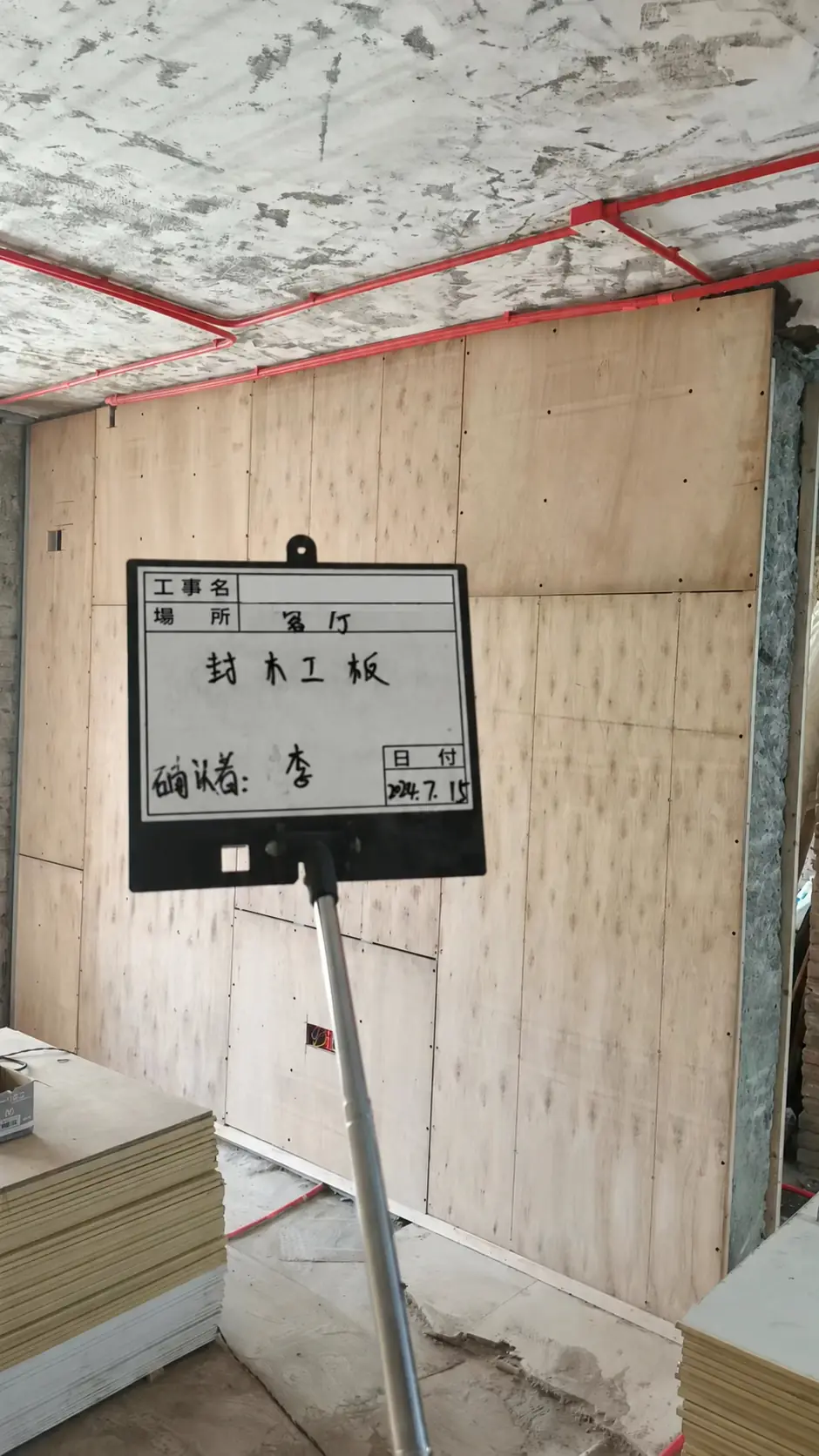

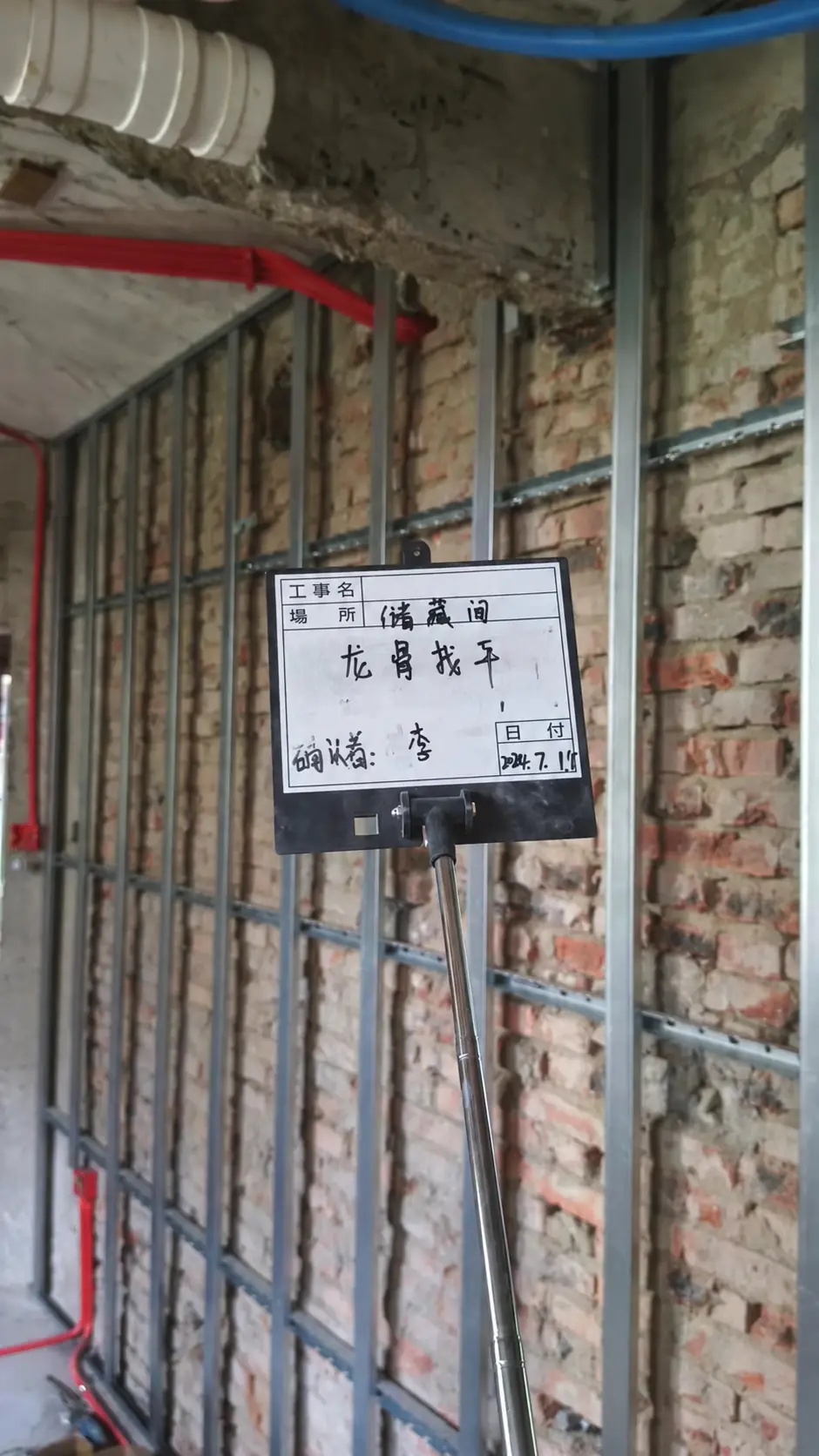

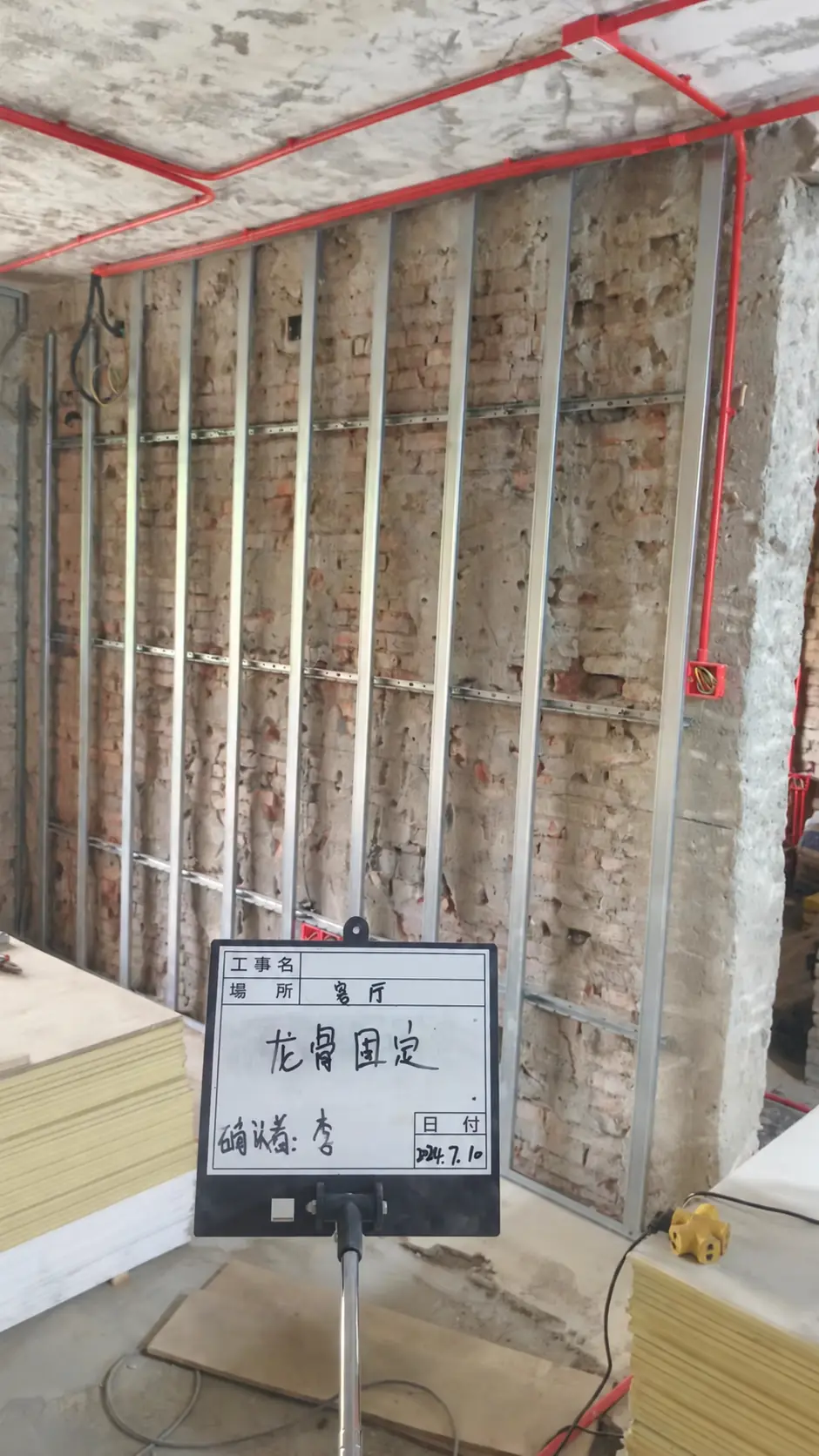

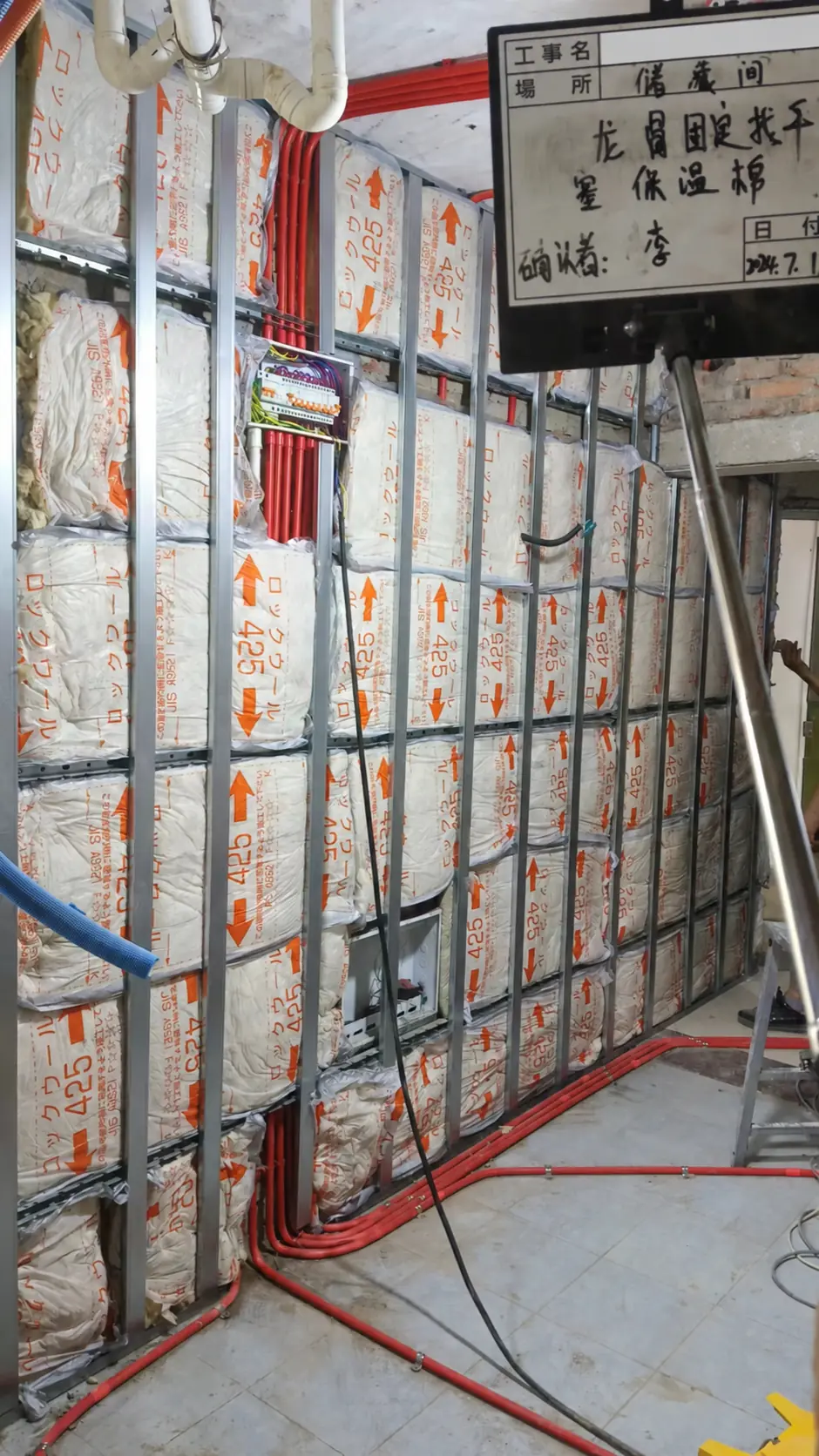

墙体基层施工。7月9日现场记录客厅墙面基层龙骨固定。
已显示 10 / 25

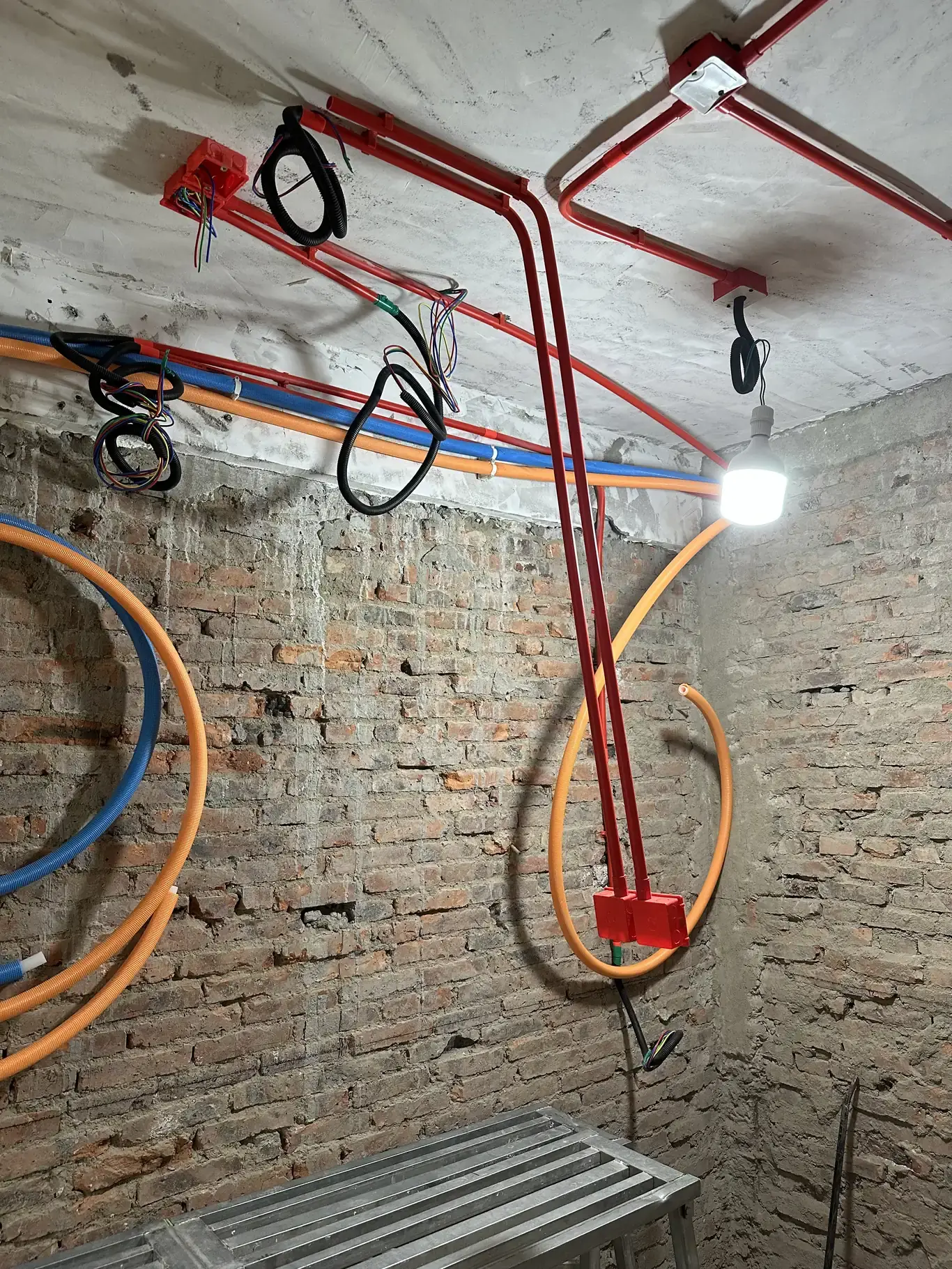

水电布线

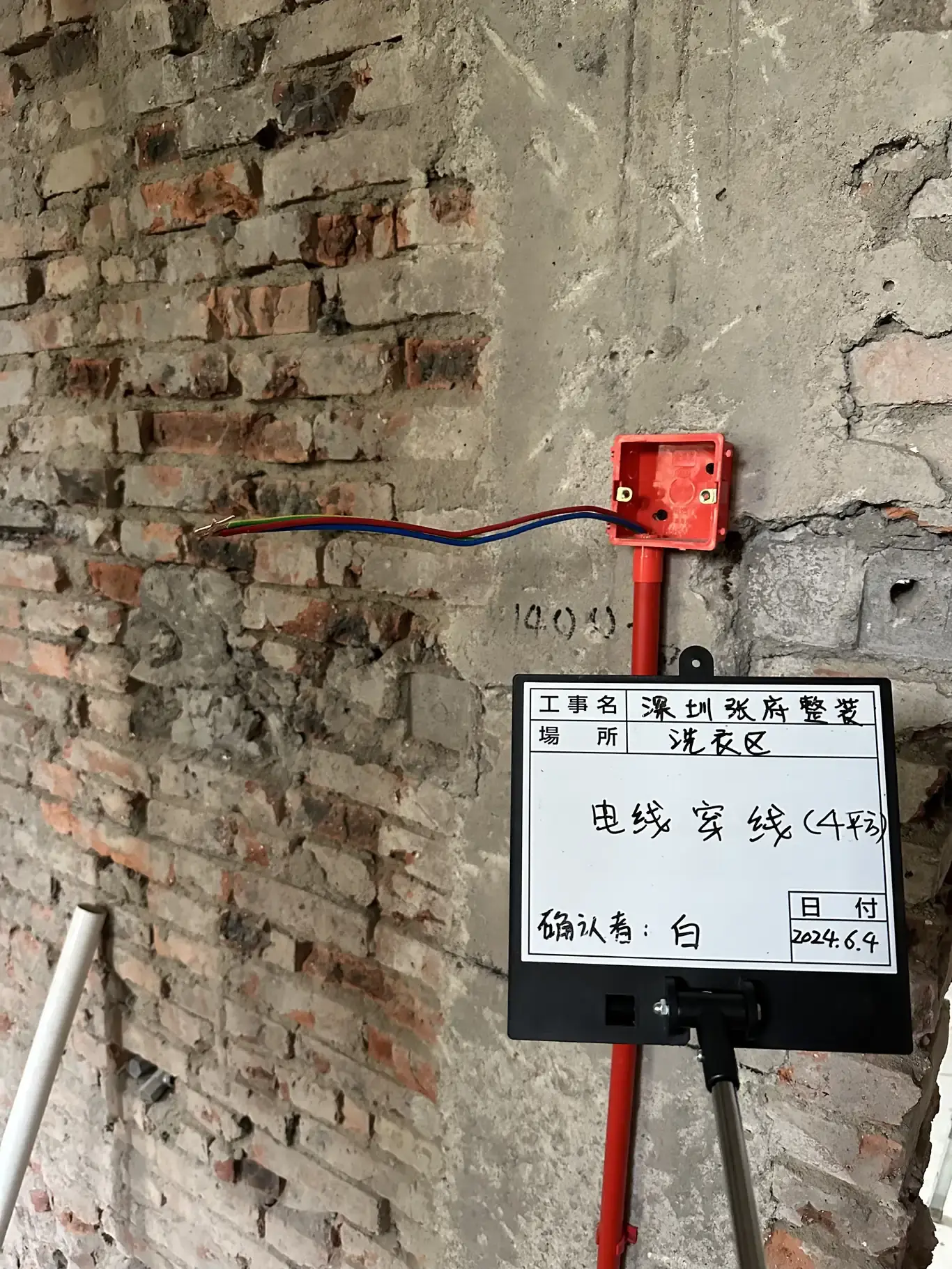

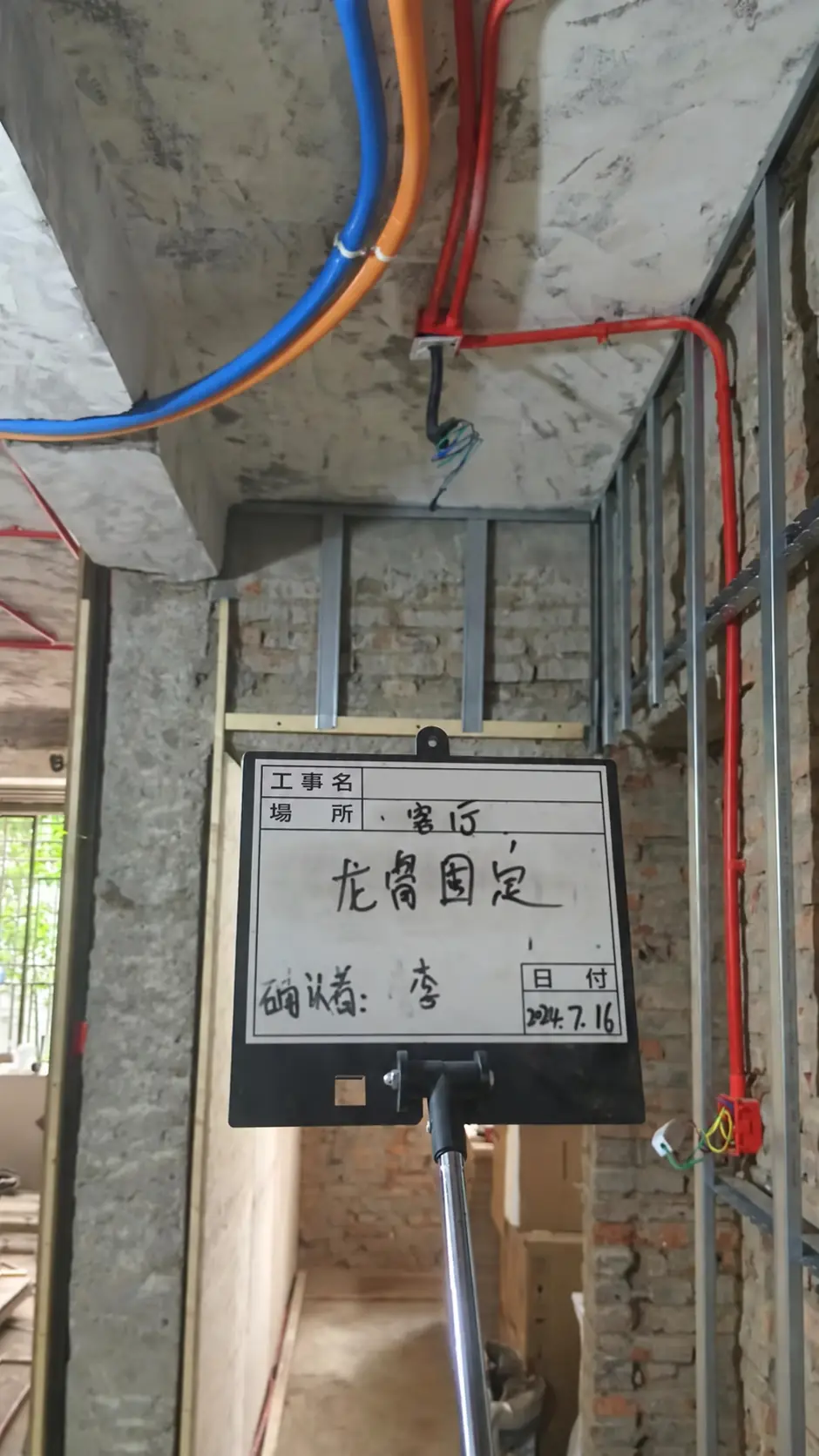

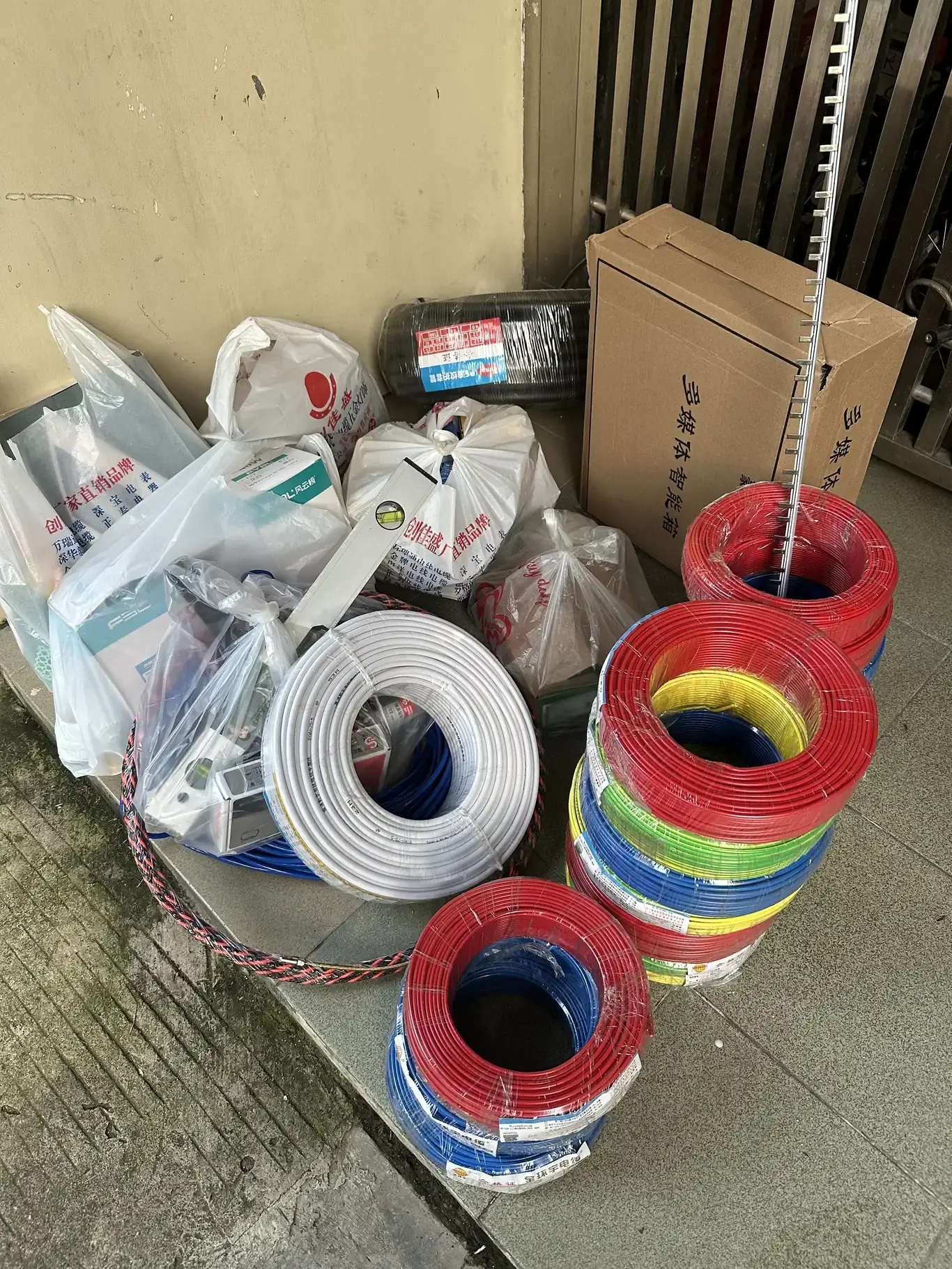

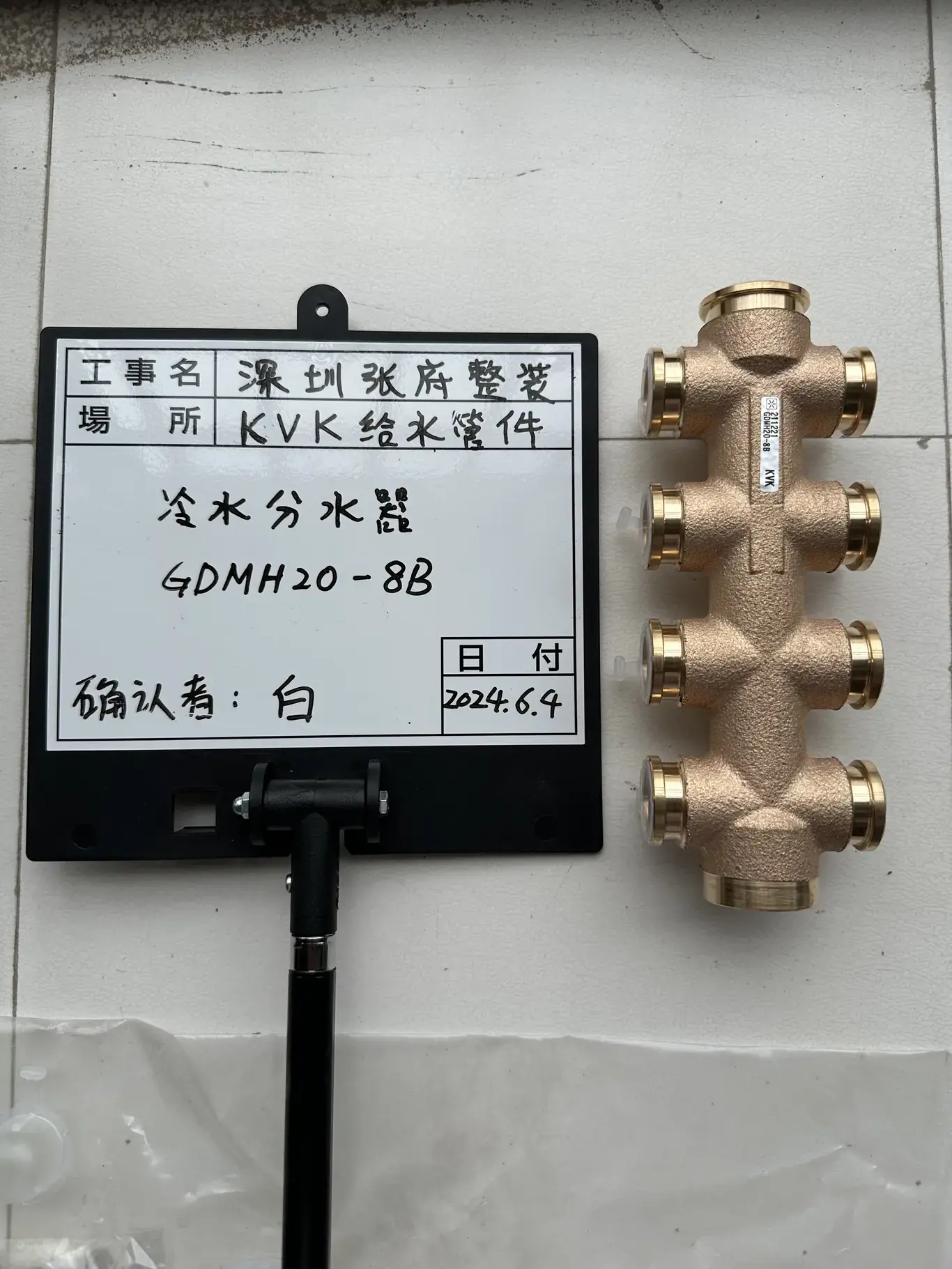

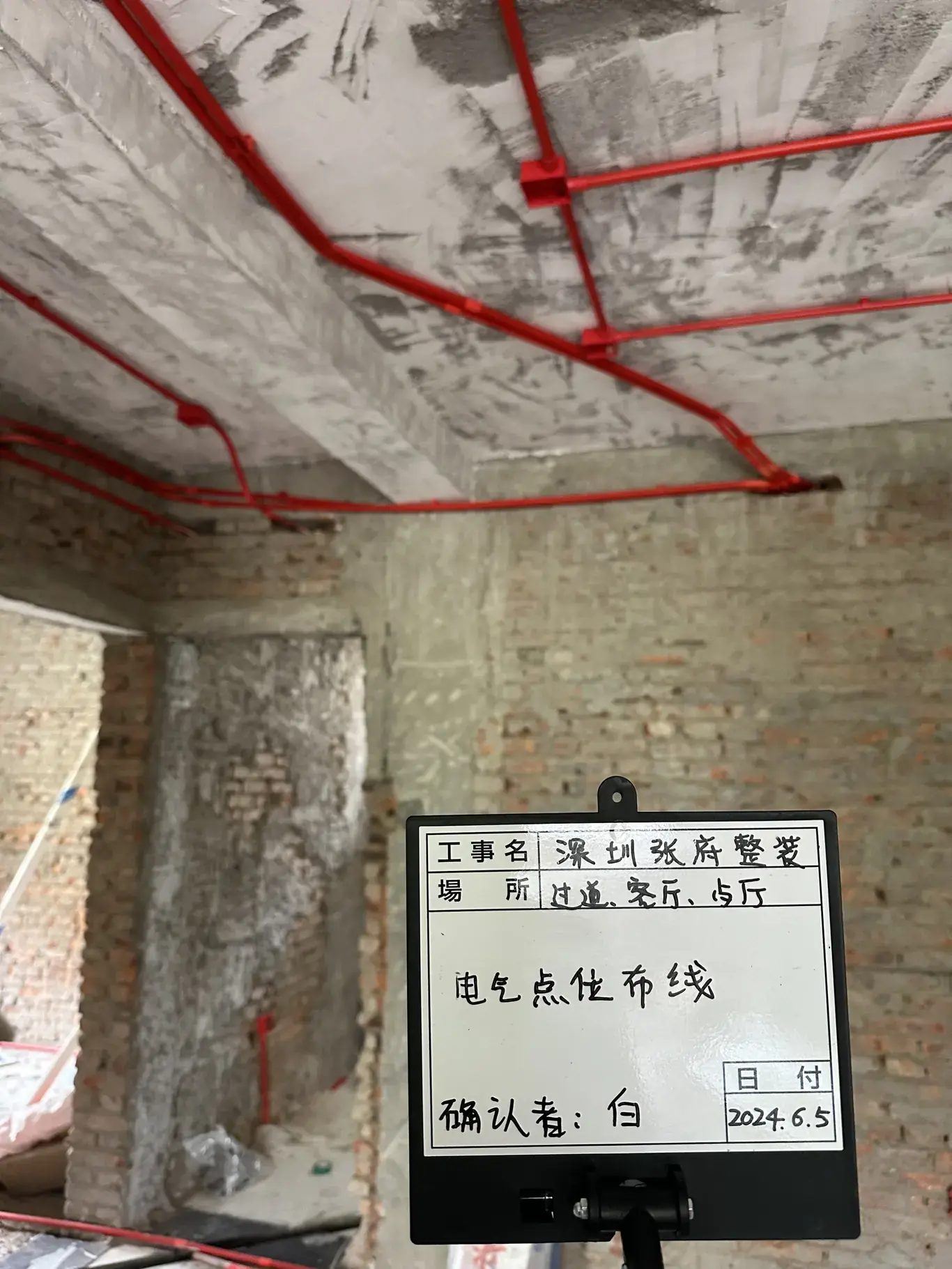

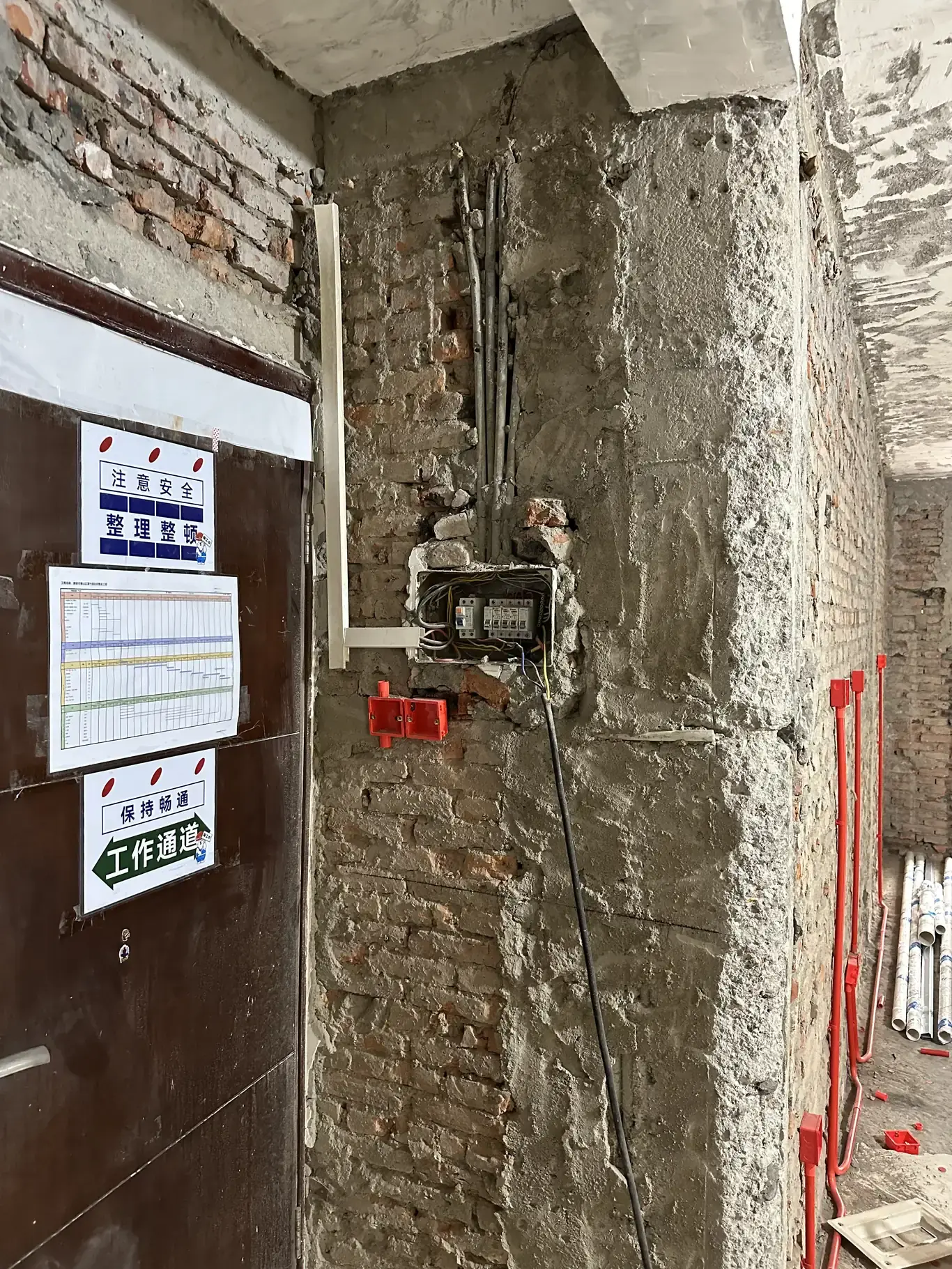

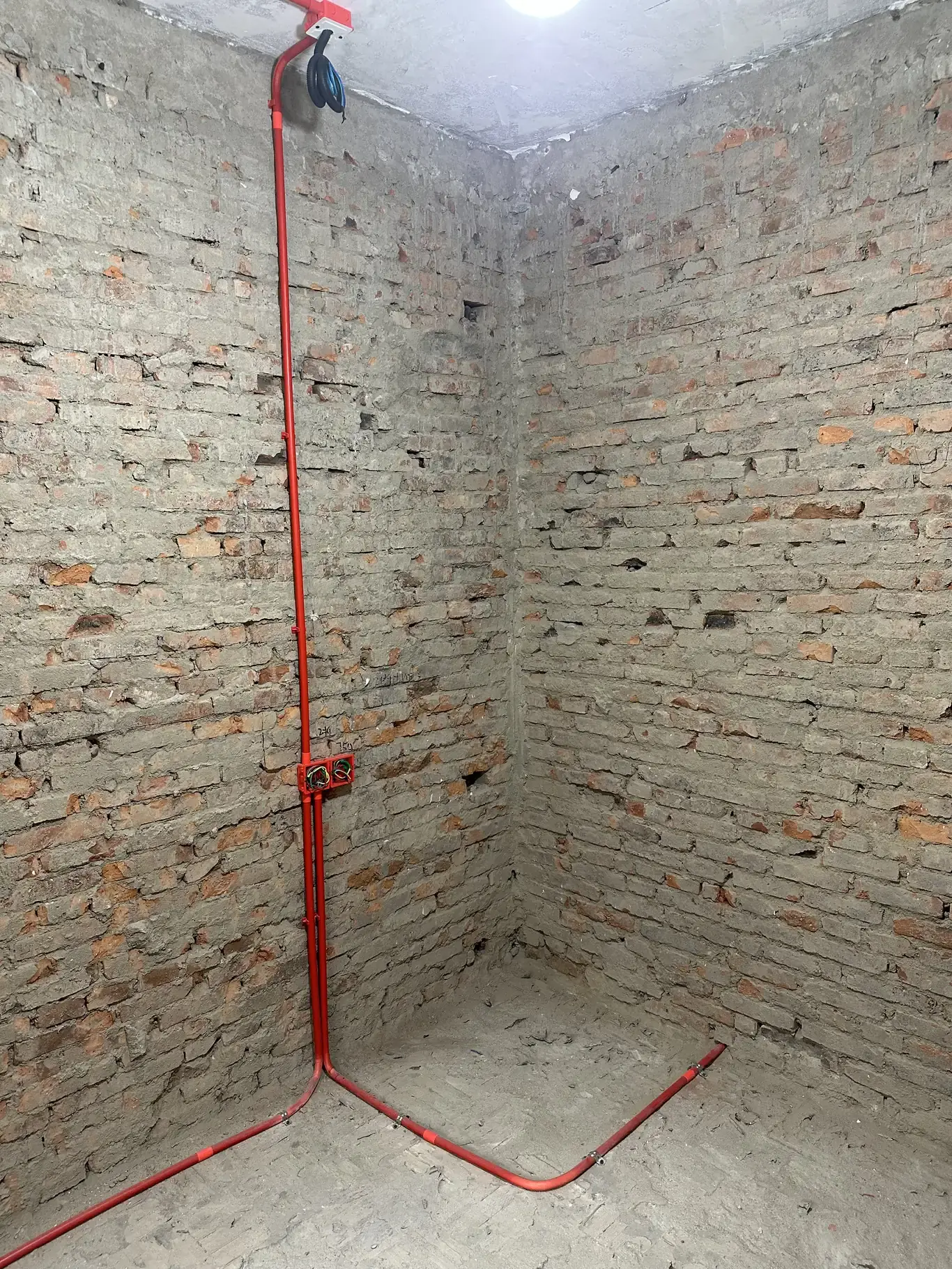

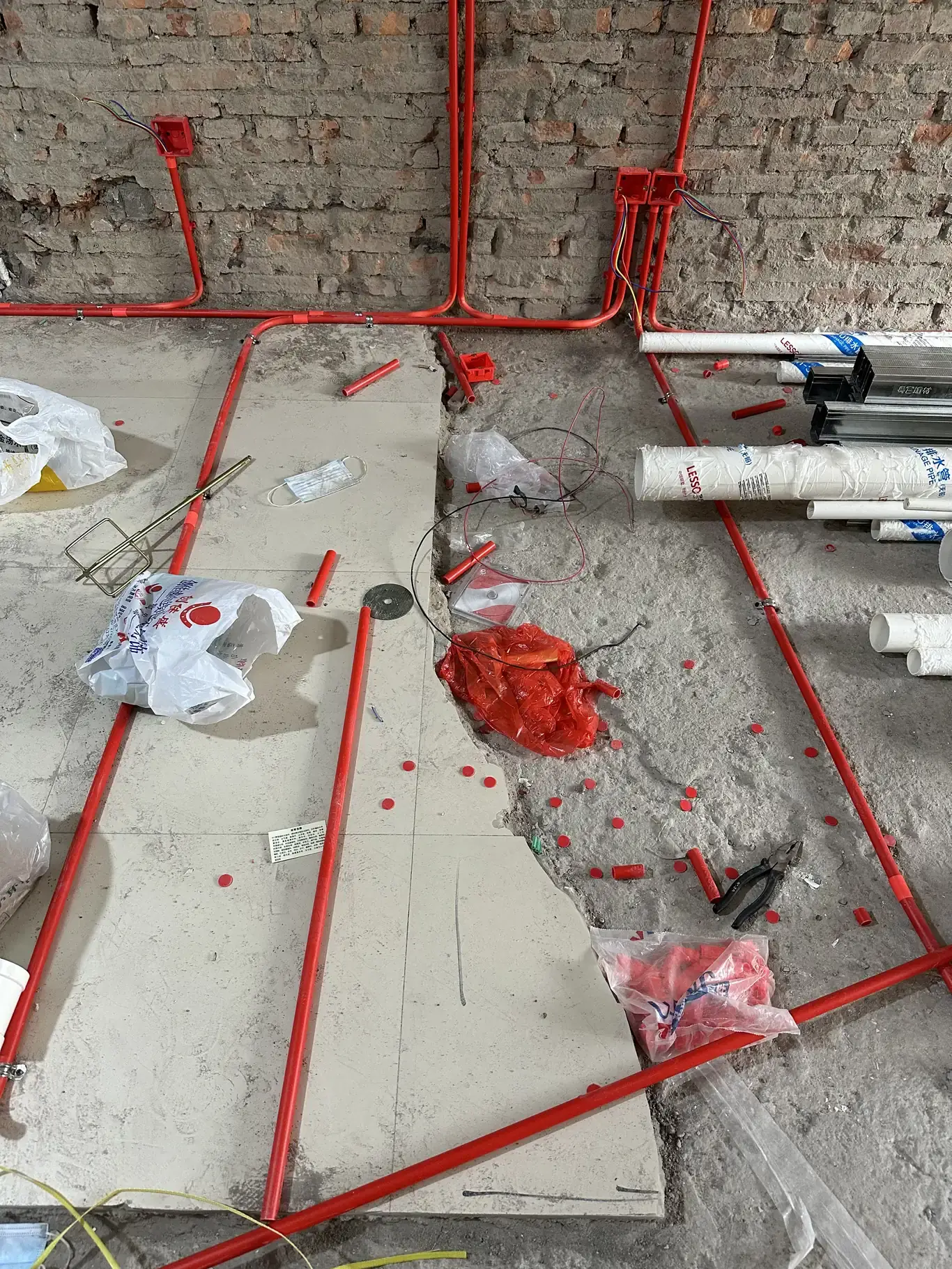

水电管路布线。6月3日至4日有现场水电施工记录。
已显示 10 / 10

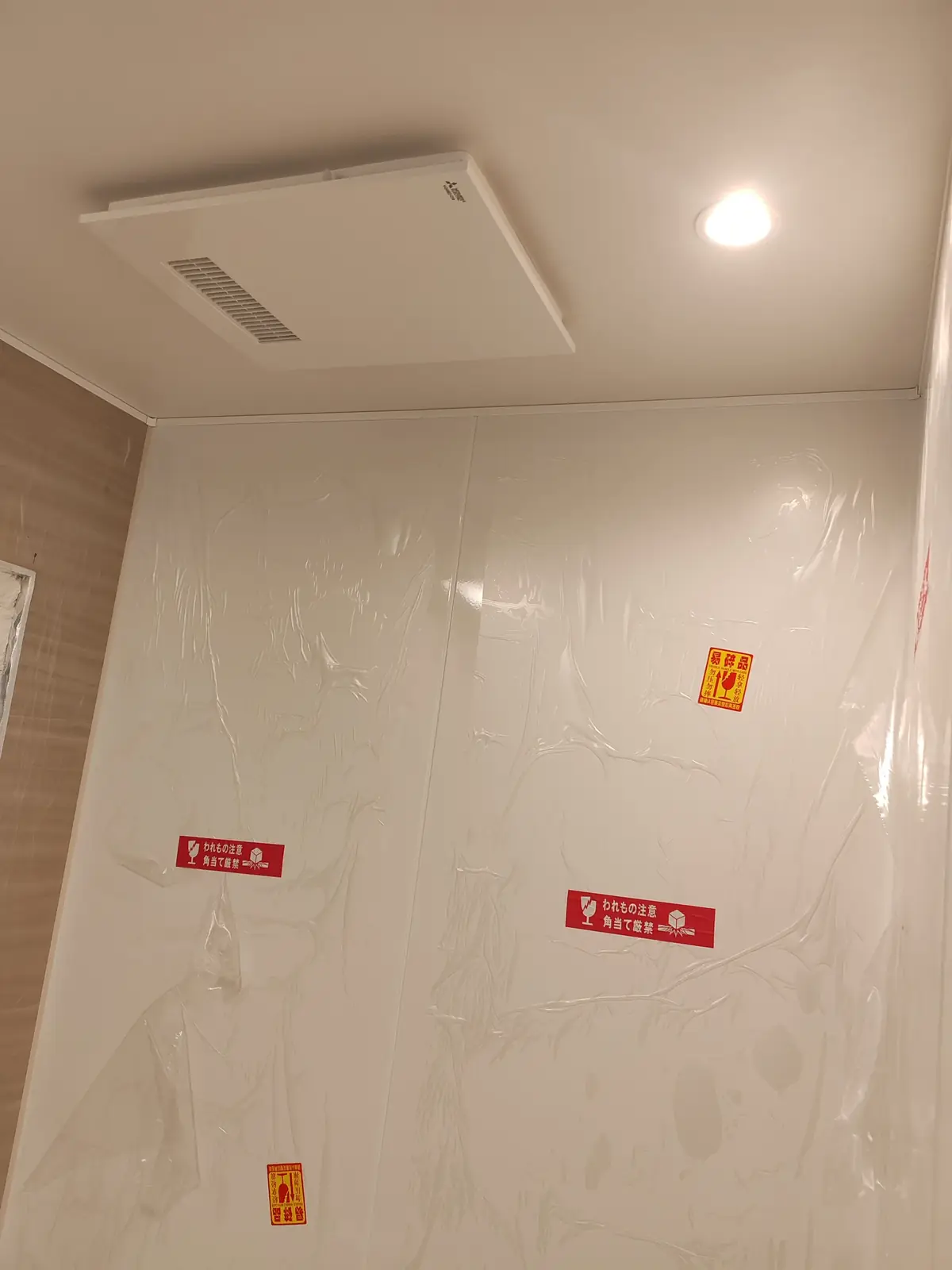

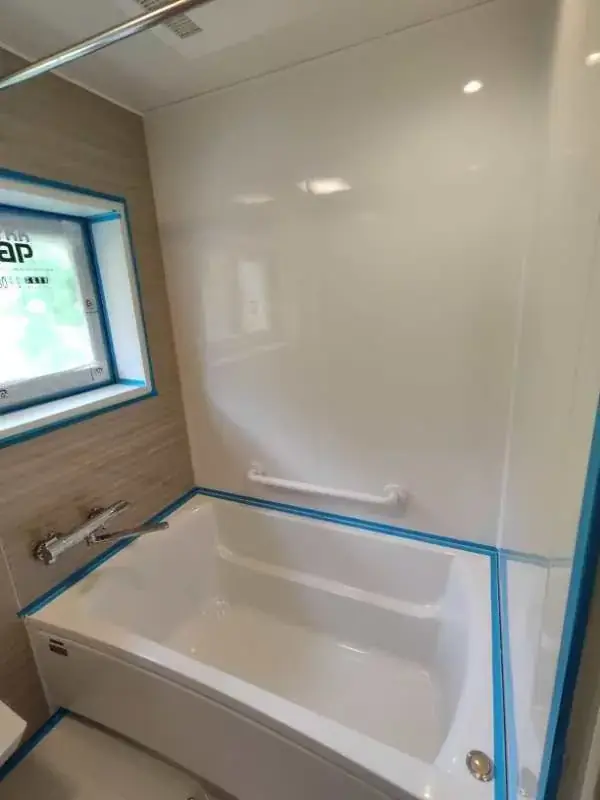

整体浴室

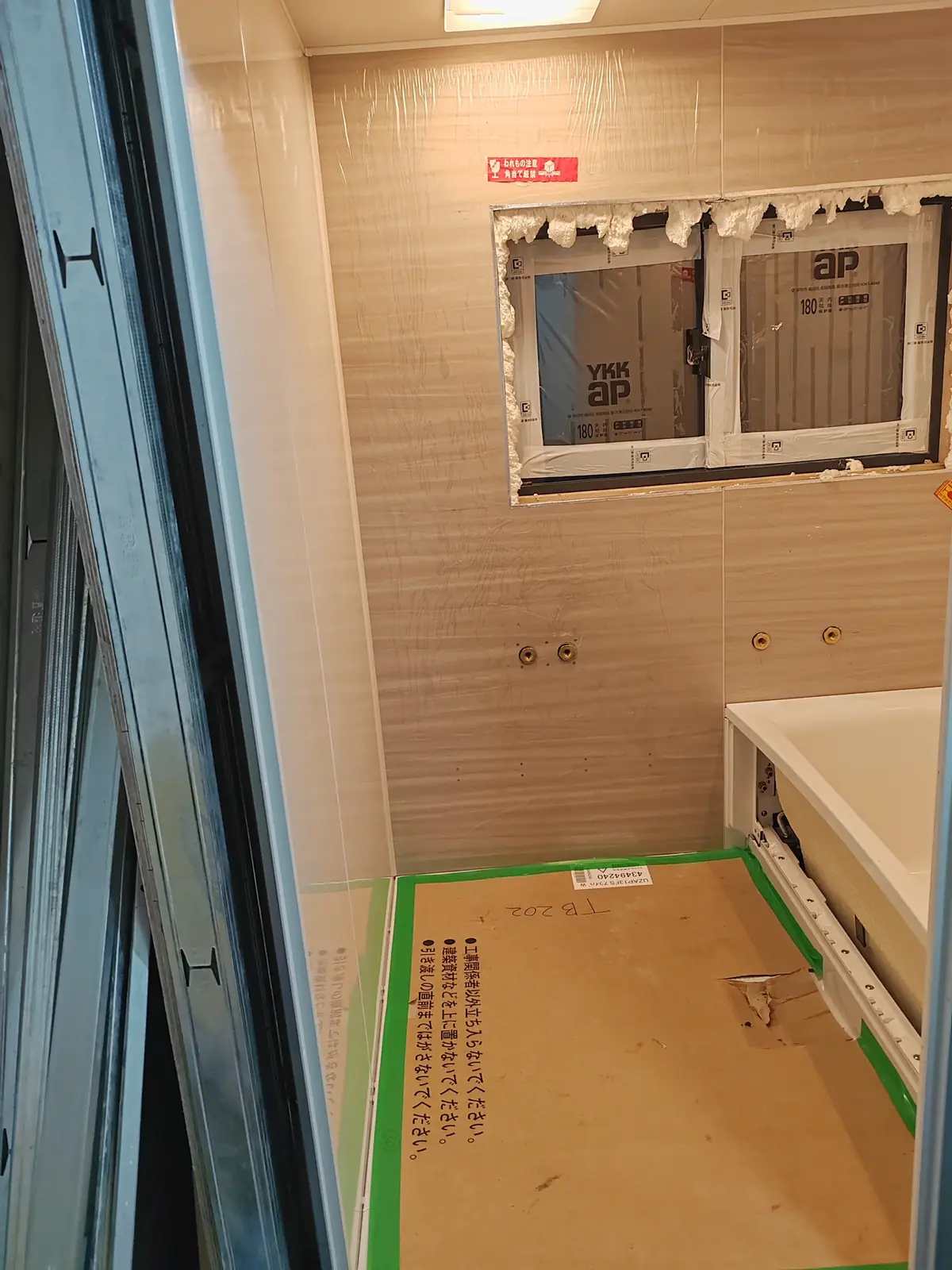

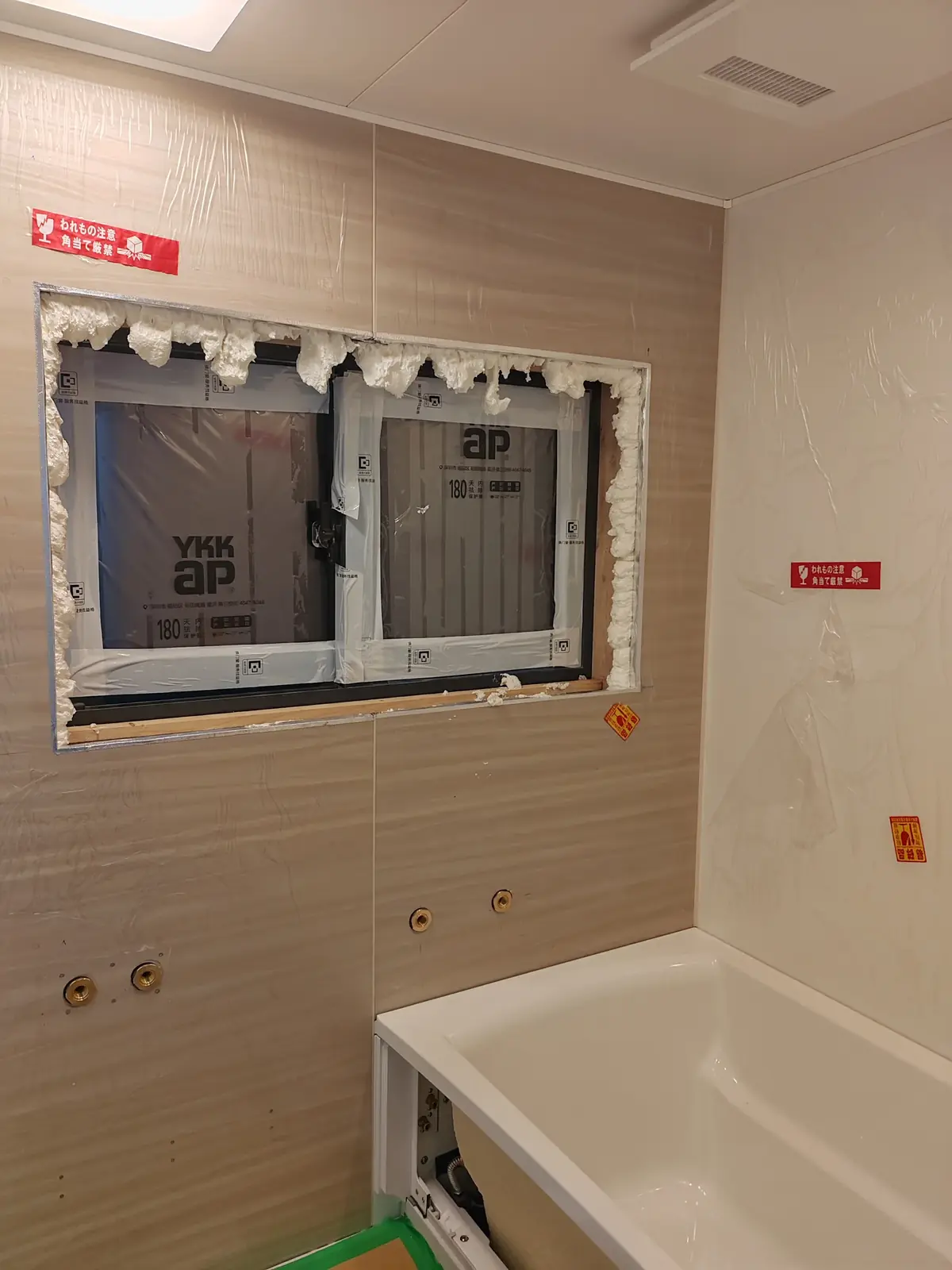

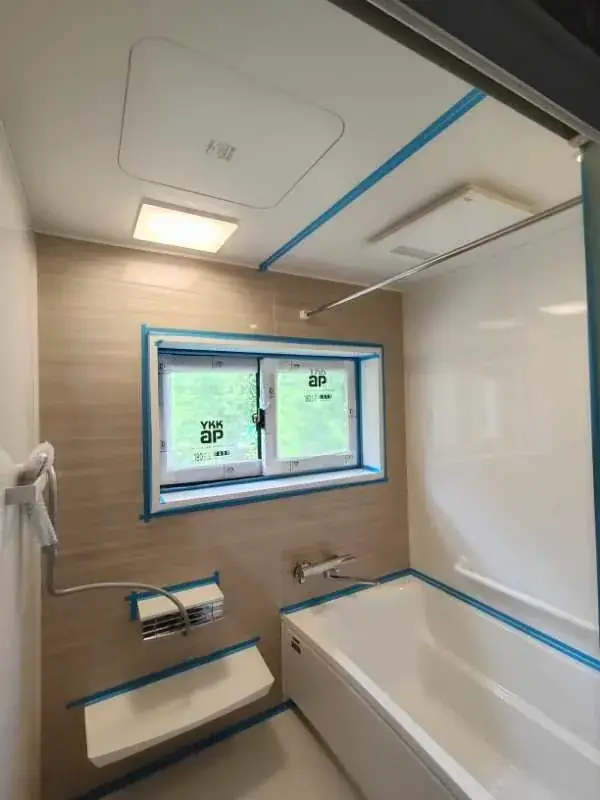

整体浴室安装。8月23日材料进场,8月26日有安装记录。
已显示 5 / 5

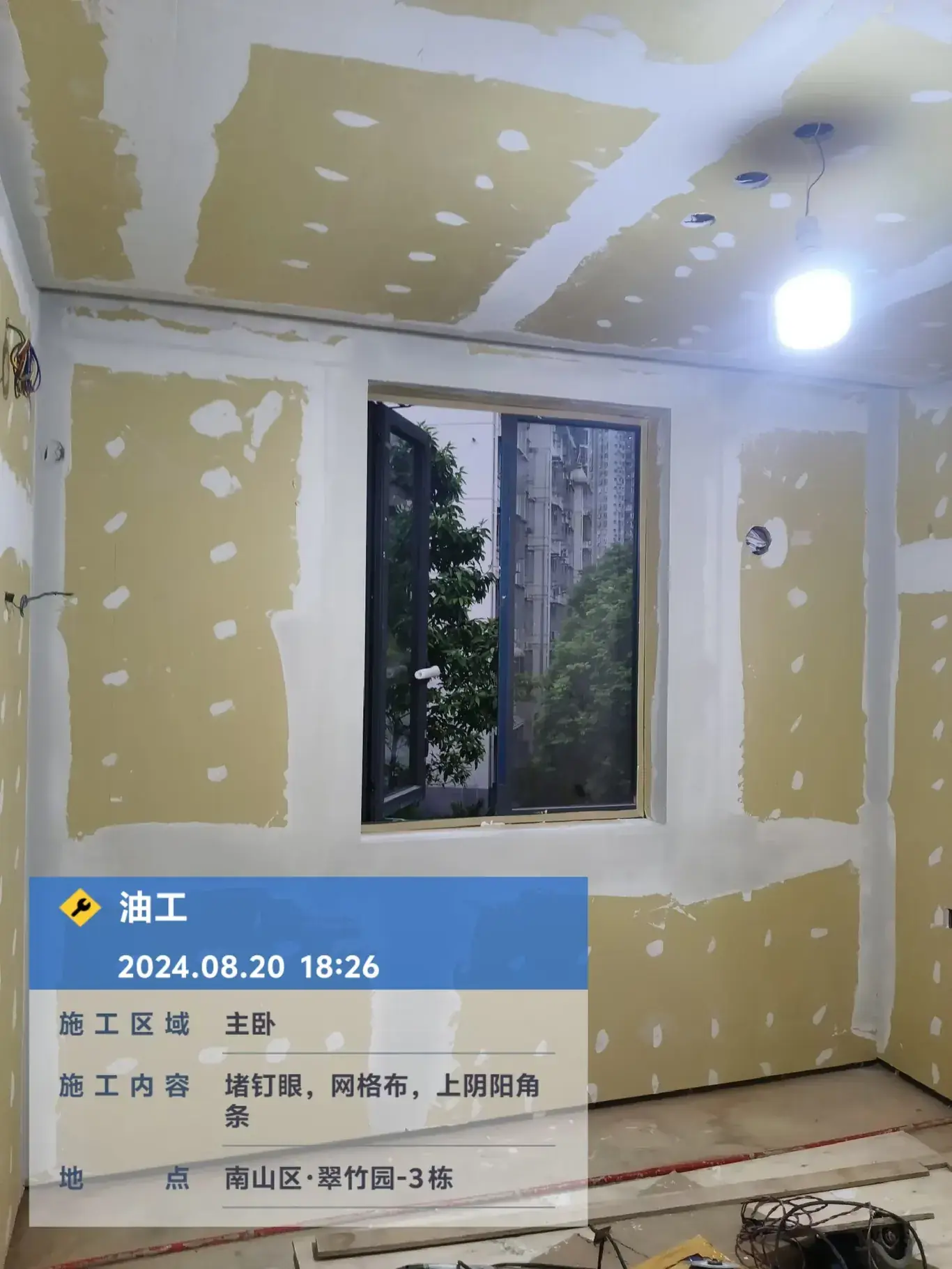

吊顶造型

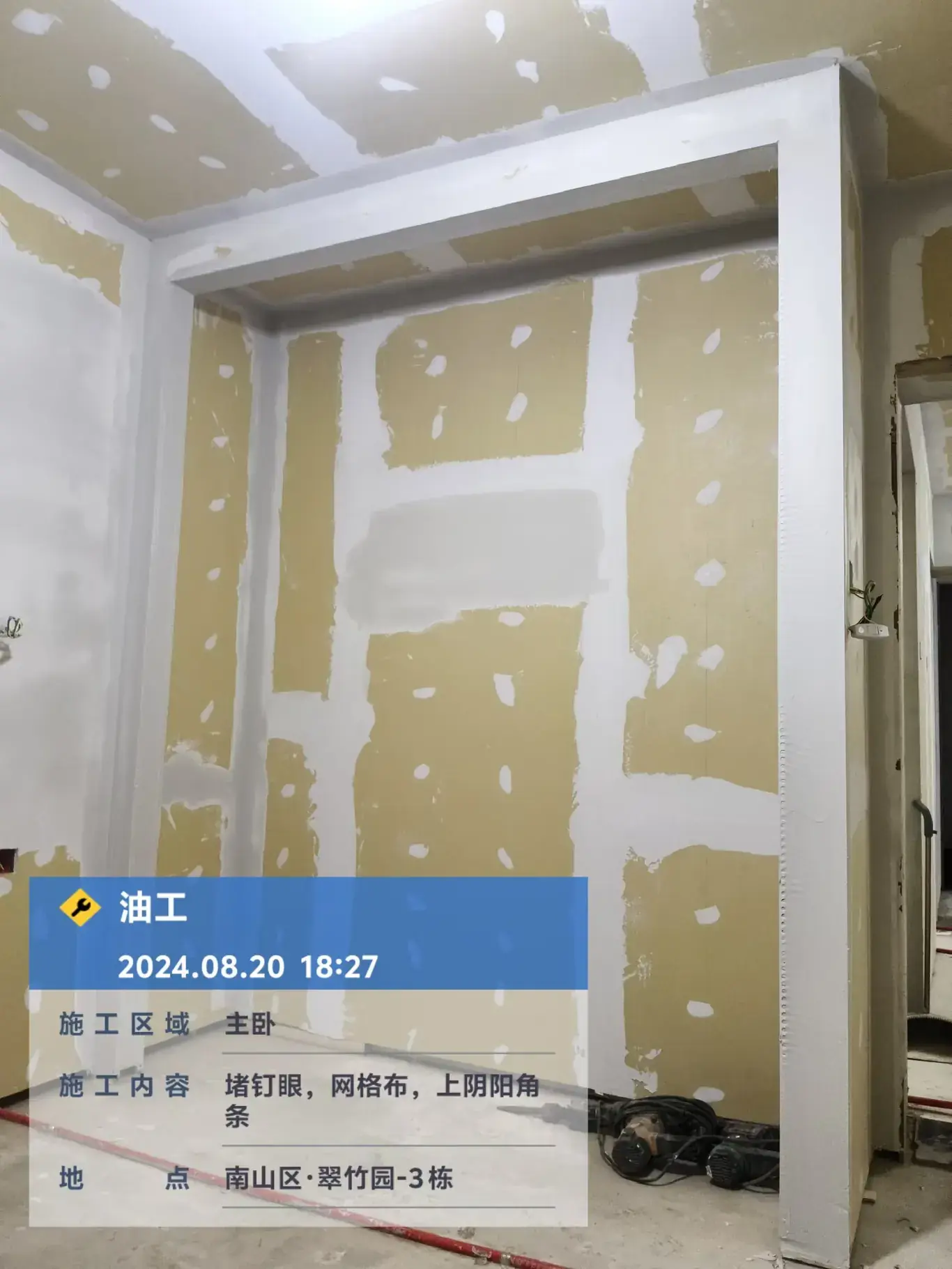

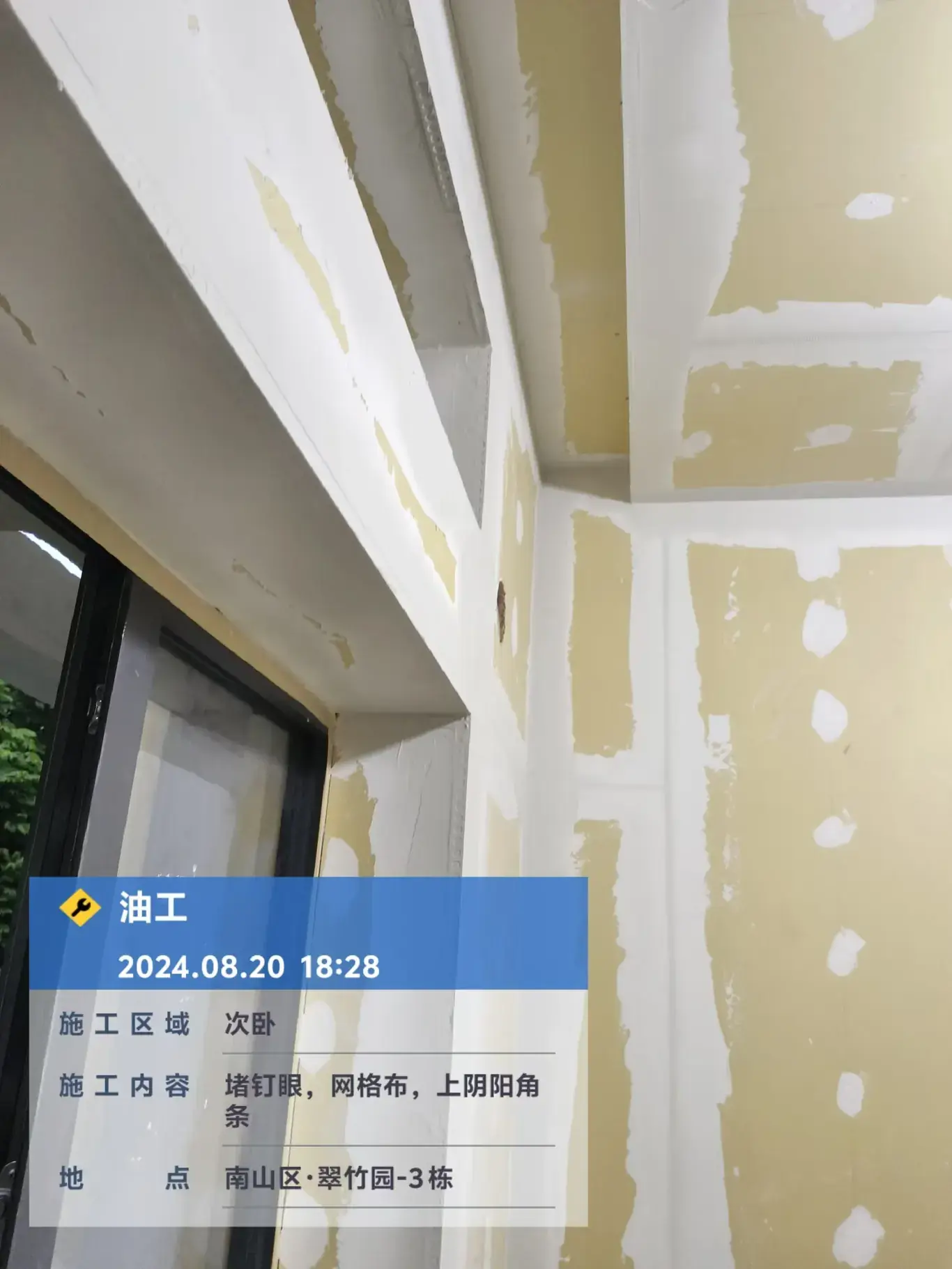

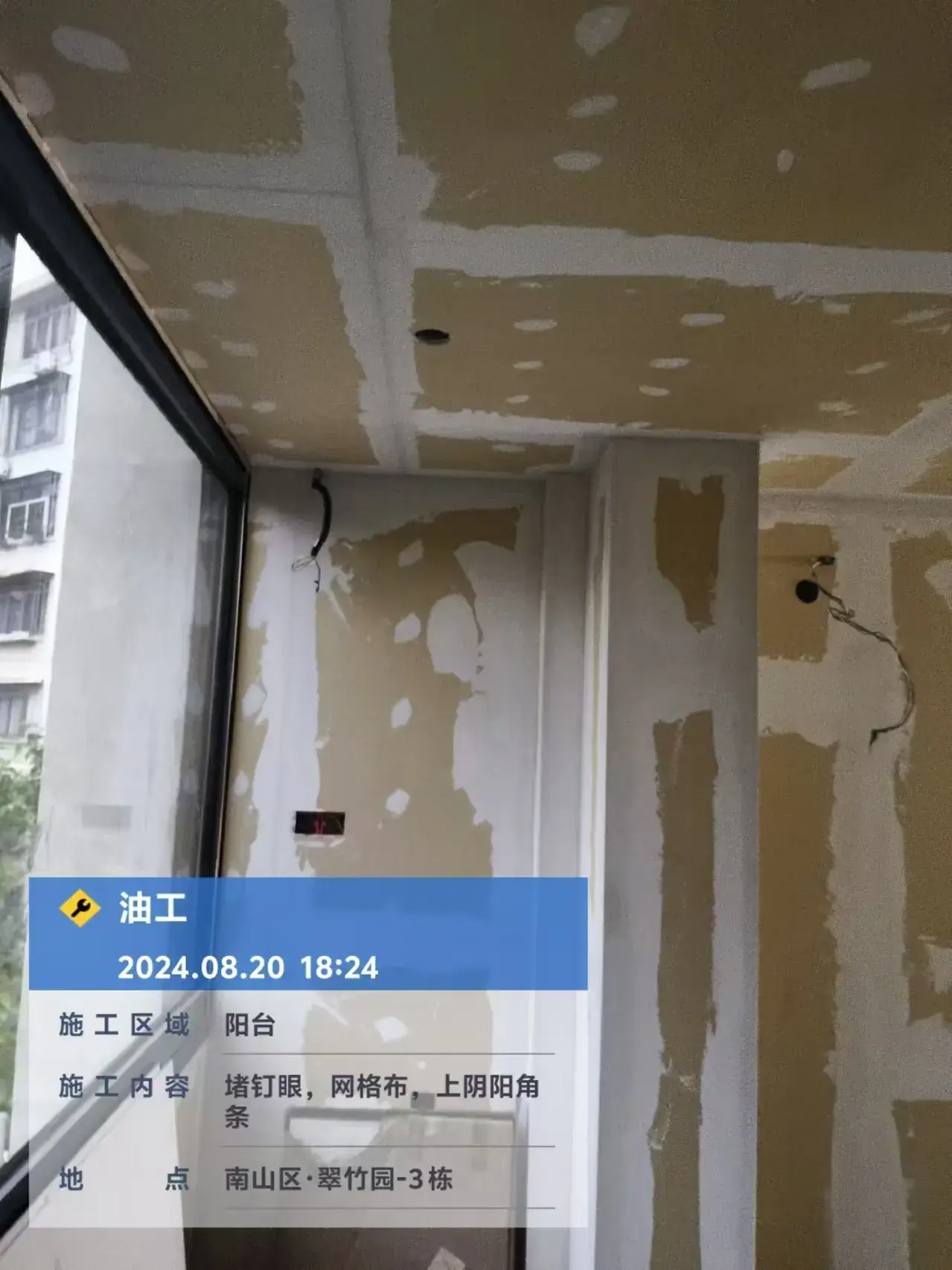

吊顶基层与造型施工。
已显示 5 / 5

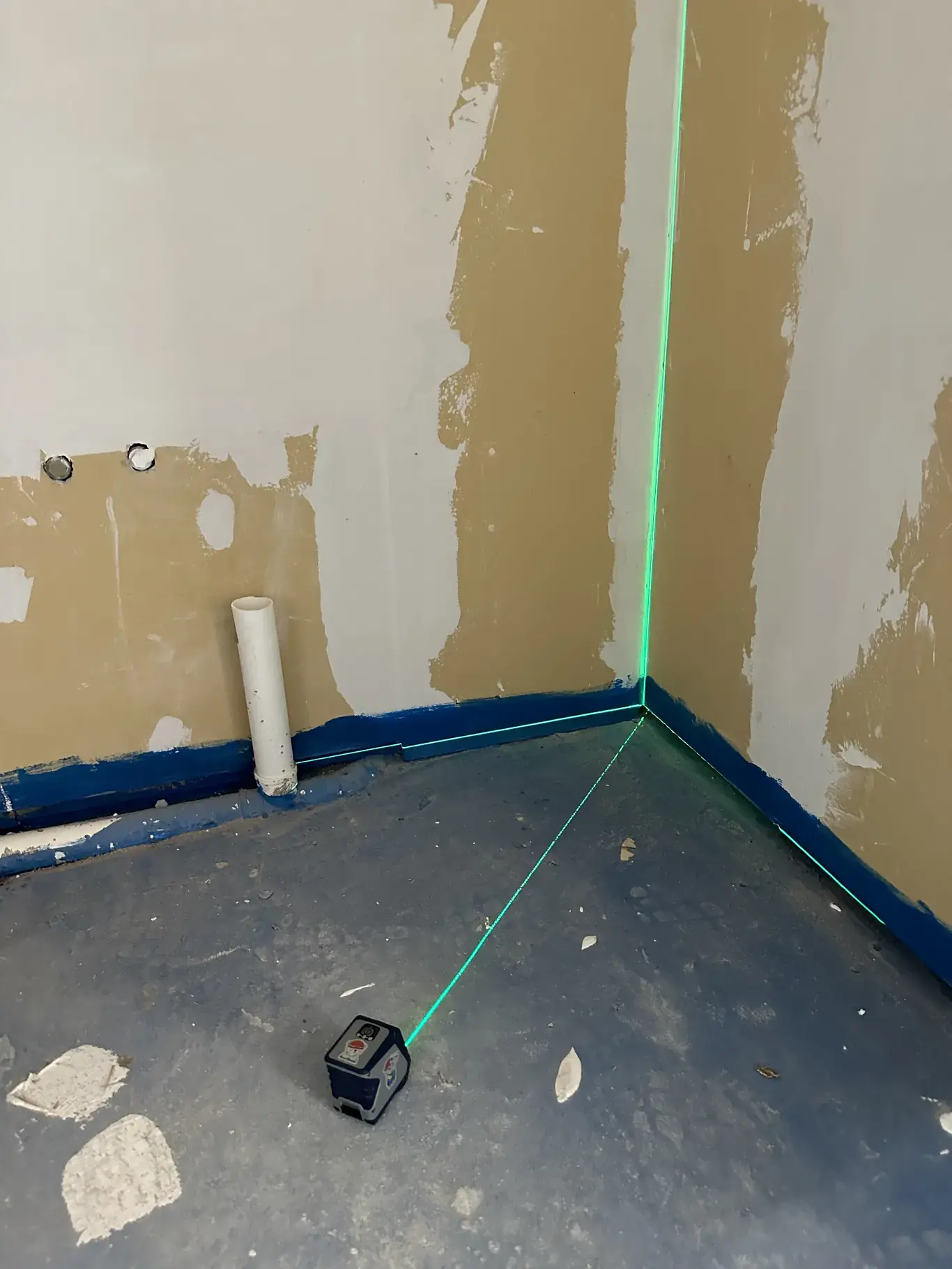

顶/墙面层

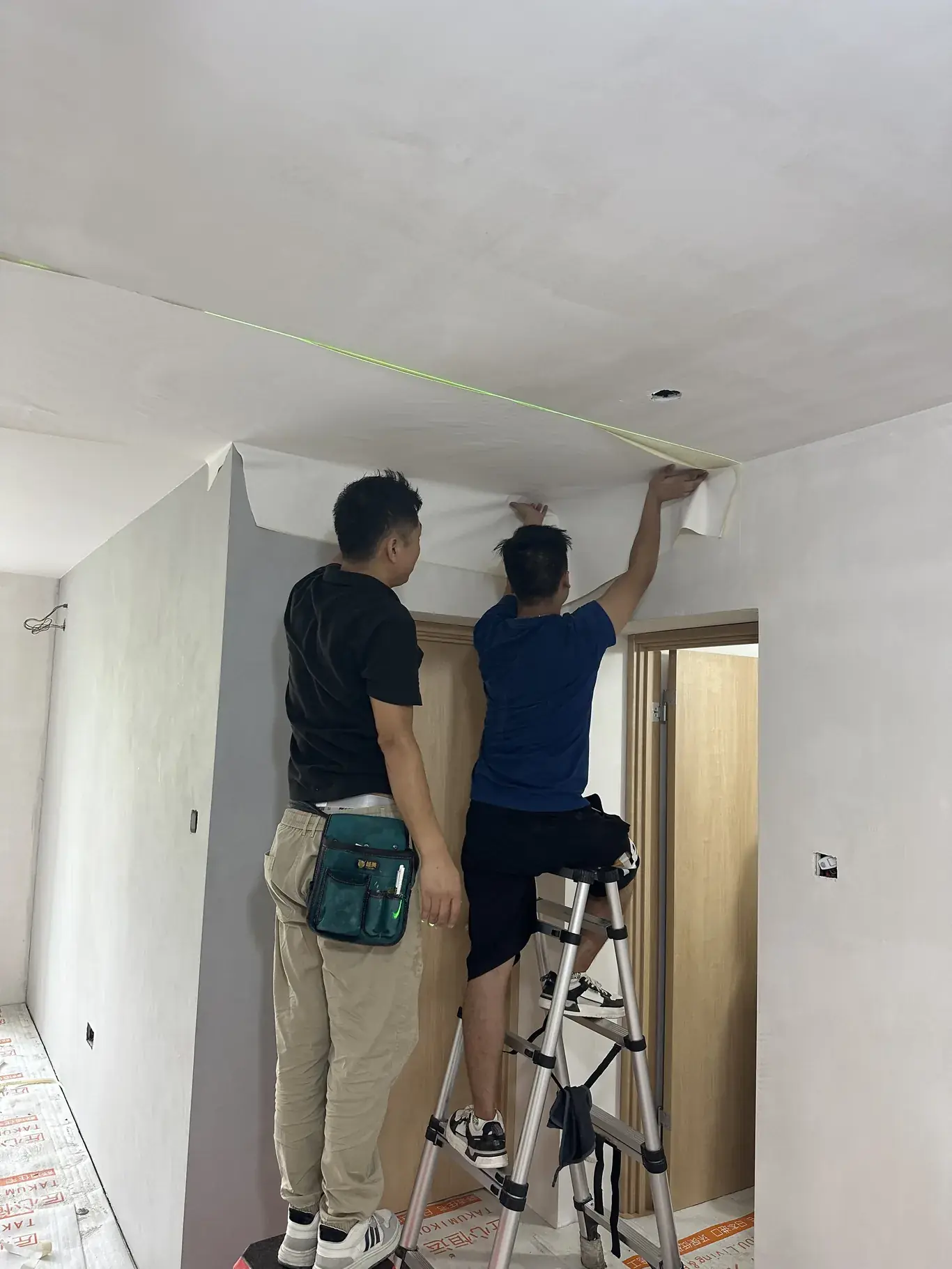

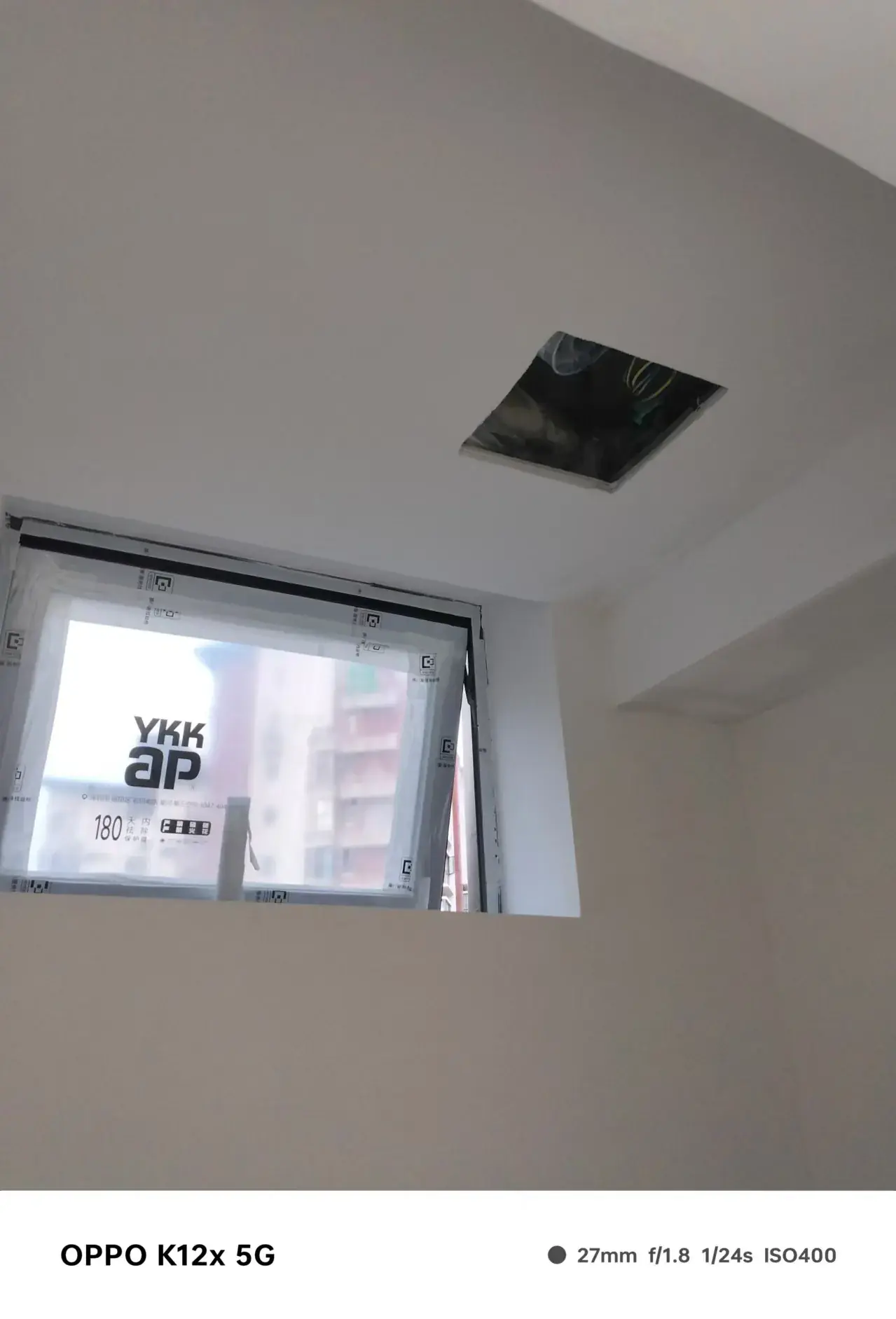

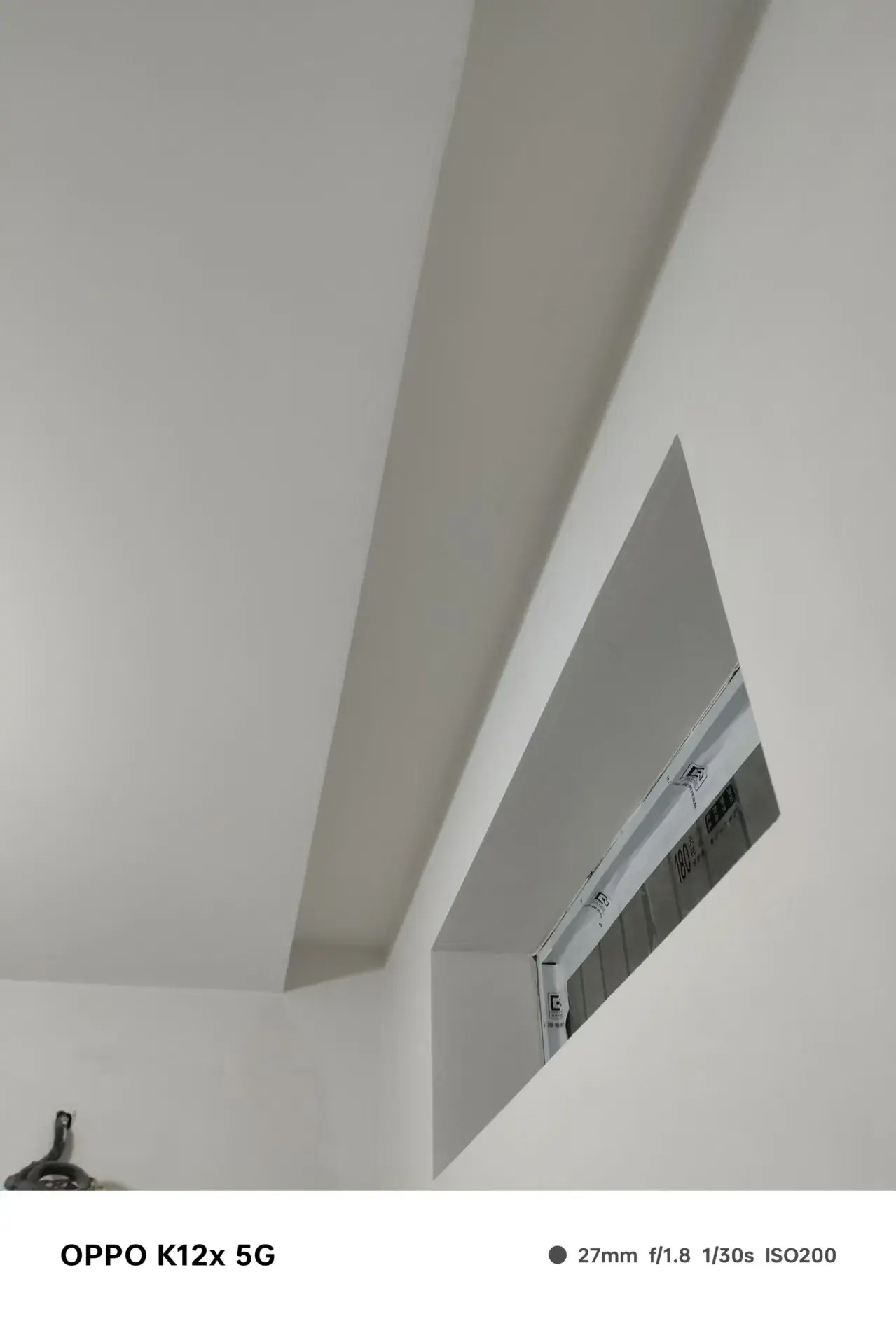

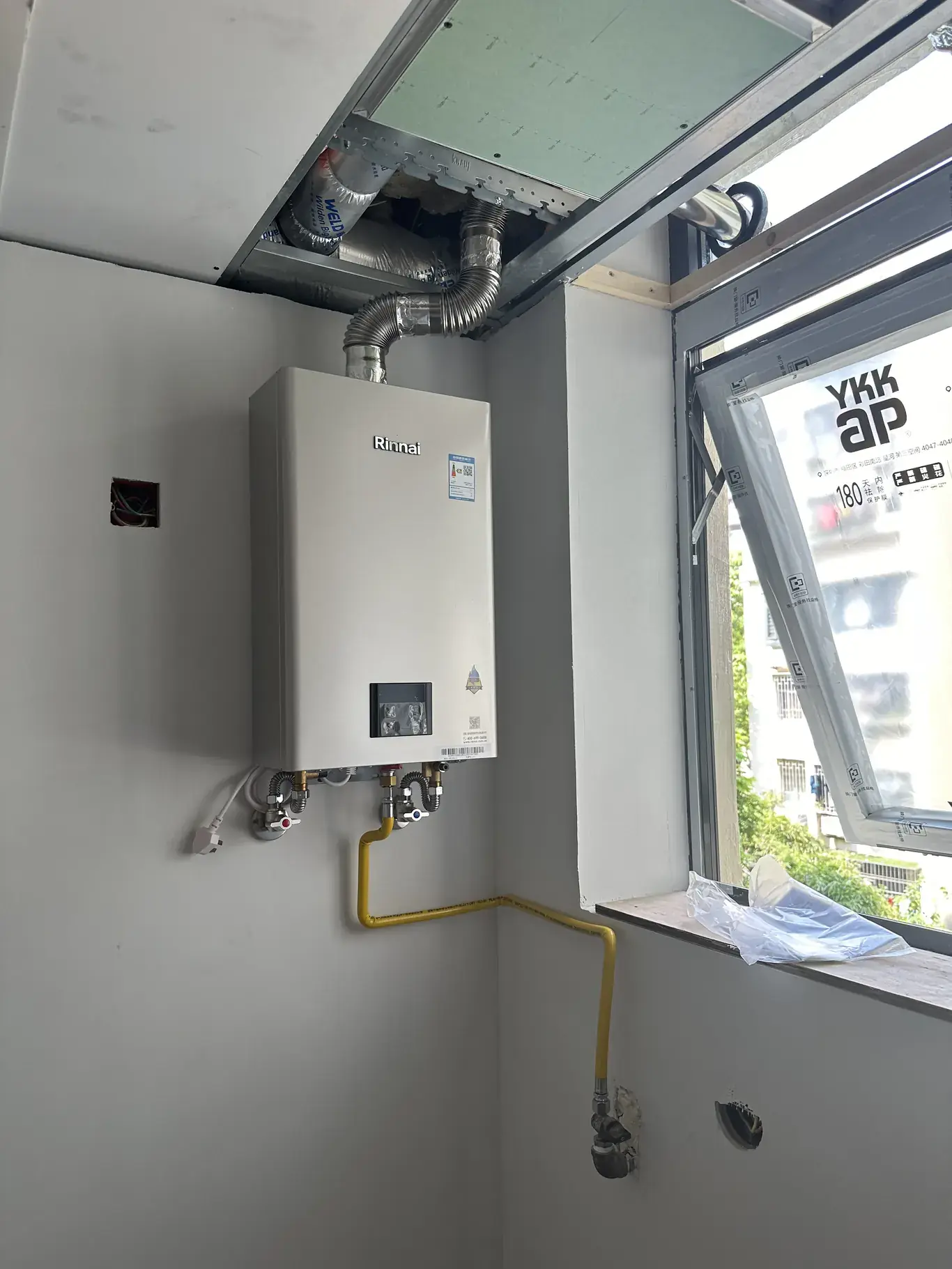

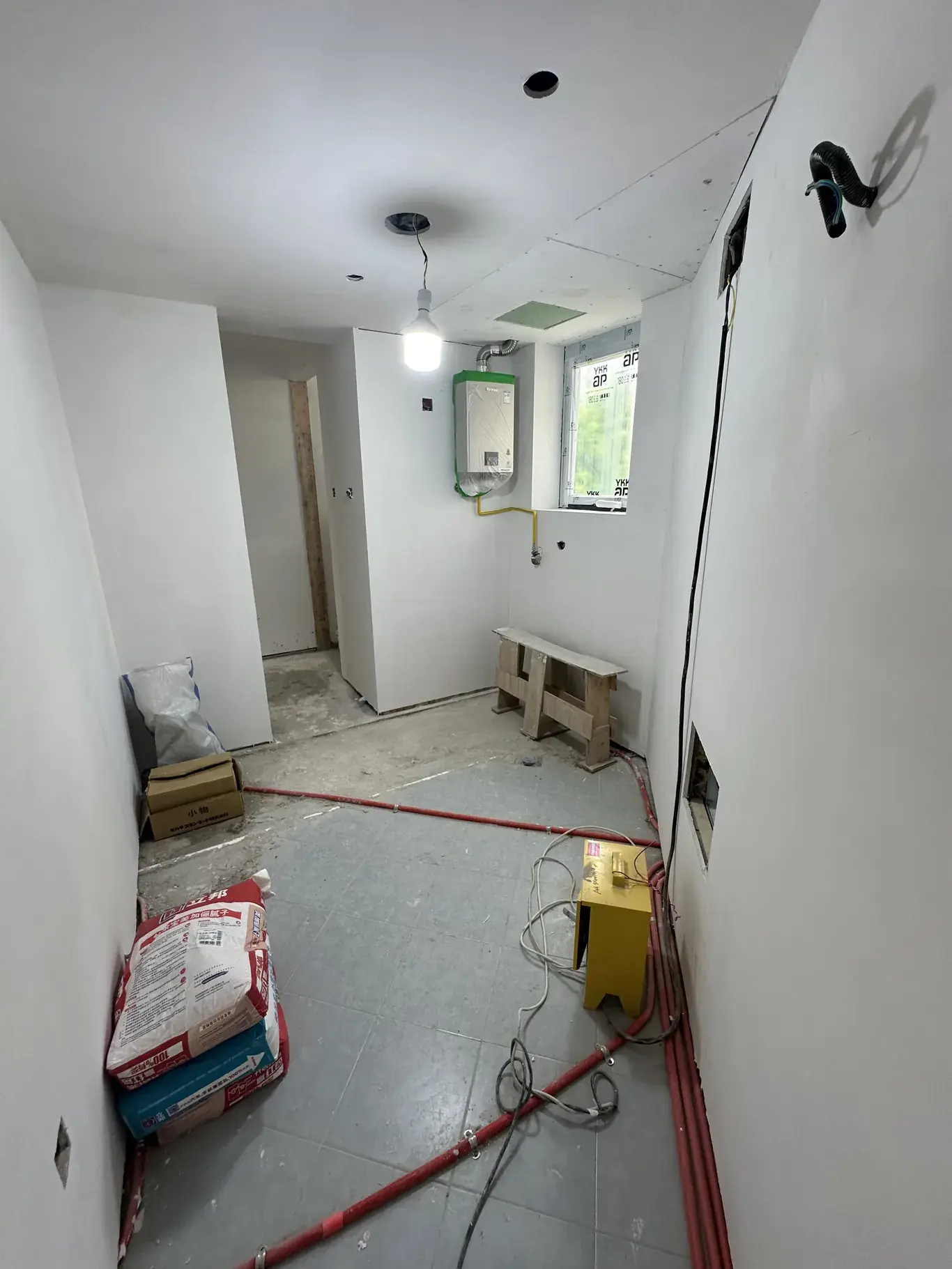

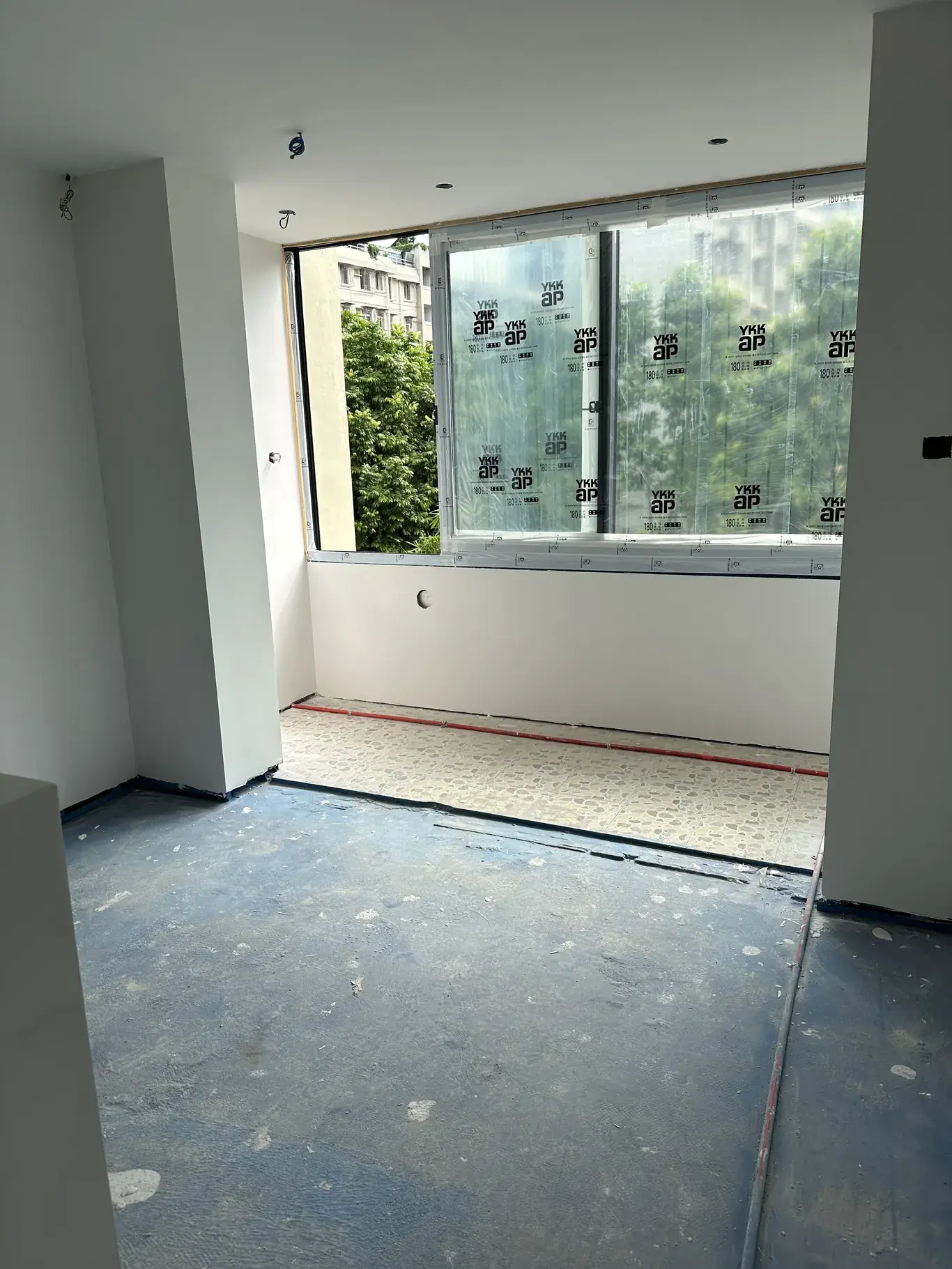

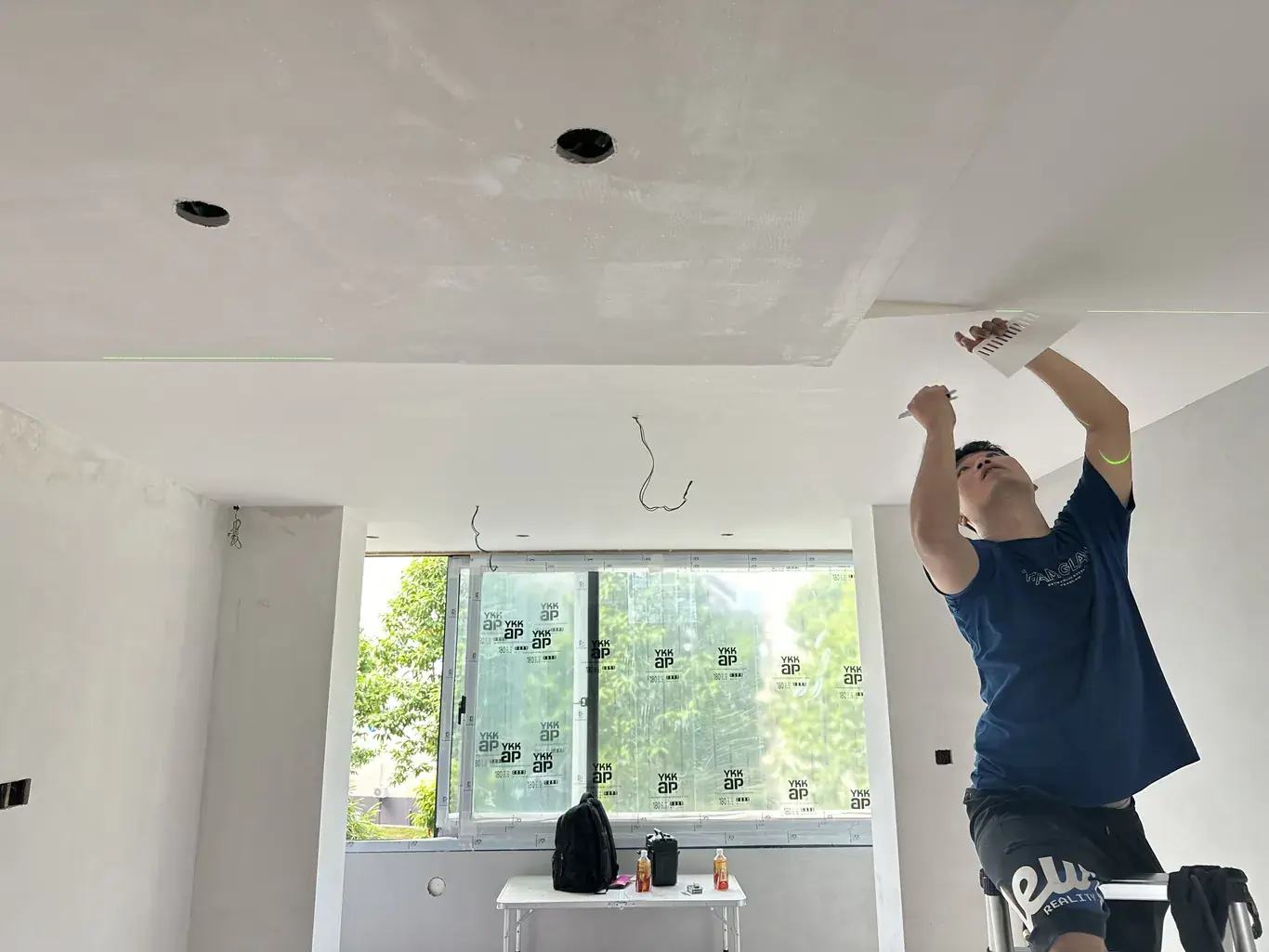

顶面与墙面面层施工。现场记录9月3日墙面腻子、10月18日基膜,以及10月21日和24日墙纸铺贴。
已显示 12 / 12

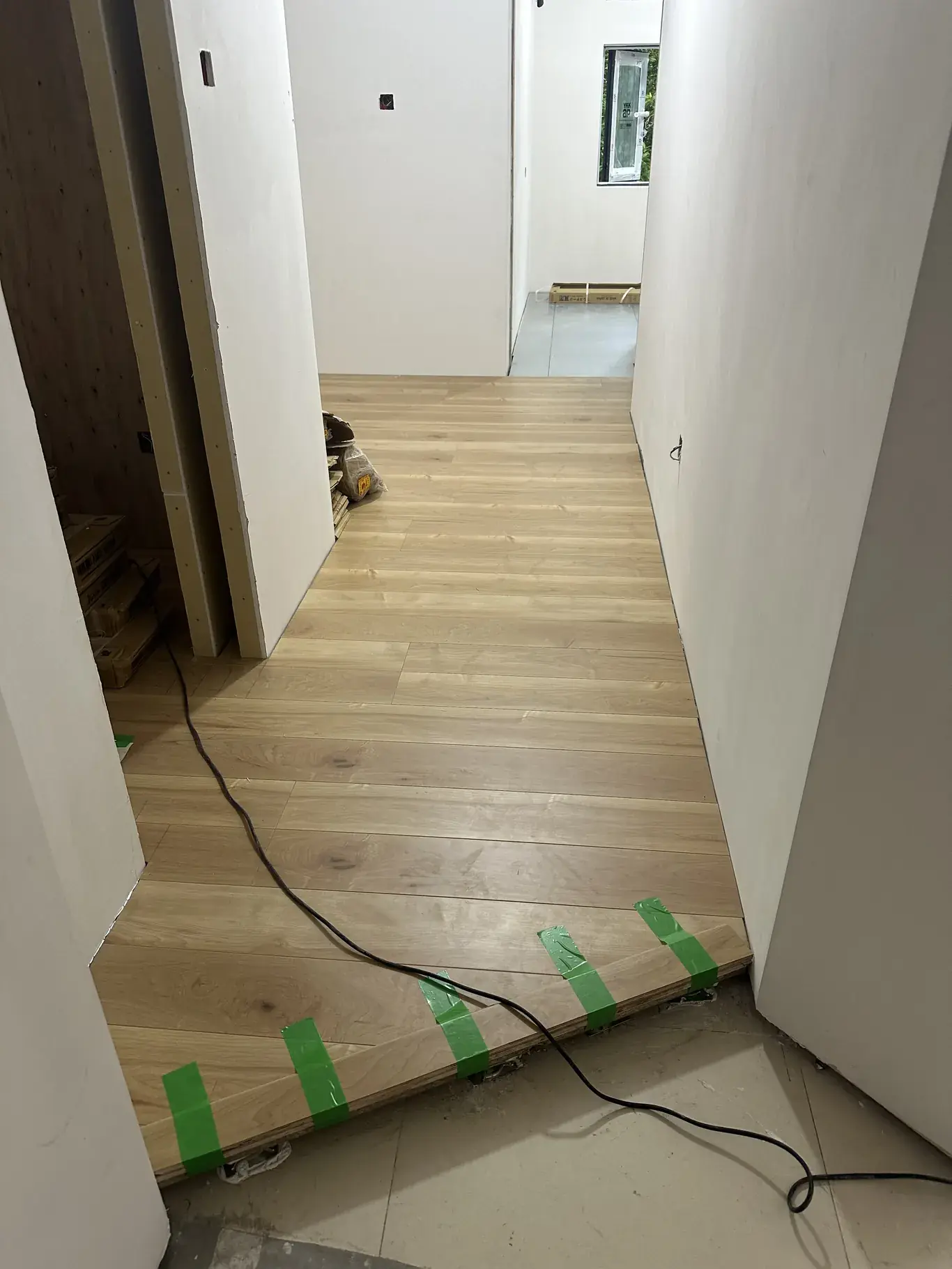

地面系统(二重床/地板)

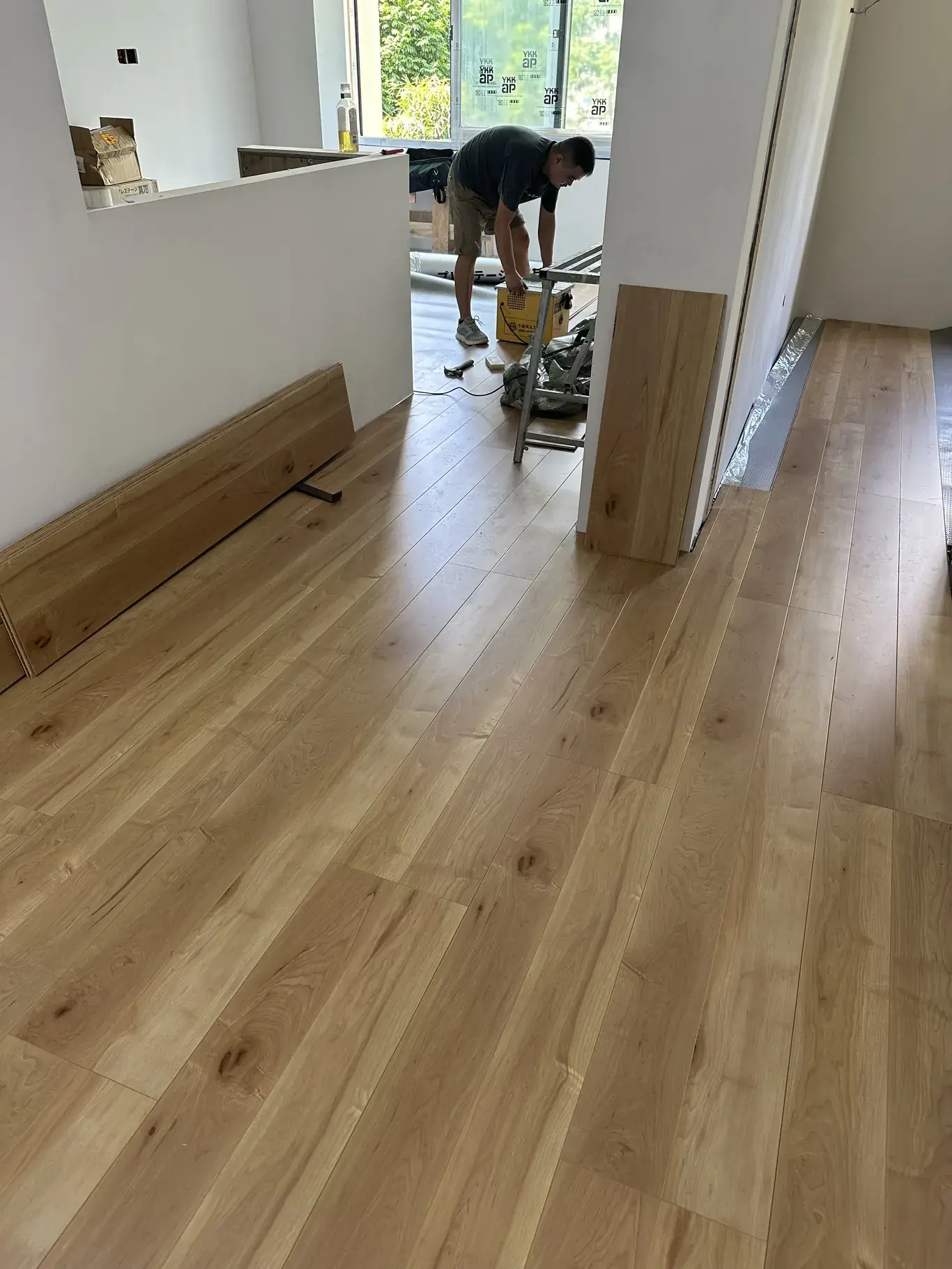

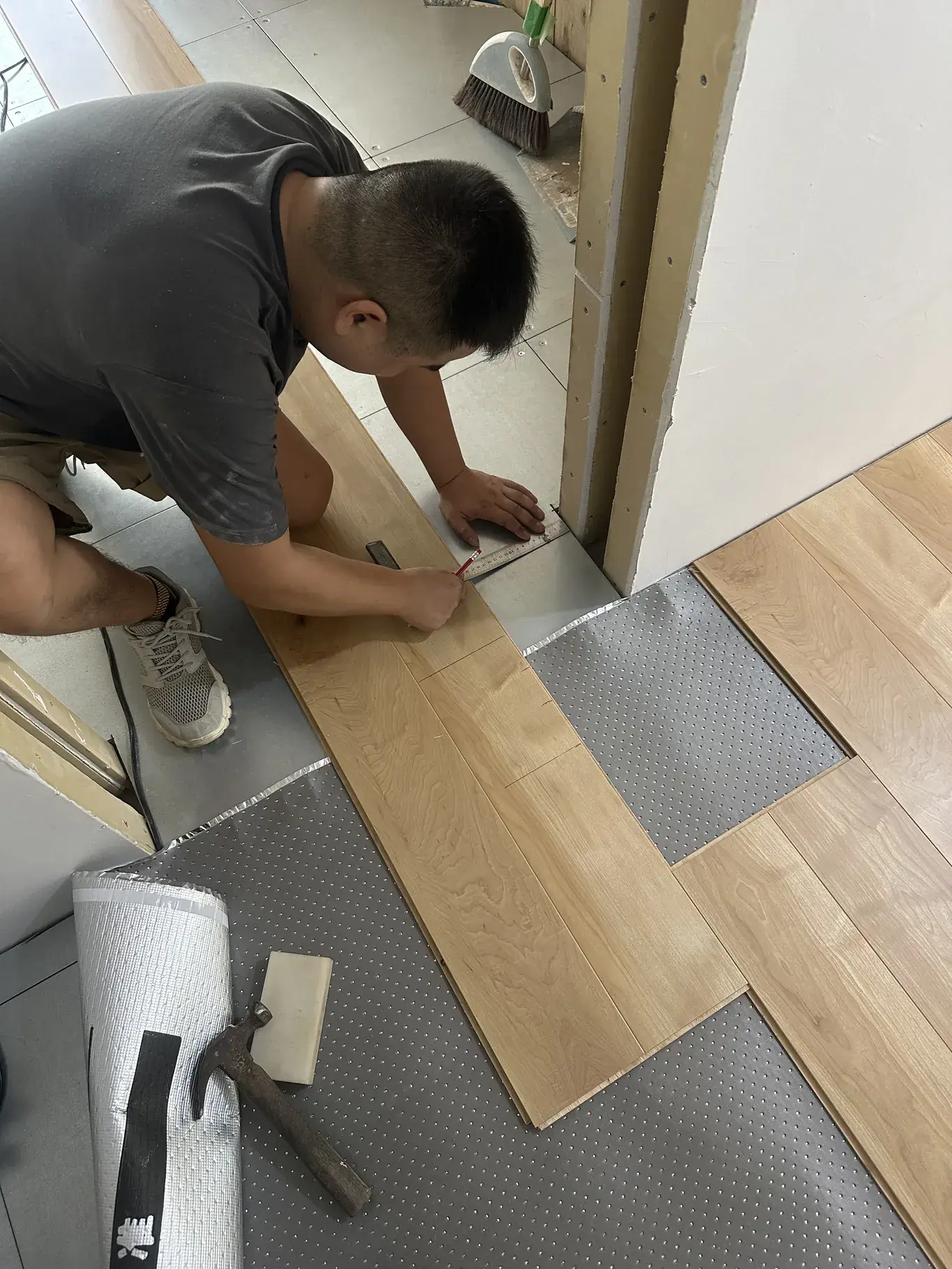

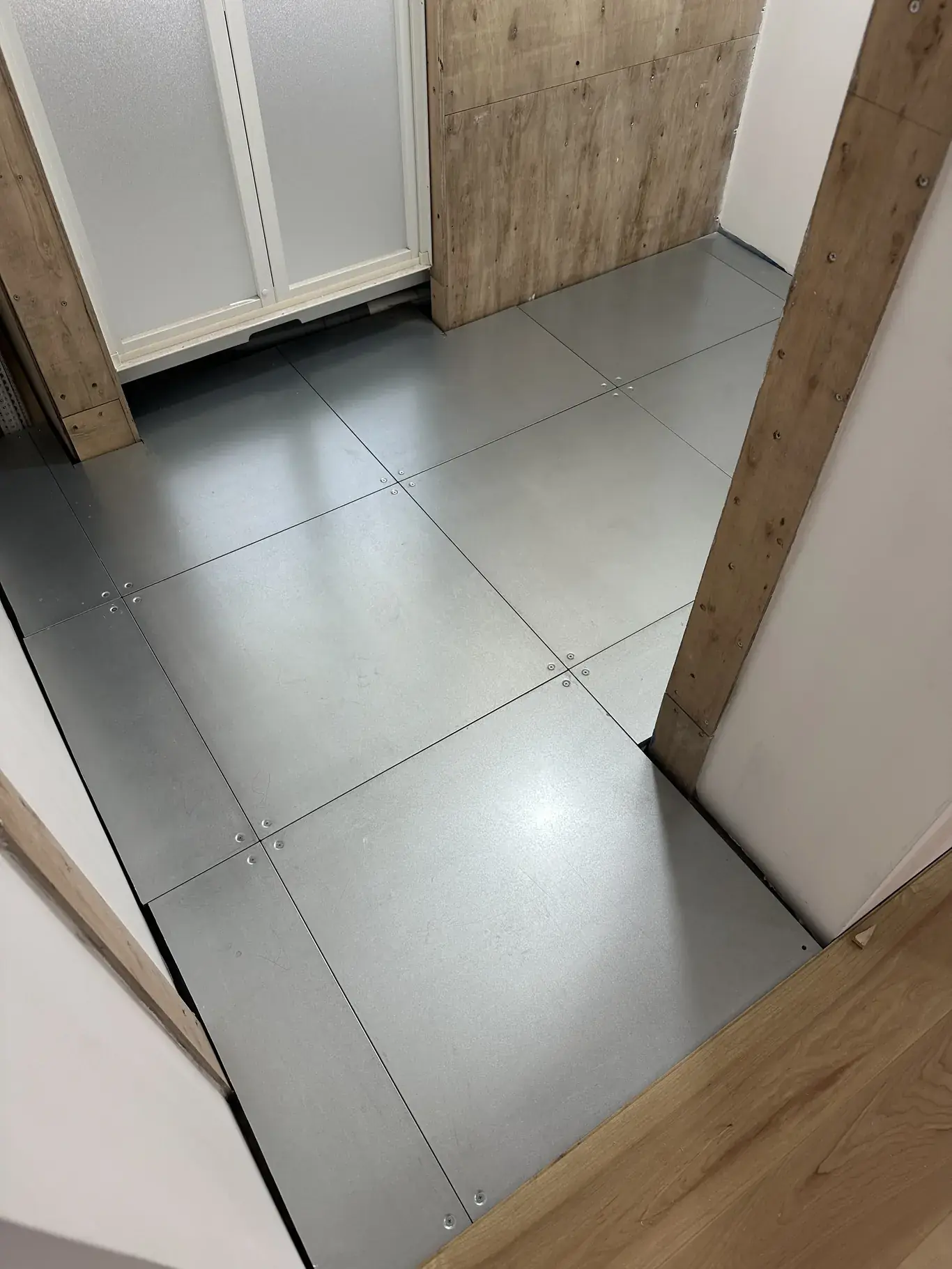

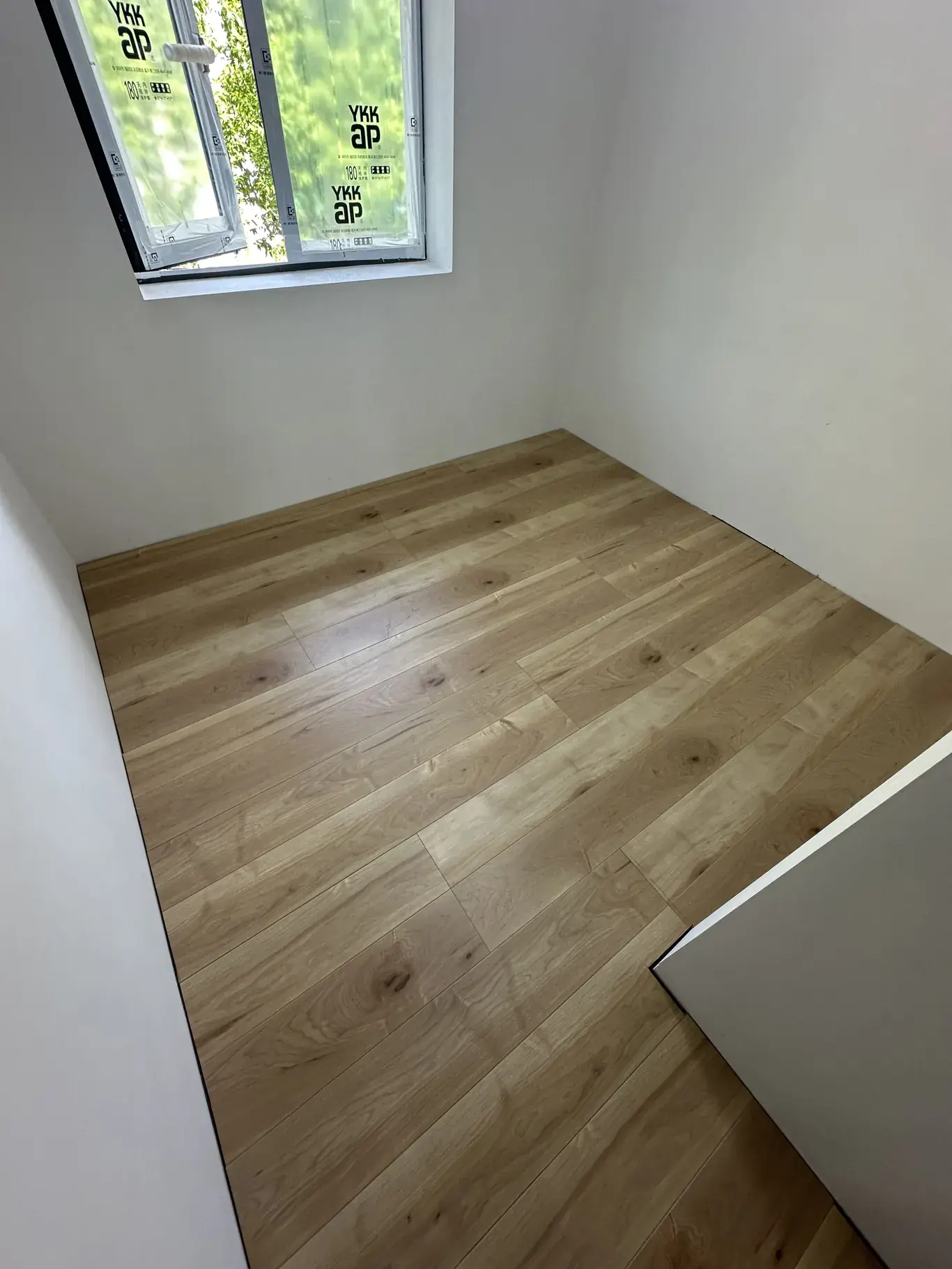

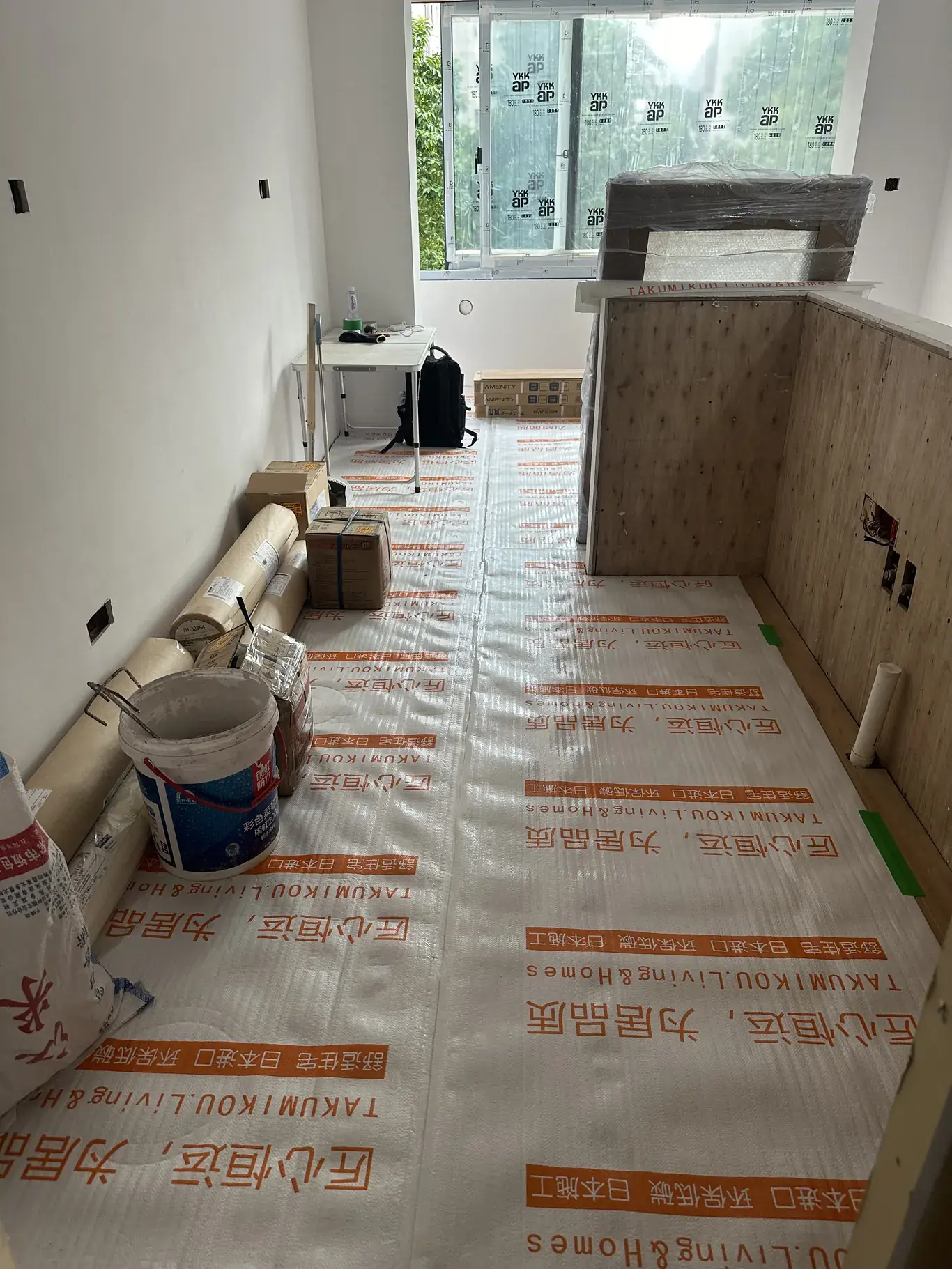

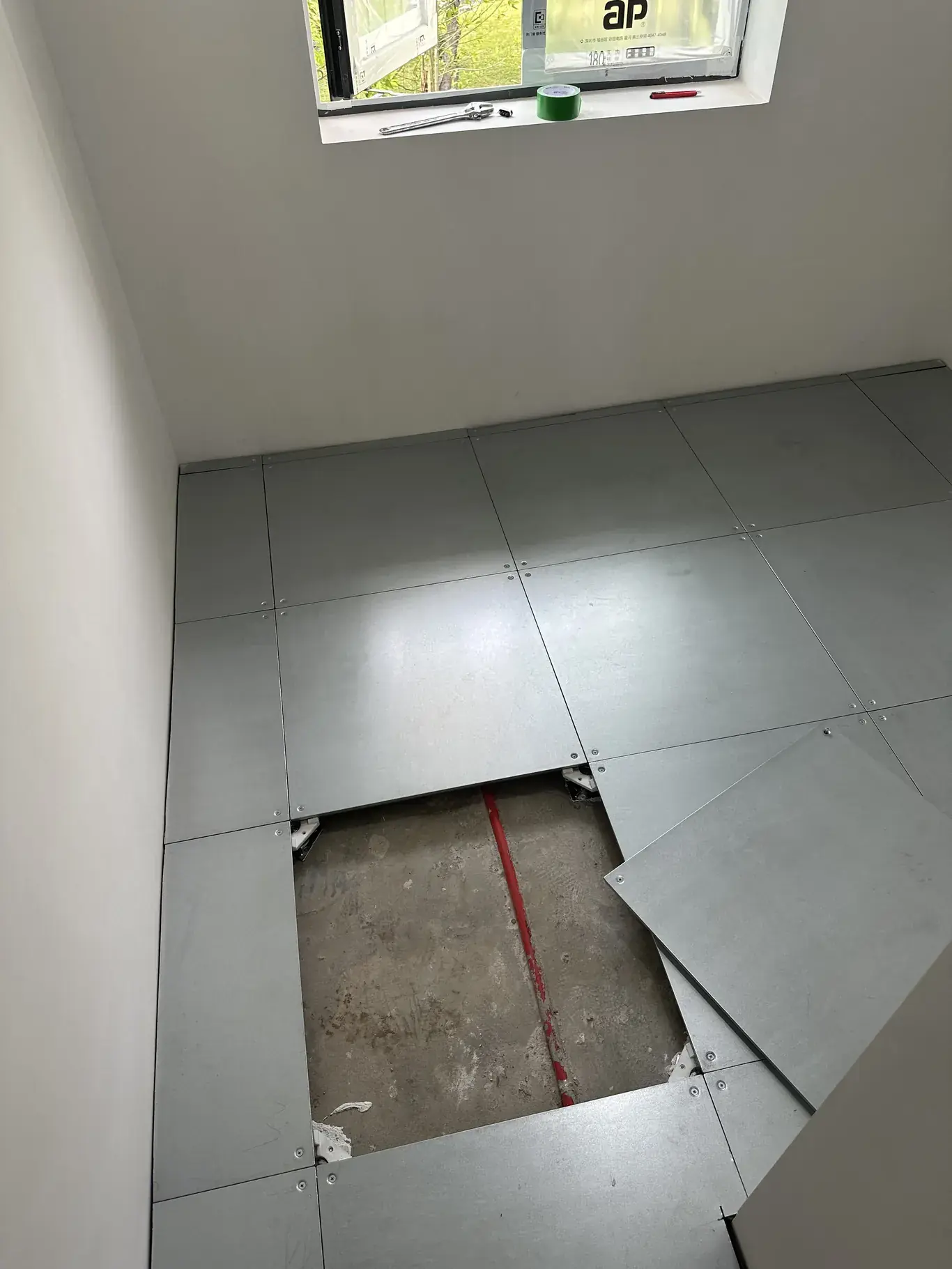

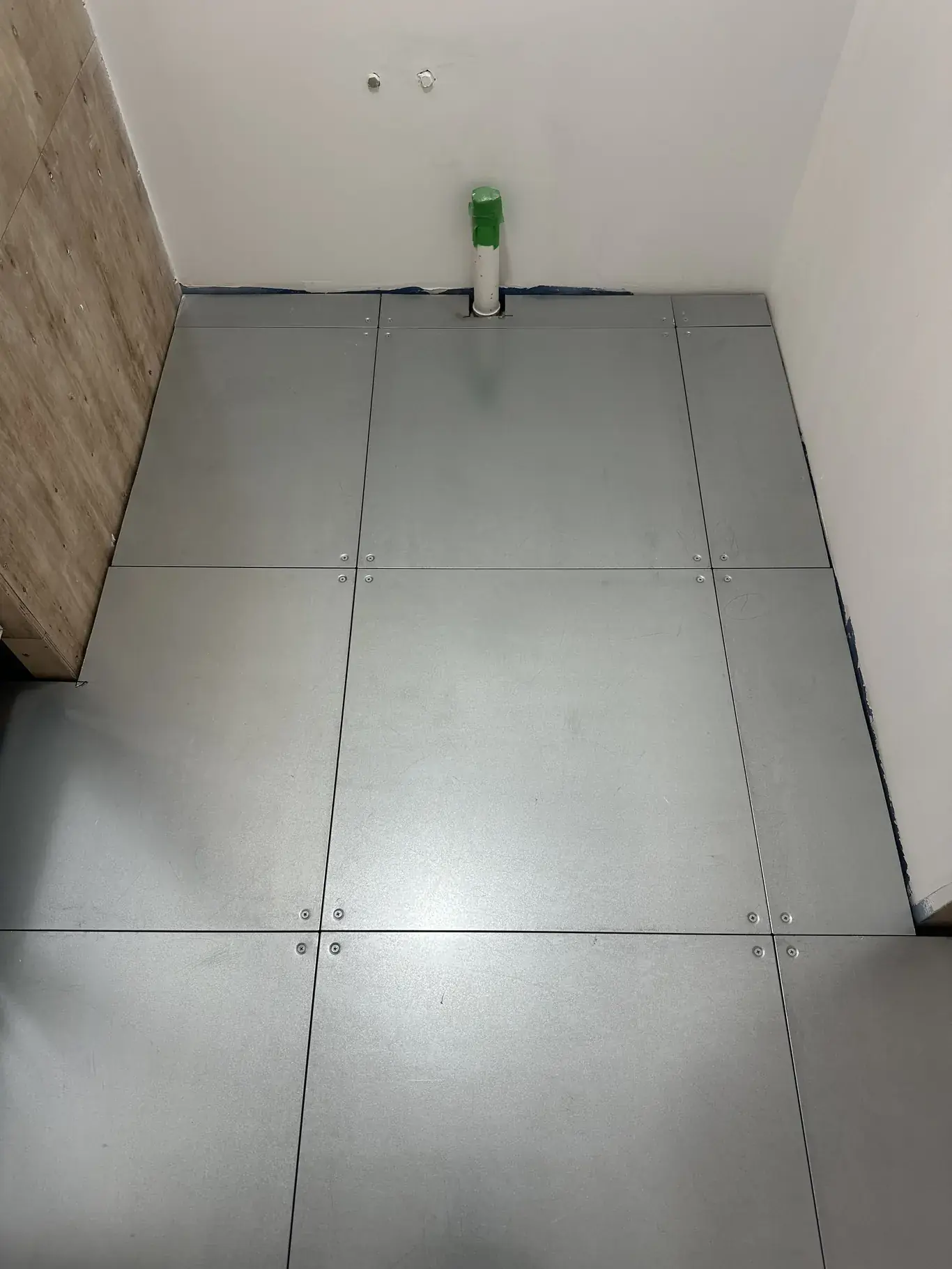

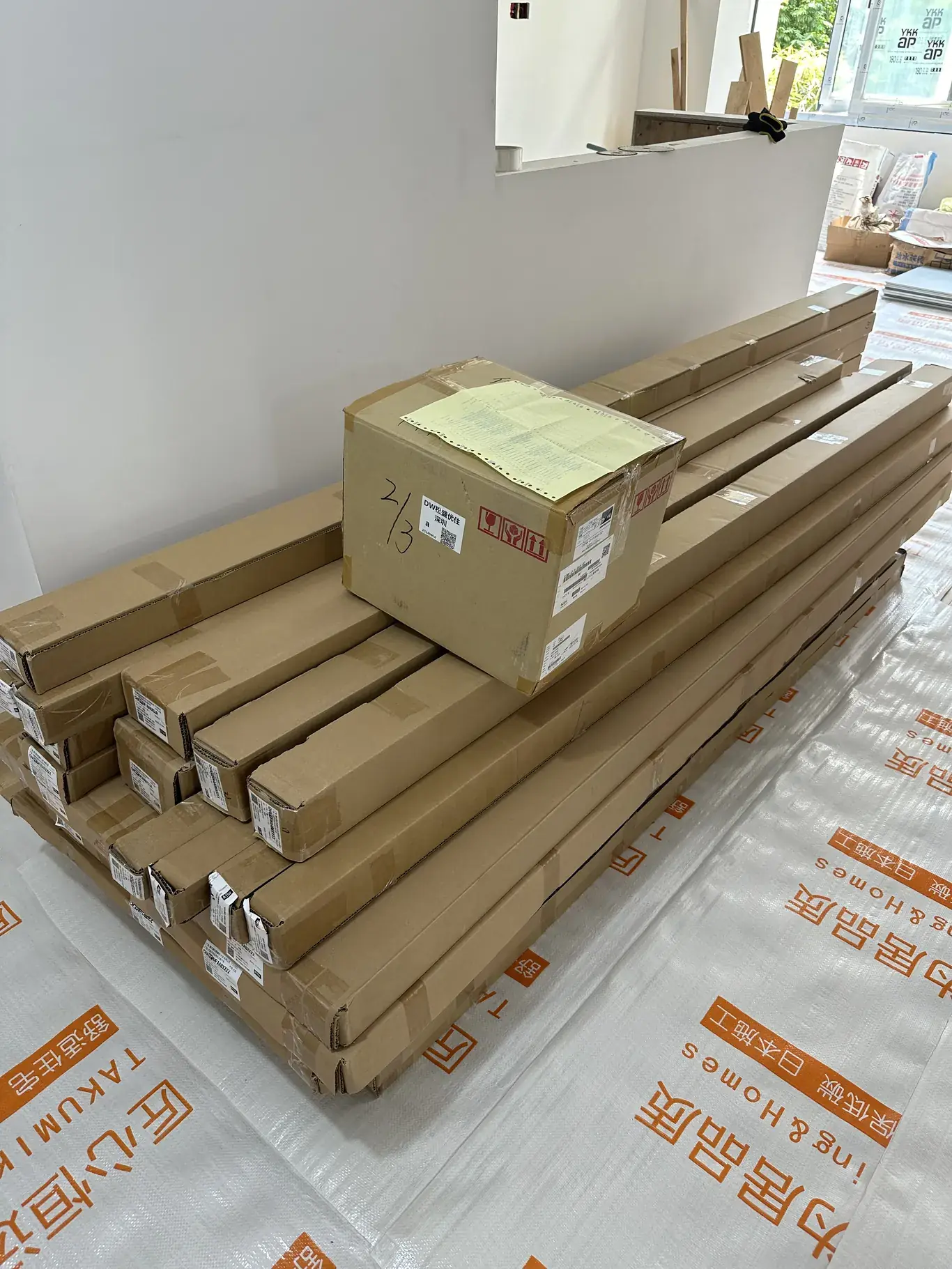

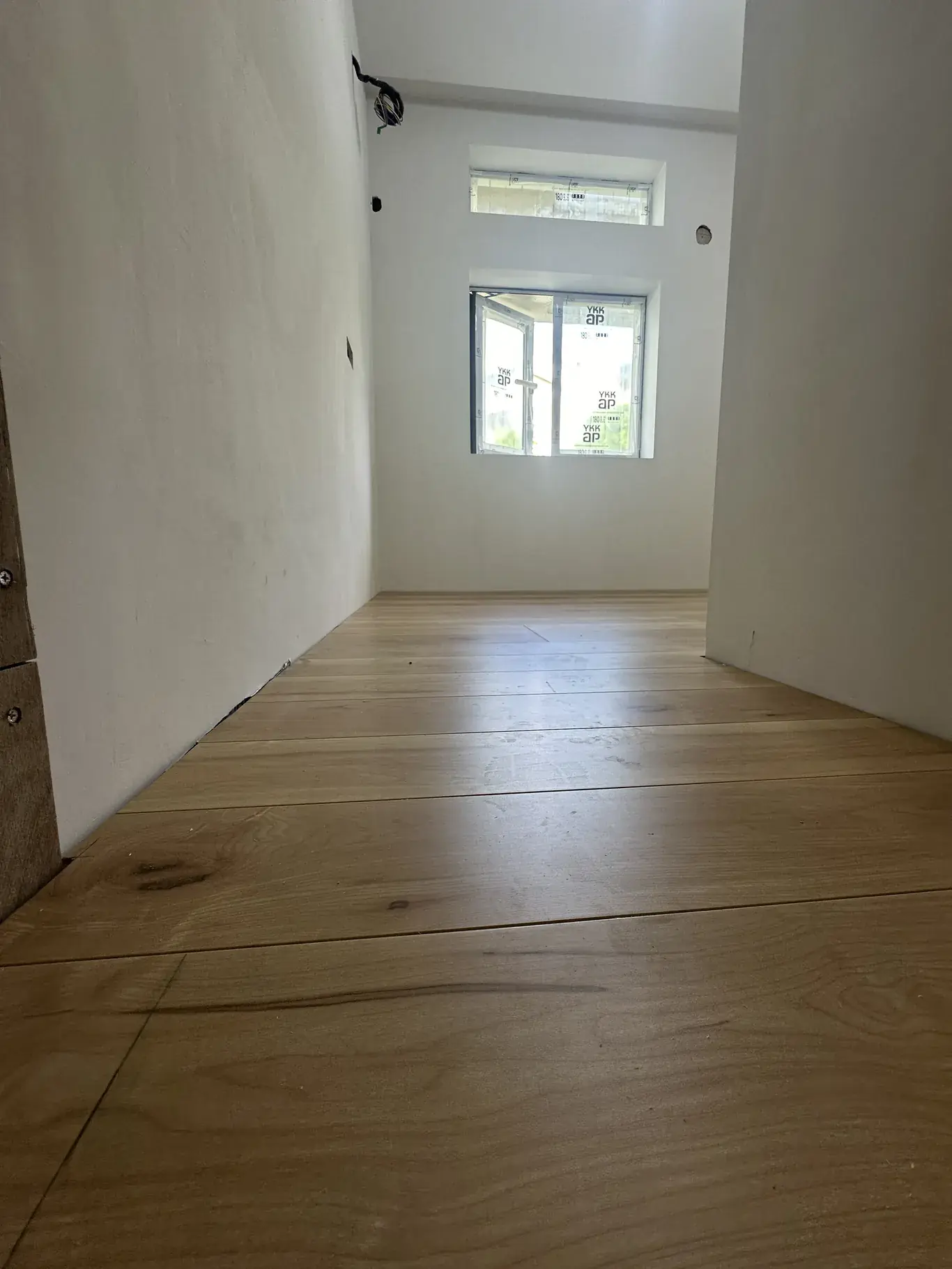

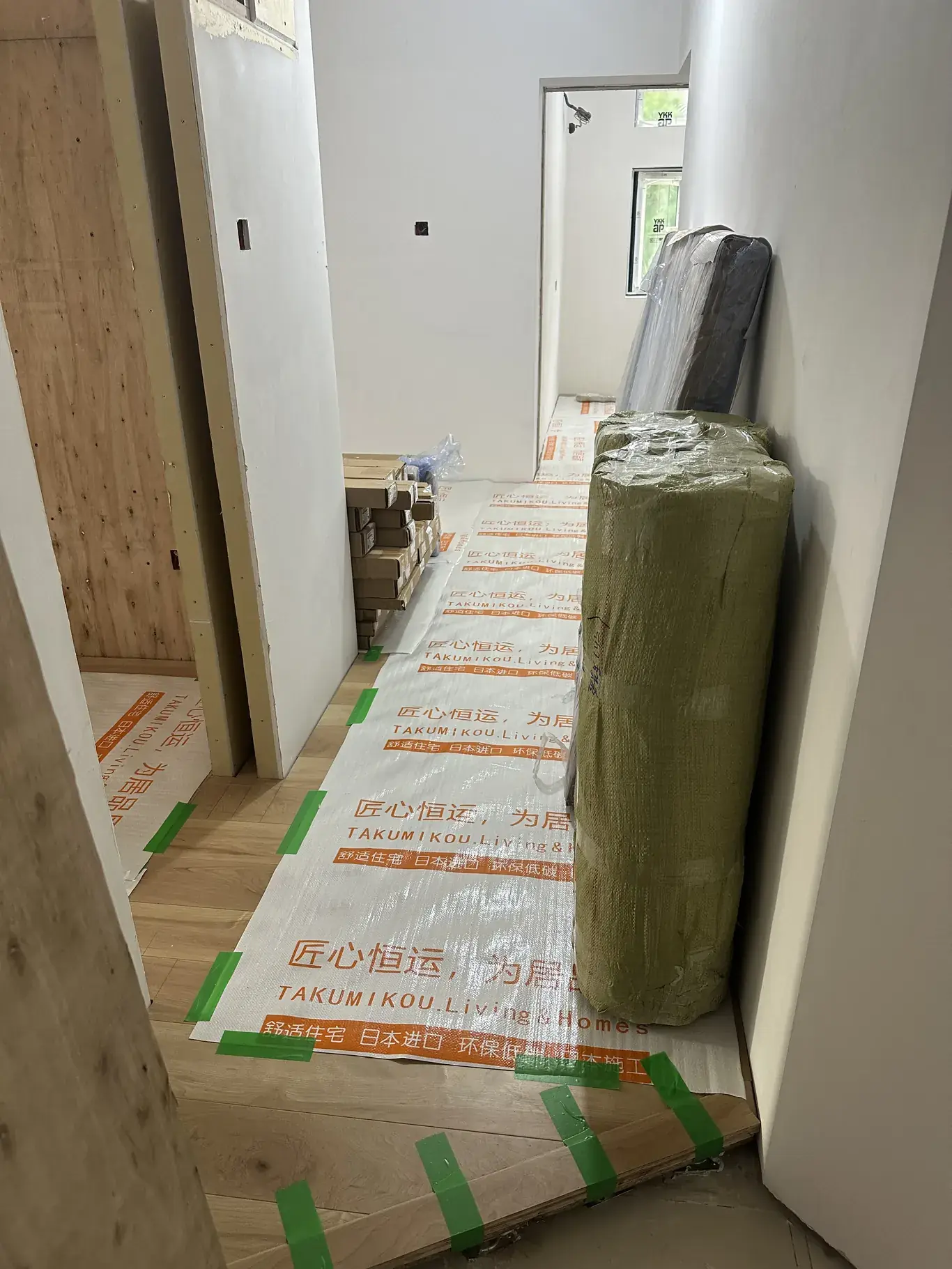

二重床与地板施工。现场记录9月10日至12日安装抬高脚,10月15日至16日铺设地板。
已显示 12 / 12

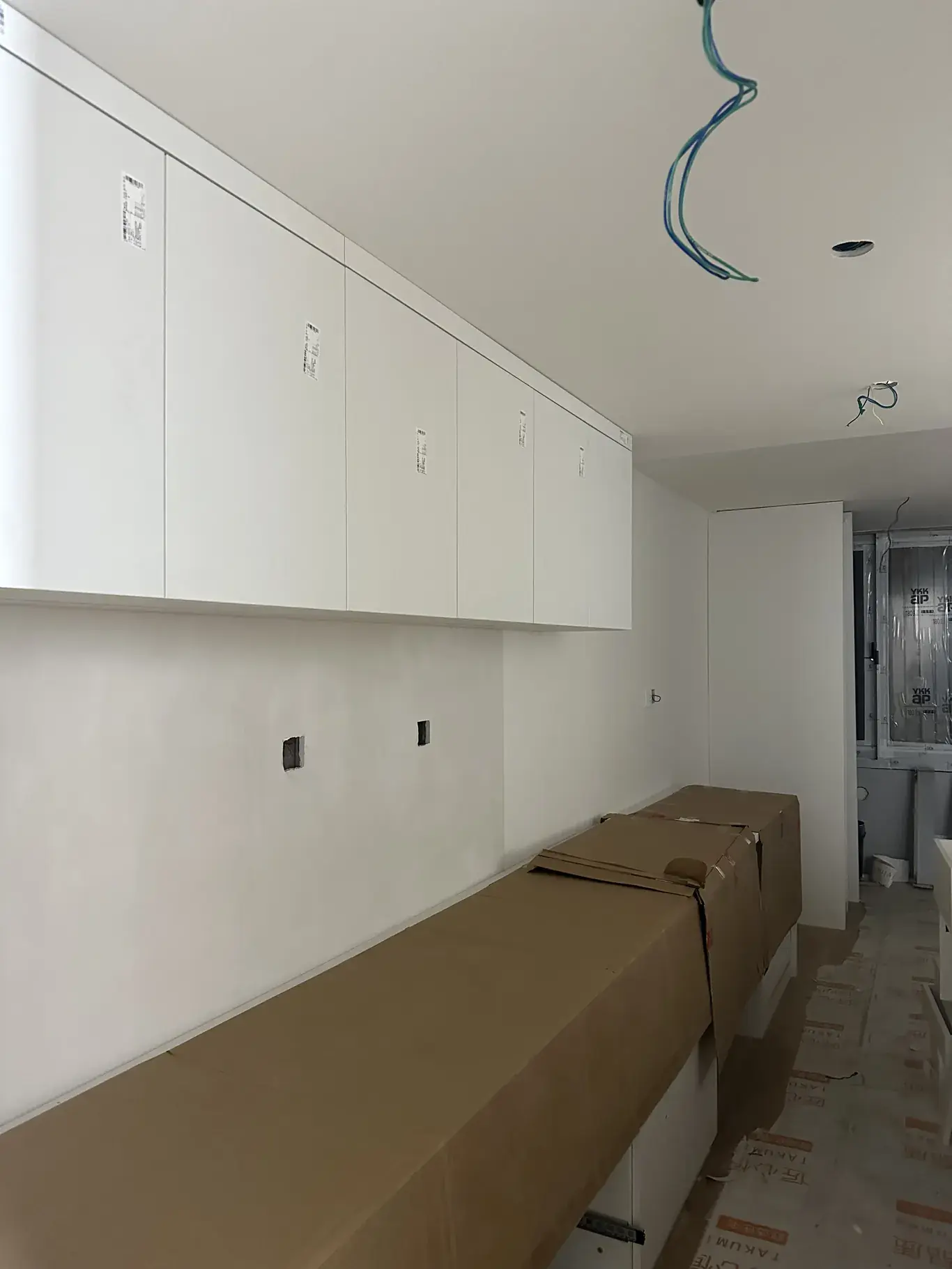

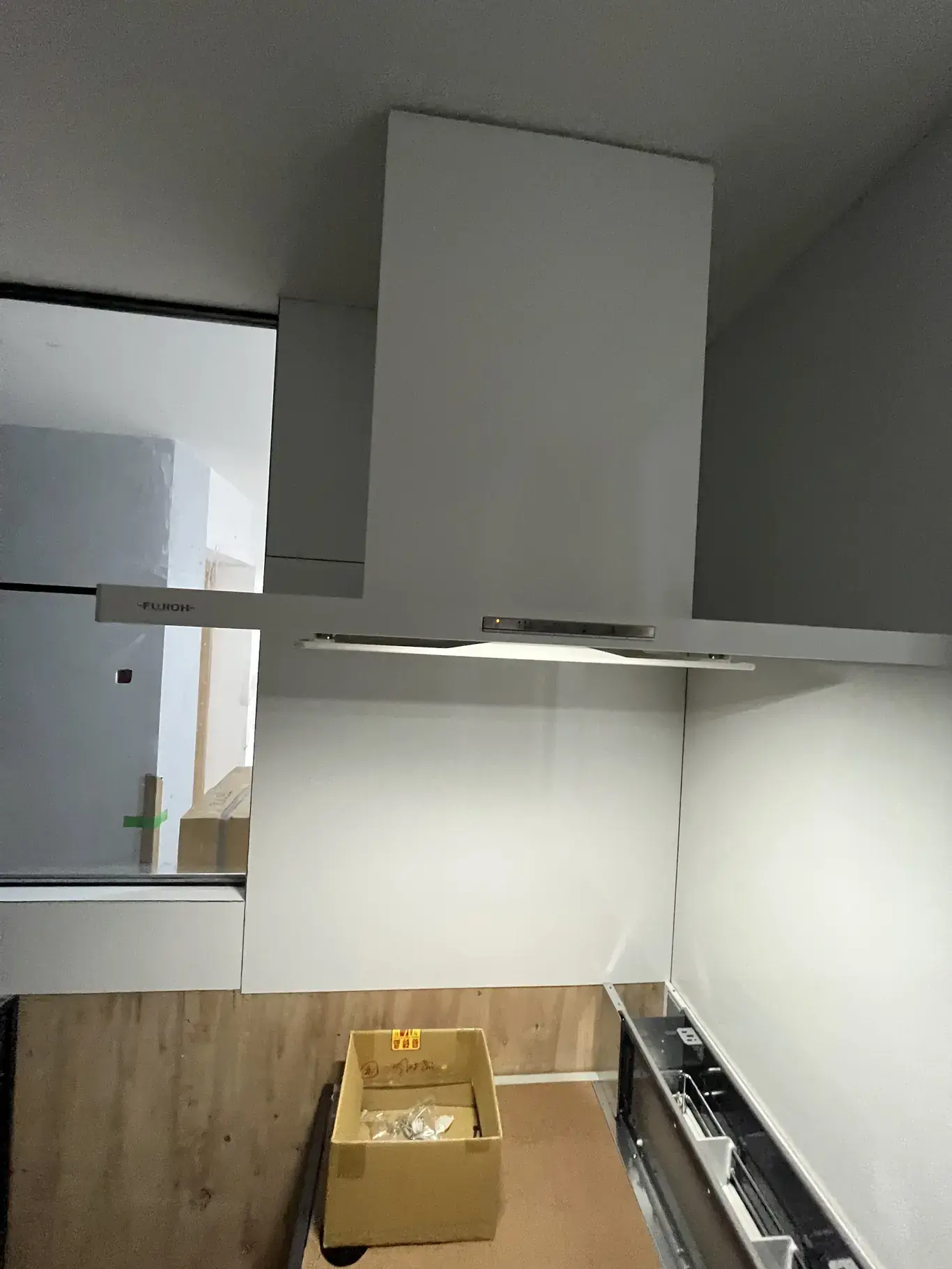

木制品

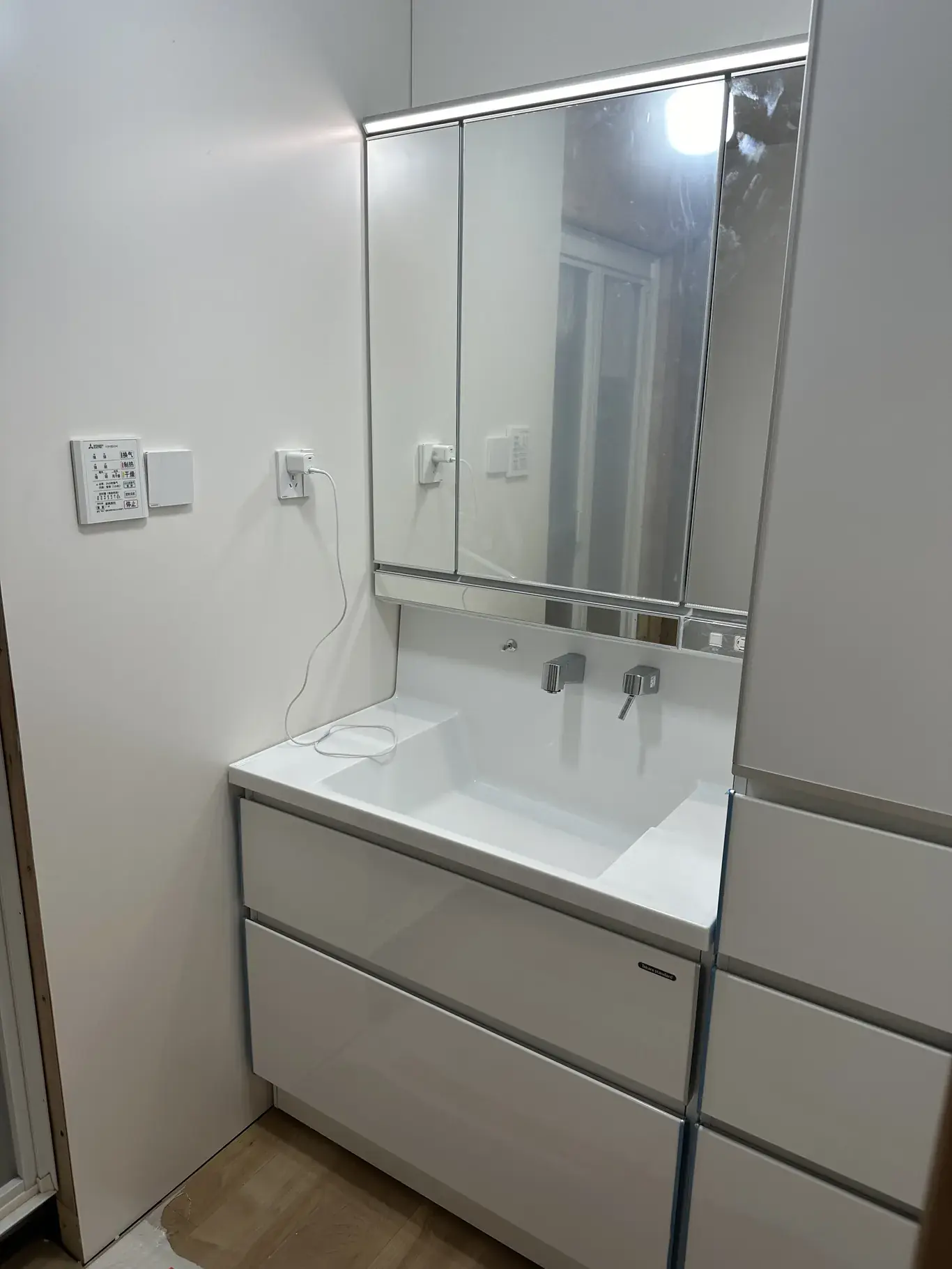

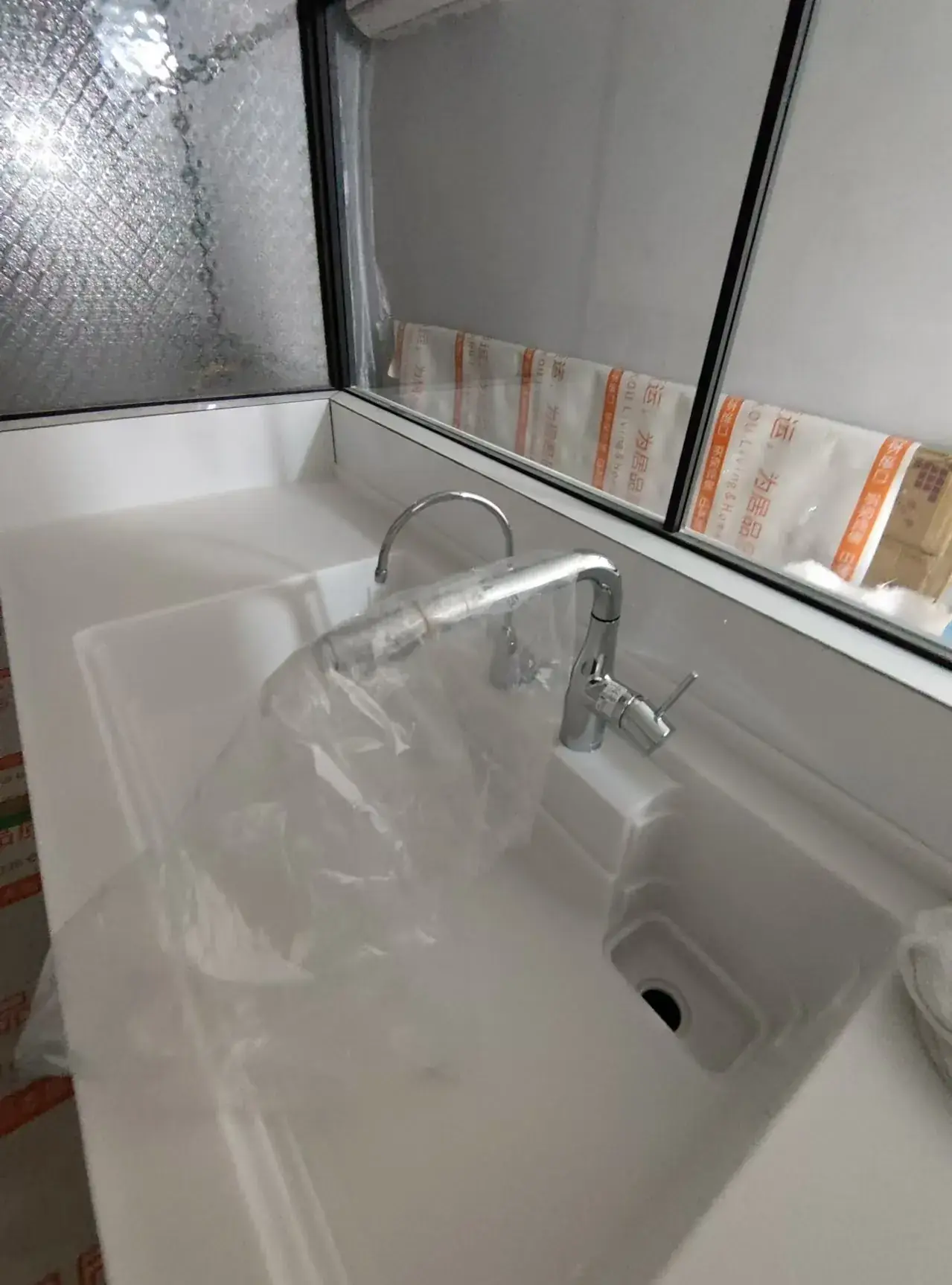

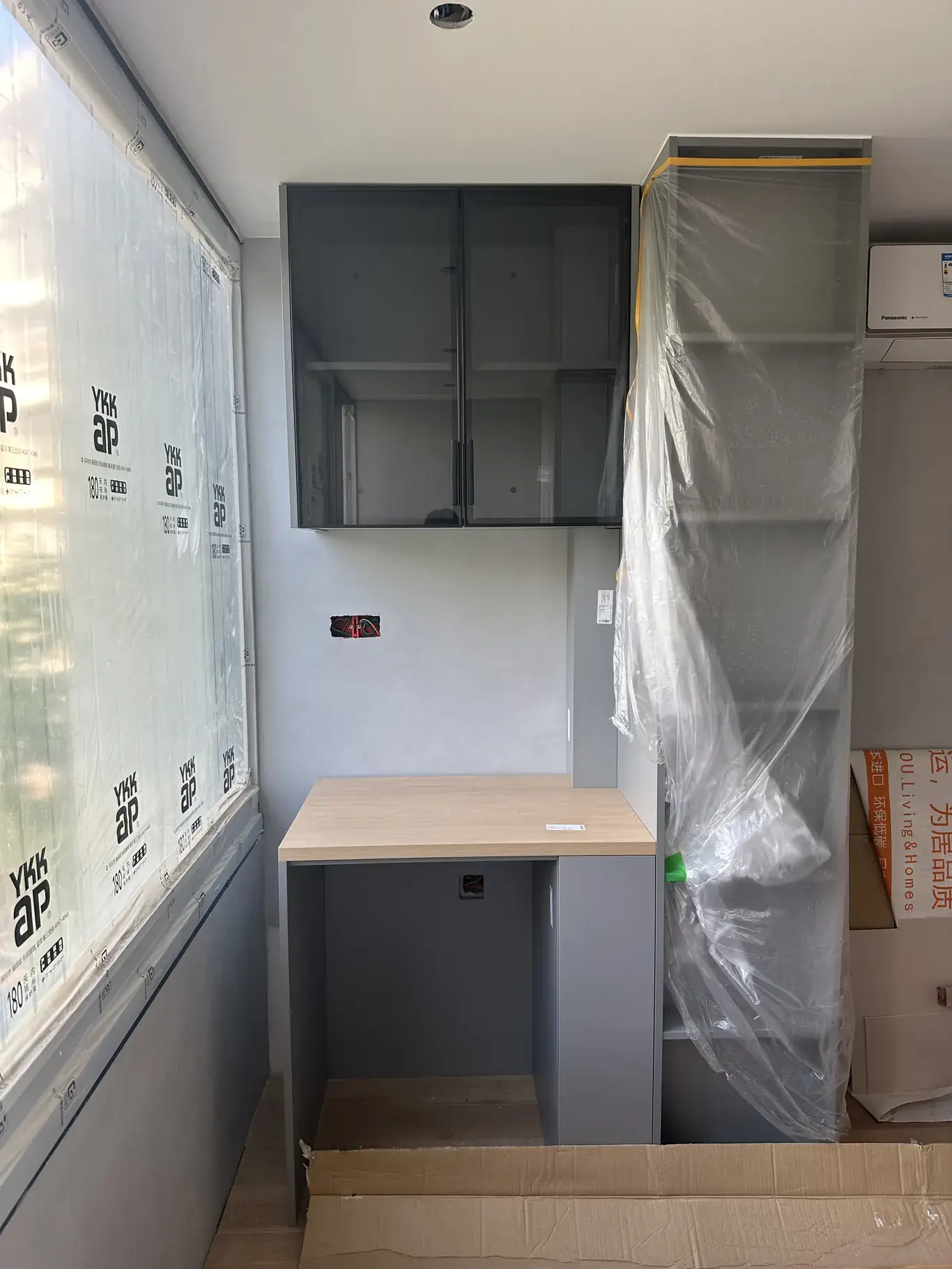

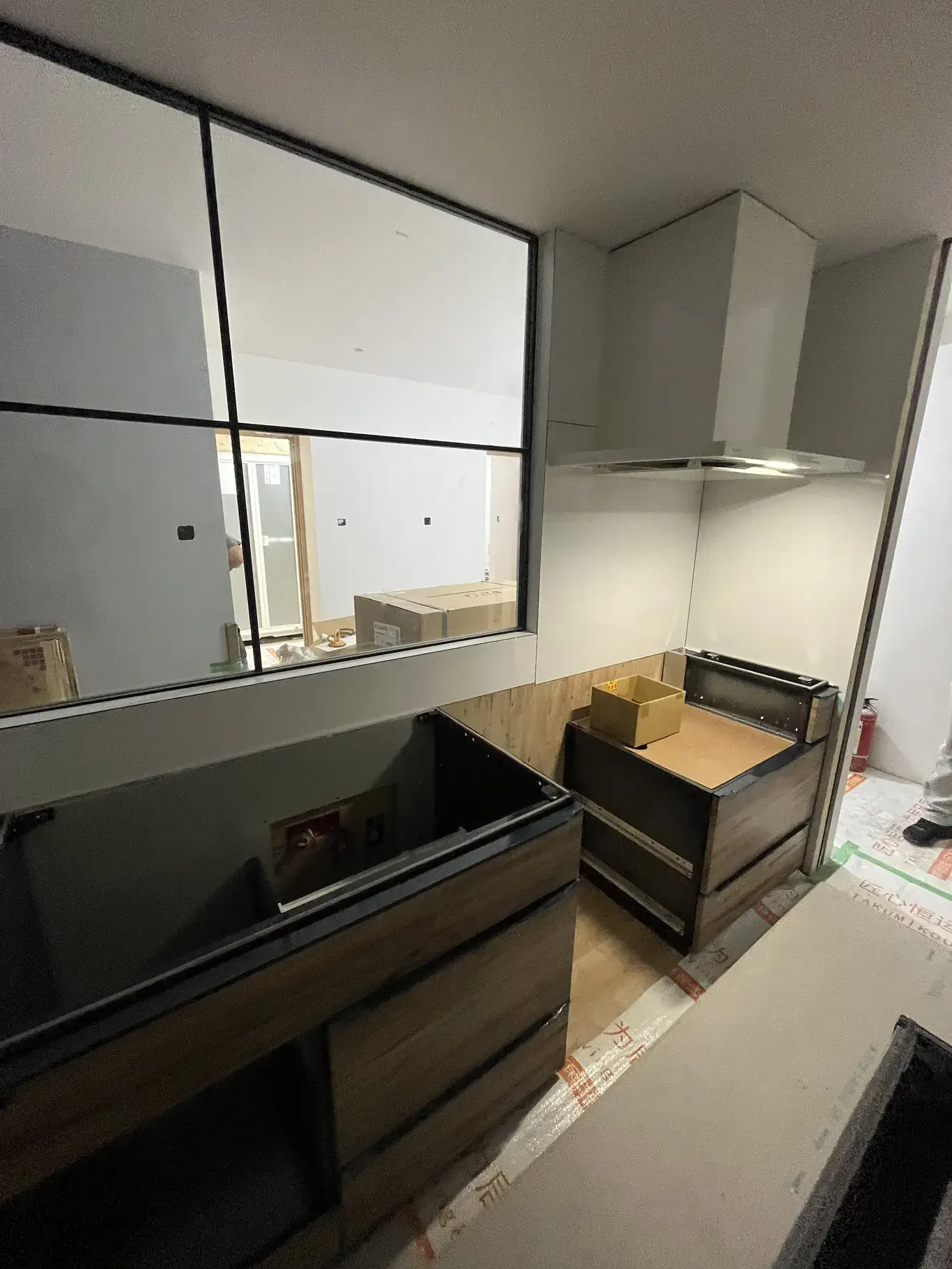

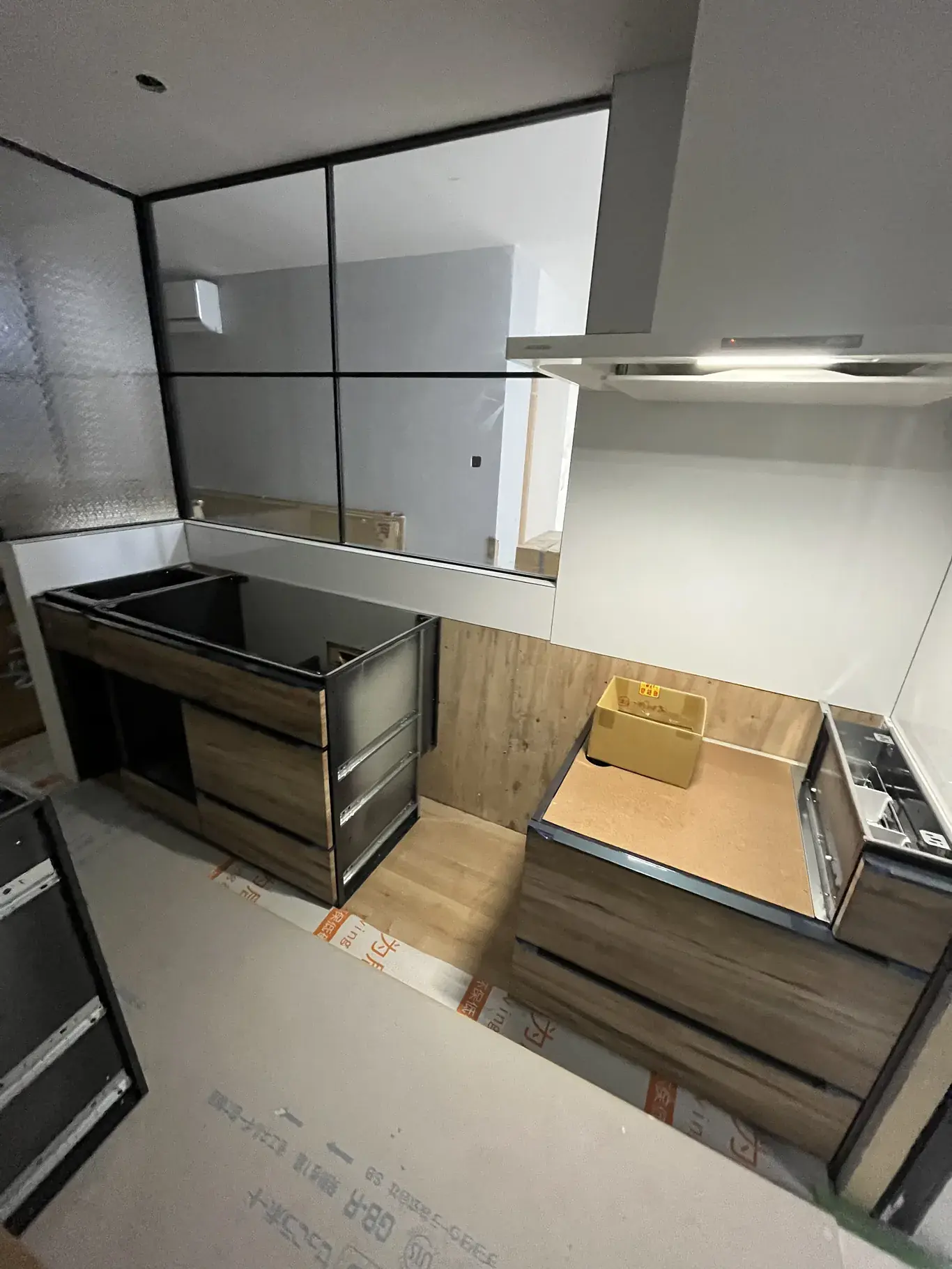

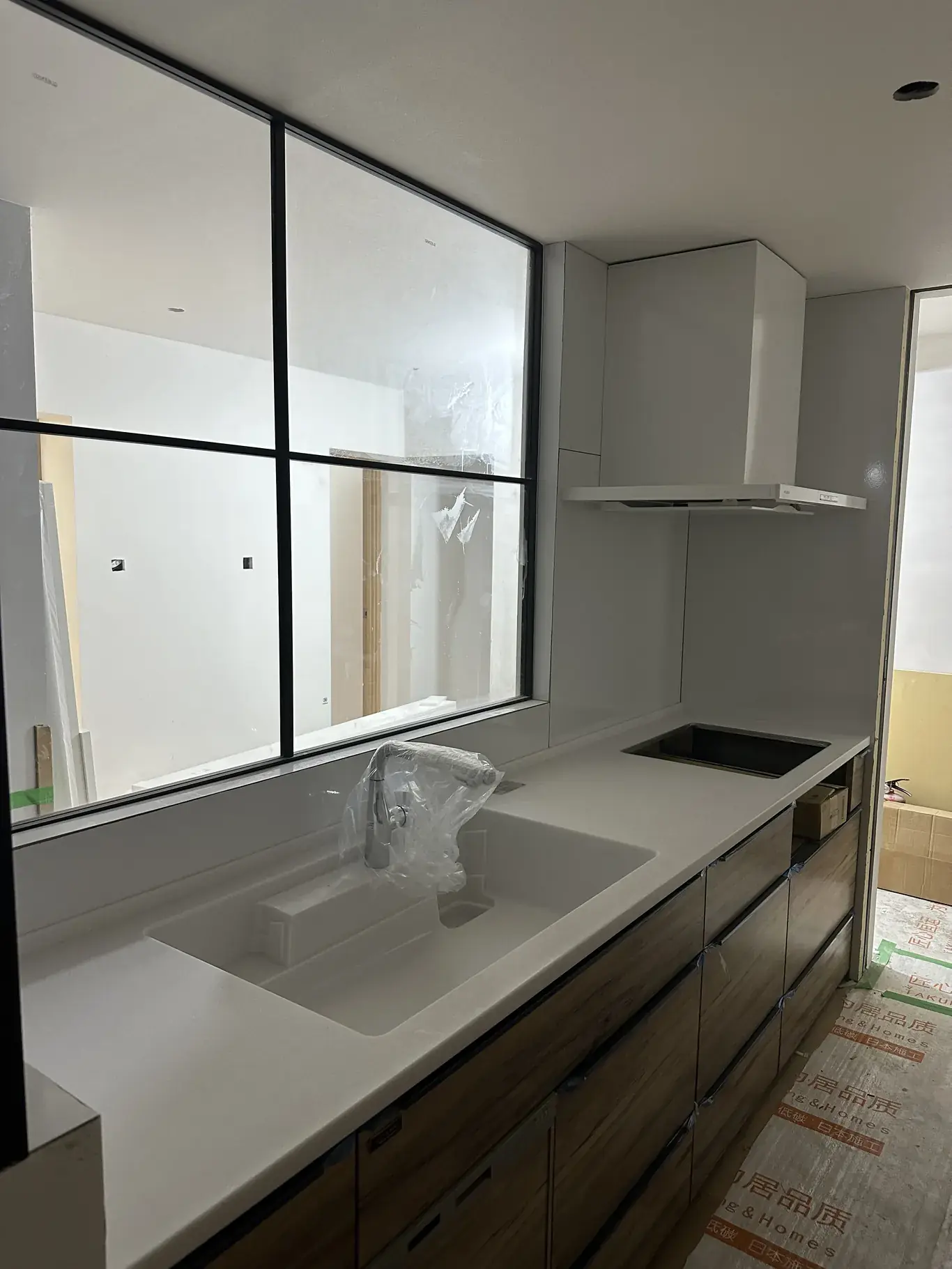

门、柜等木制品施工。10月22日木工收尾,10月28日橱柜安装,10月29日定制柜安装。
已显示 10 / 10

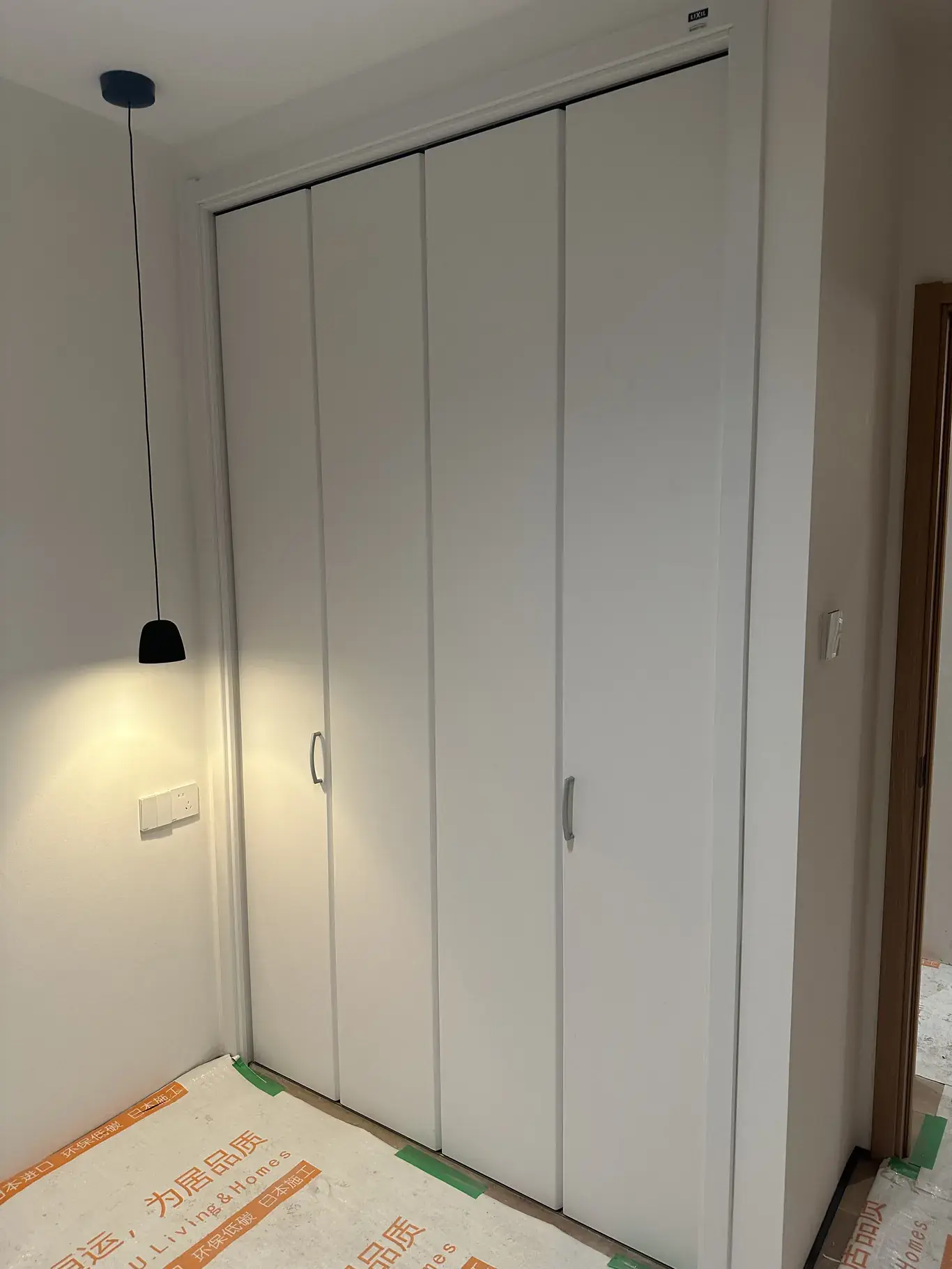

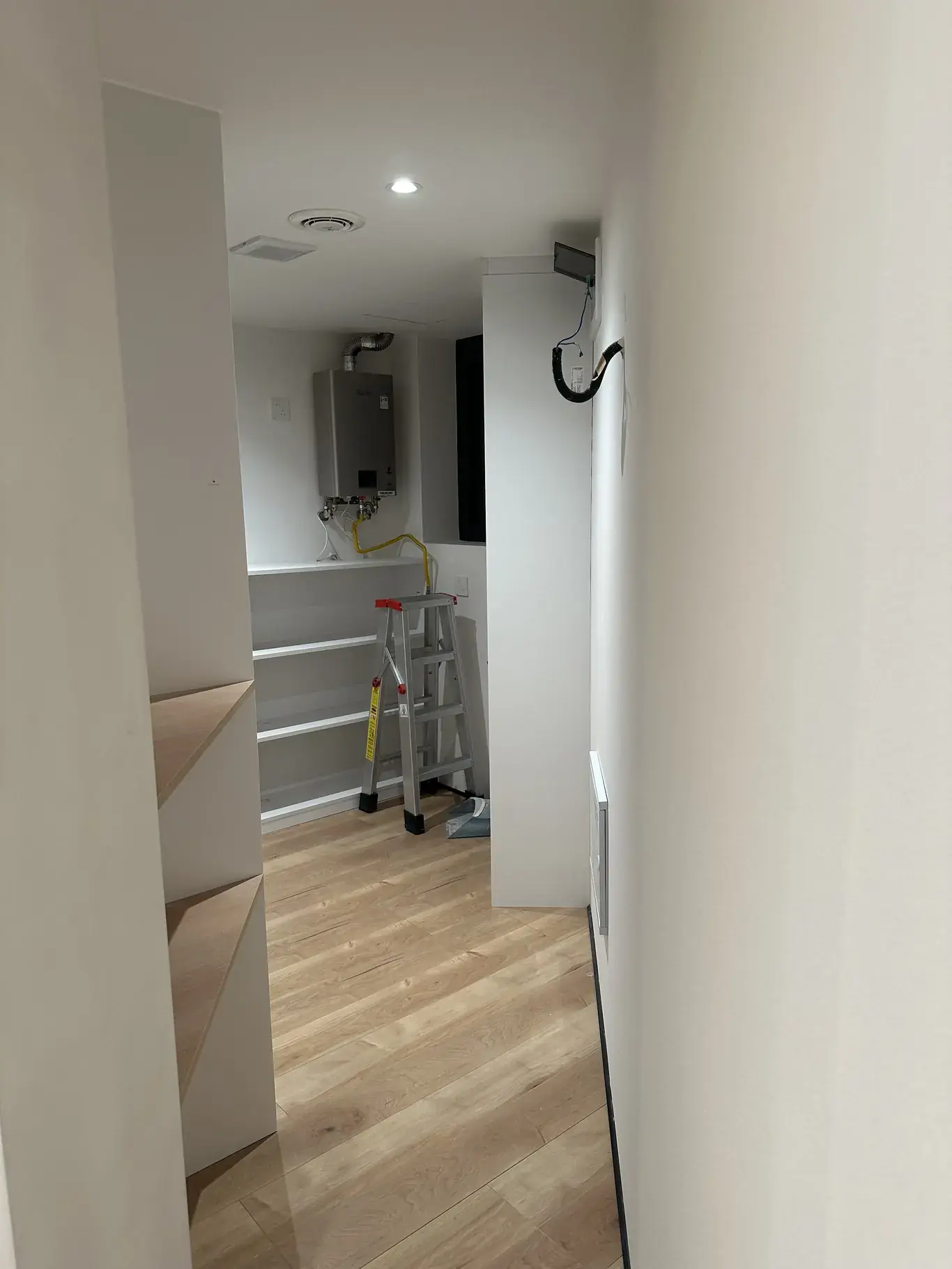

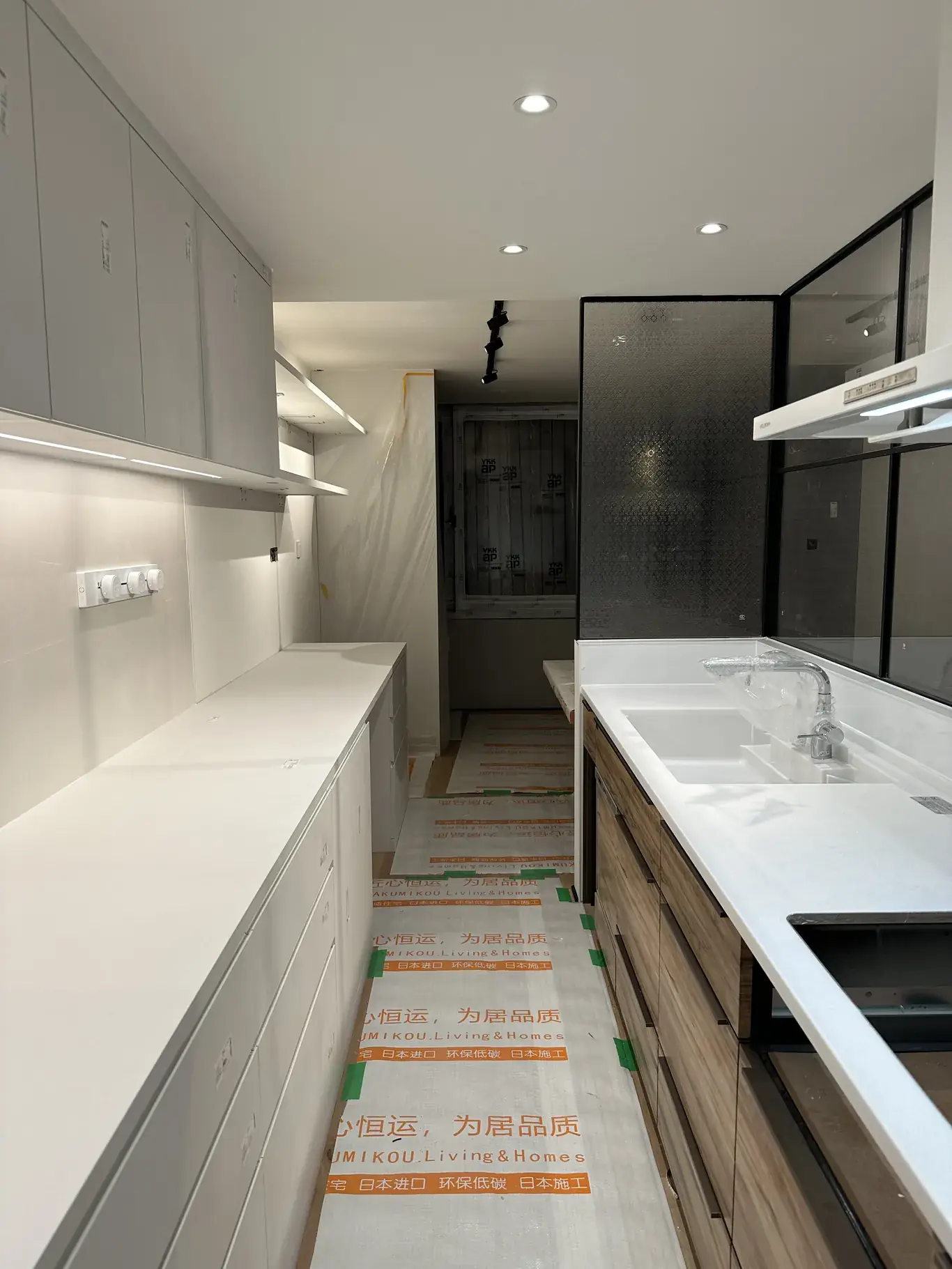

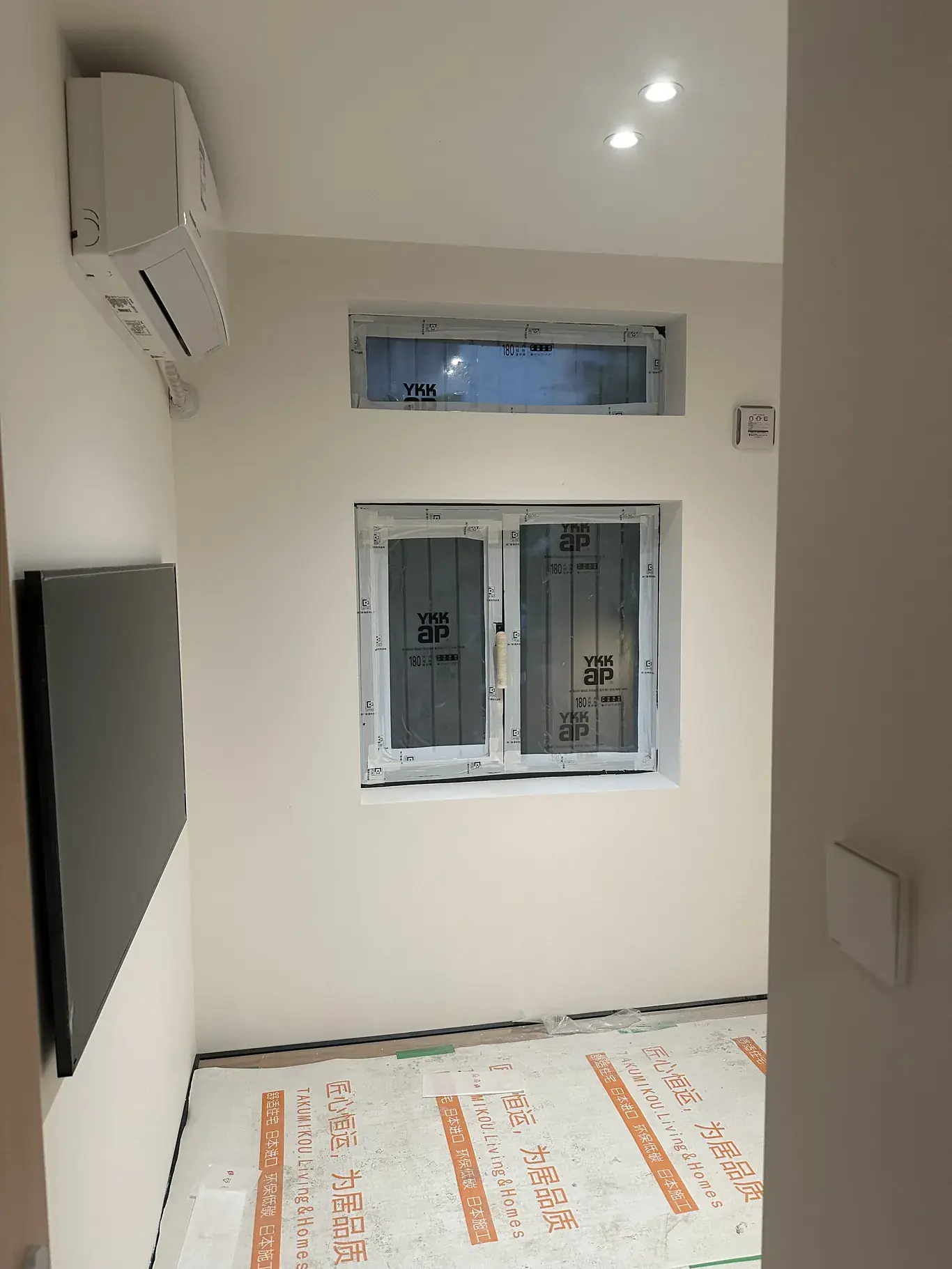

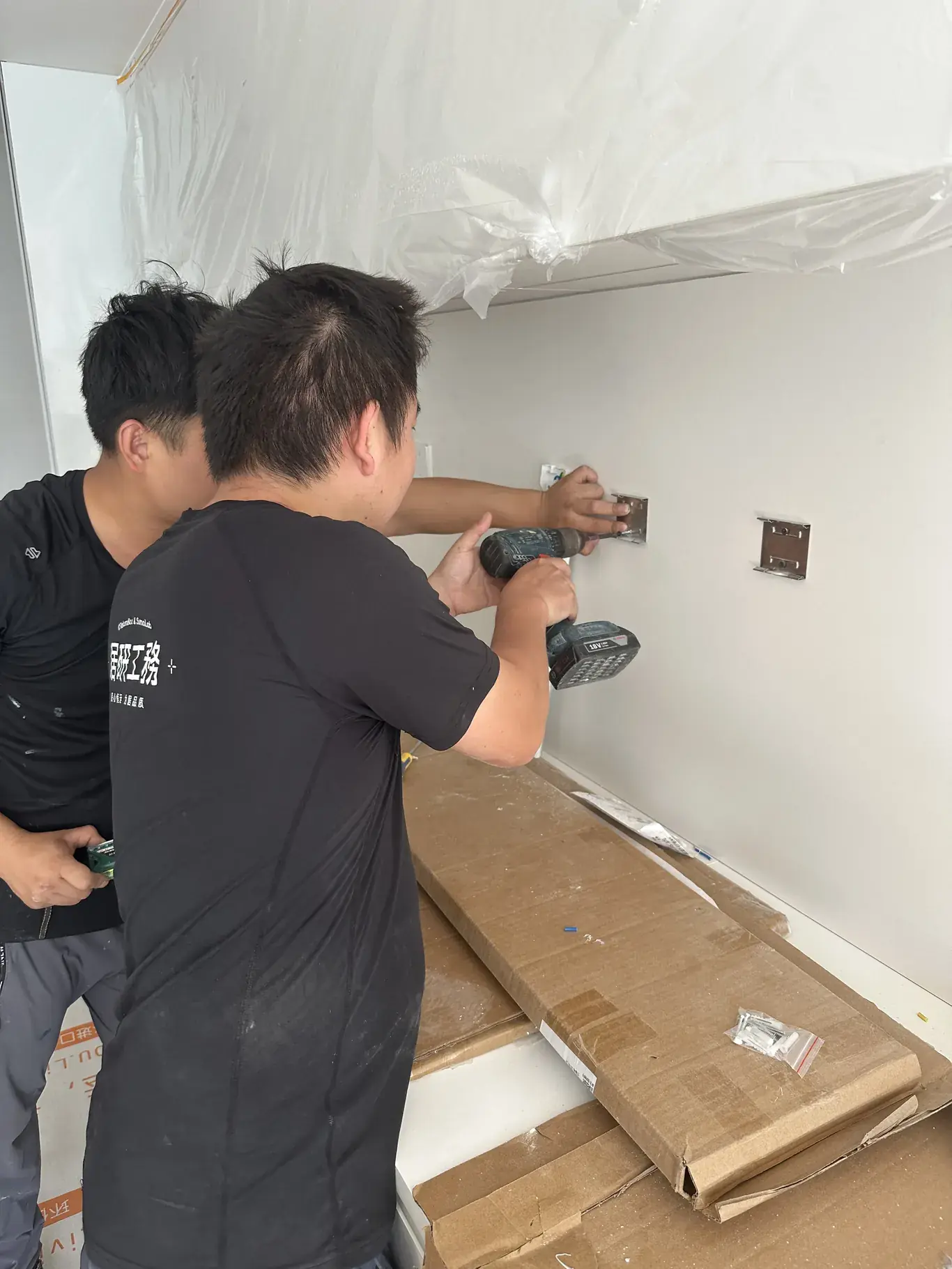

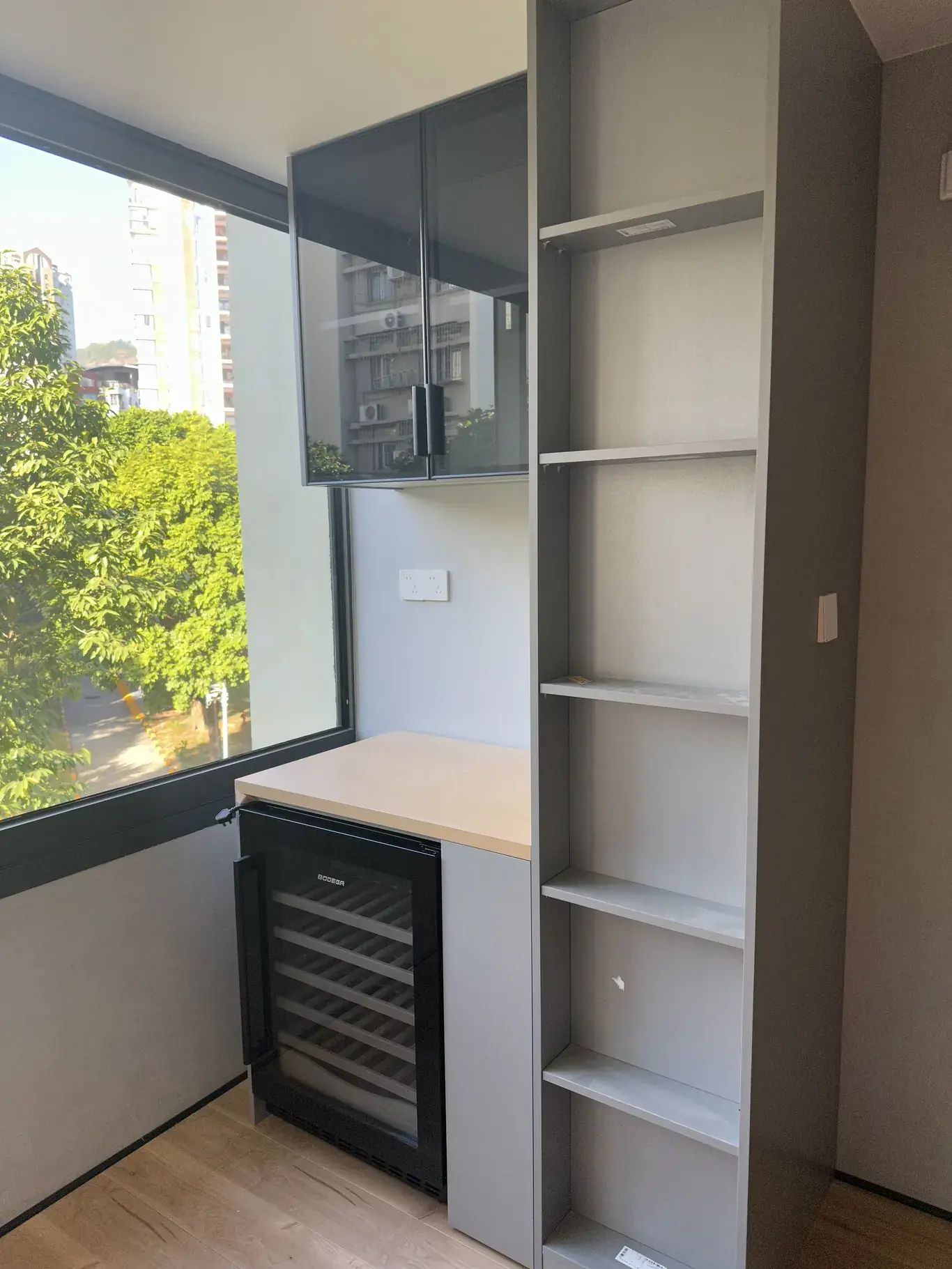

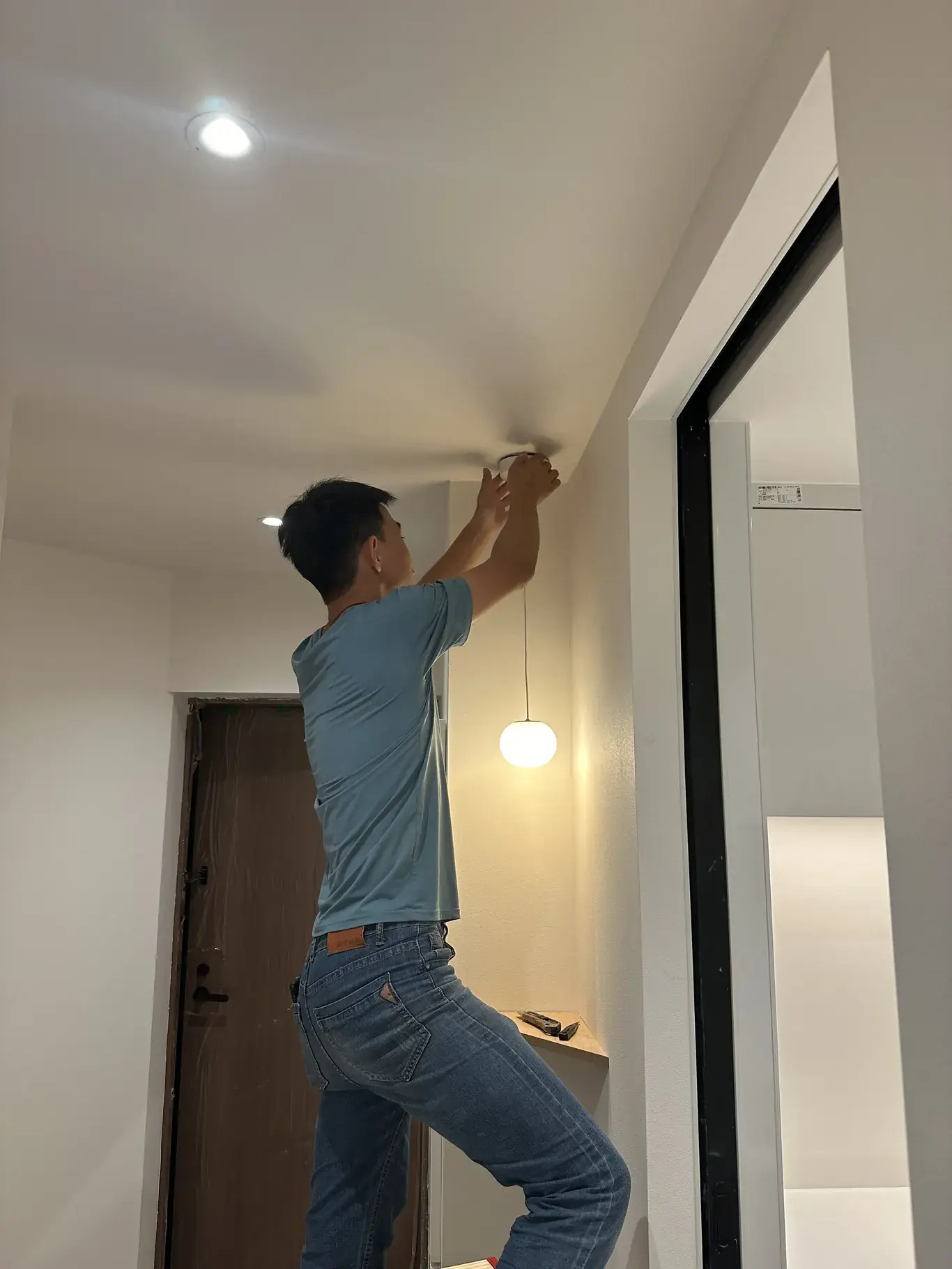

设备/产品安装

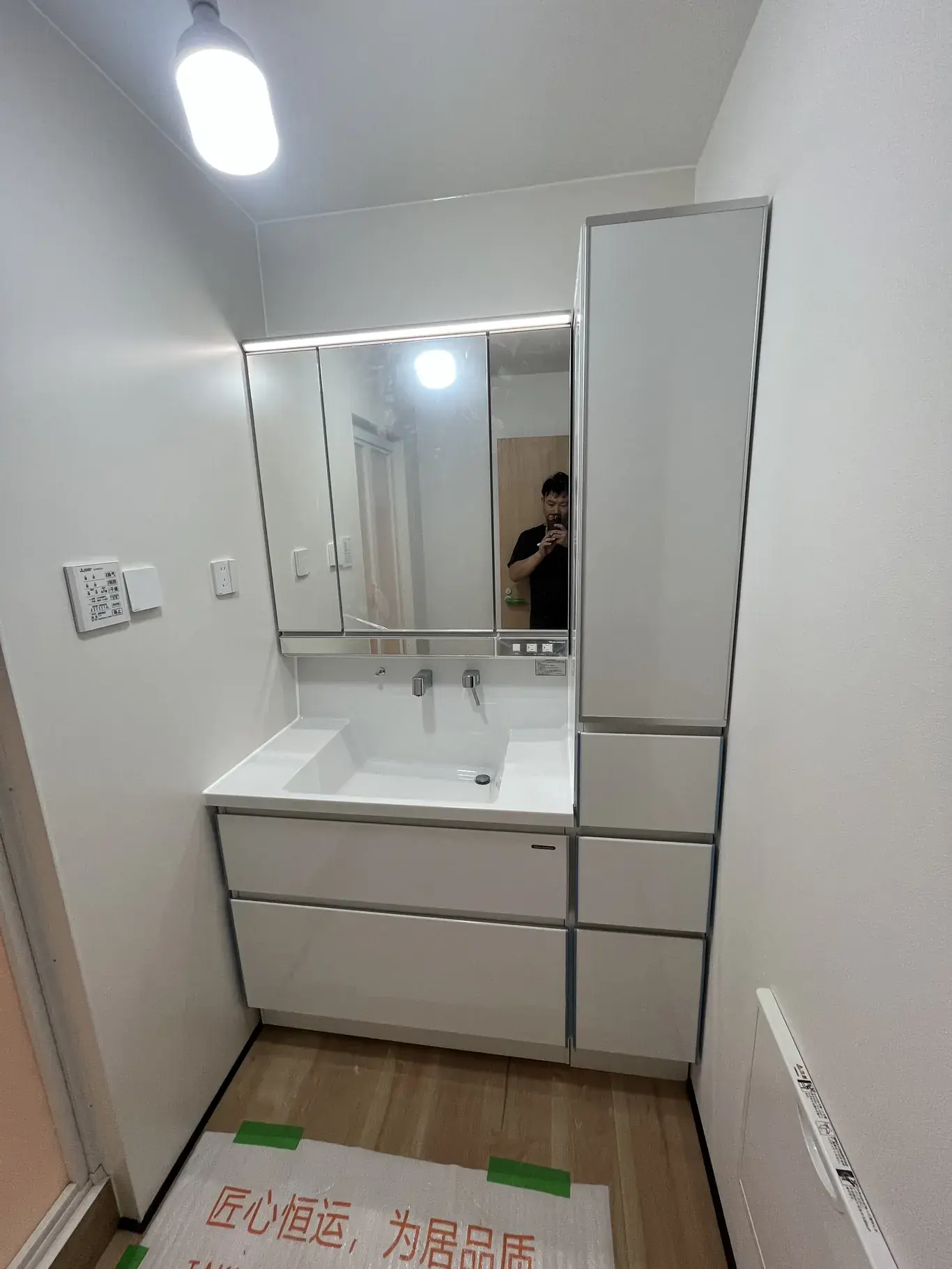

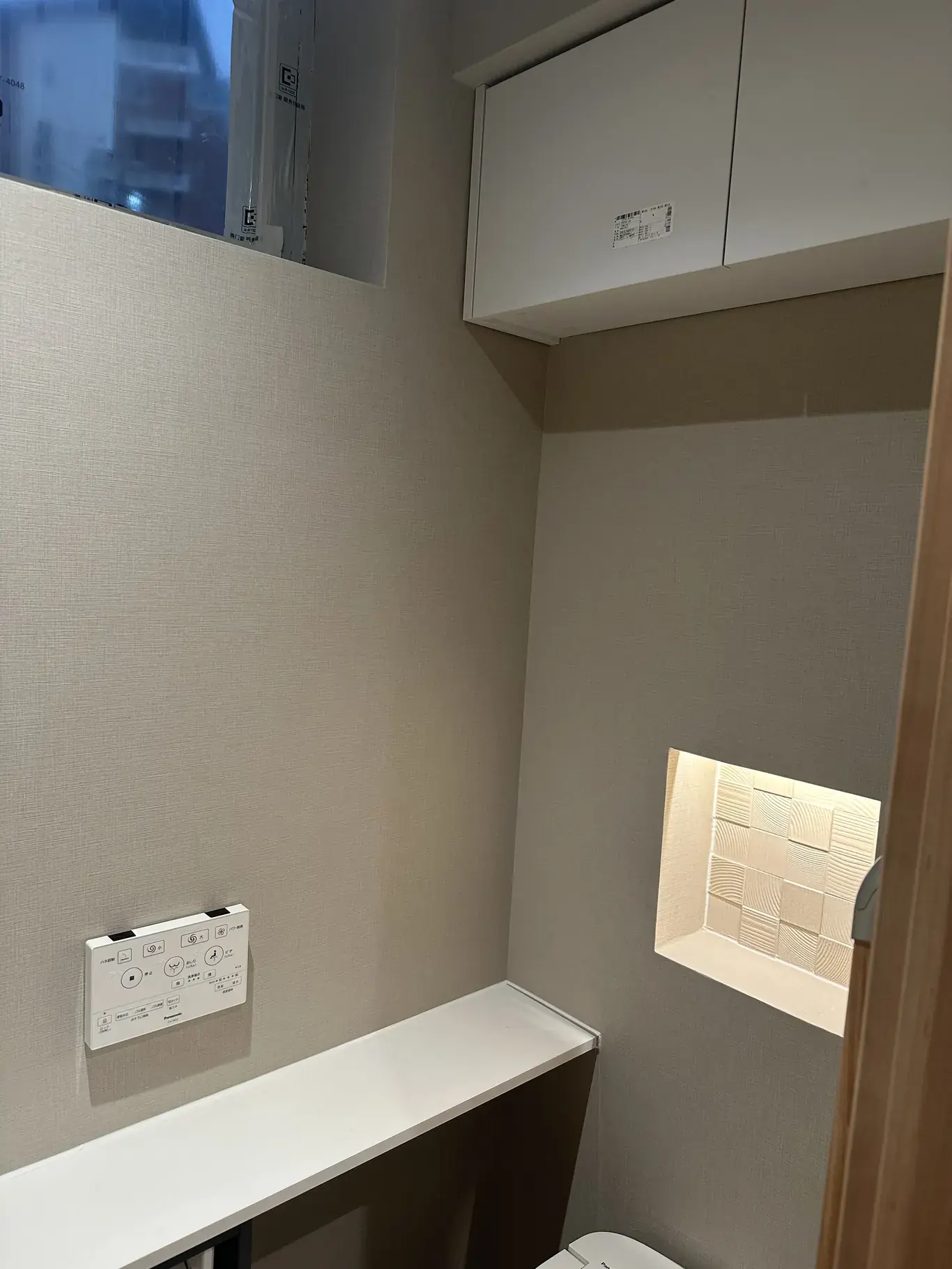

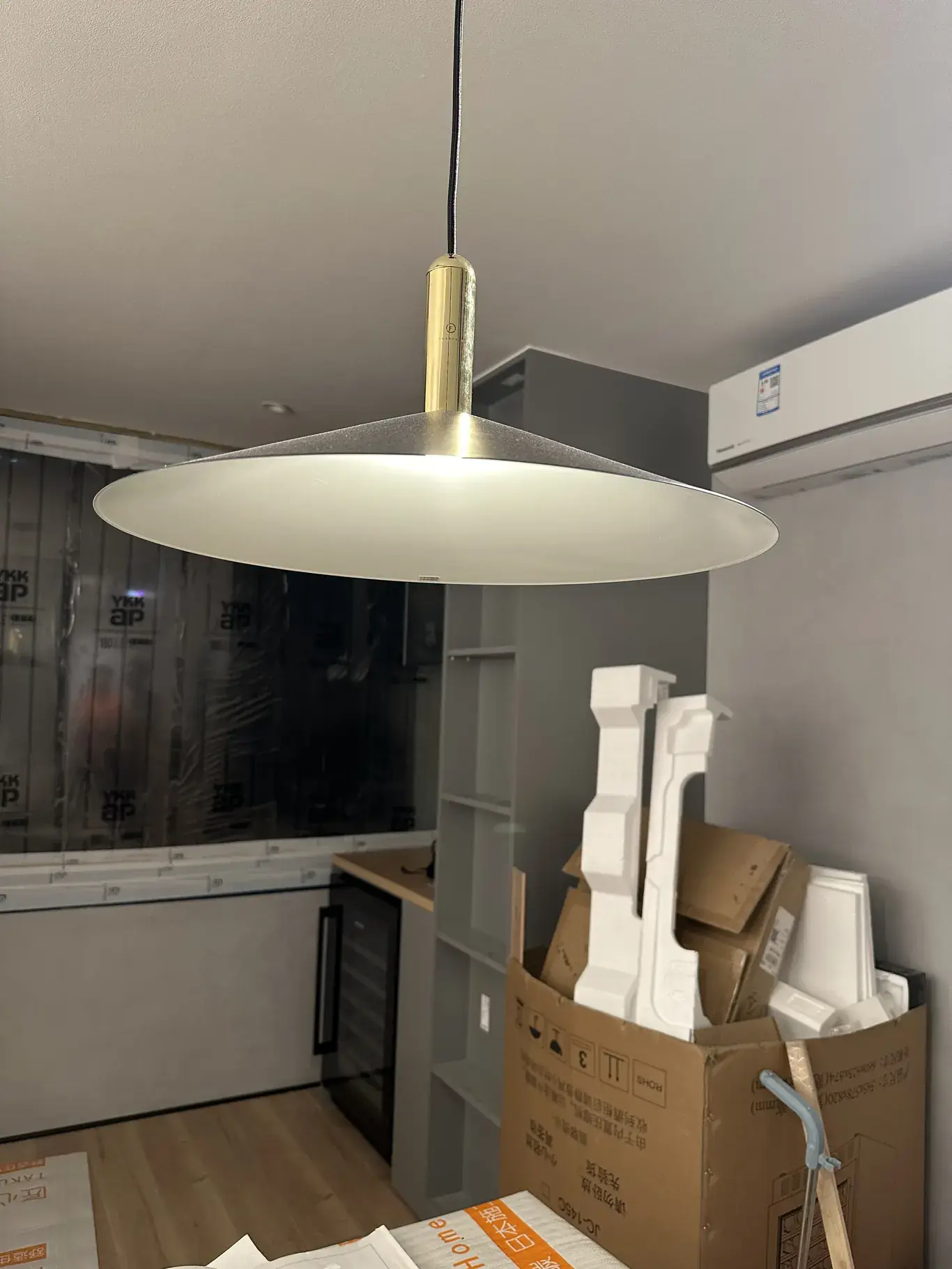

设备与产品安装。
已显示 10 / 25

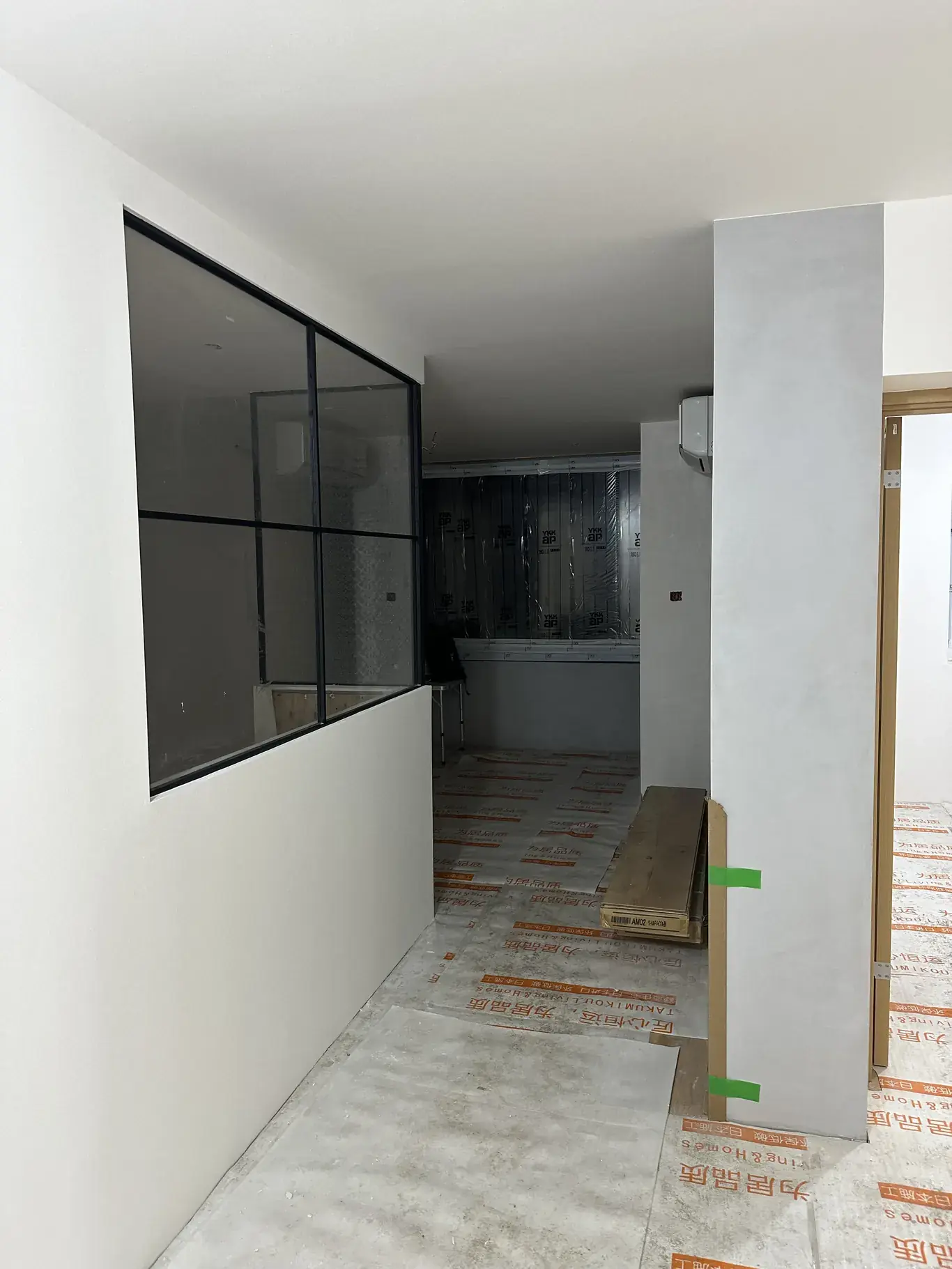

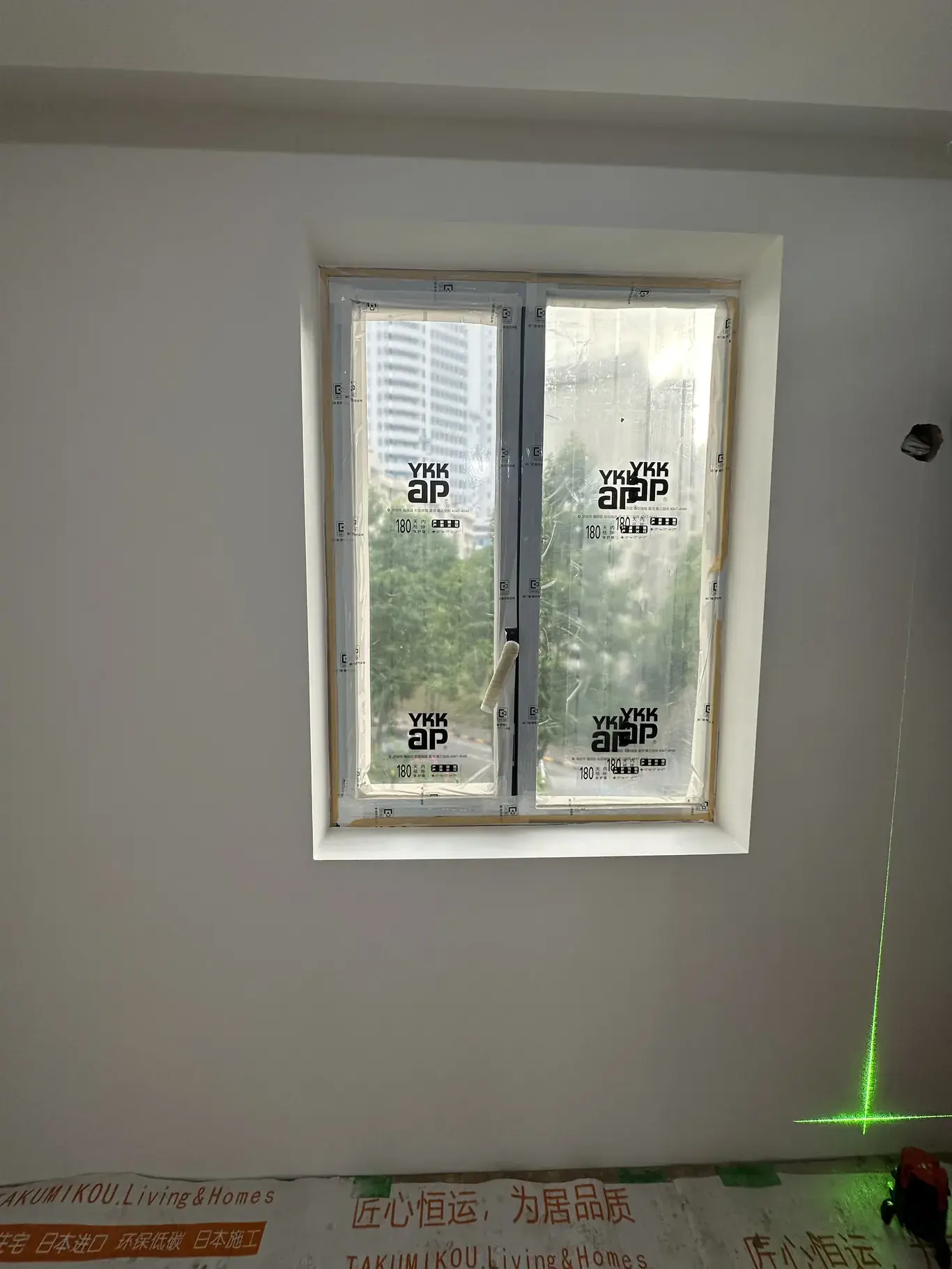

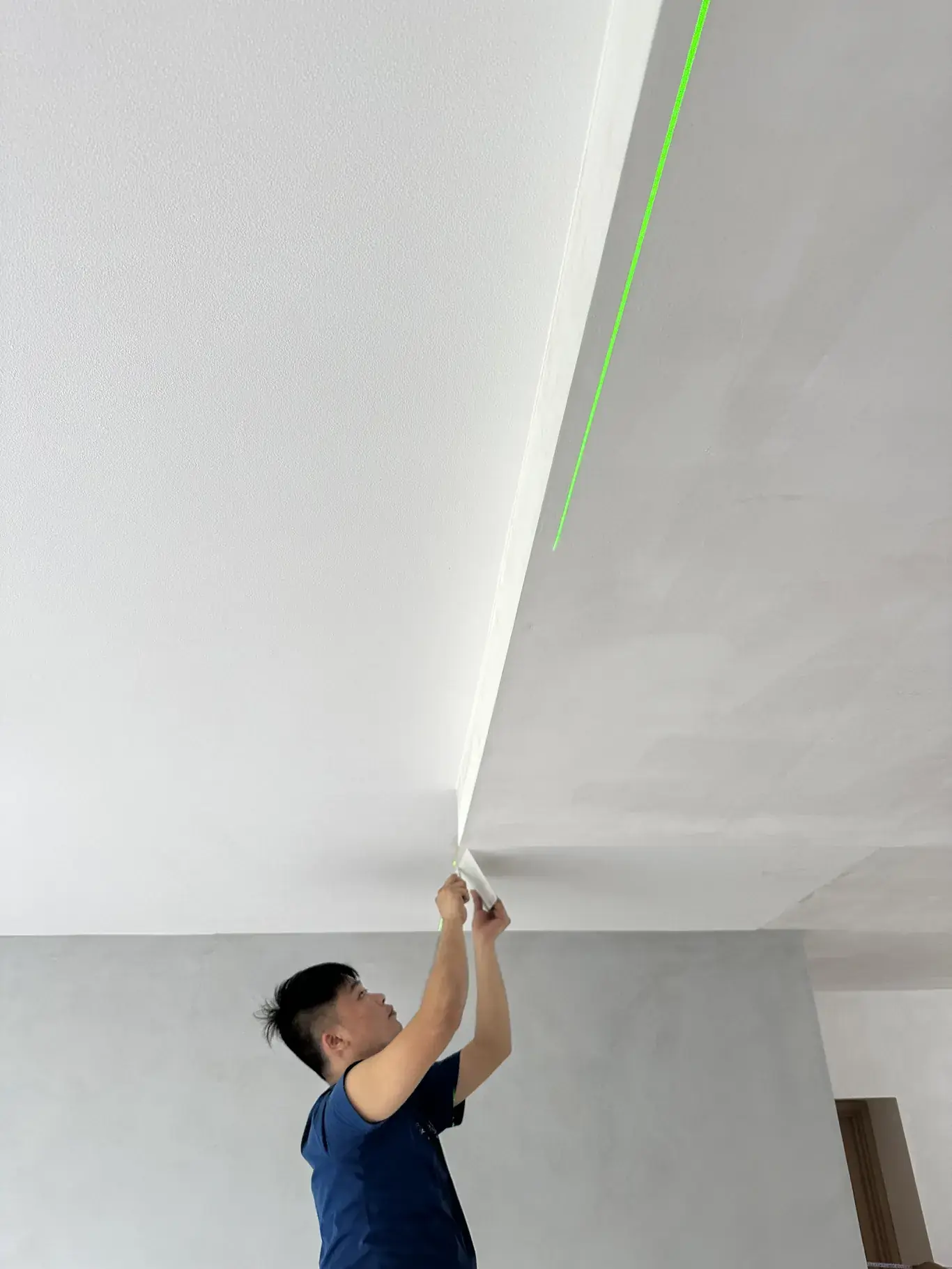

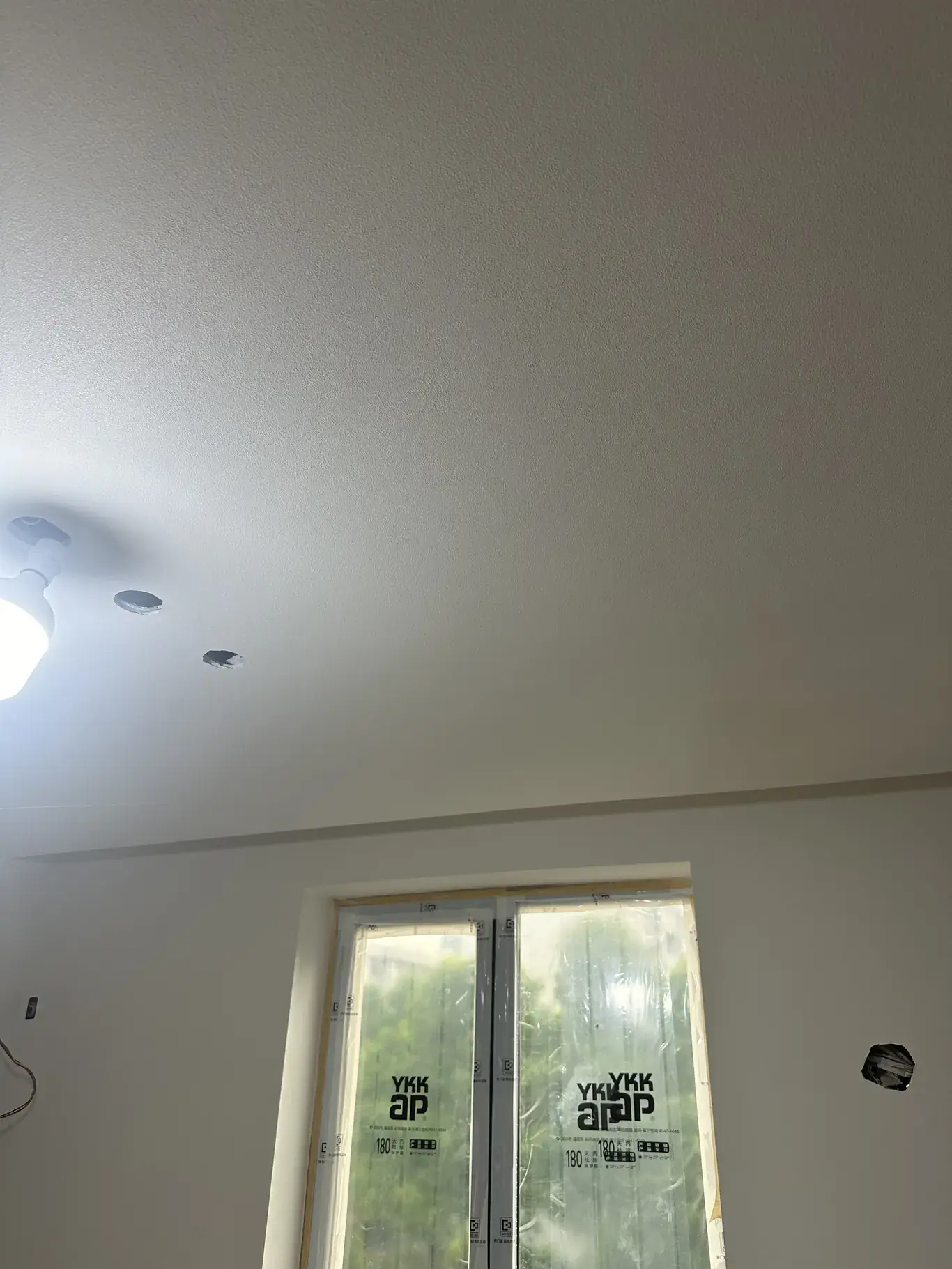

墙纸/涂料

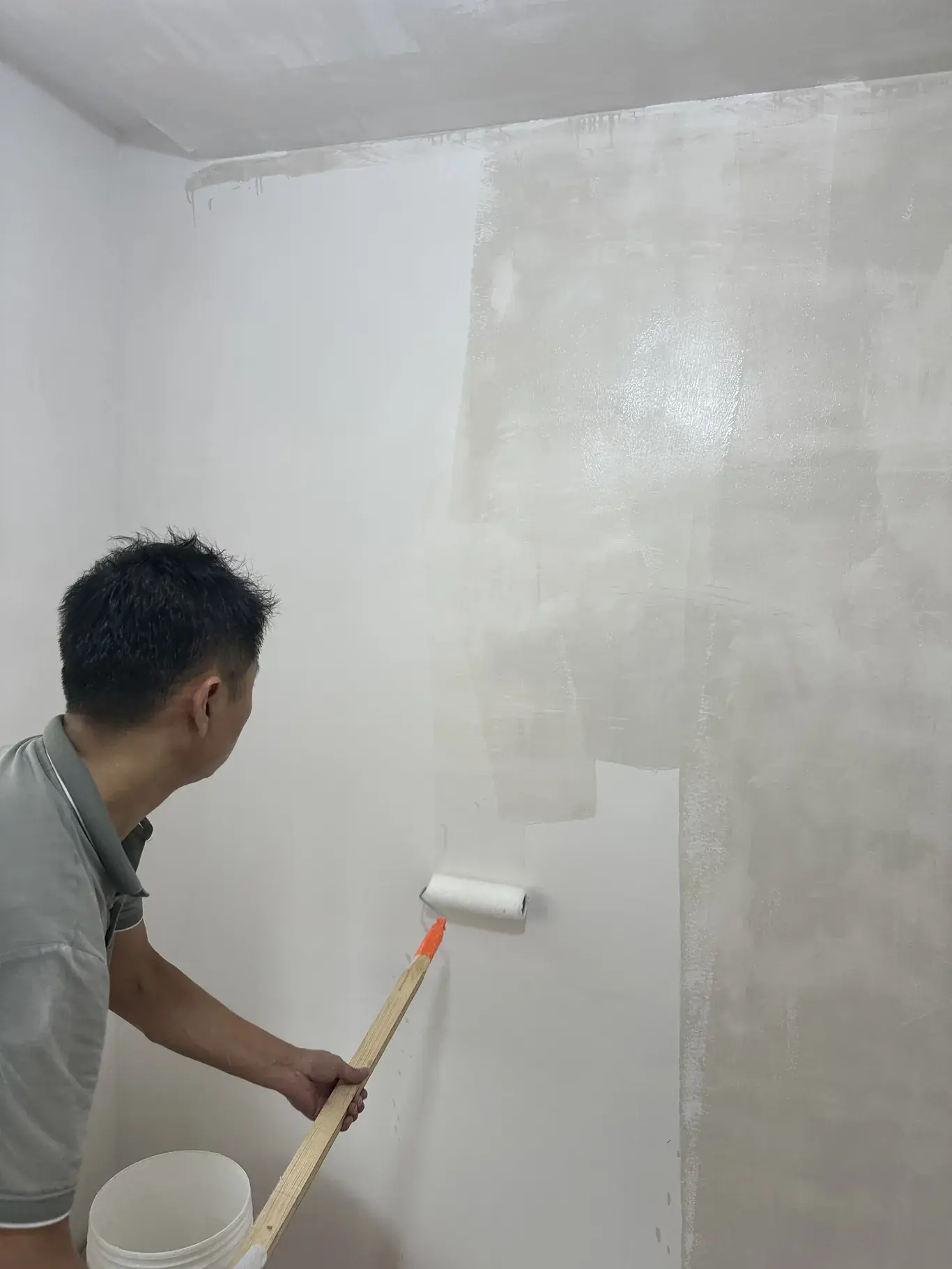

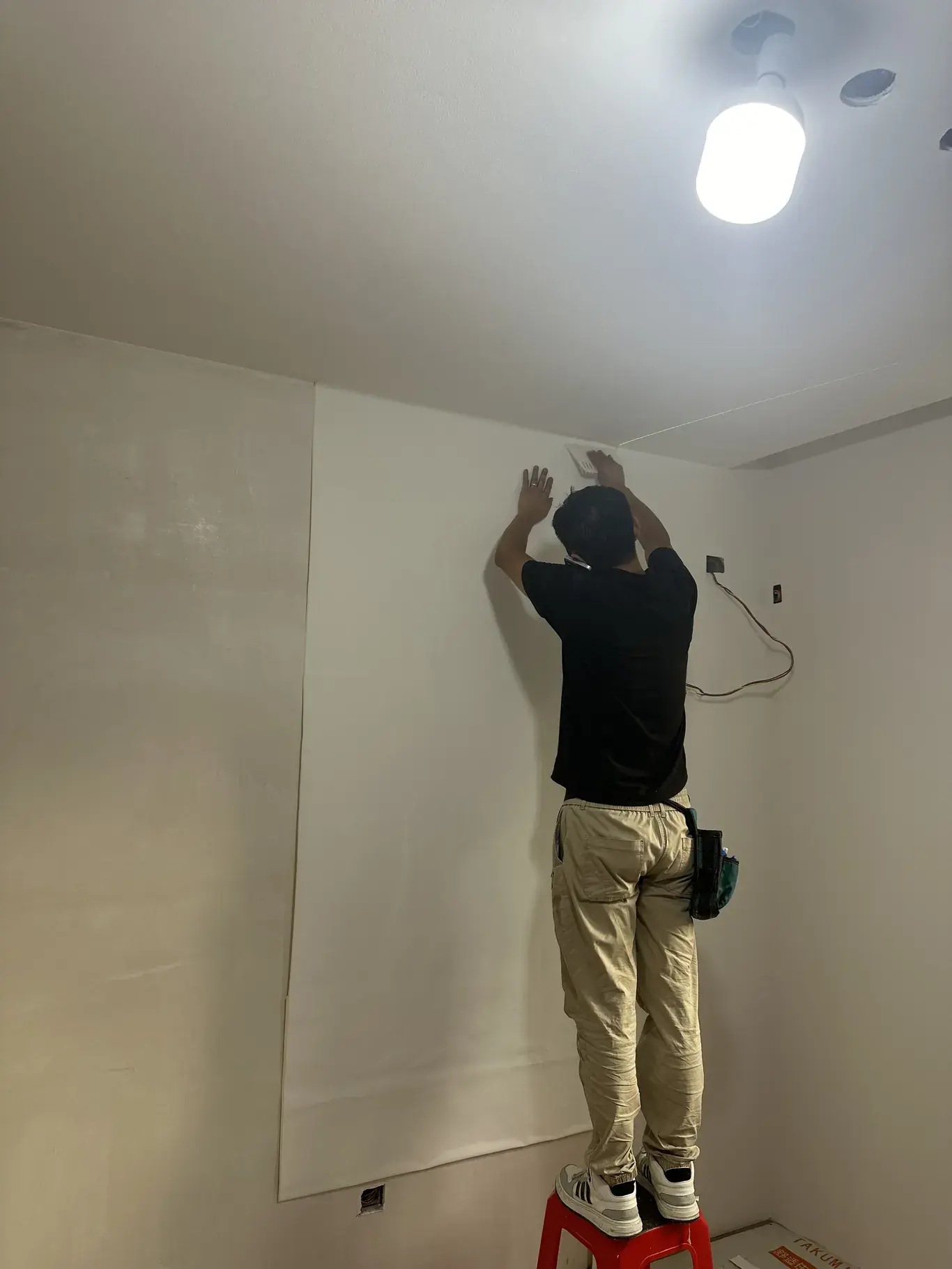

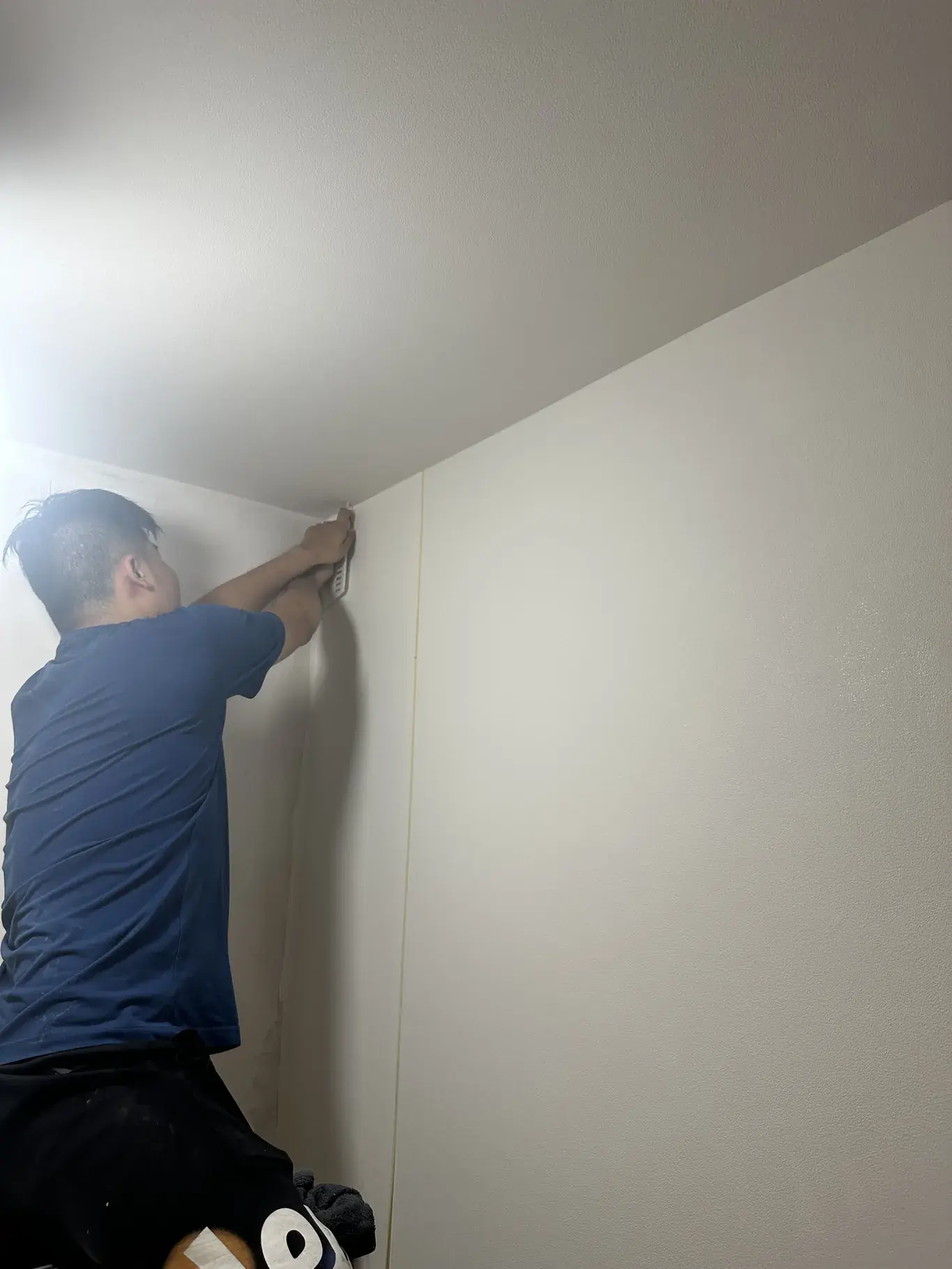

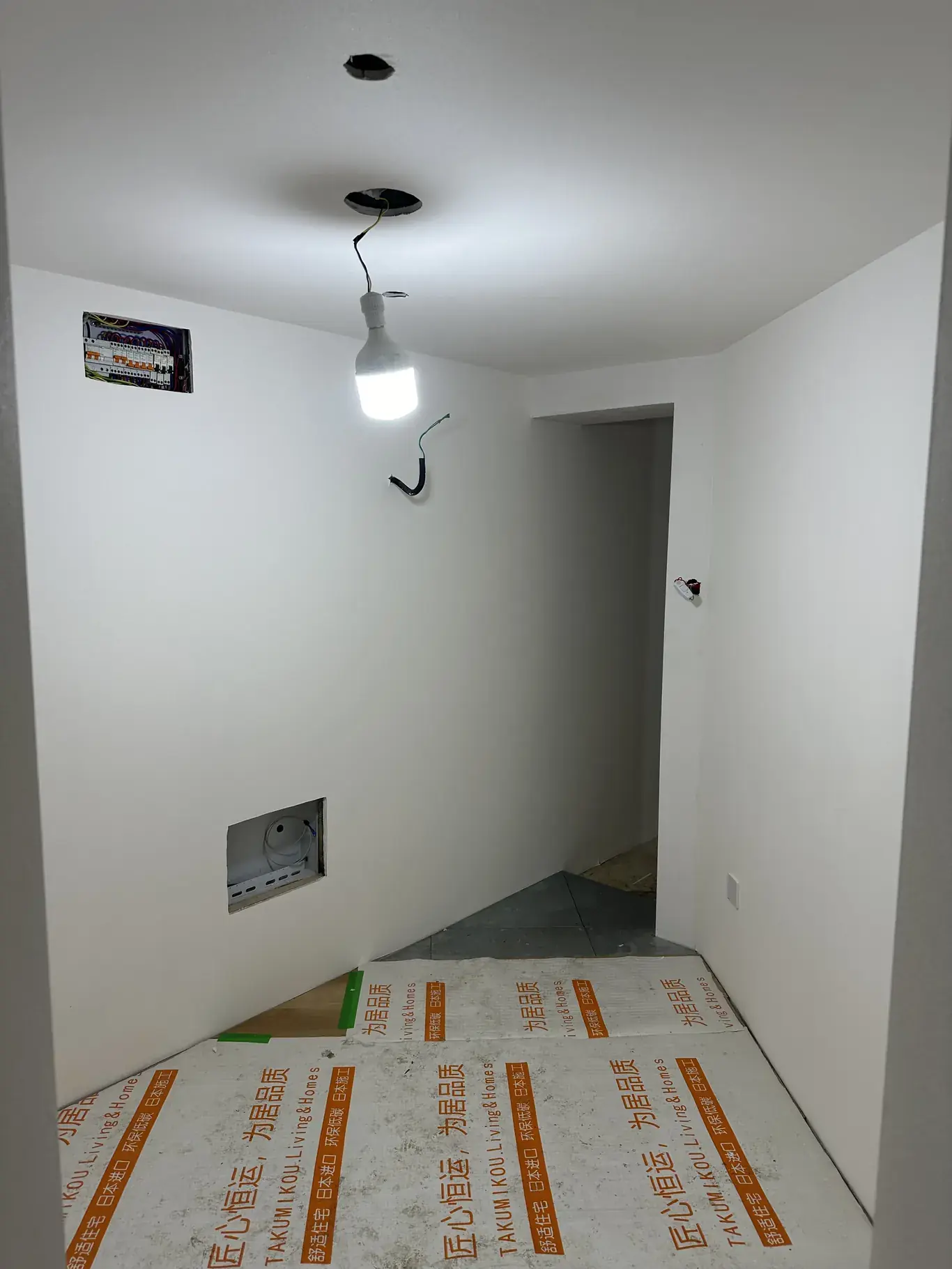

墙纸铺贴与涂料施工。
已显示 10 / 10

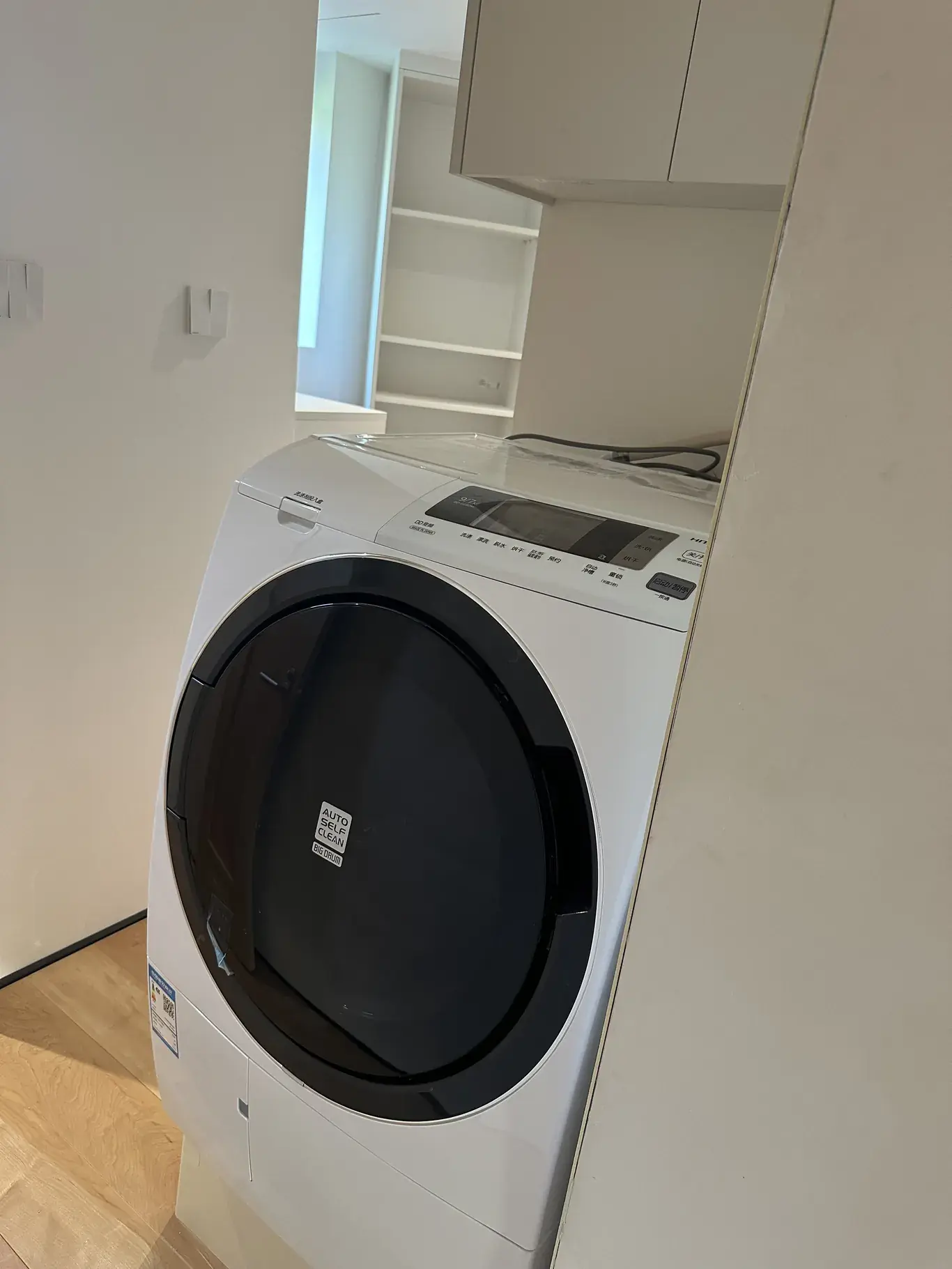

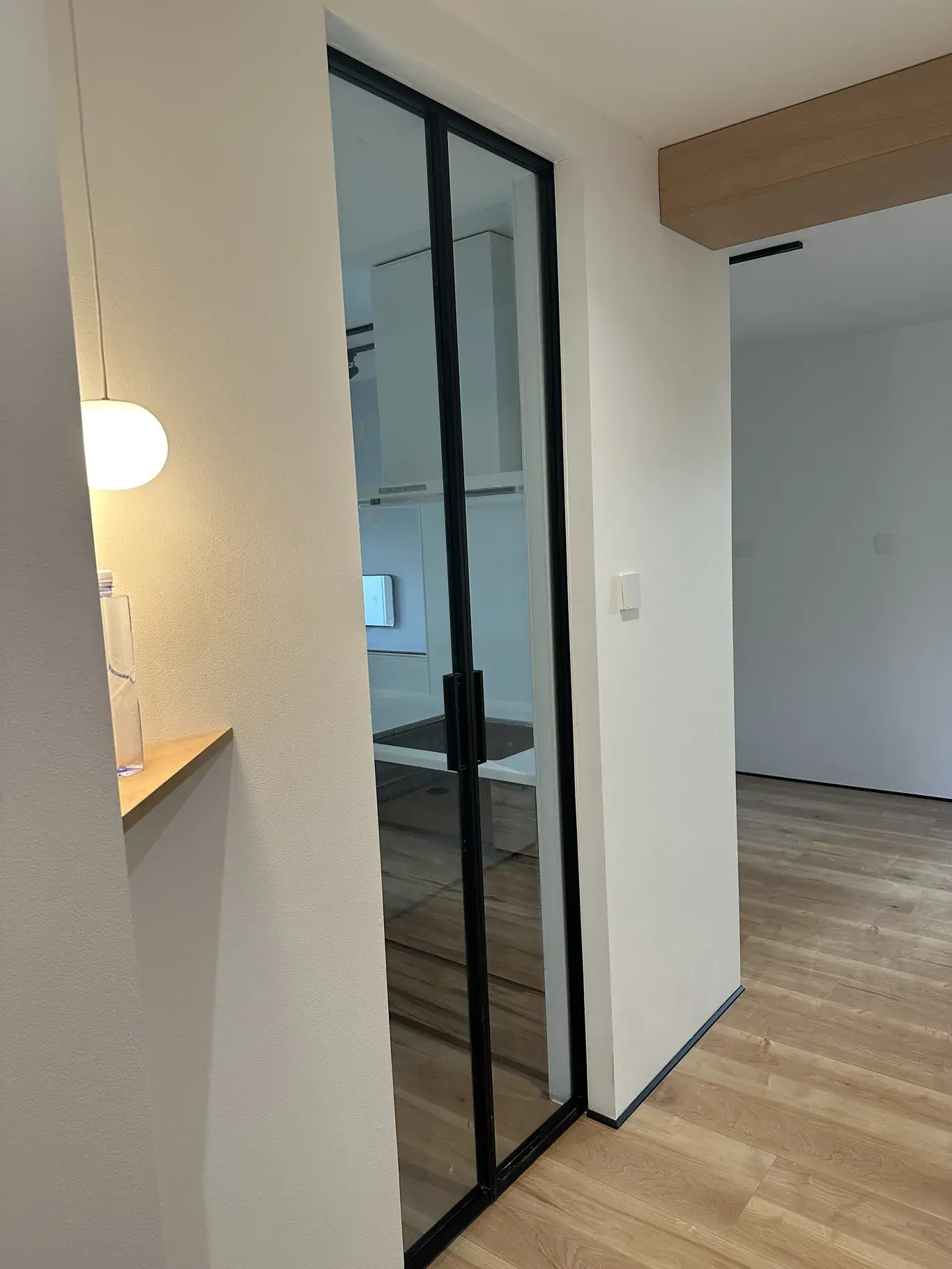

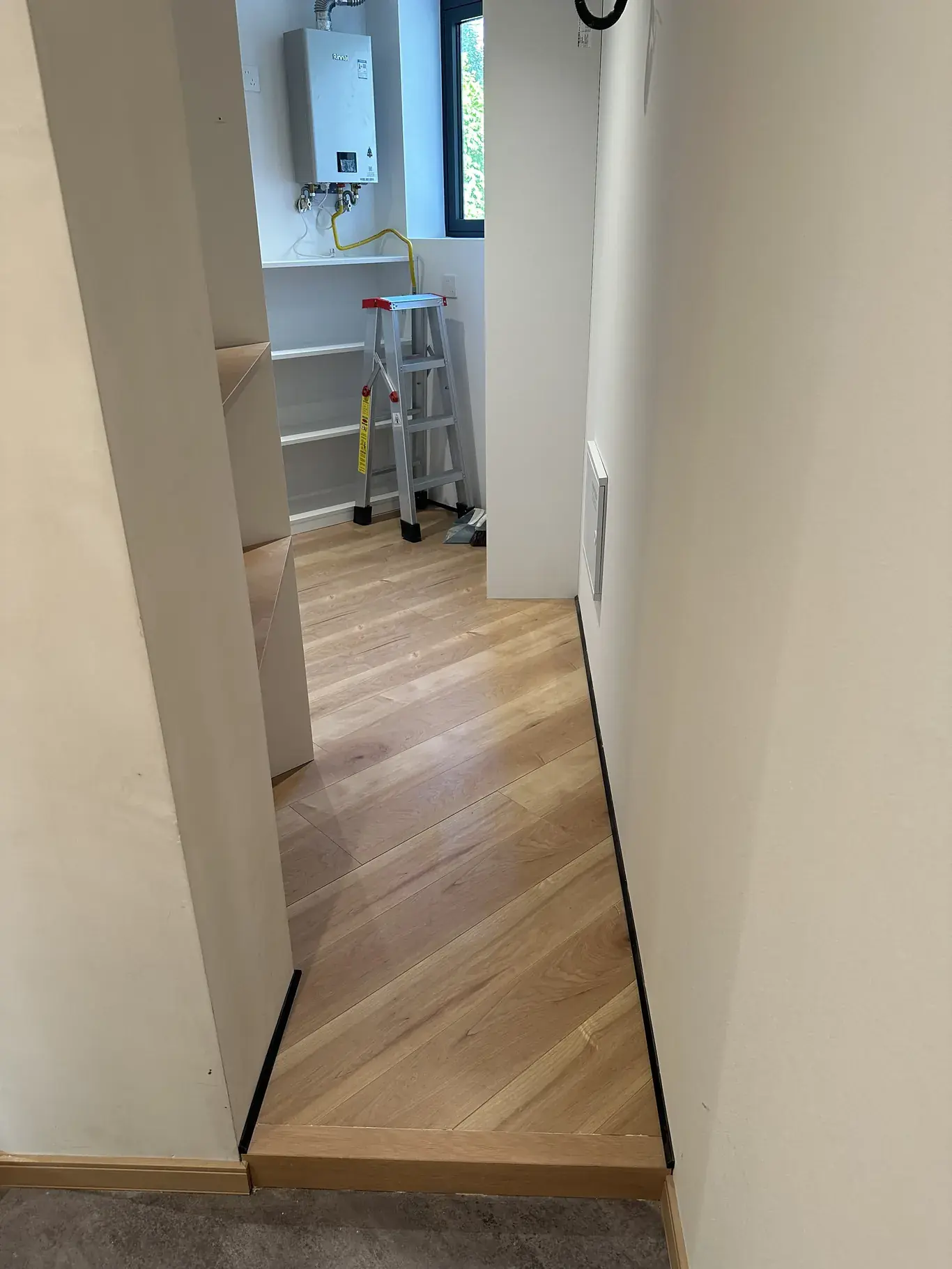

收尾/调试/验收

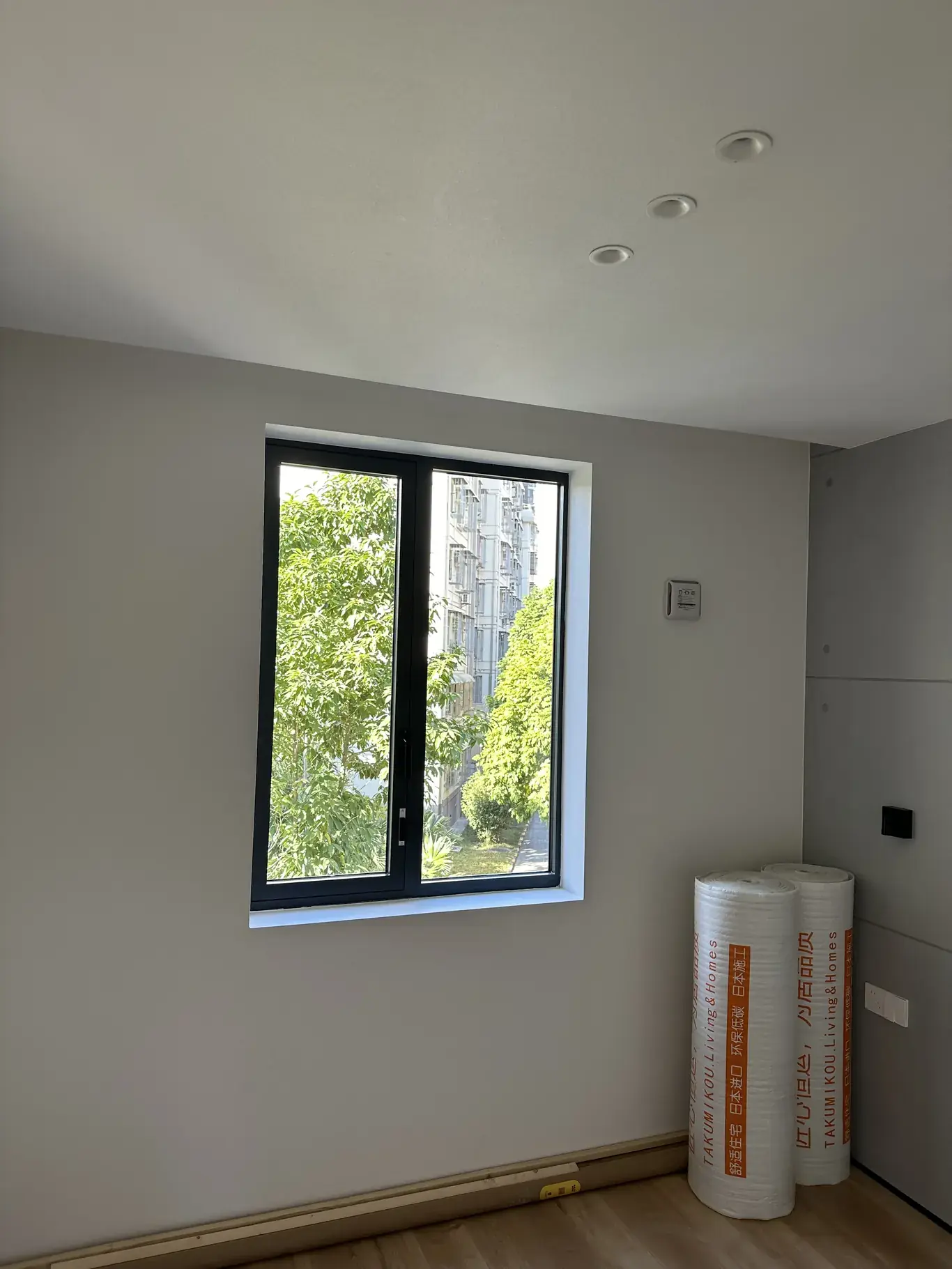

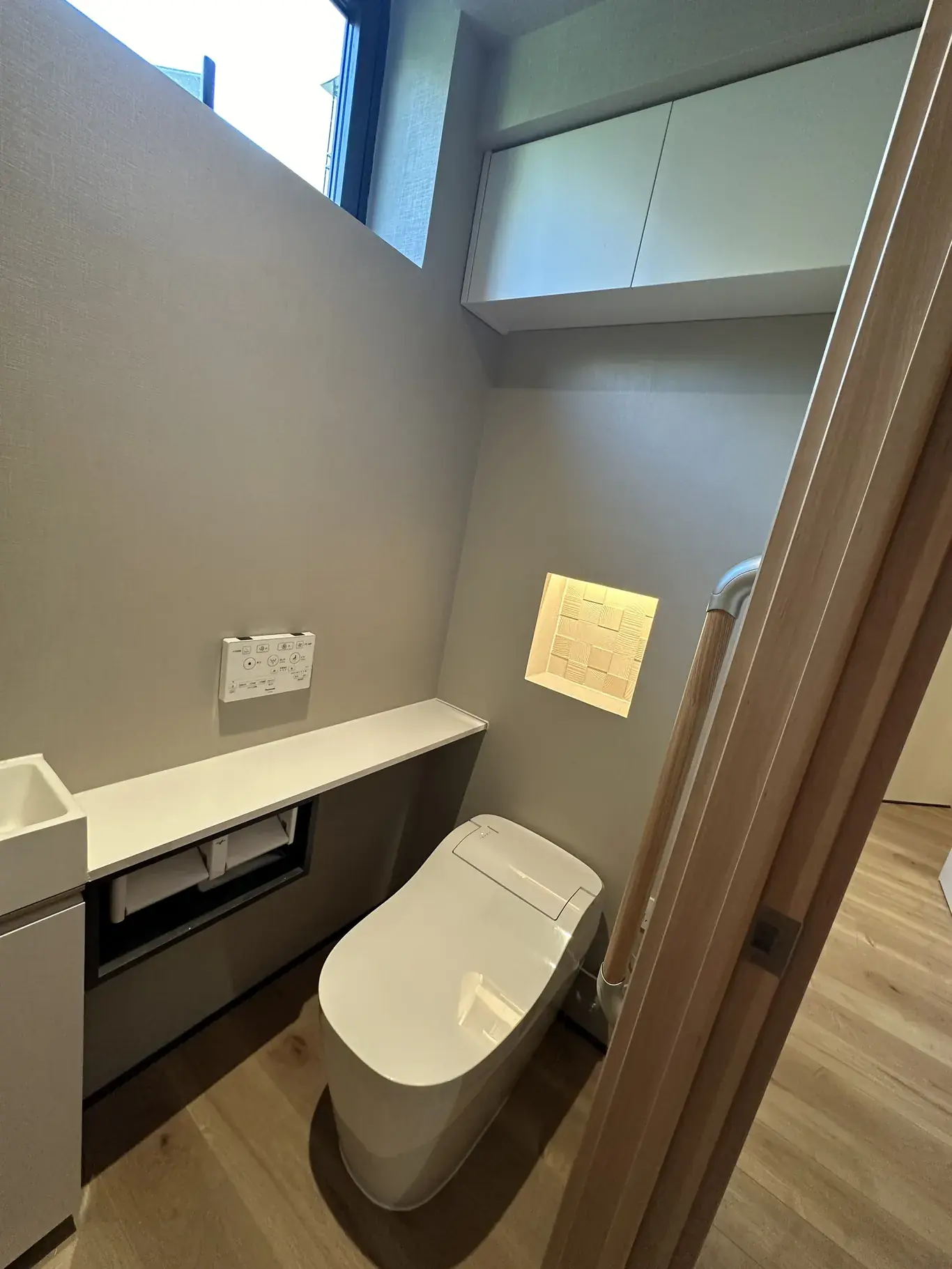

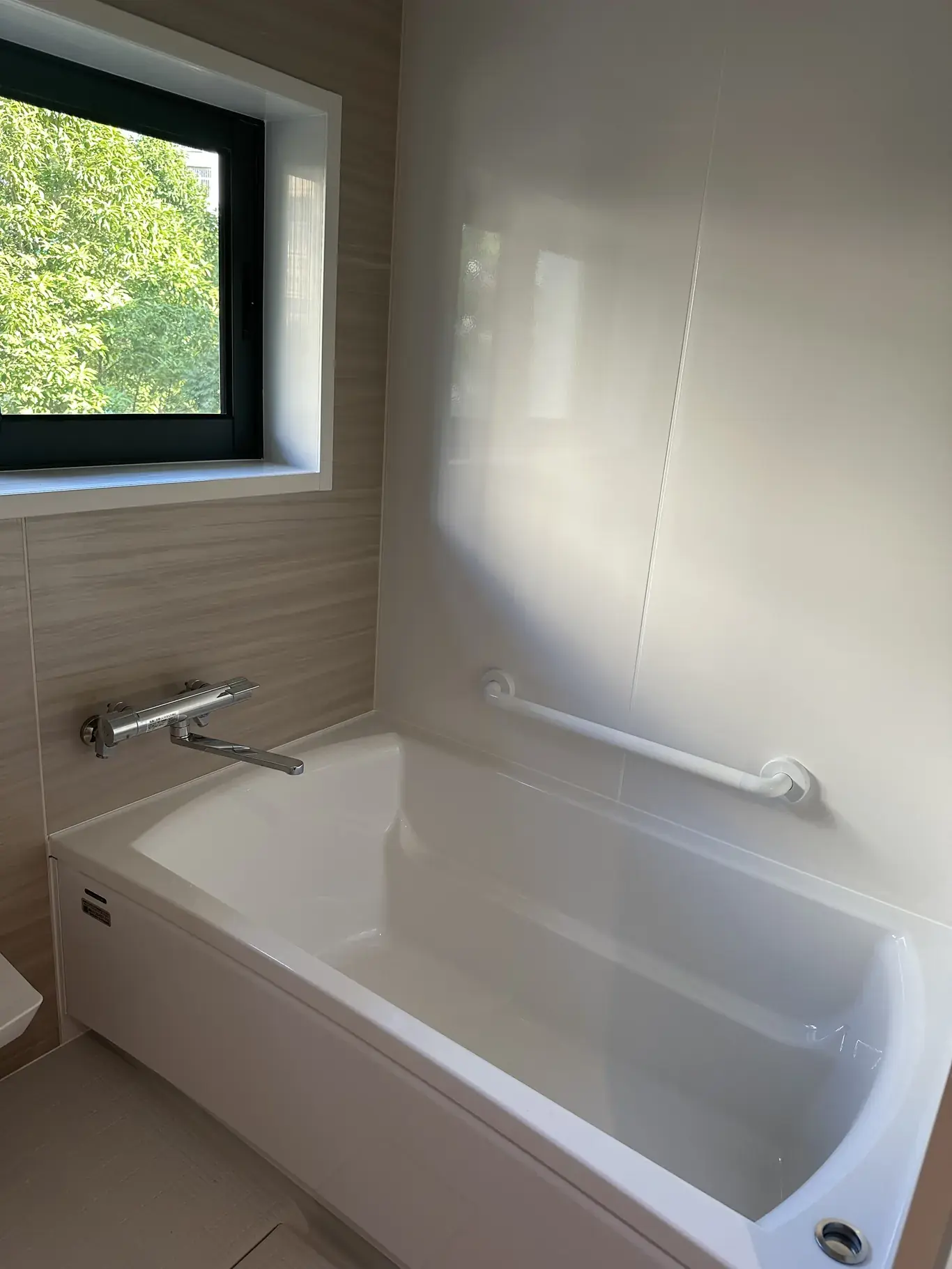

收口、调试与验收安排。11月8日待办表仍列有部分墙纸、窗帘、纱窗和定制件待处理。
已显示 10 / 10
主要材料与品牌

整体浴室、整体厨房、洗面柜与珐琅板

系统门窗

室内门

地面抬高脚
地板

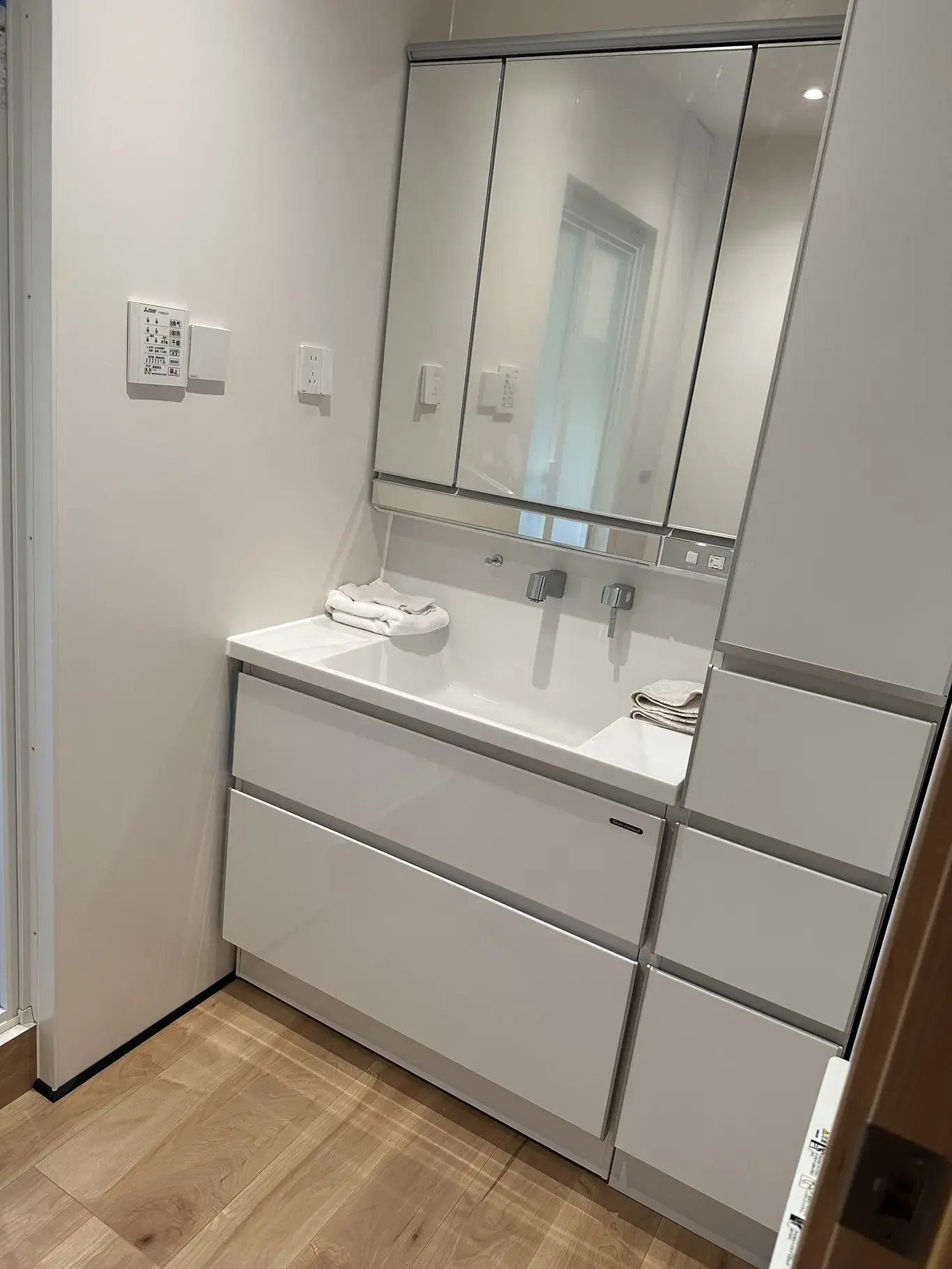

马桶与马桶间洗手池

厨房油烟机
住宅整装
咨询类似项目
住宅空间规划、材料配置与施工服务
