空间与项目要求
在80㎡室内组织玄关、客餐厨、阅读区、三间卧室、卫生间和独立马桶间,并协调收纳、照明、给排水、地暖及多品牌设备的尺寸与安装条件。
设计与施工处理
施工图覆盖拆墙与新建墙体、家具、地面、天花、照明、开关插座、给排水、收纳、地暖、立面和节点。现场按保护、拆除、放线、水电、墙体吊顶、防水、整体浴室、二重床与地暖、饰面及设备安装推进。
施工范围
工程从房屋现状、拆除和放线进入水电、墙体、吊顶、防水及地面施工,后续衔接整体浴室、地暖、地板、木门、全屋定制、橱柜、洁具和照明安装。
空间方案
设计效果与空间
公共空间组织
以客厅、餐厅和厨房组成连续的客餐厨区域,并在相邻位置设置阅读区。
在80㎡内减少公共空间之间的割裂,同时保留阅读与家庭活动的位置。
卫浴功能分区
采用TOTO 1216整体浴室,并设置独立马桶间。
将洗浴和如厕分开,便于不同家庭成员在同一时间使用。
地面完成面衔接
把二重床、地暖、复合木地板和门扇纳入同一套标高复核。
基层与完成面高度是地暖、地板和木门安装的共同标高依据。
房屋条件与施工要求+
- 施工面积为80㎡,多个生活空间需在同一套住宅内完成尺寸协调。
- TOTO整体浴室、Takara Standard橱柜与浴室柜等设备需要按产品图纸预留安装条件。
- 二重床、地暖、地板及门扇之间需要统一完成面高度。
施工进度总览
施工阶段甘特图
2024.03 — 2025.01
- 日级区间
- 月级区间
- 起始节点
左右滑动查看月份 →
点击工序查看现场环节左右滑动查看月份 →
施工节点记录

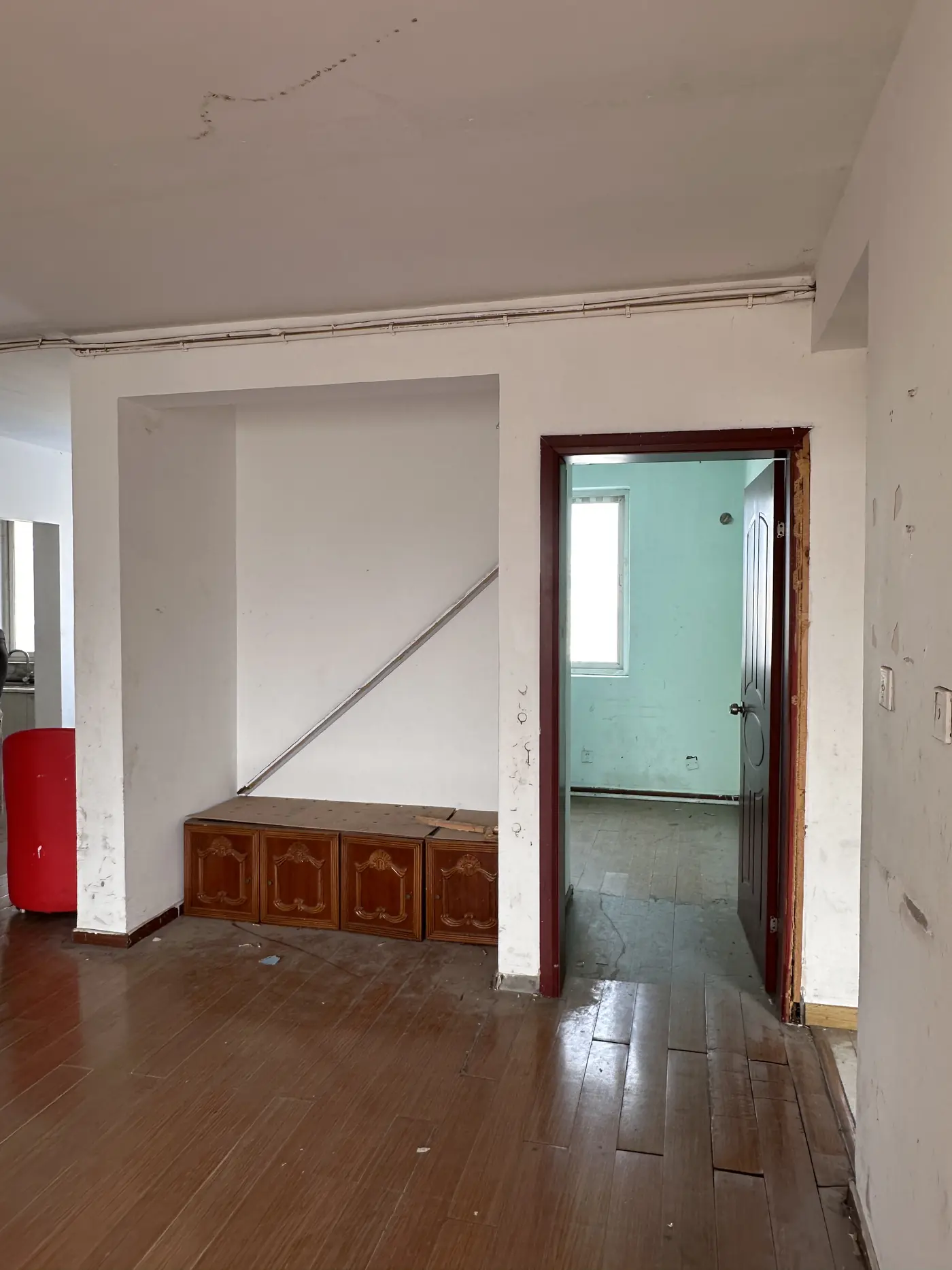

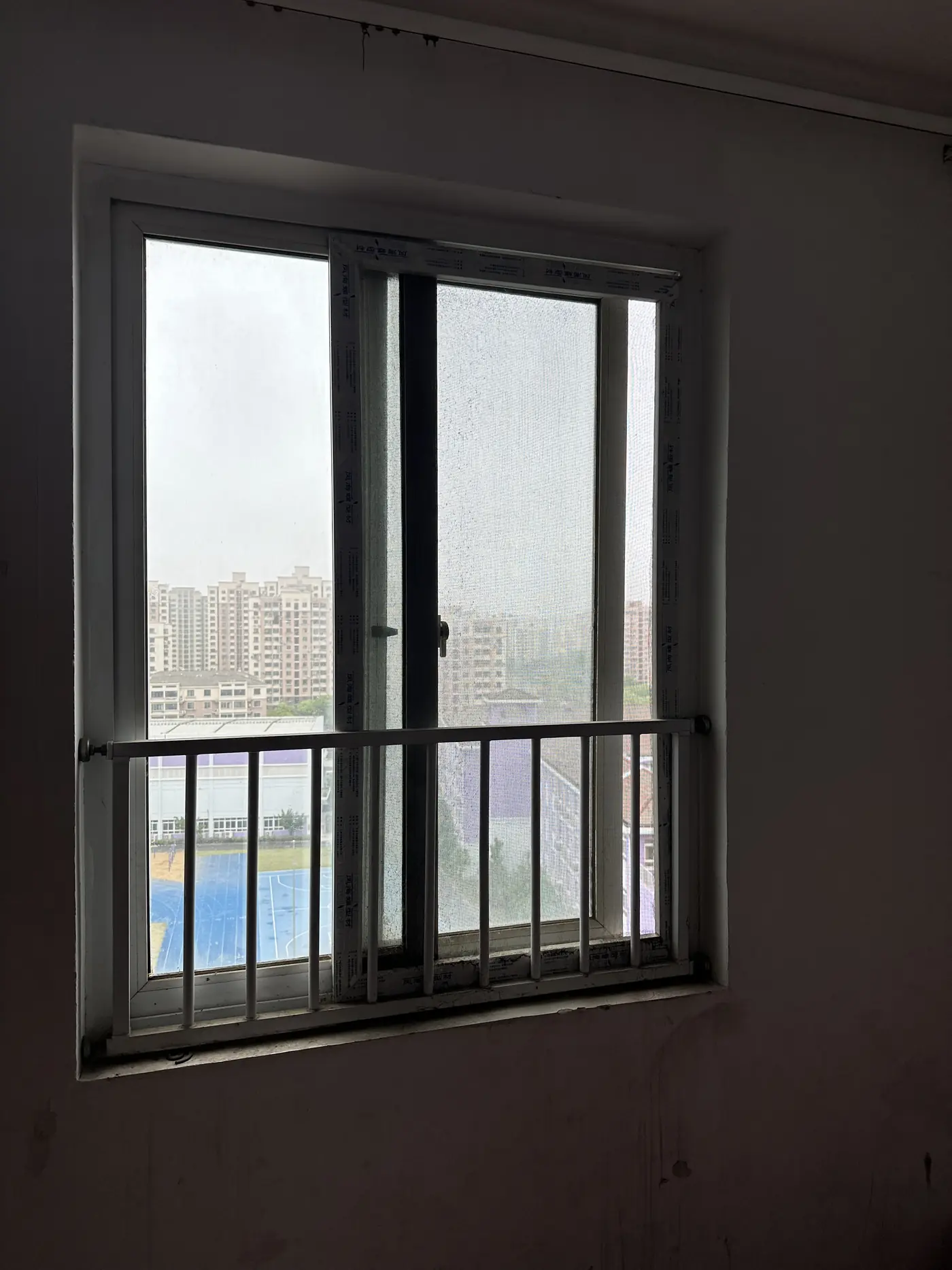

房屋现状与前期准备

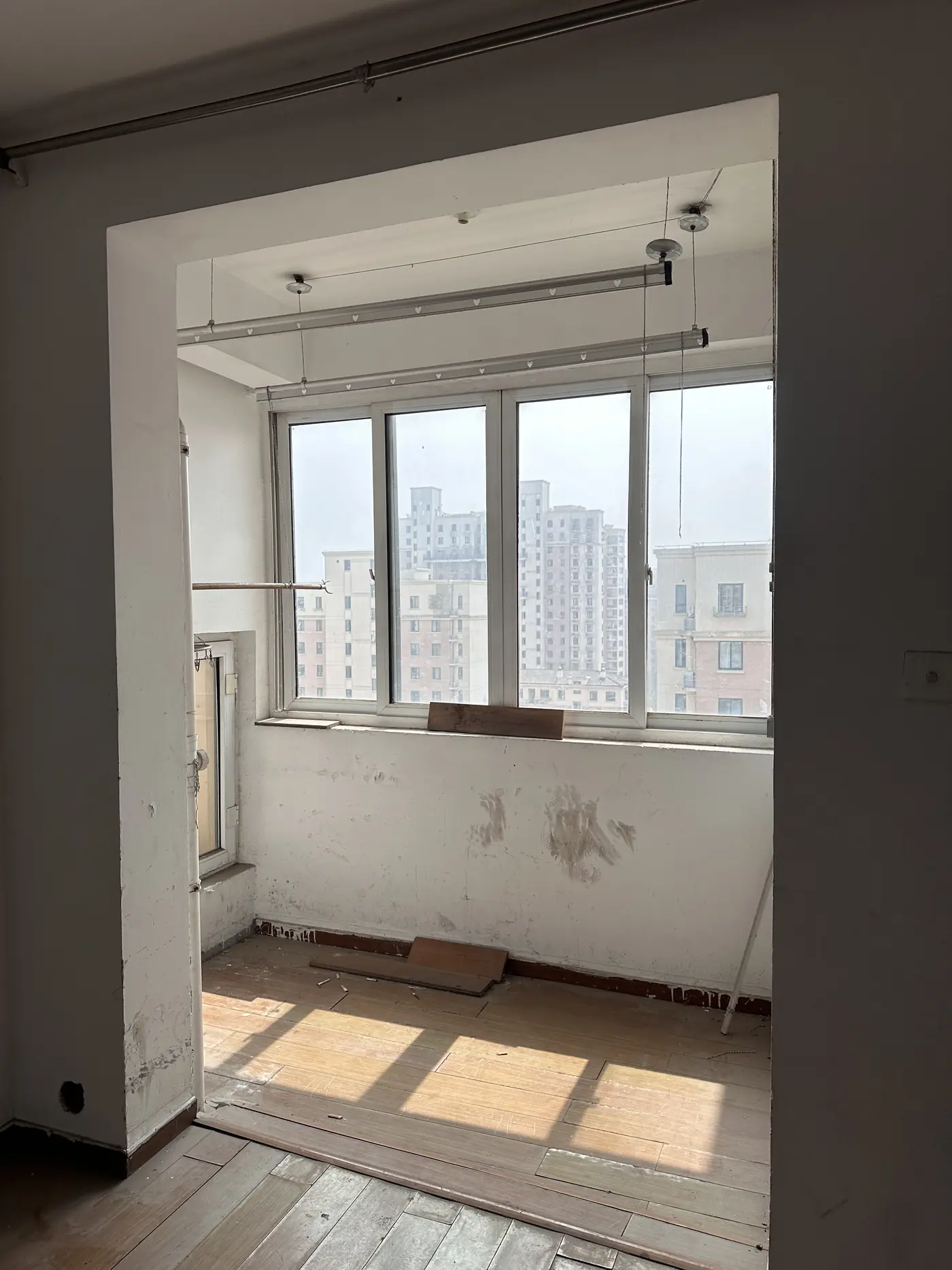

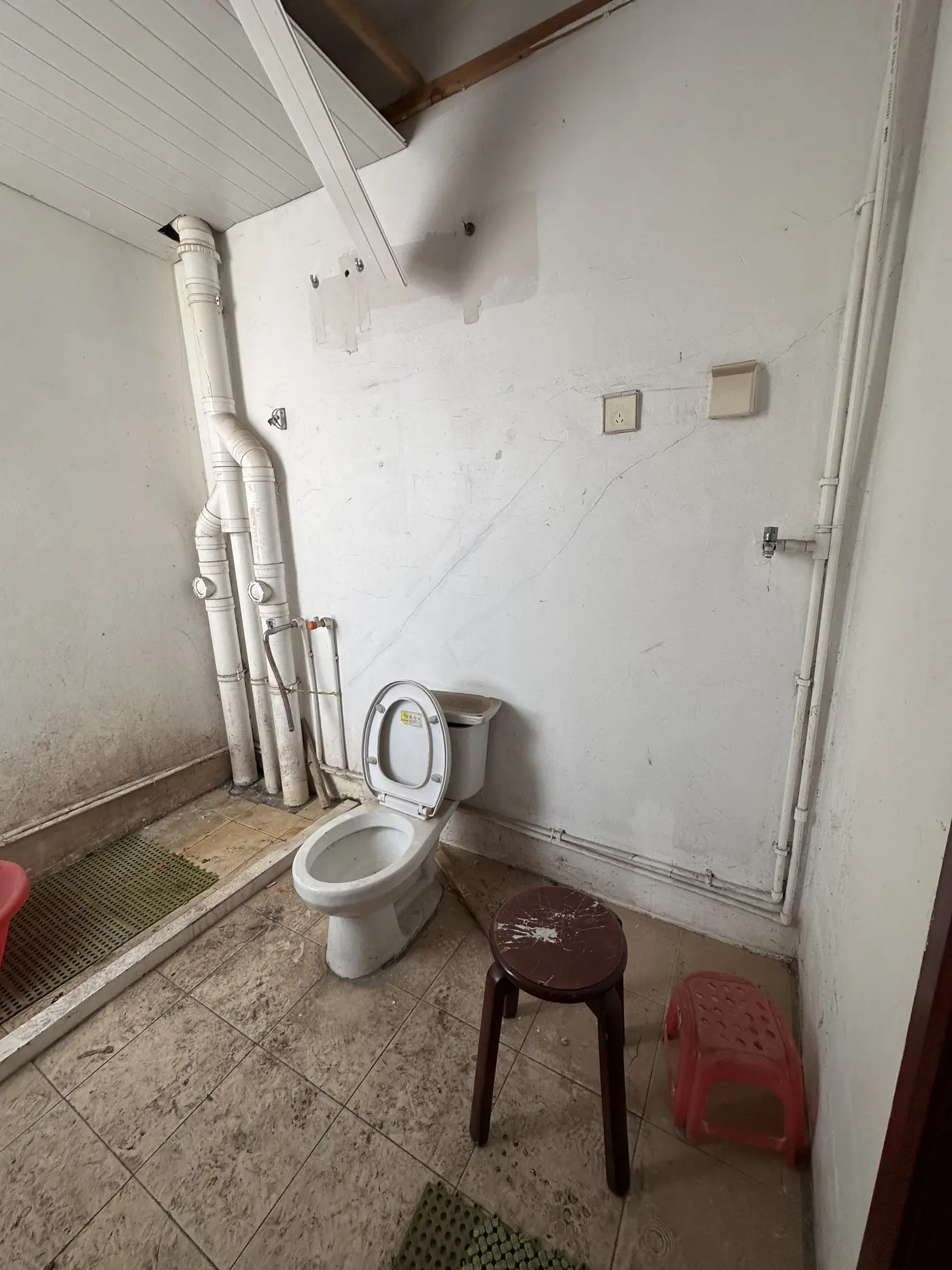

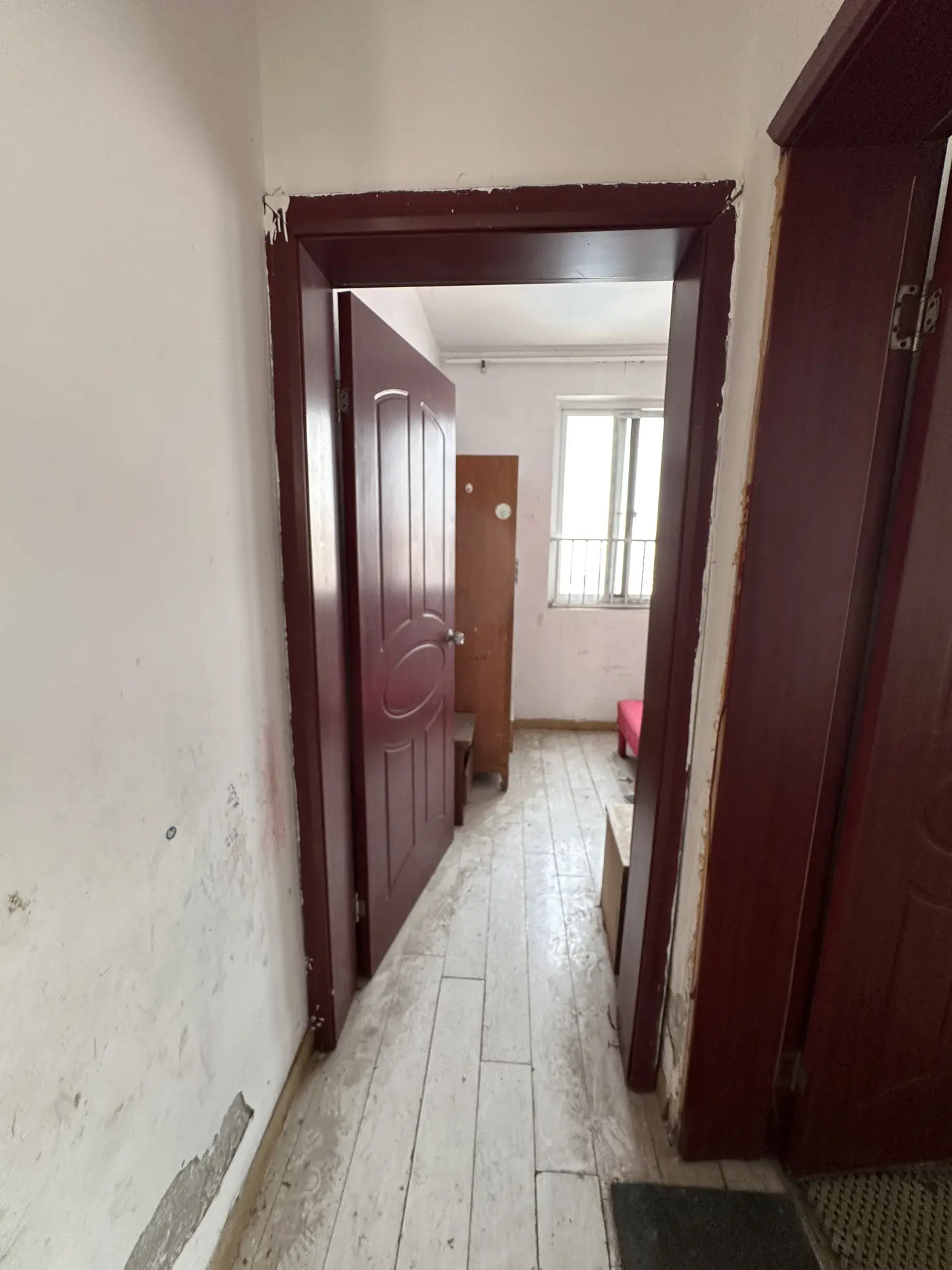

2024.03.25–05.07确认原始房屋状态,整理设计图纸、施工范围和进场条件。

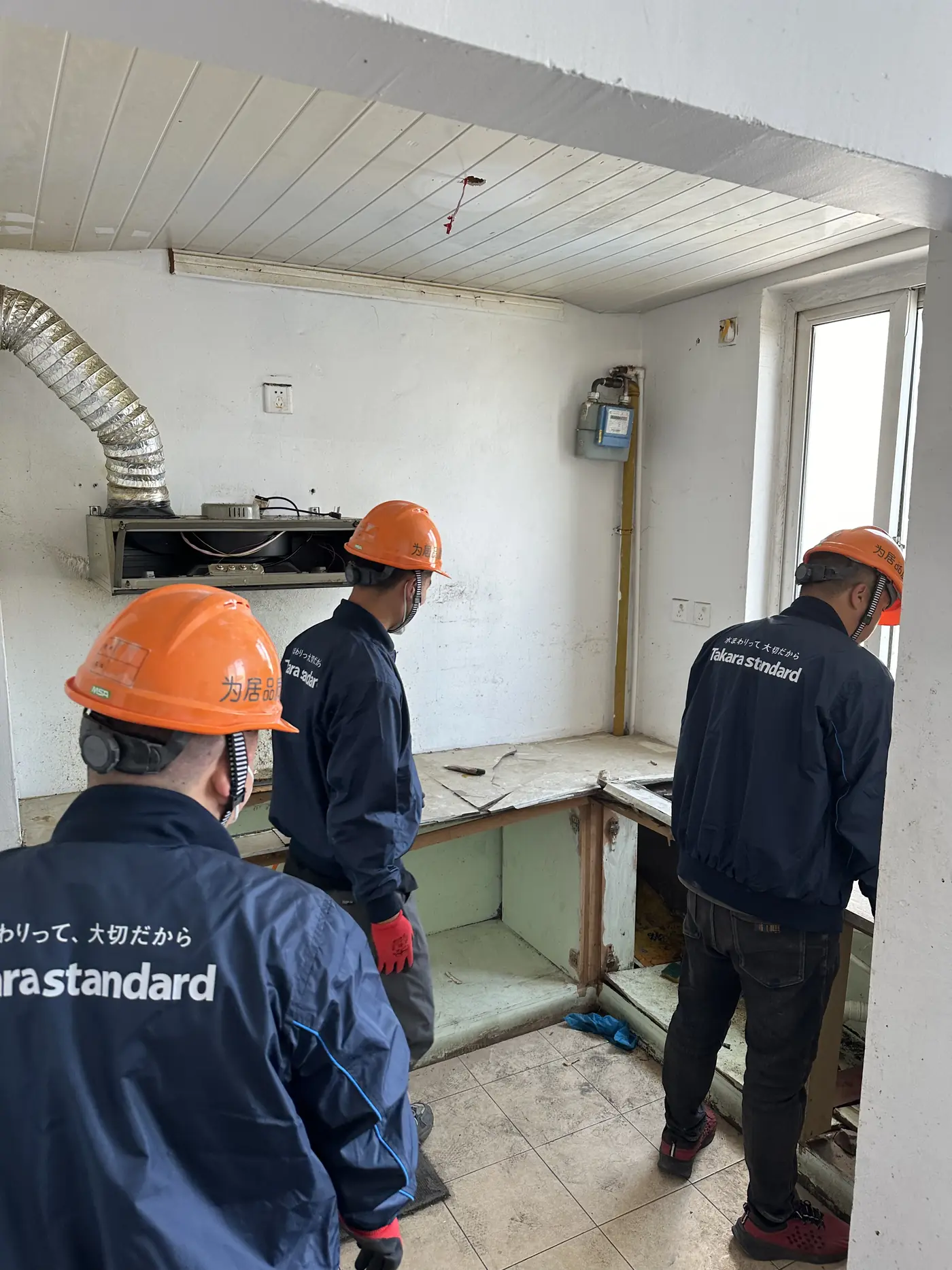

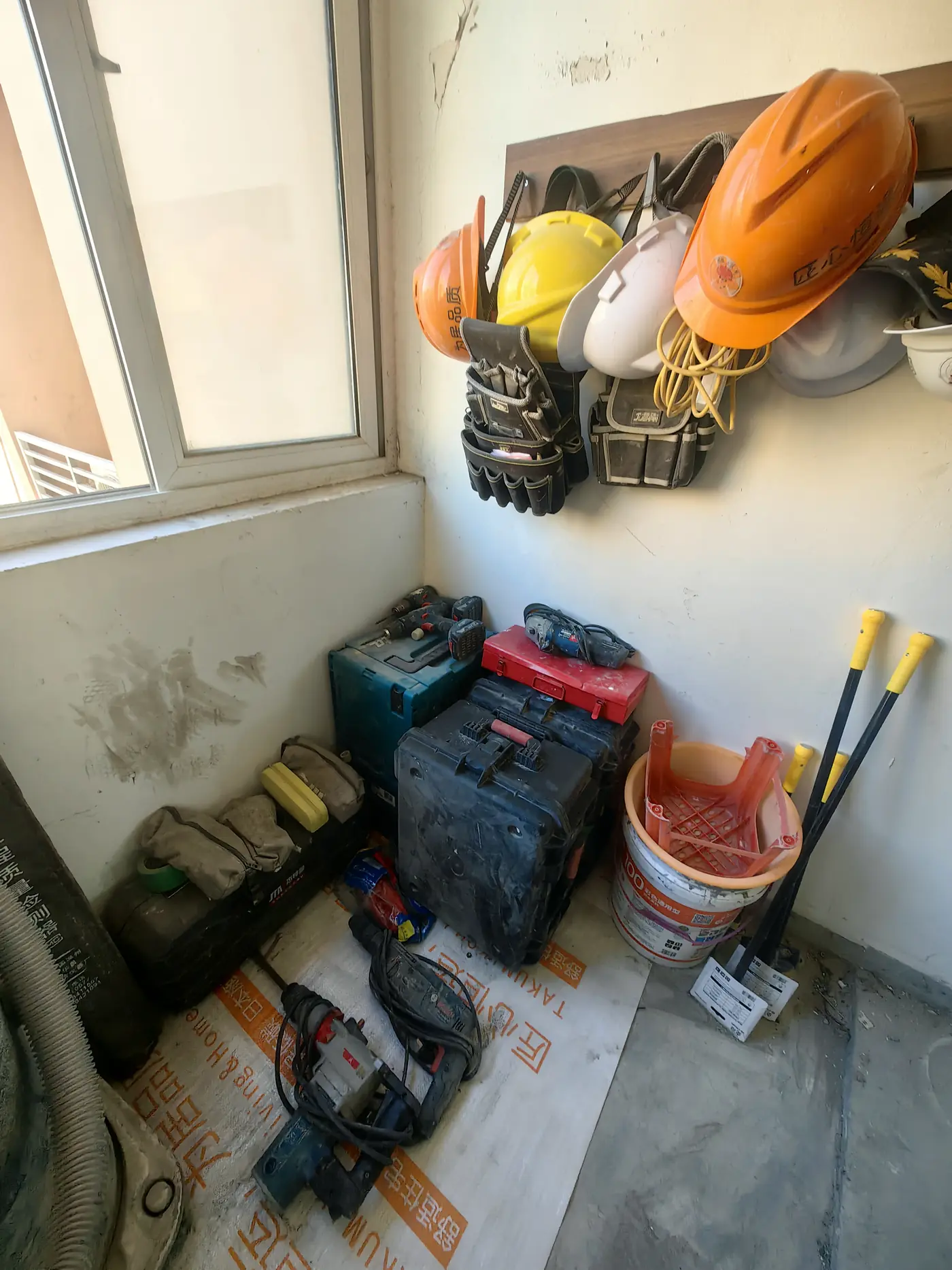

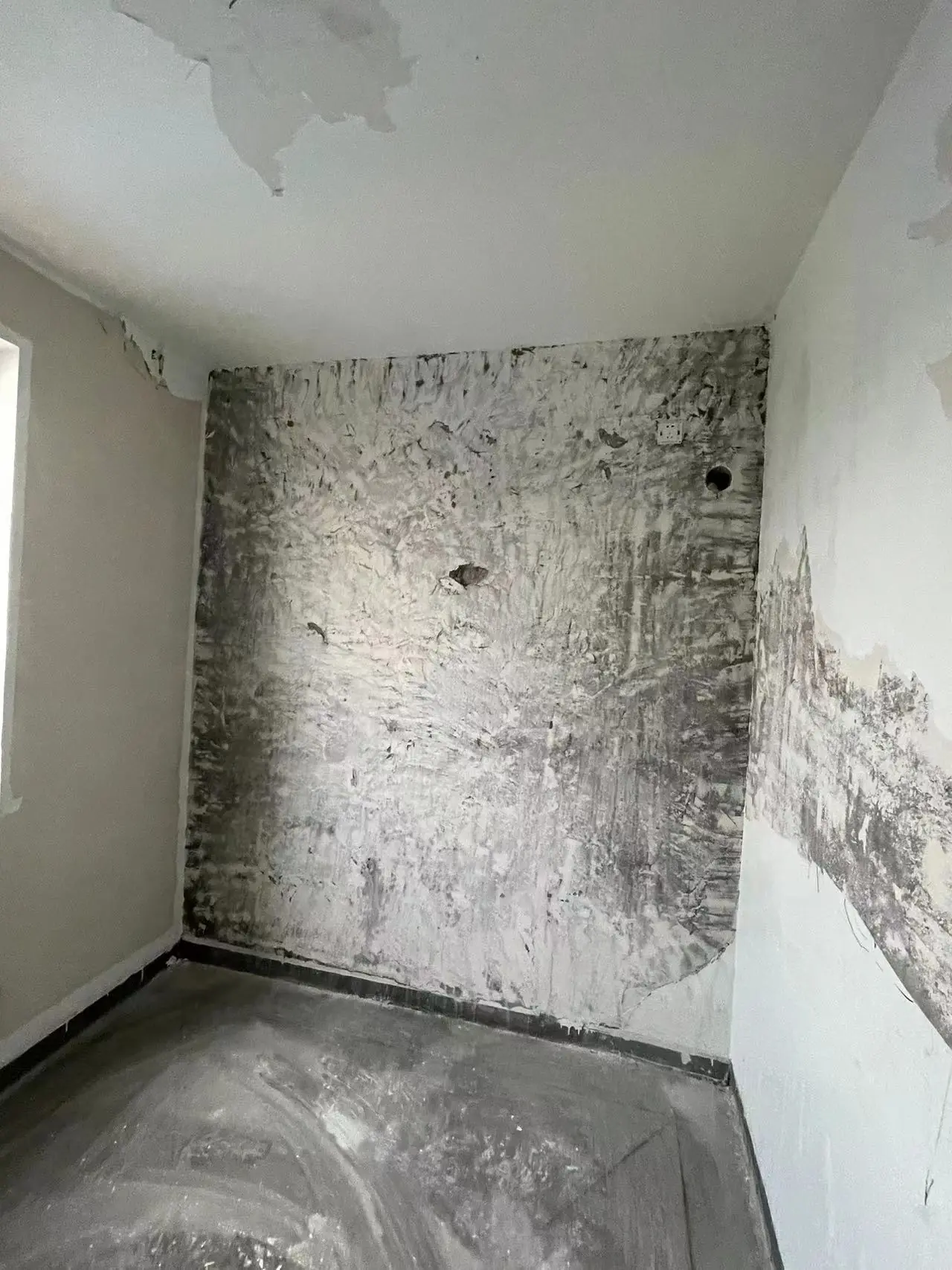

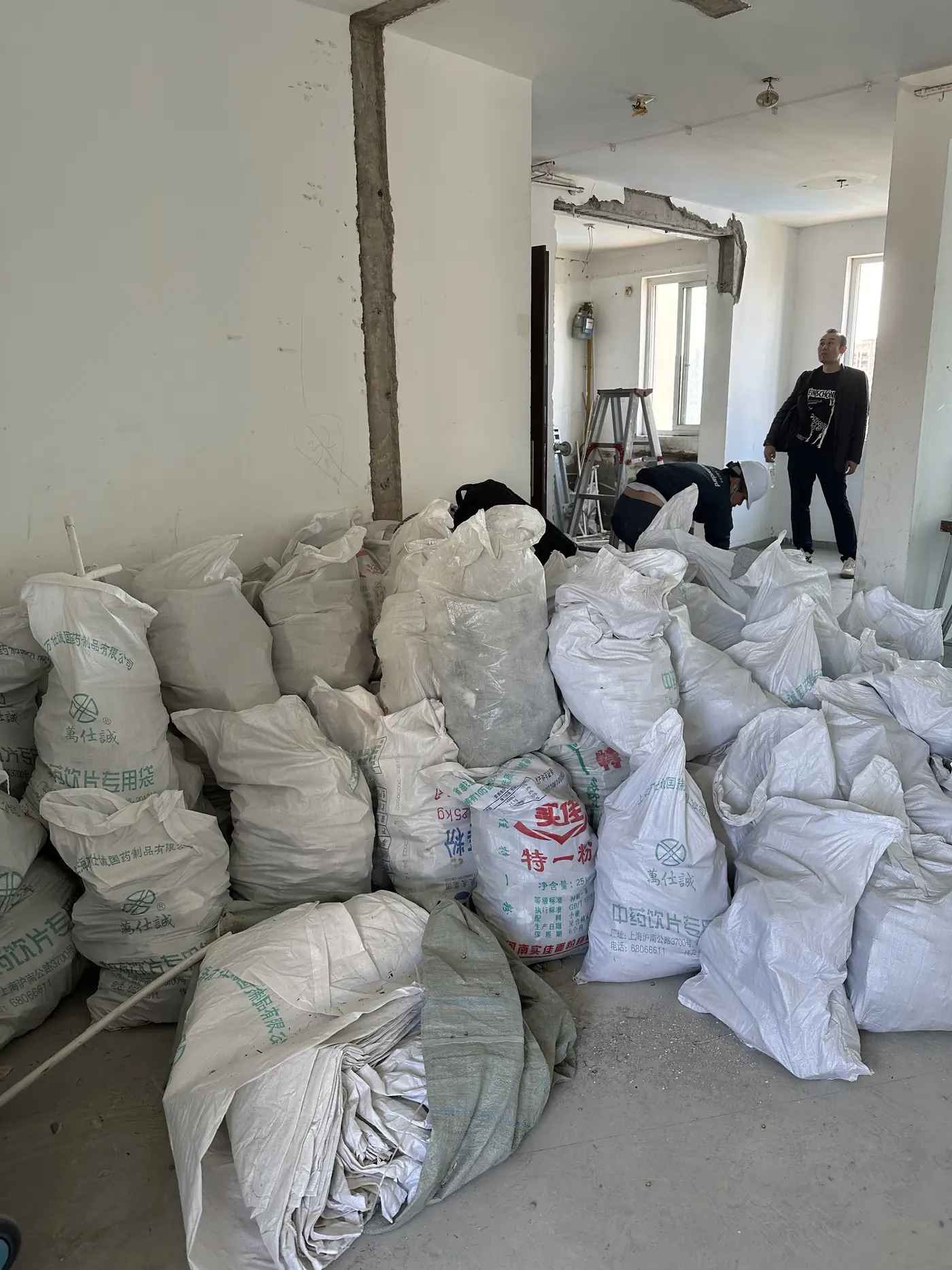

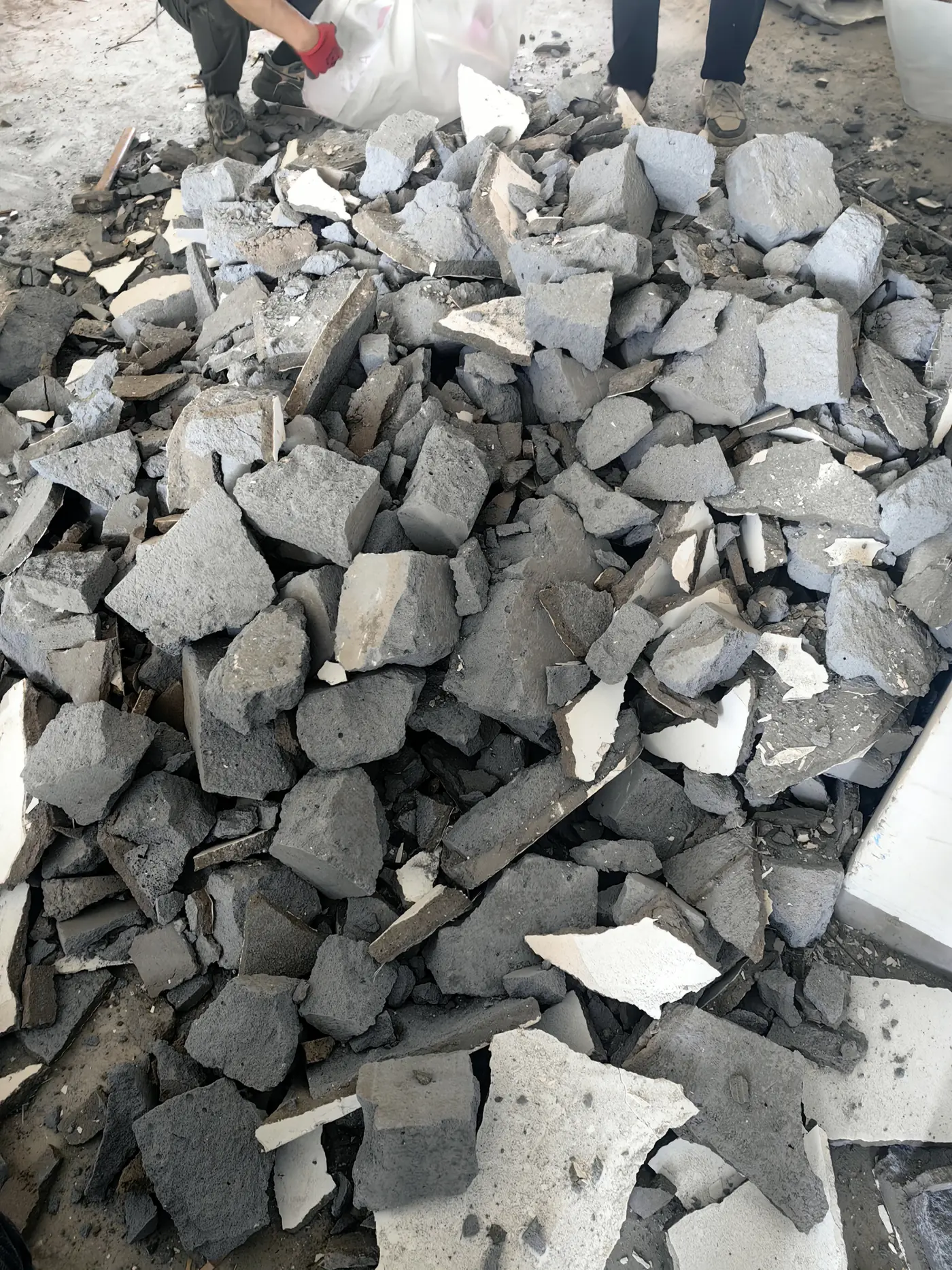

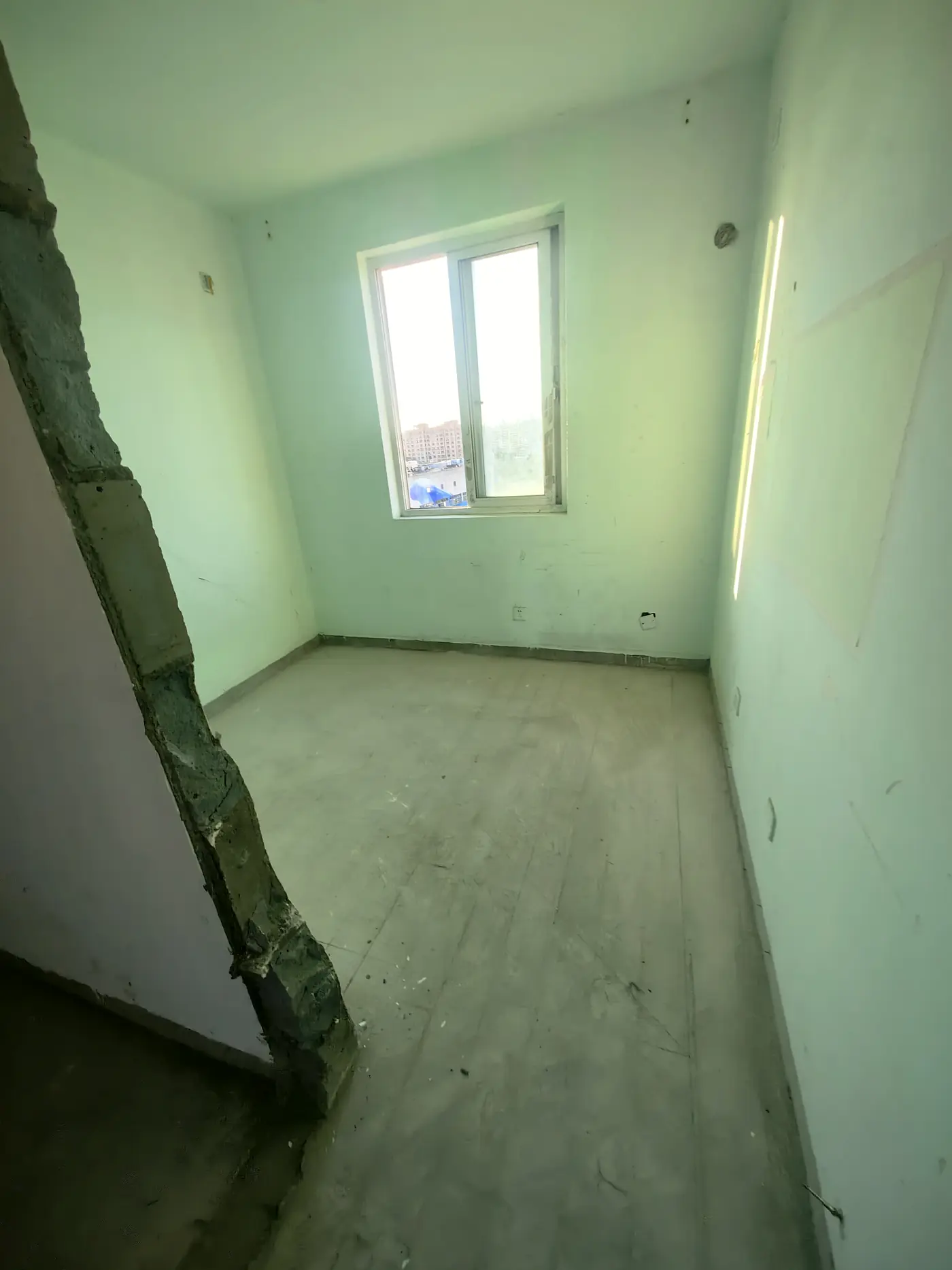

成品保护与拆除

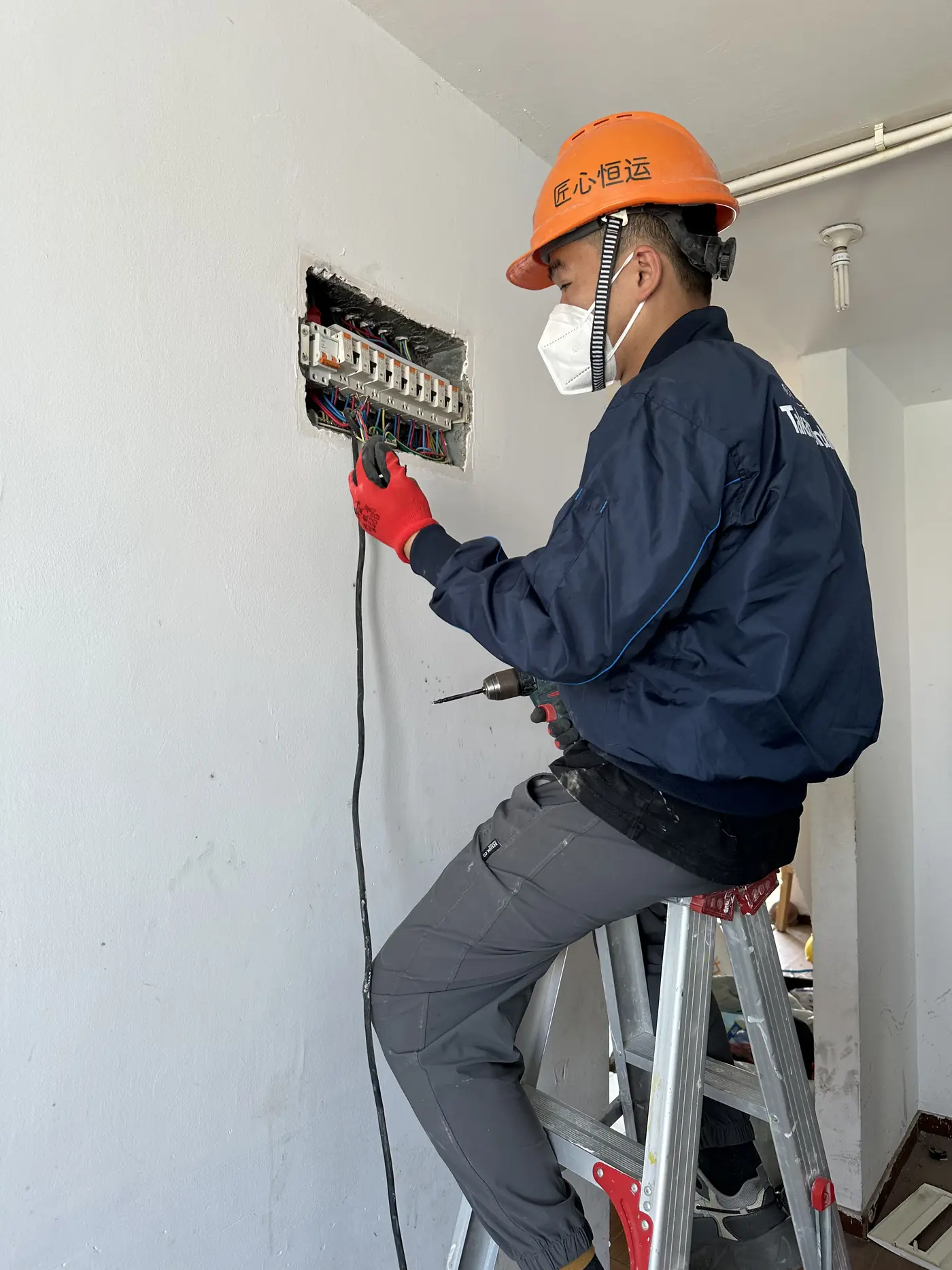

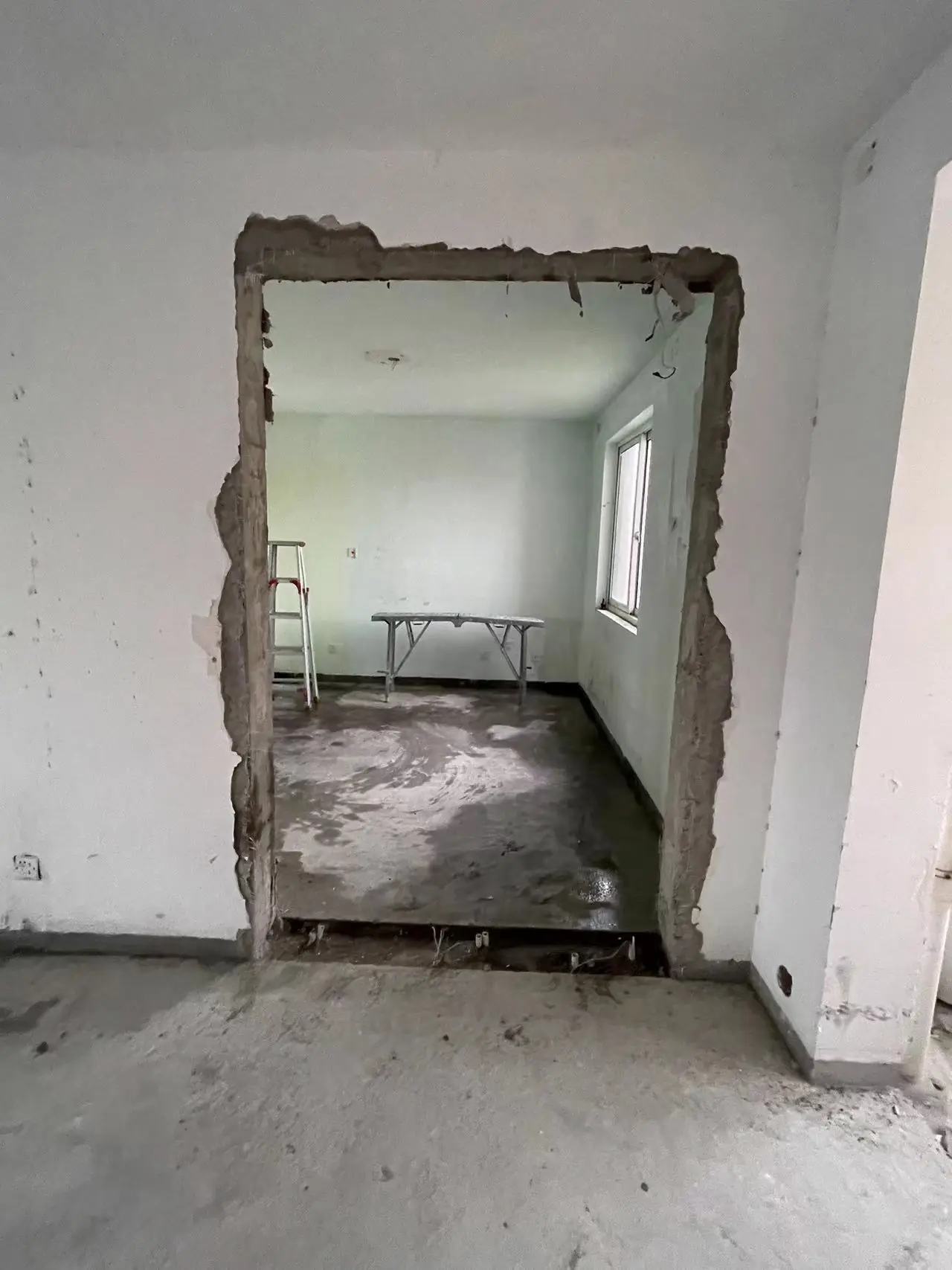

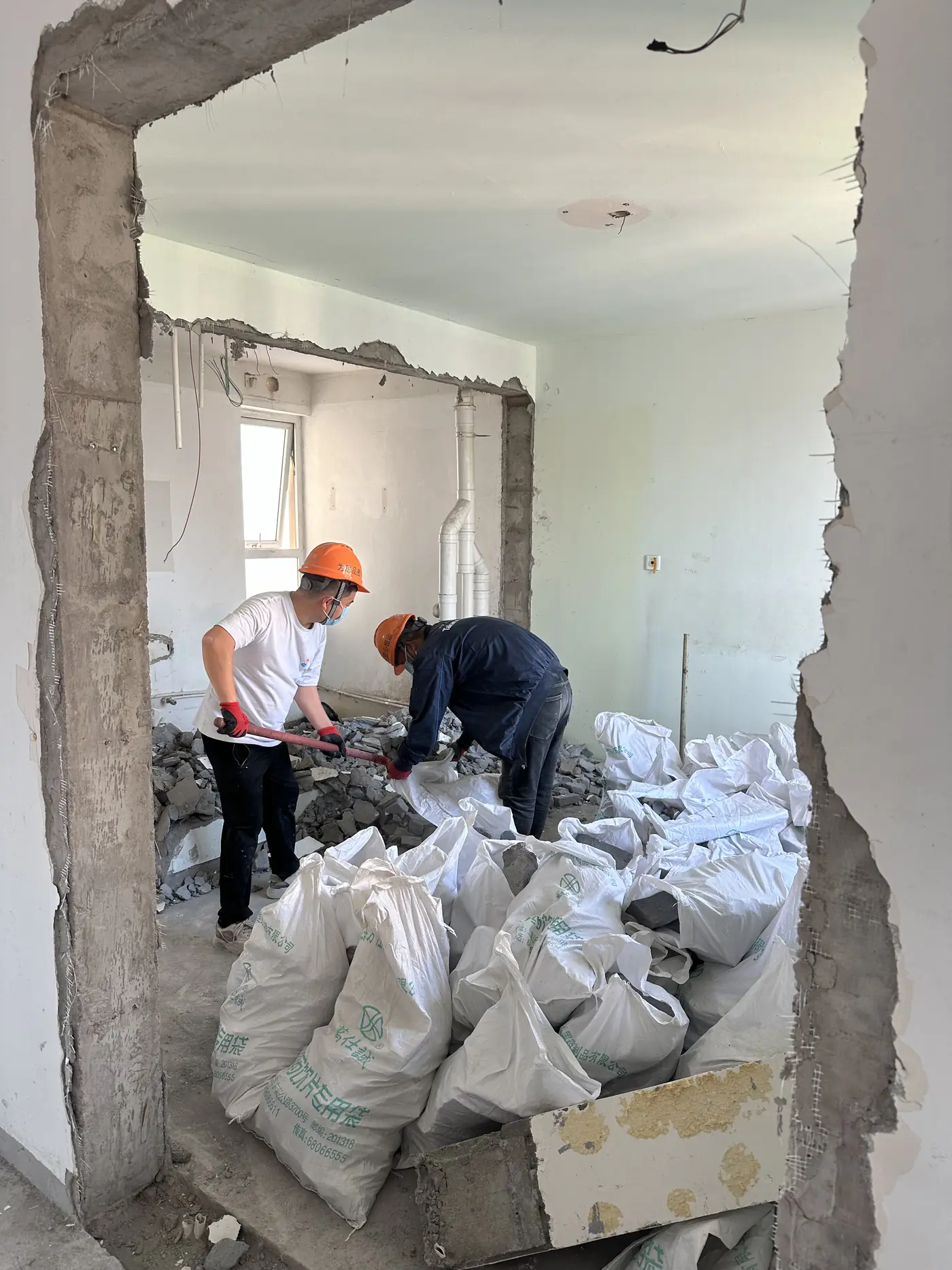

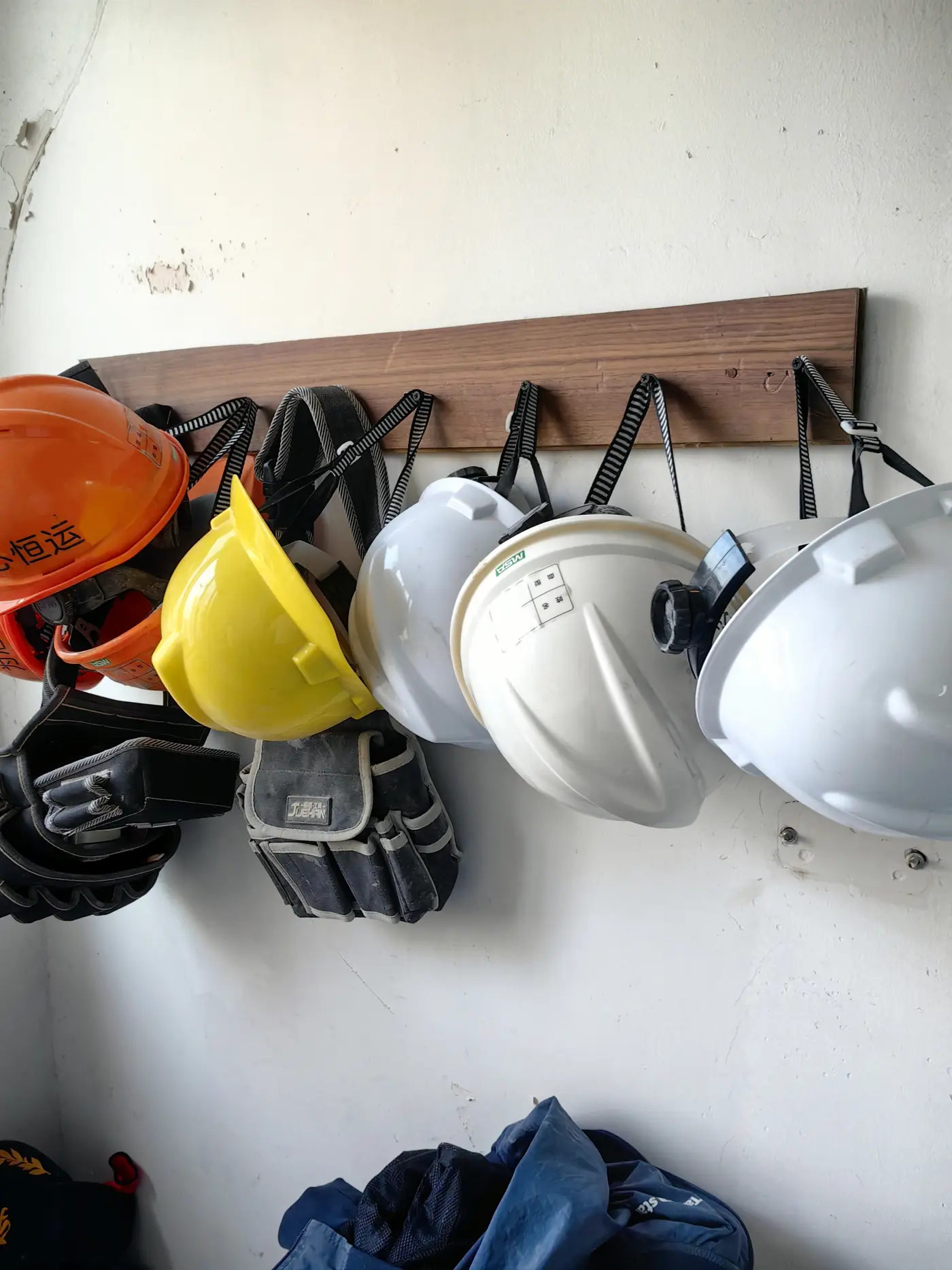

2024.05.08–05.15完成入户及公共通道保护,按拆除范围施工,并在设计师复测和拆除验收后整理整改项。

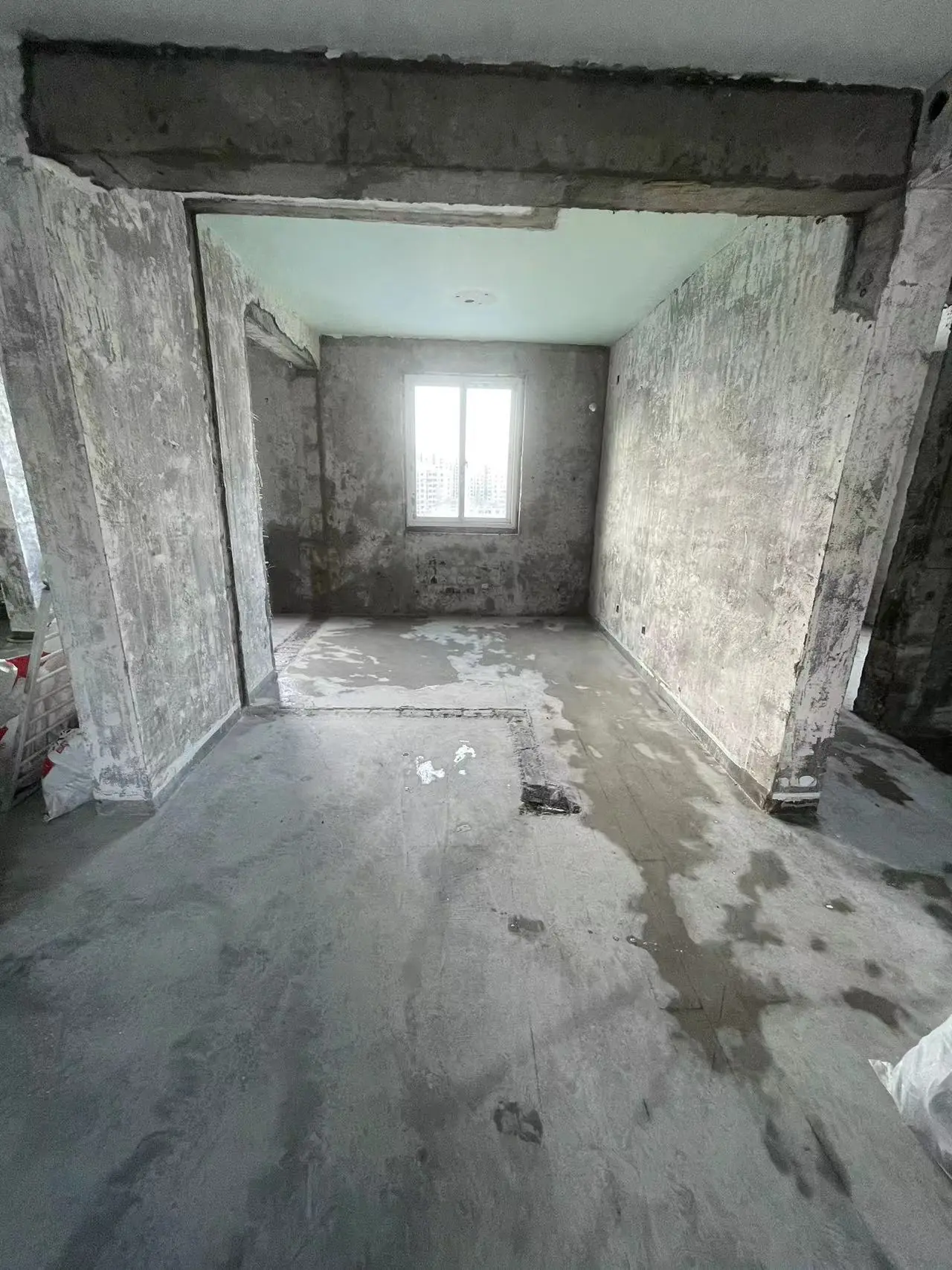

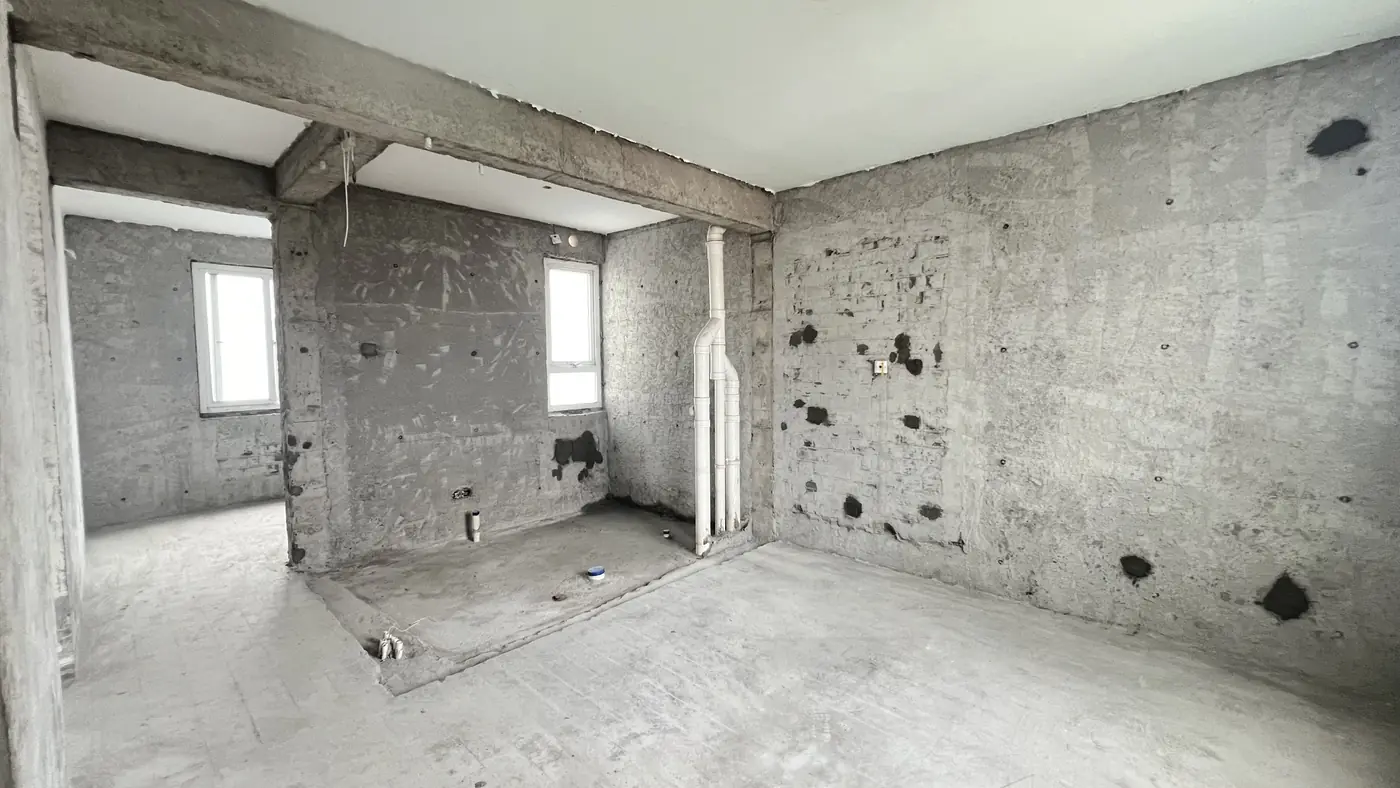

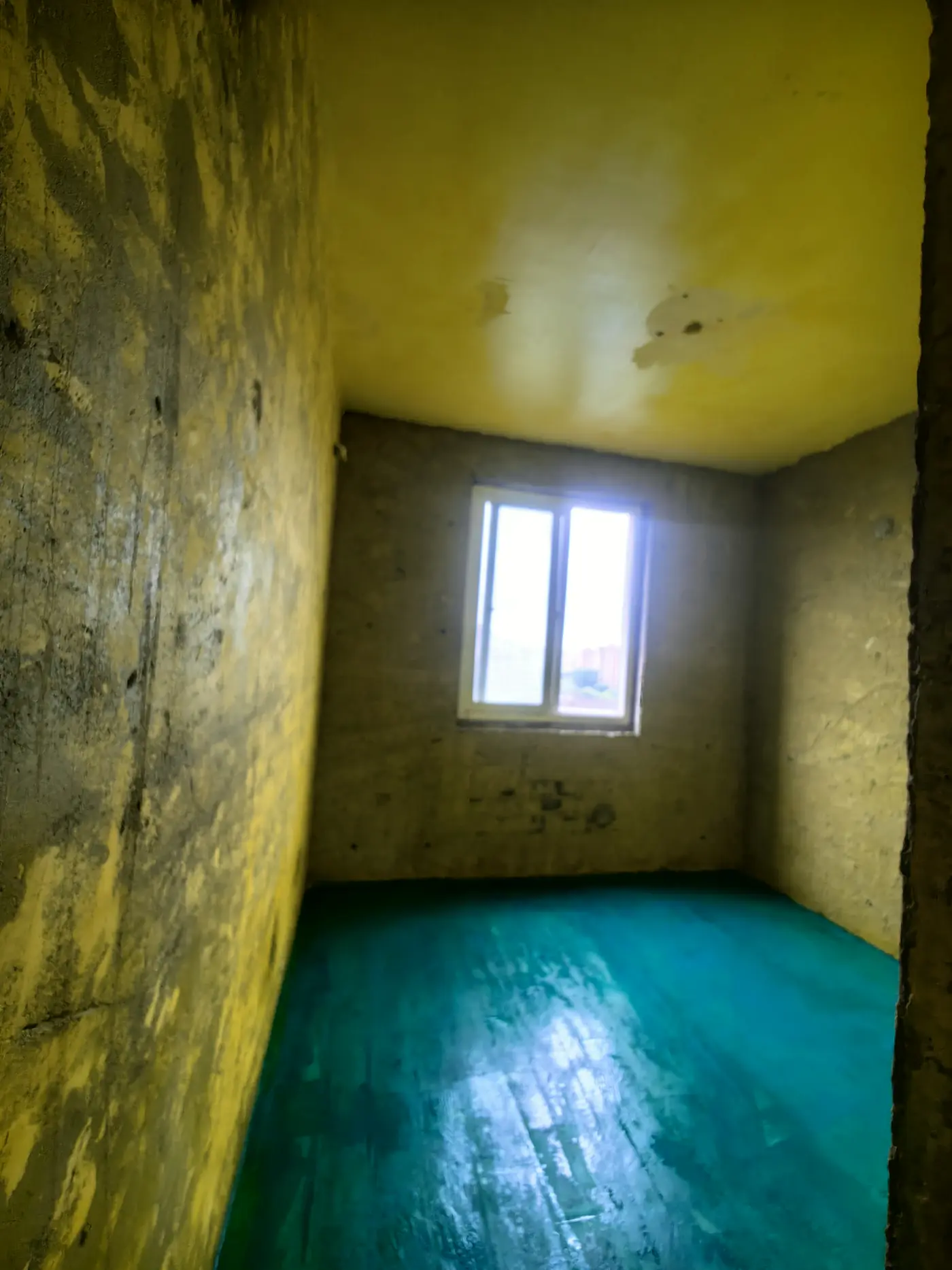

放线与现场复核
2024.07起依据施工图进行墙体、设备、家具和机电点位放线,把图纸尺寸转换为现场定位。

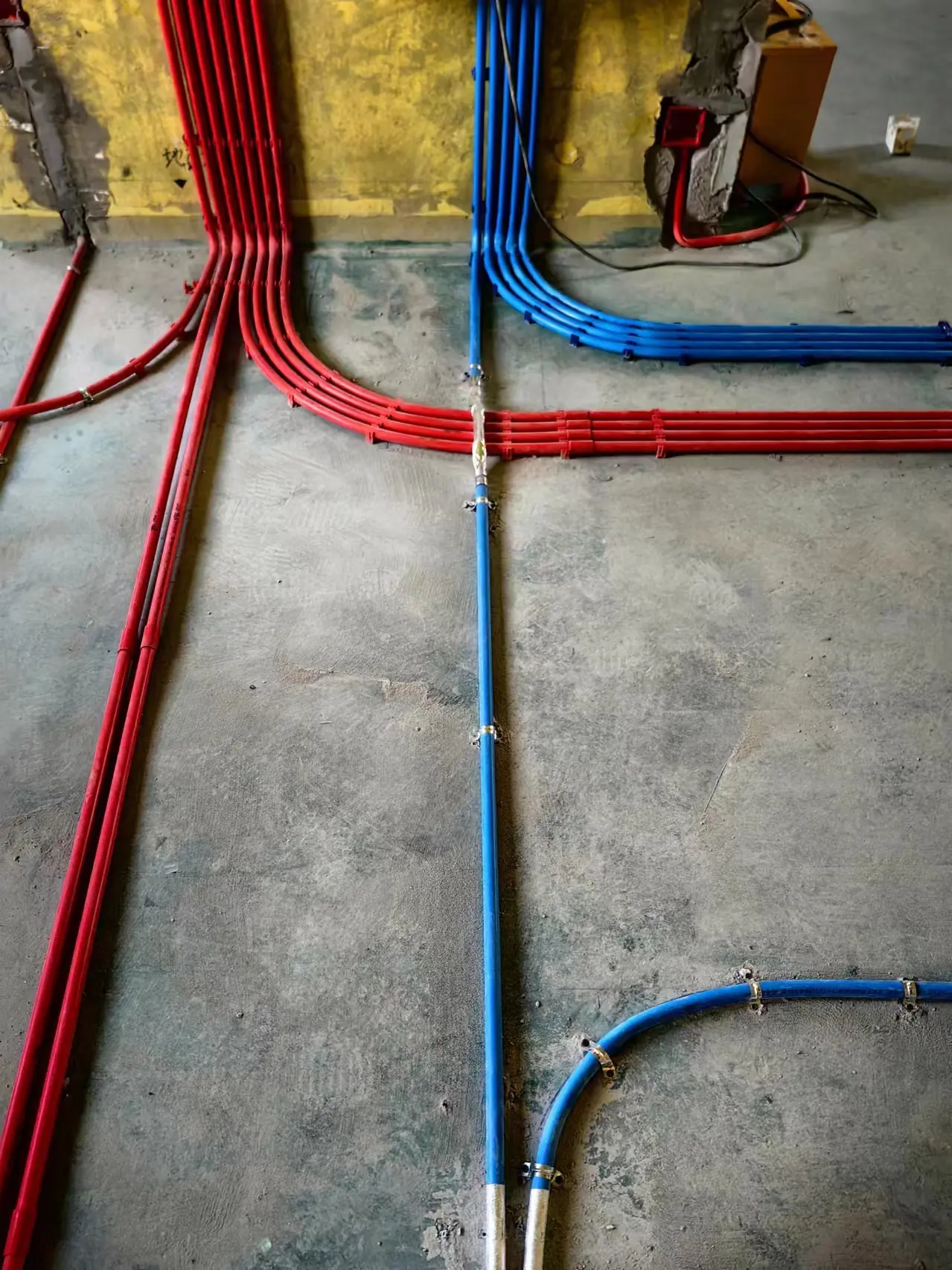

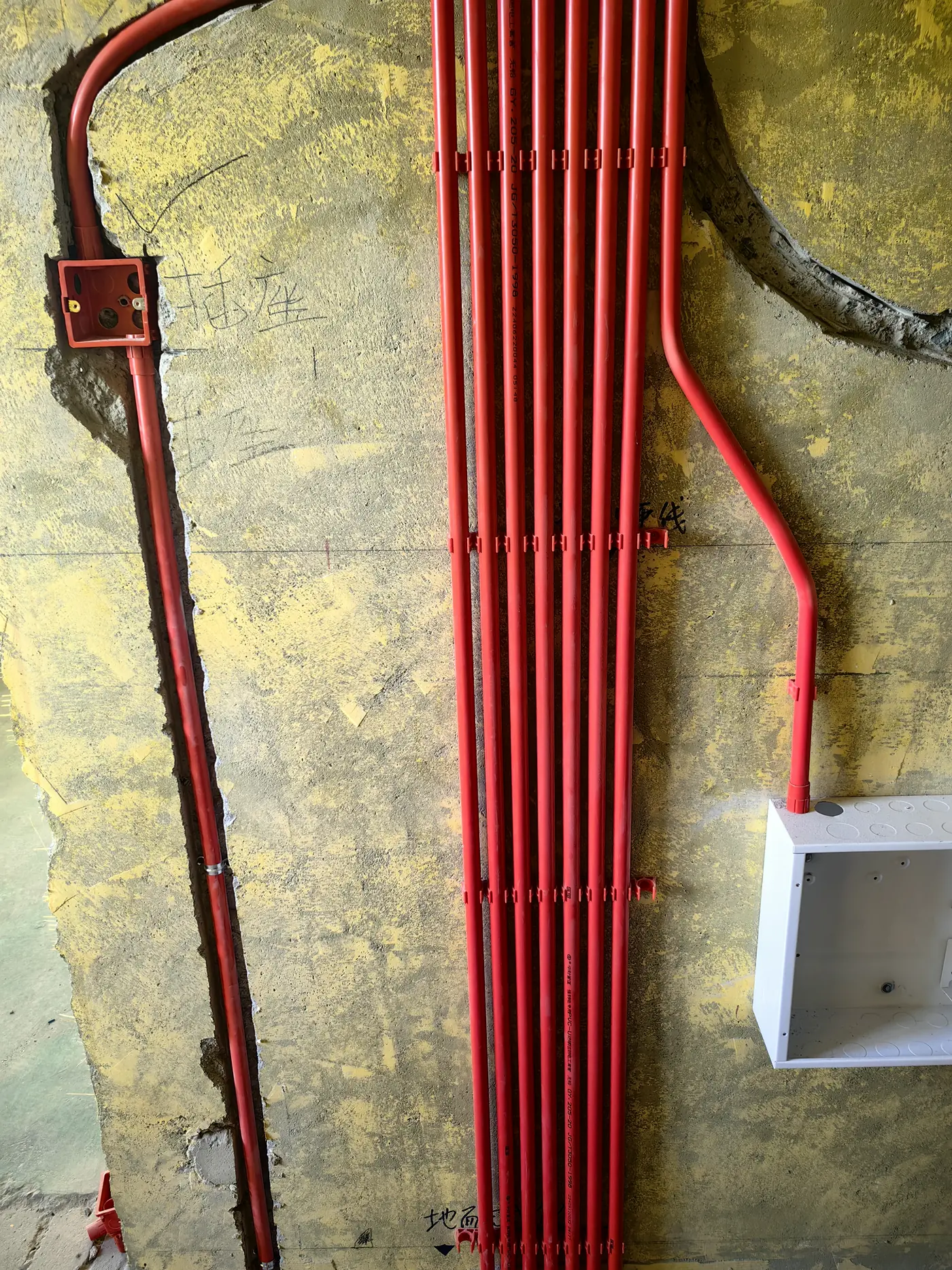

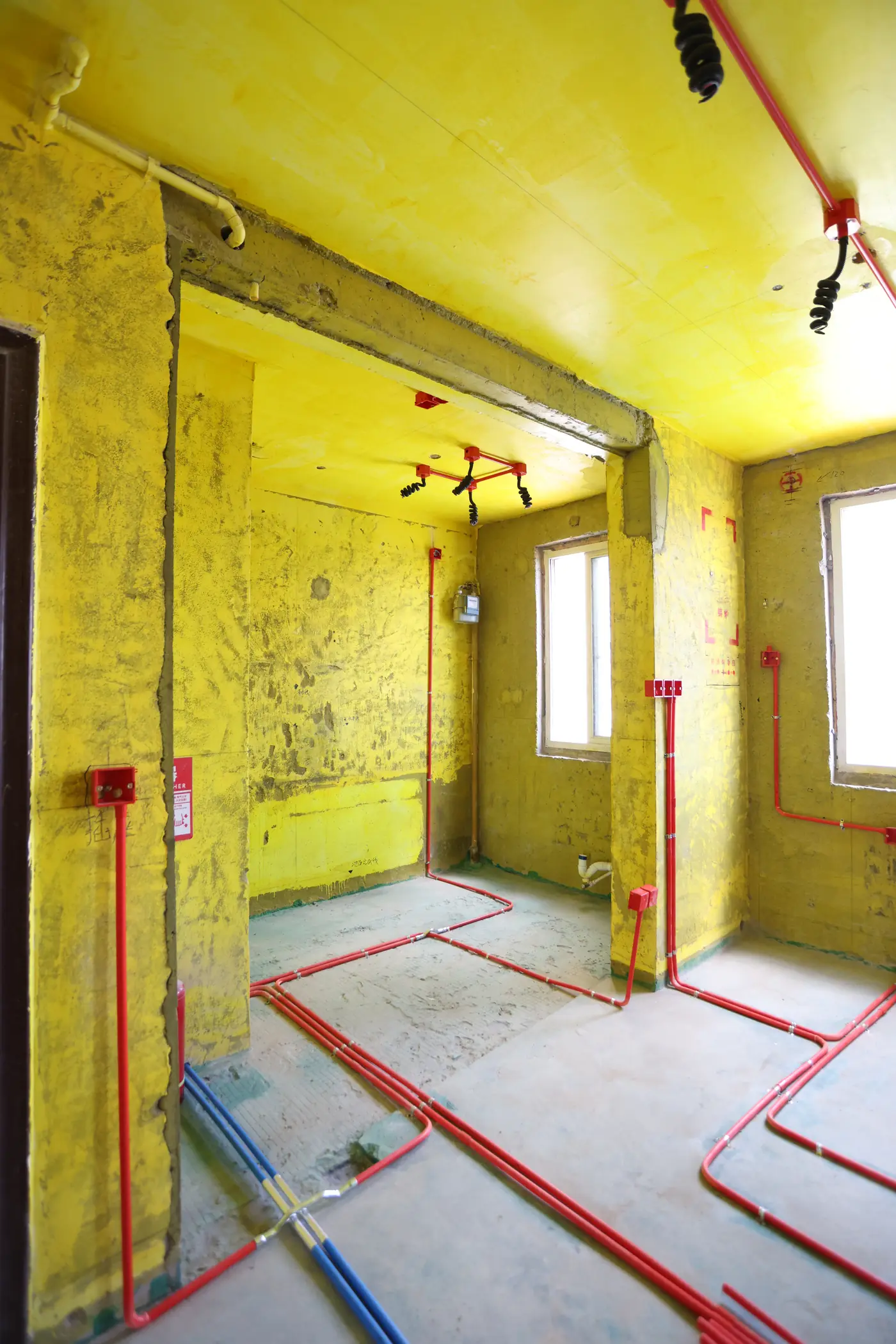

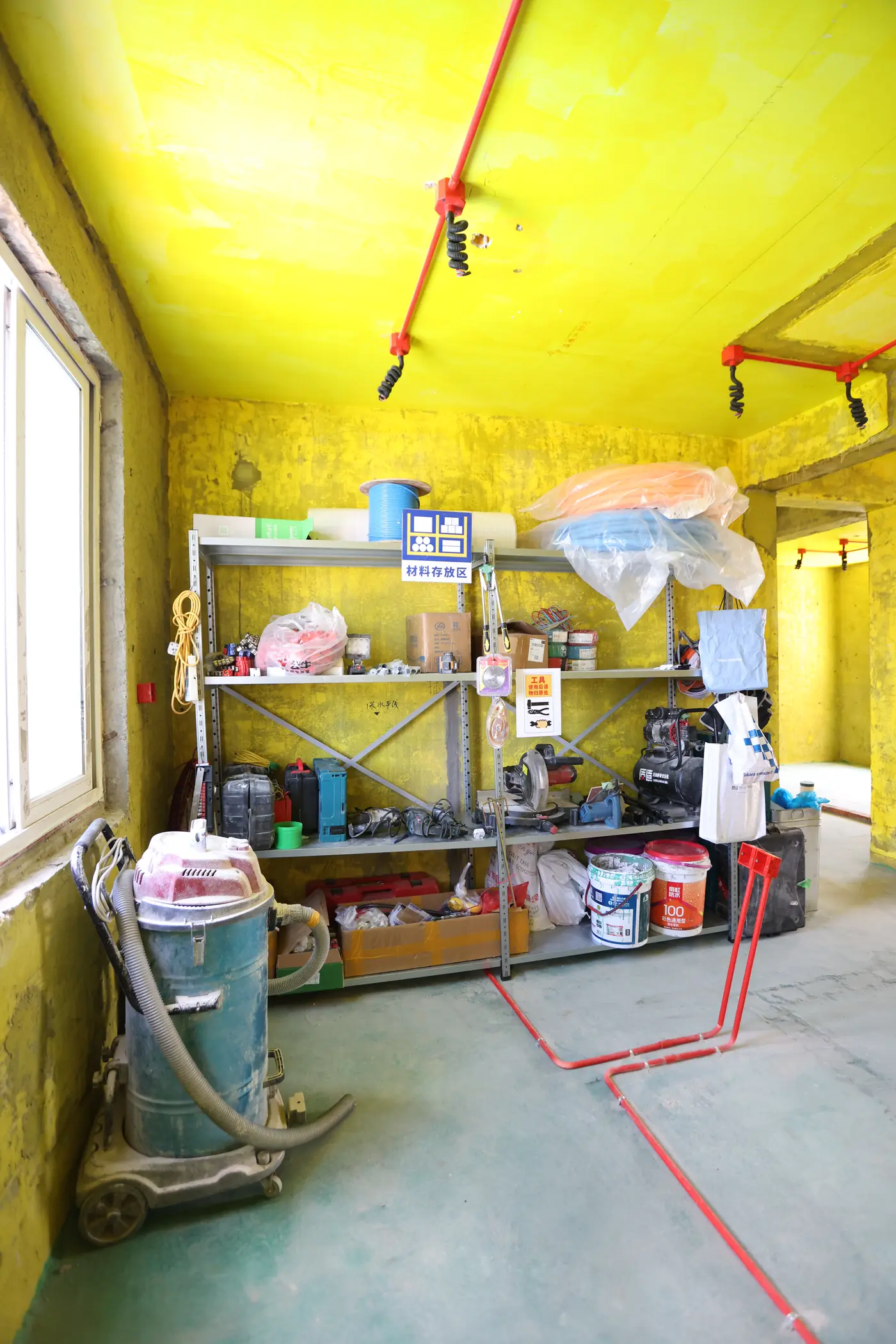

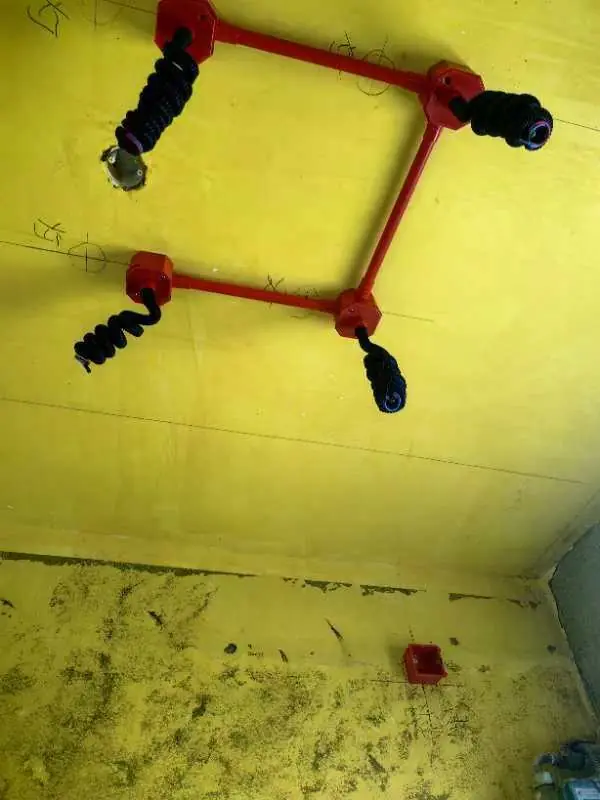

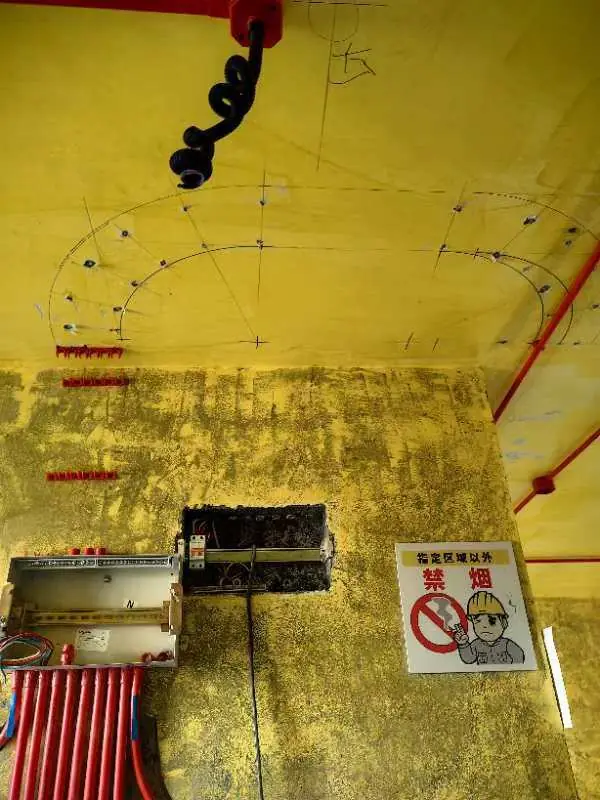

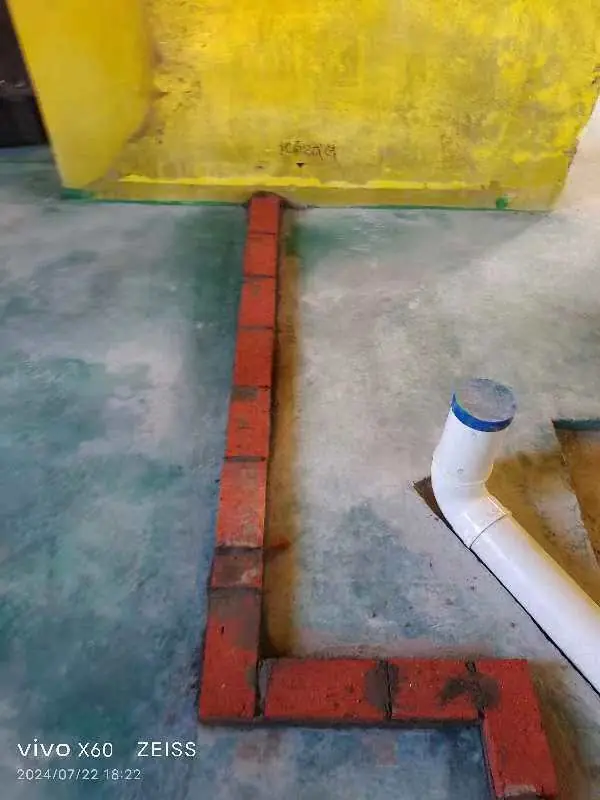

水电与给排水

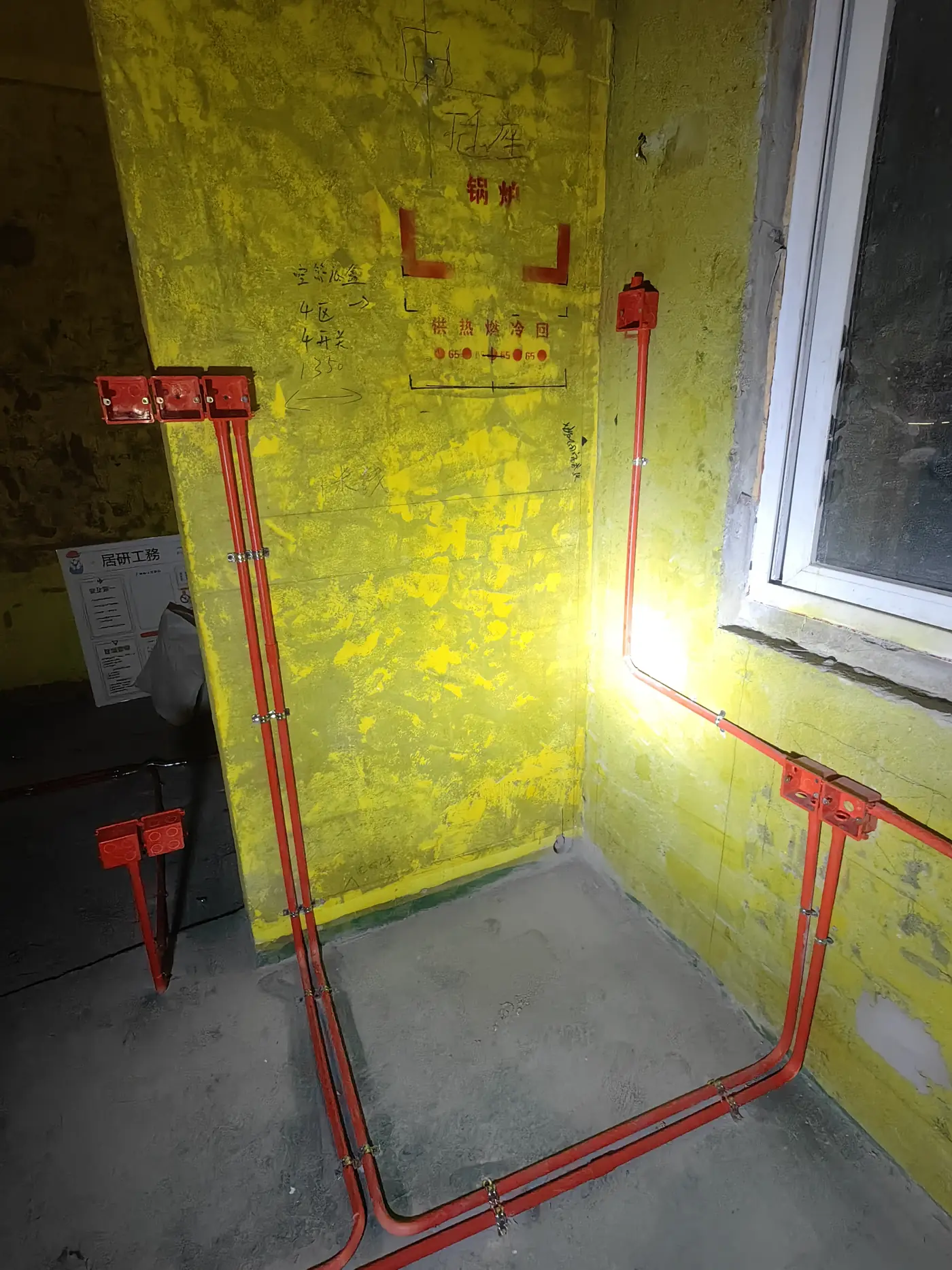

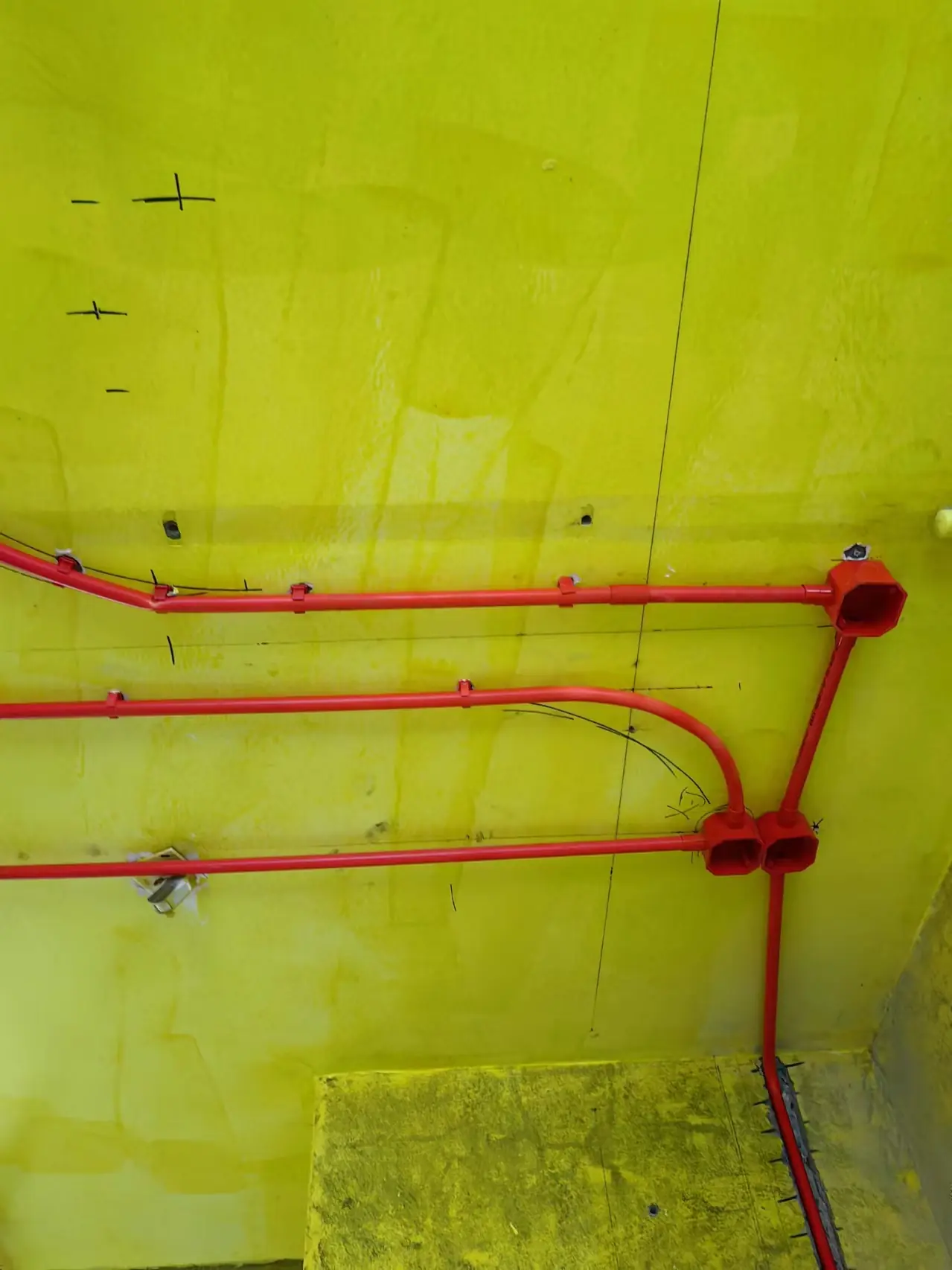

2024.07–08进行强弱电、开关插座、照明回路及给排水施工,并为厨房、卫浴和设备安装预留接口。

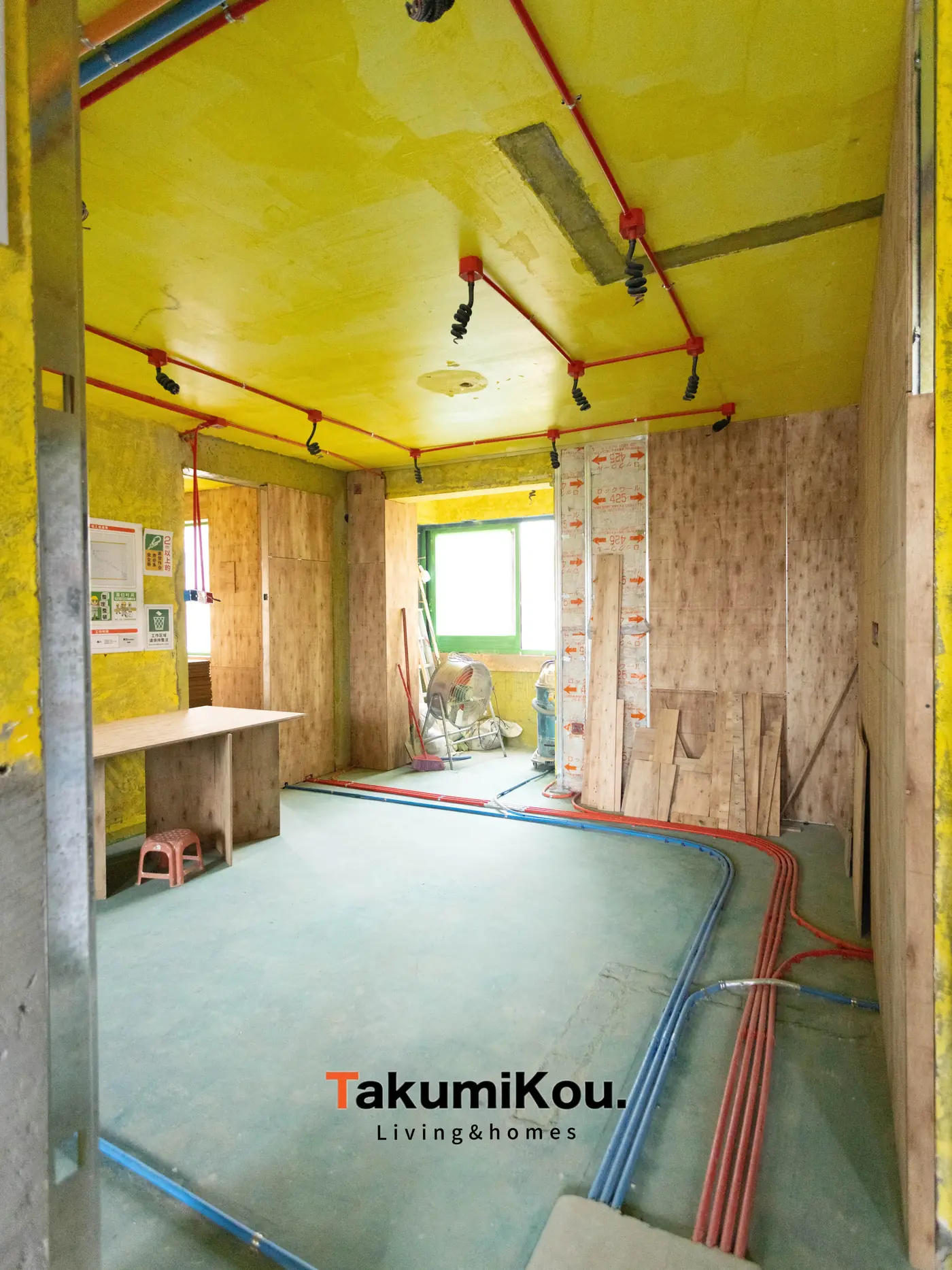

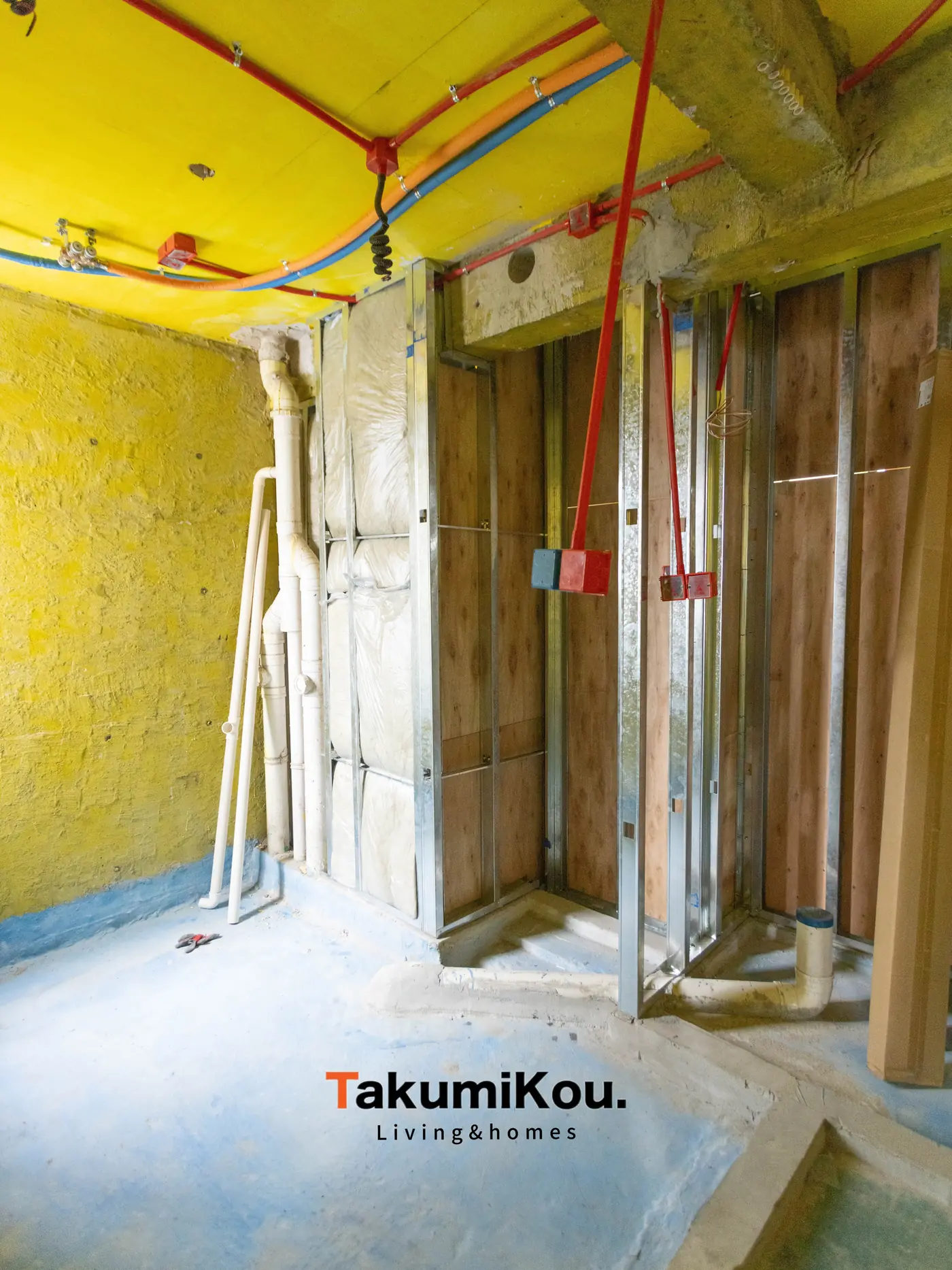

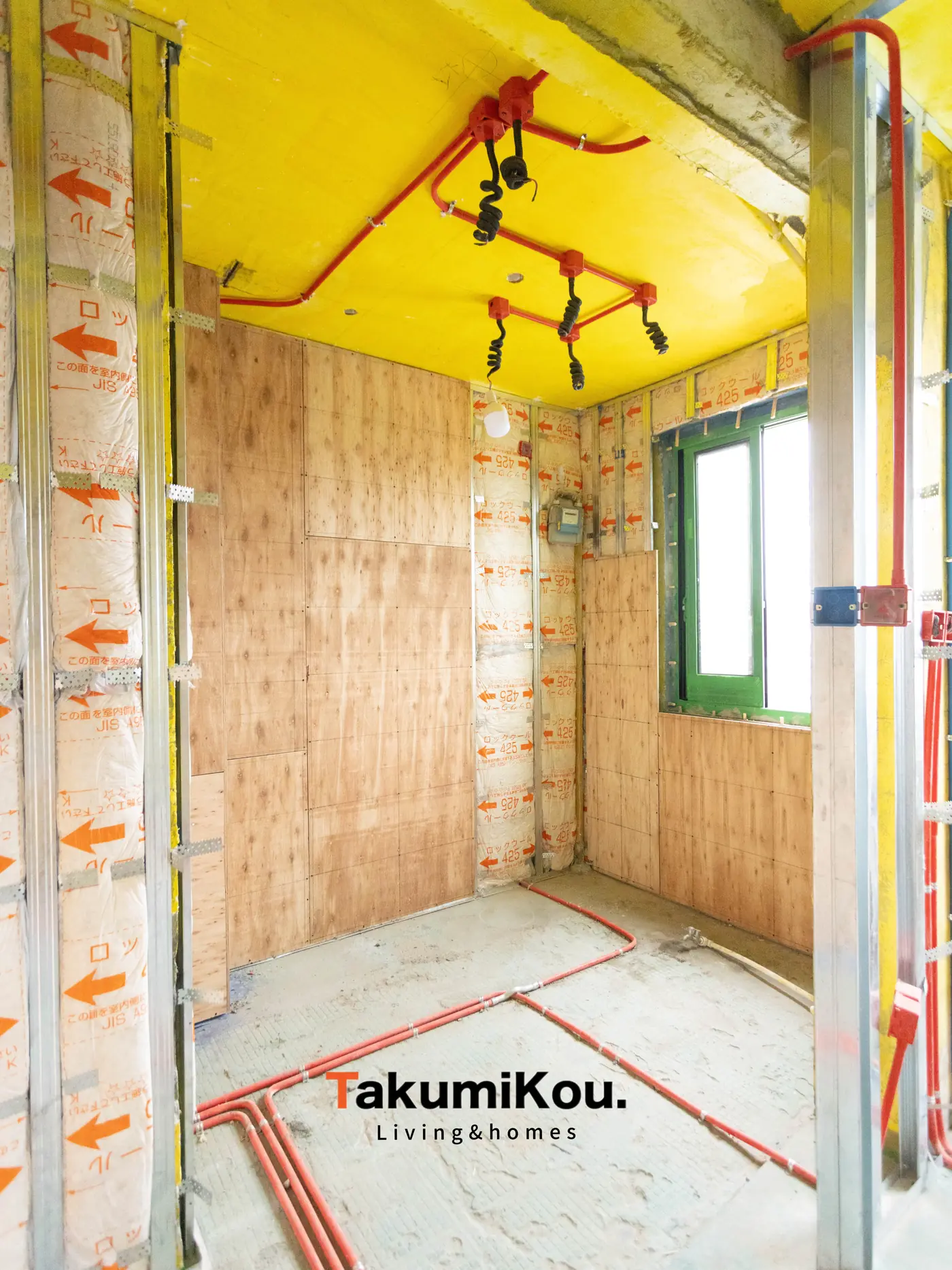

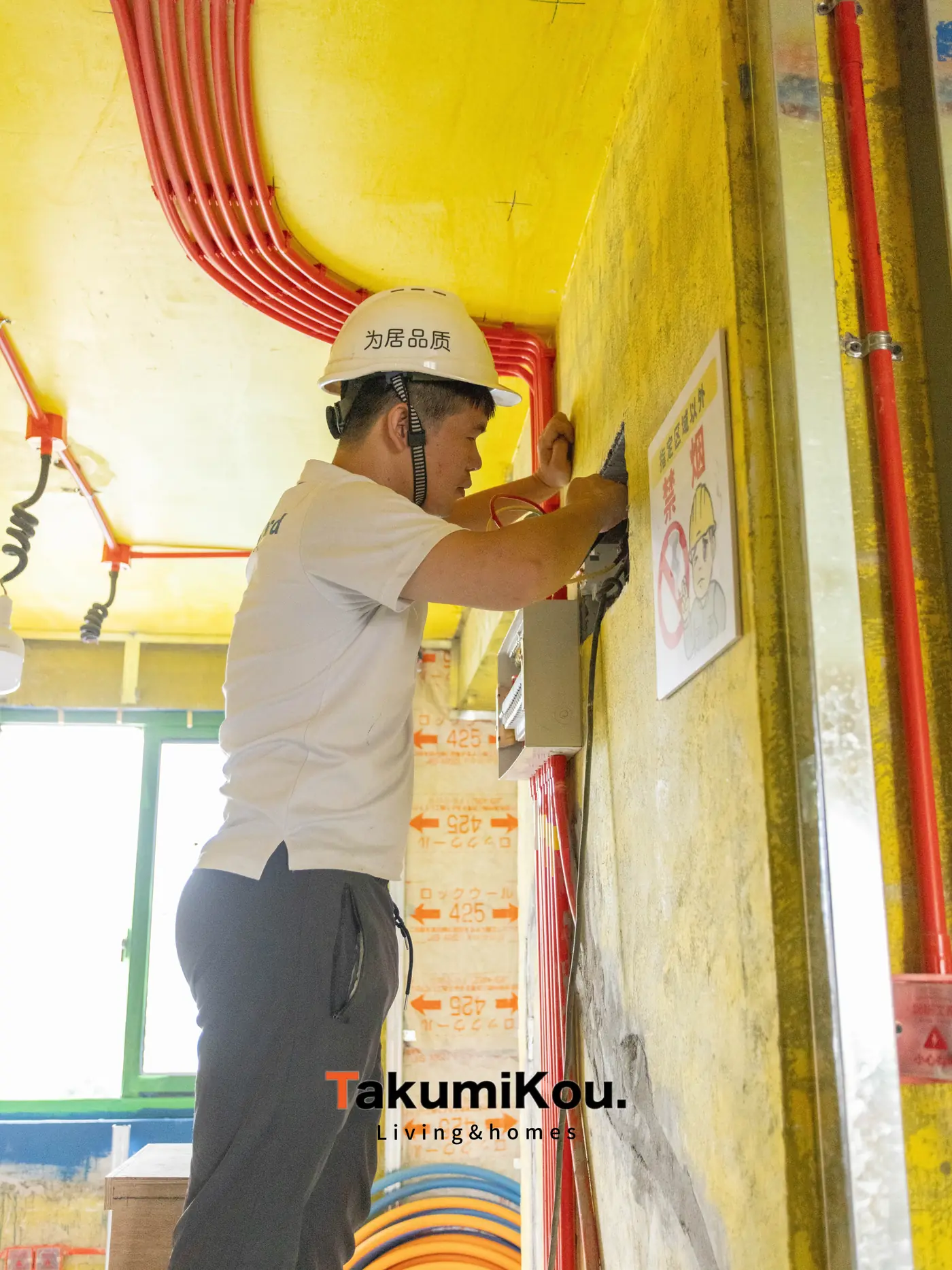

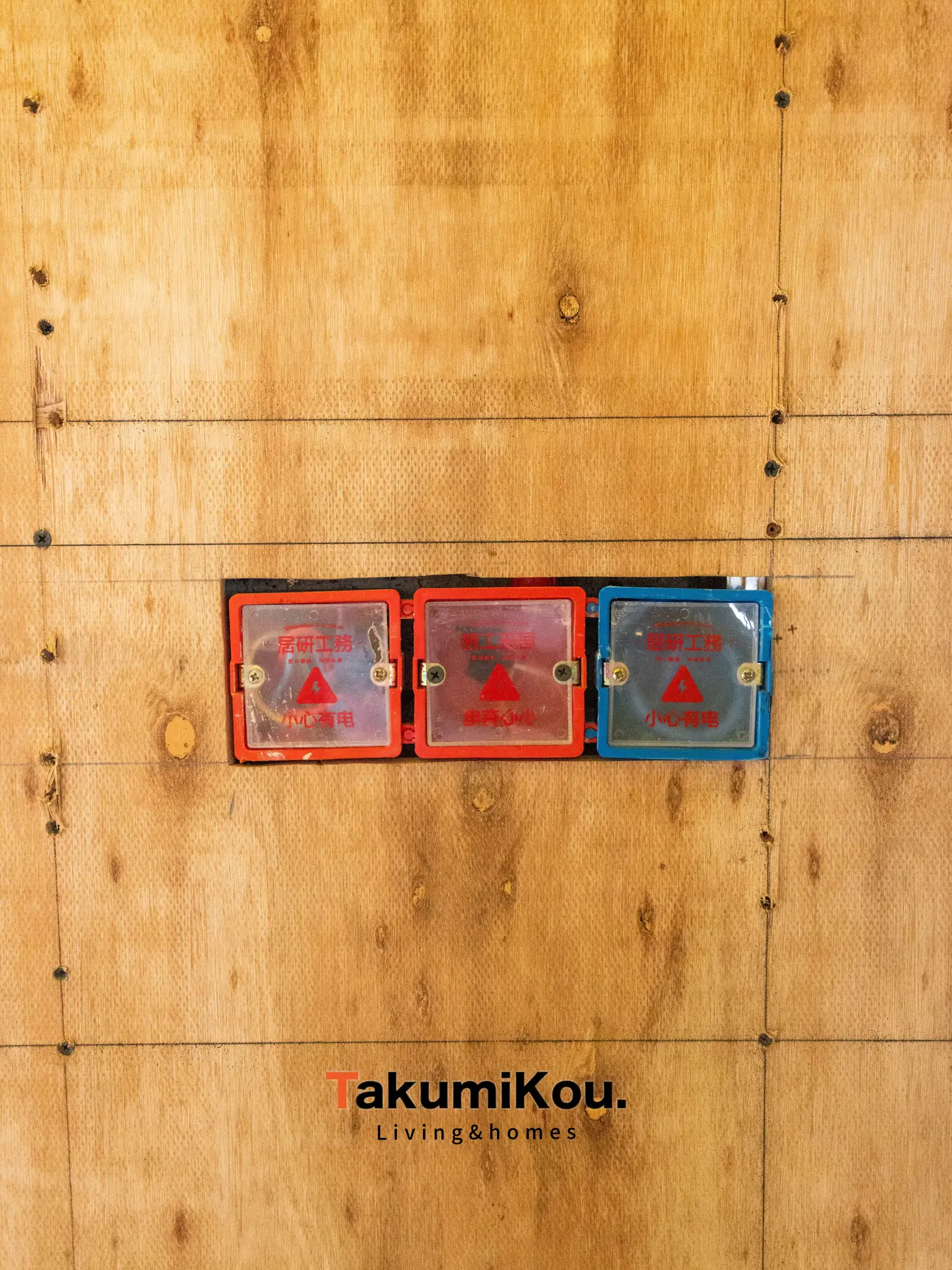

墙体、吊顶与基层

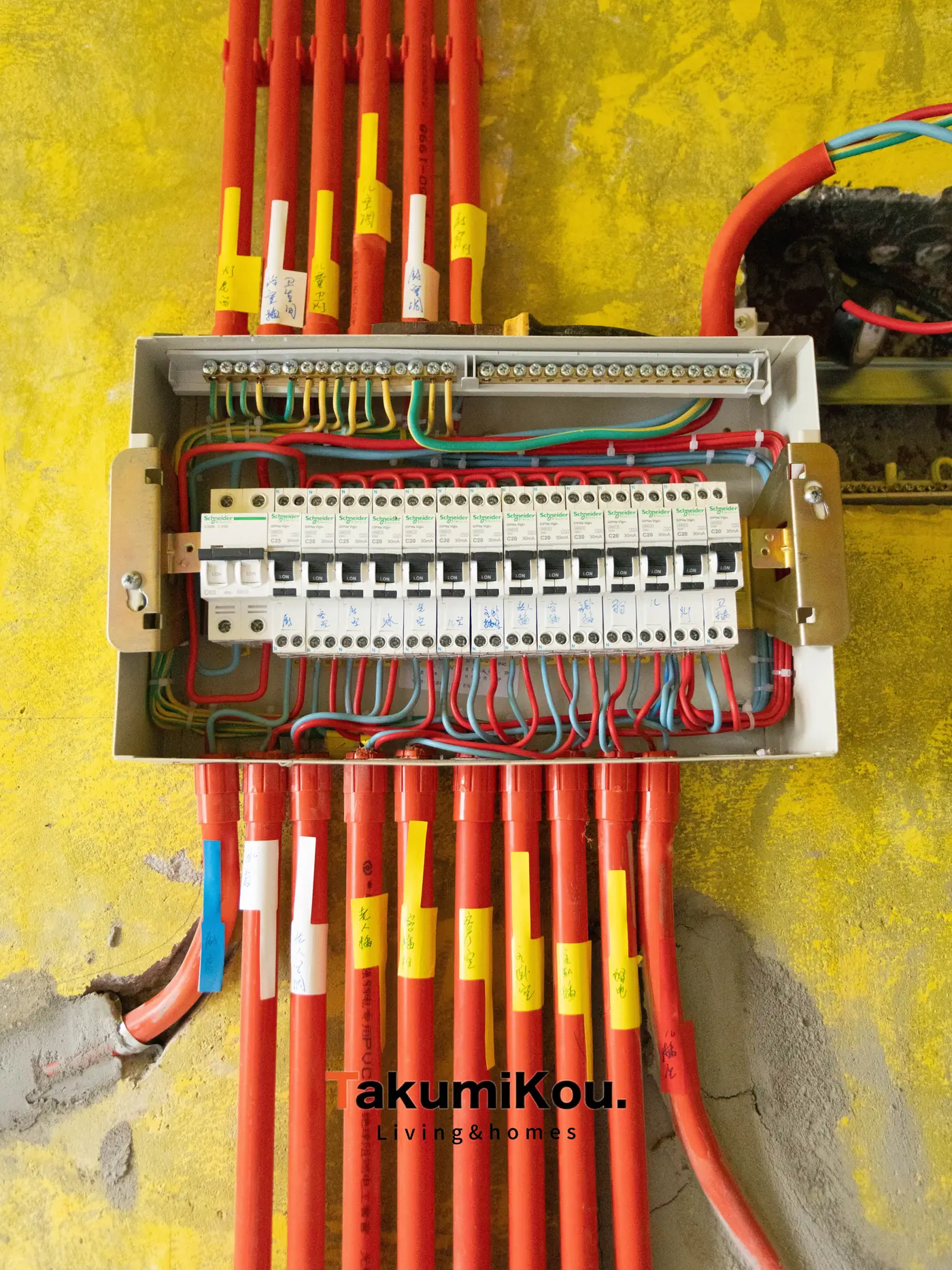

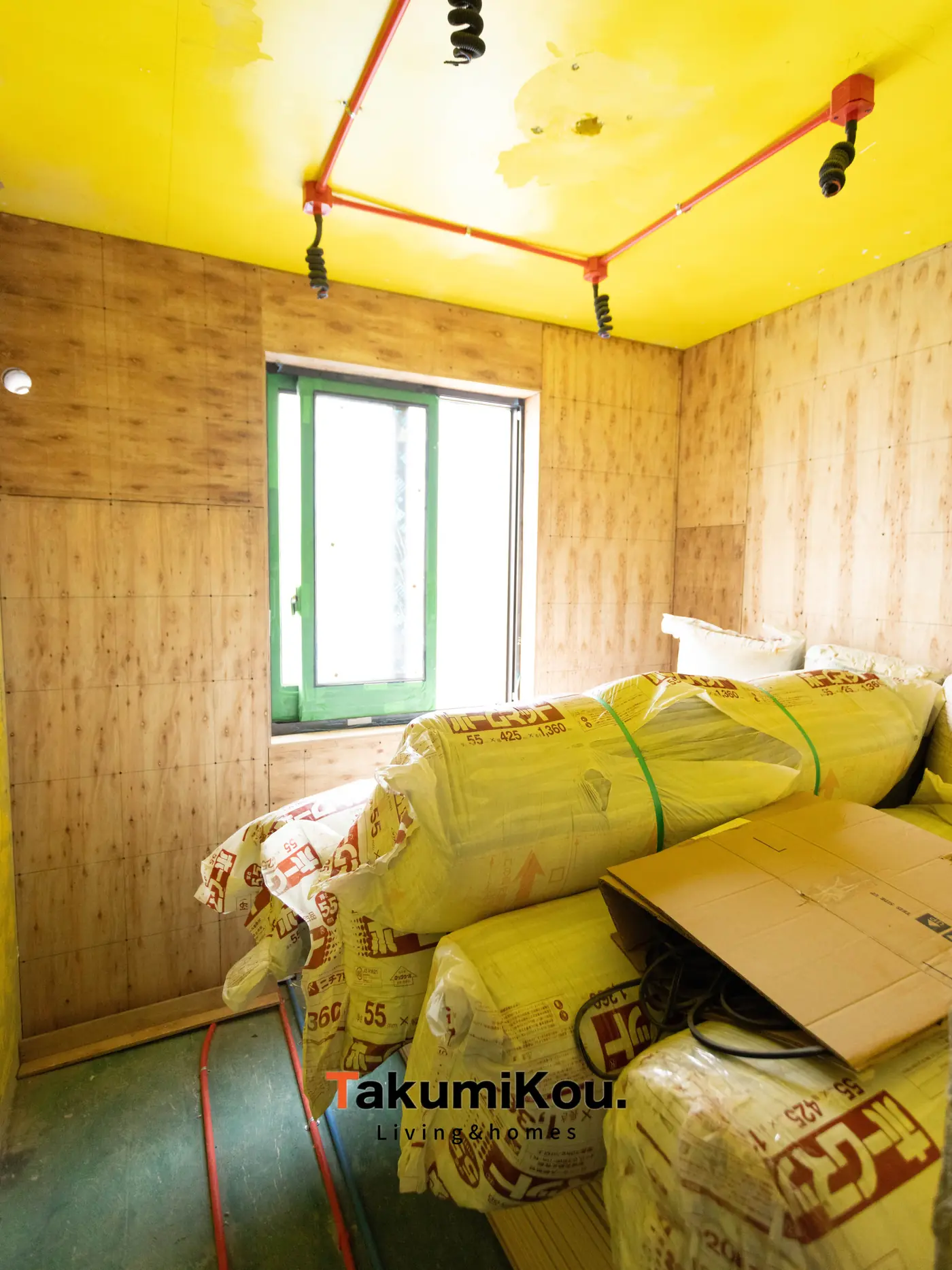

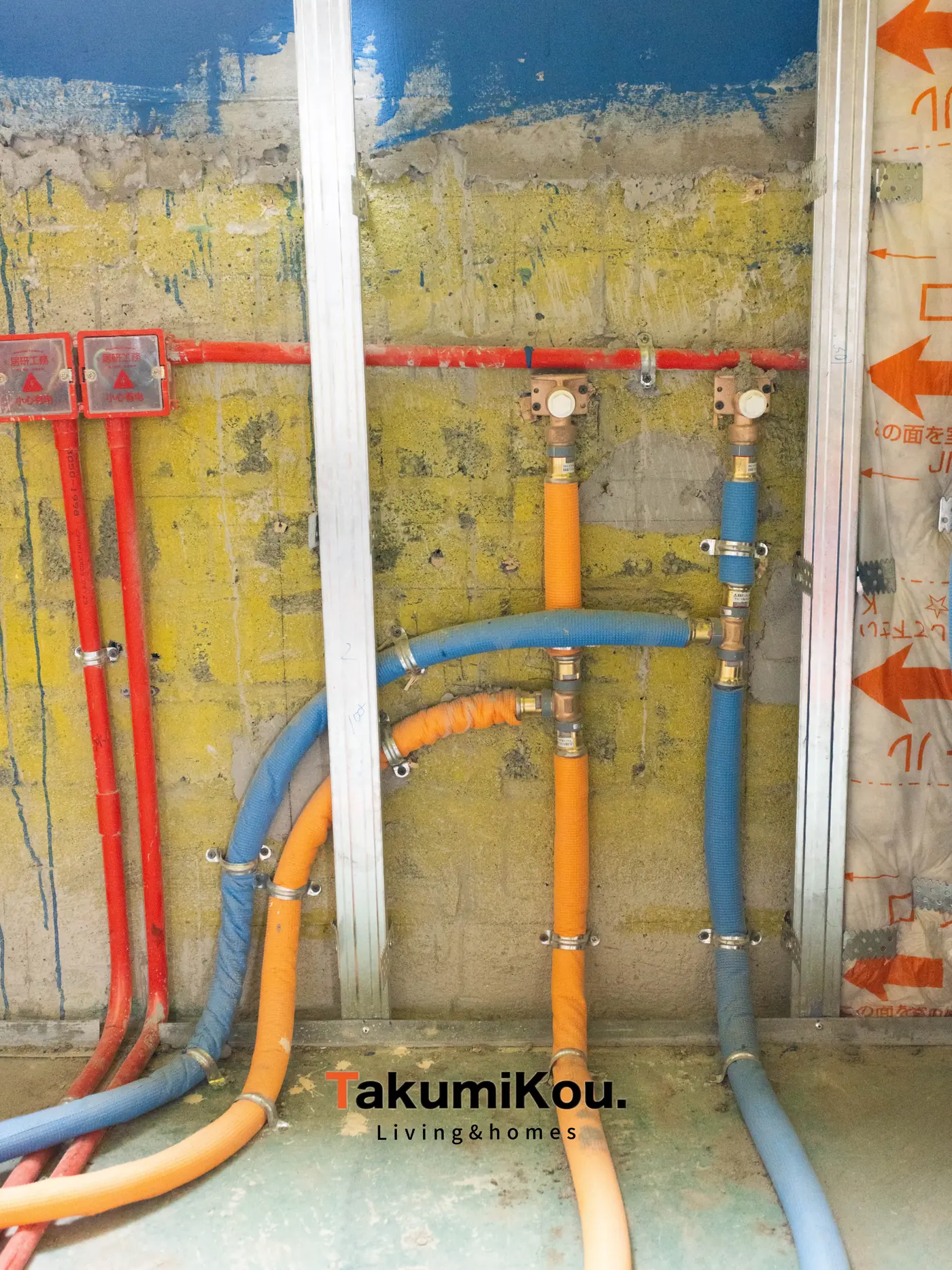

2024.08–10施工墙体和吊顶龙骨,配合保温棉、木工板与石膏板完成墙顶面基层。

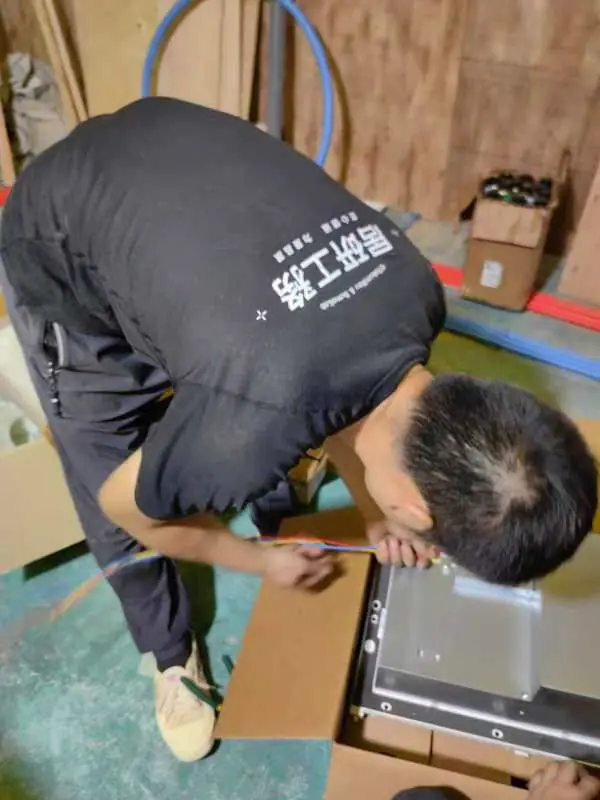

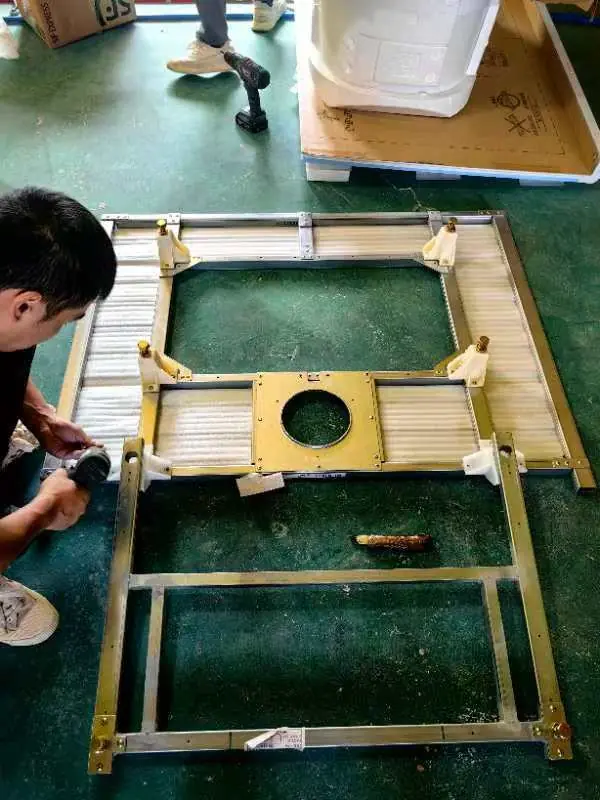

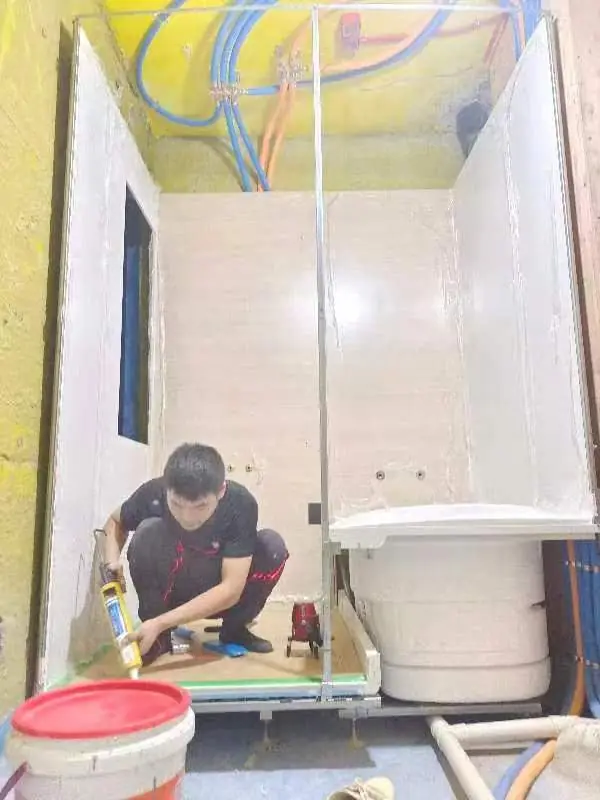

防水、瓷砖与整体浴室

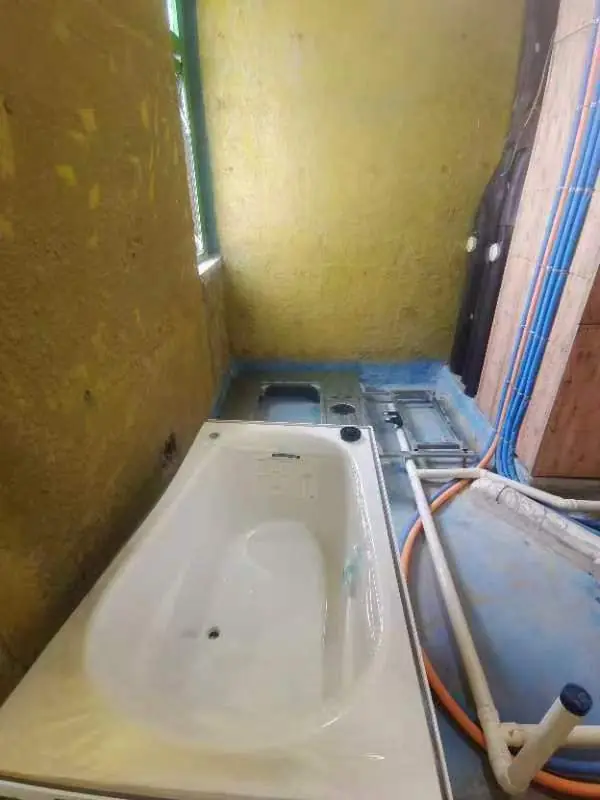

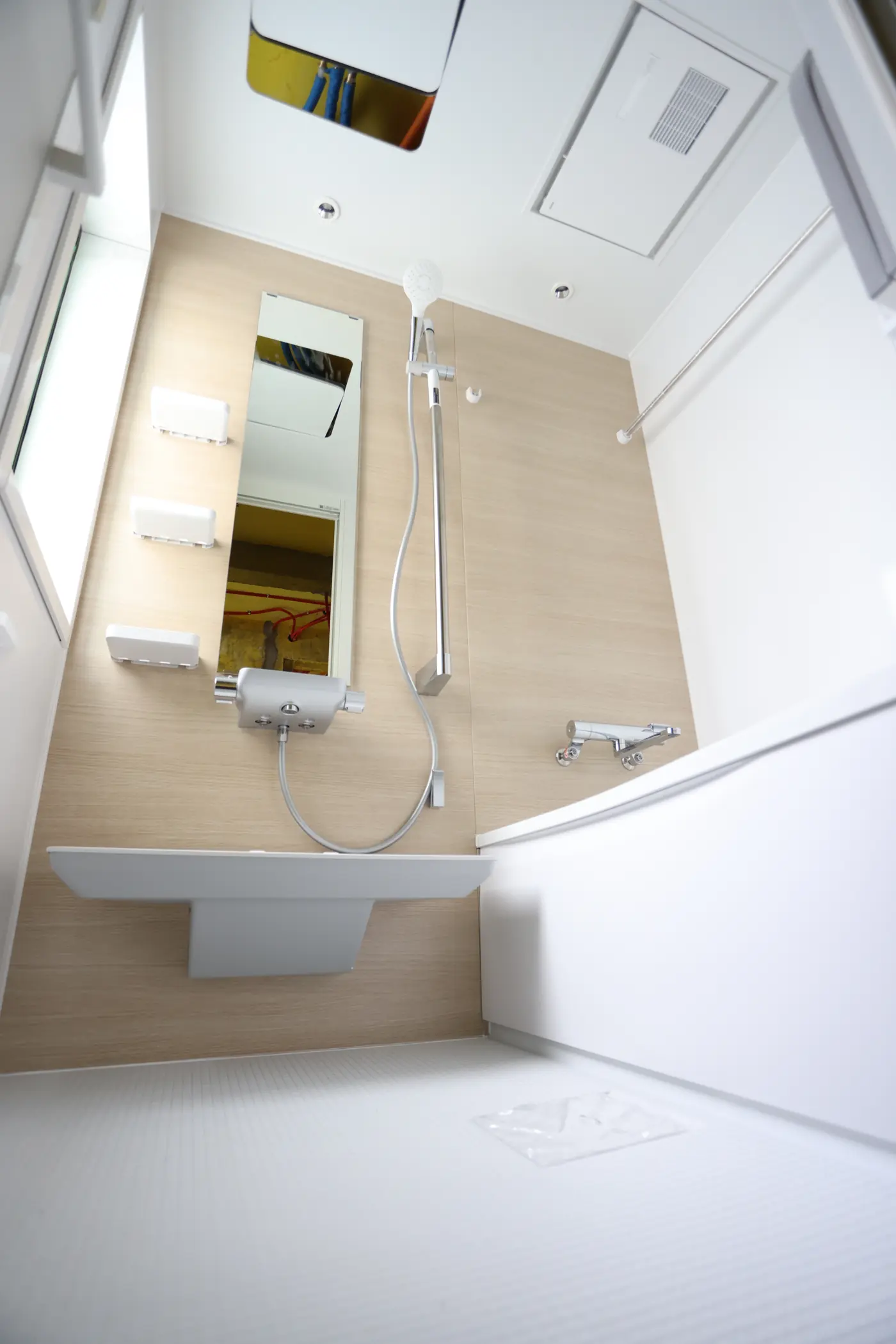

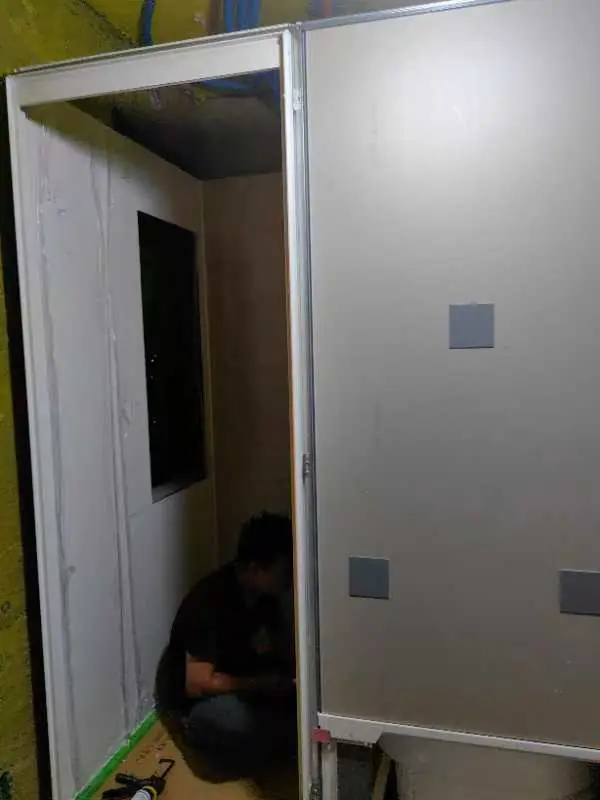

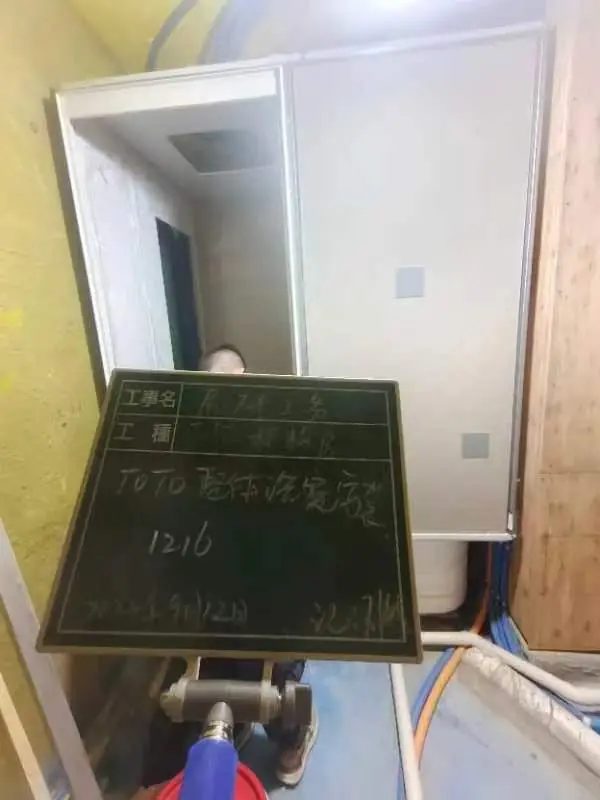

2024.09–10推进防水和瓷砖施工,并按预留尺寸安装TOTO 1216整体浴室。

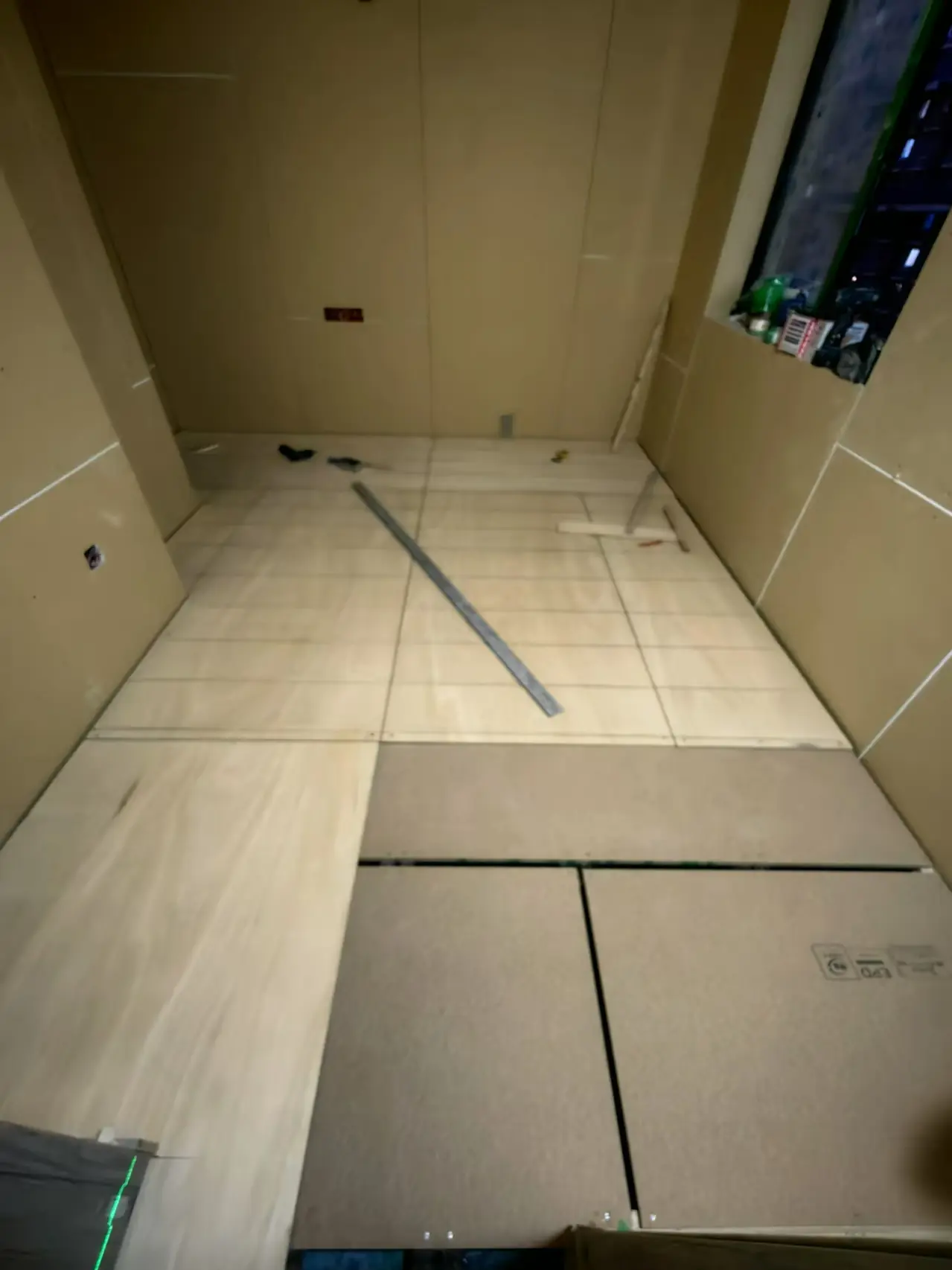

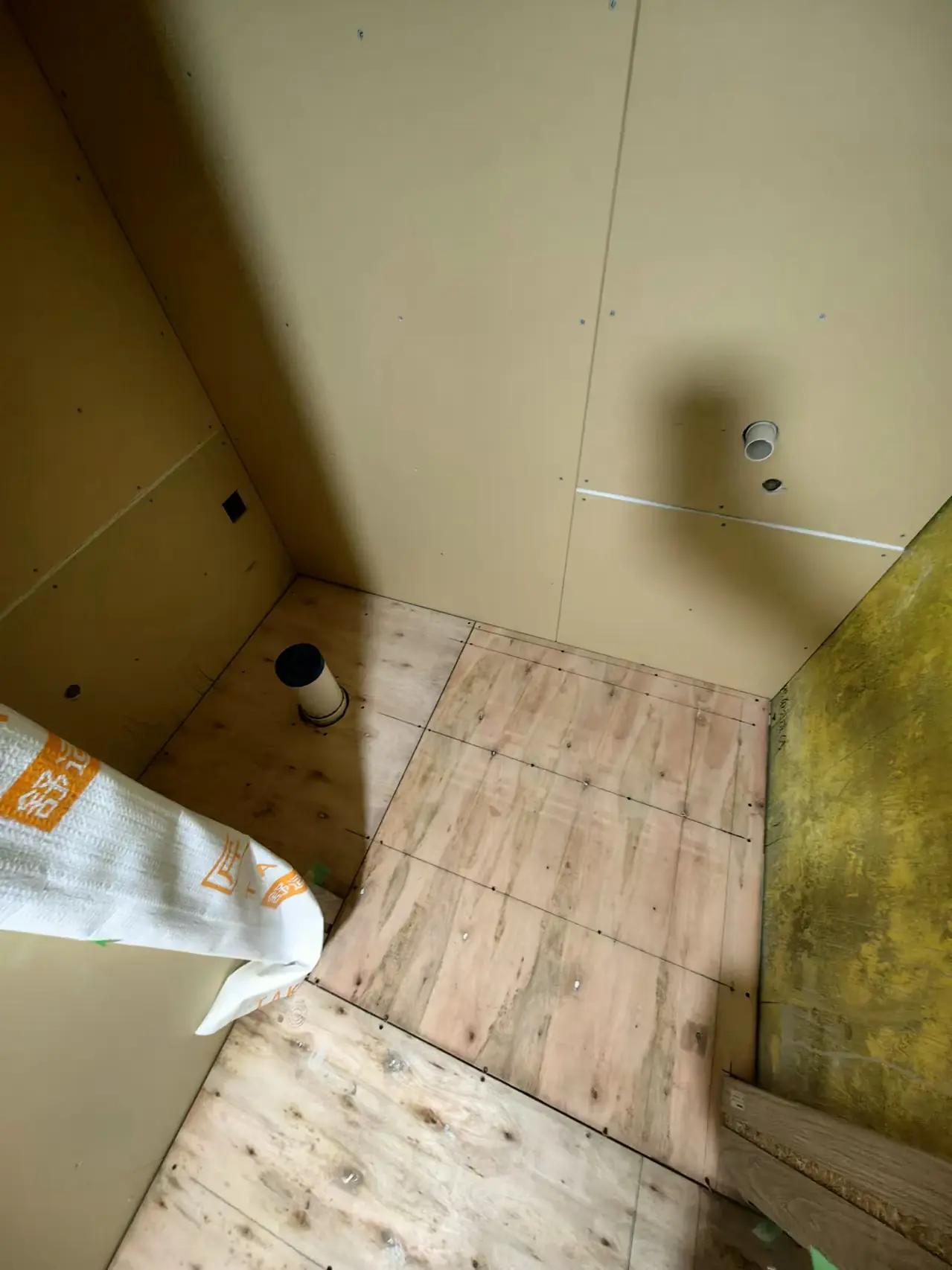

二重床与地暖系统

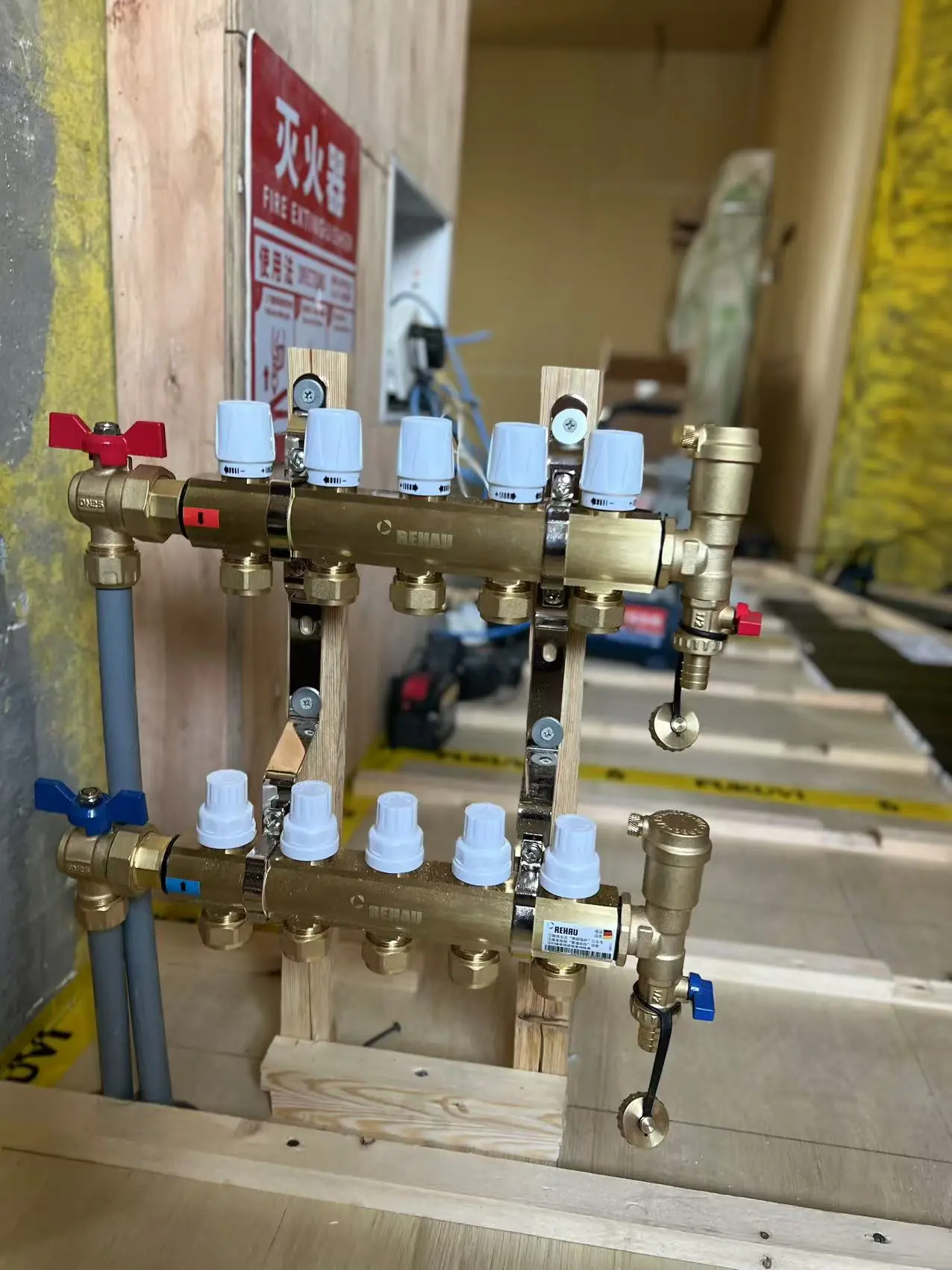

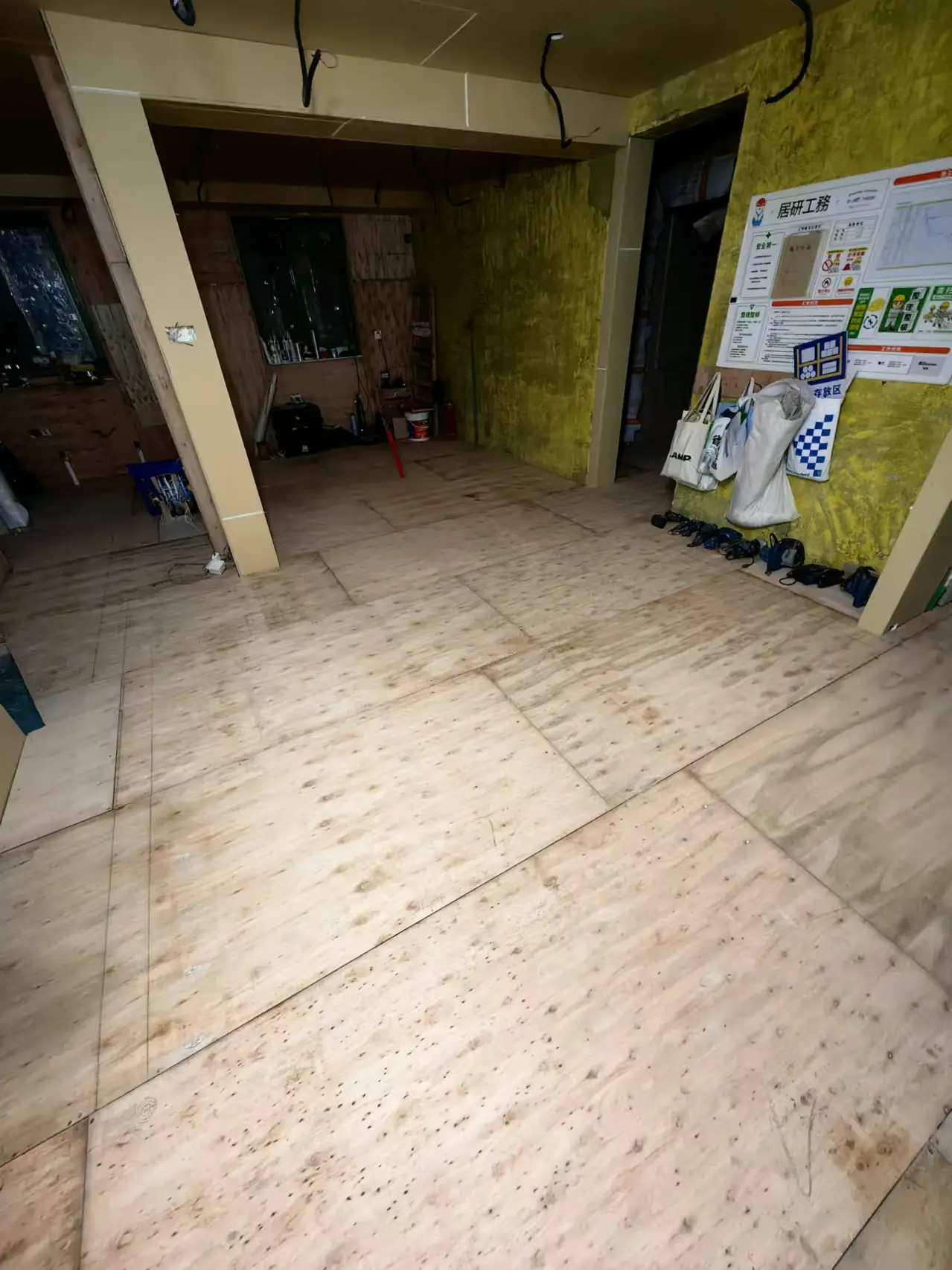

2024.10–12复核地面完成面高度,施工二重床和地暖系统,为后续复合木地板与木门安装建立标高条件。

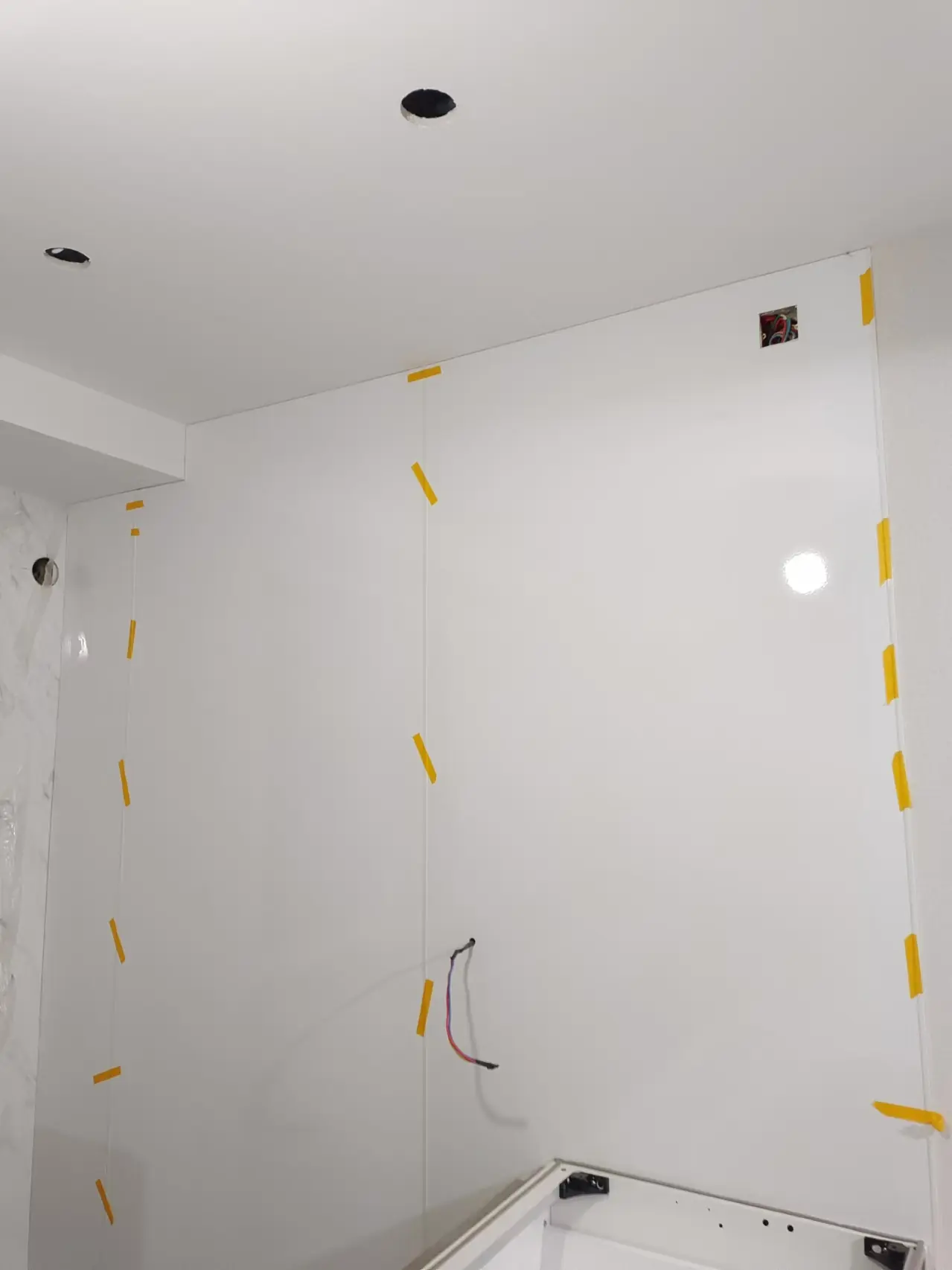

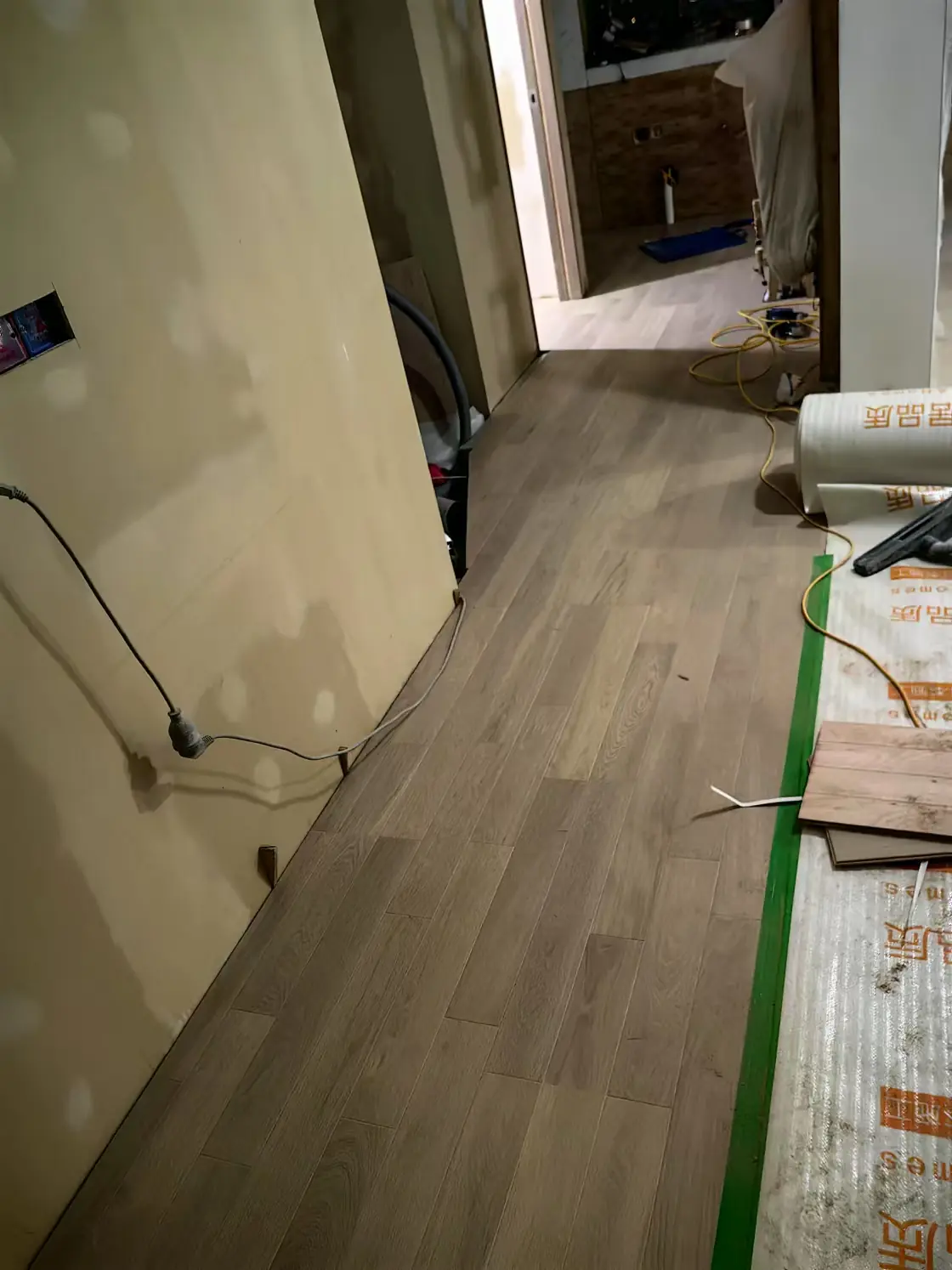

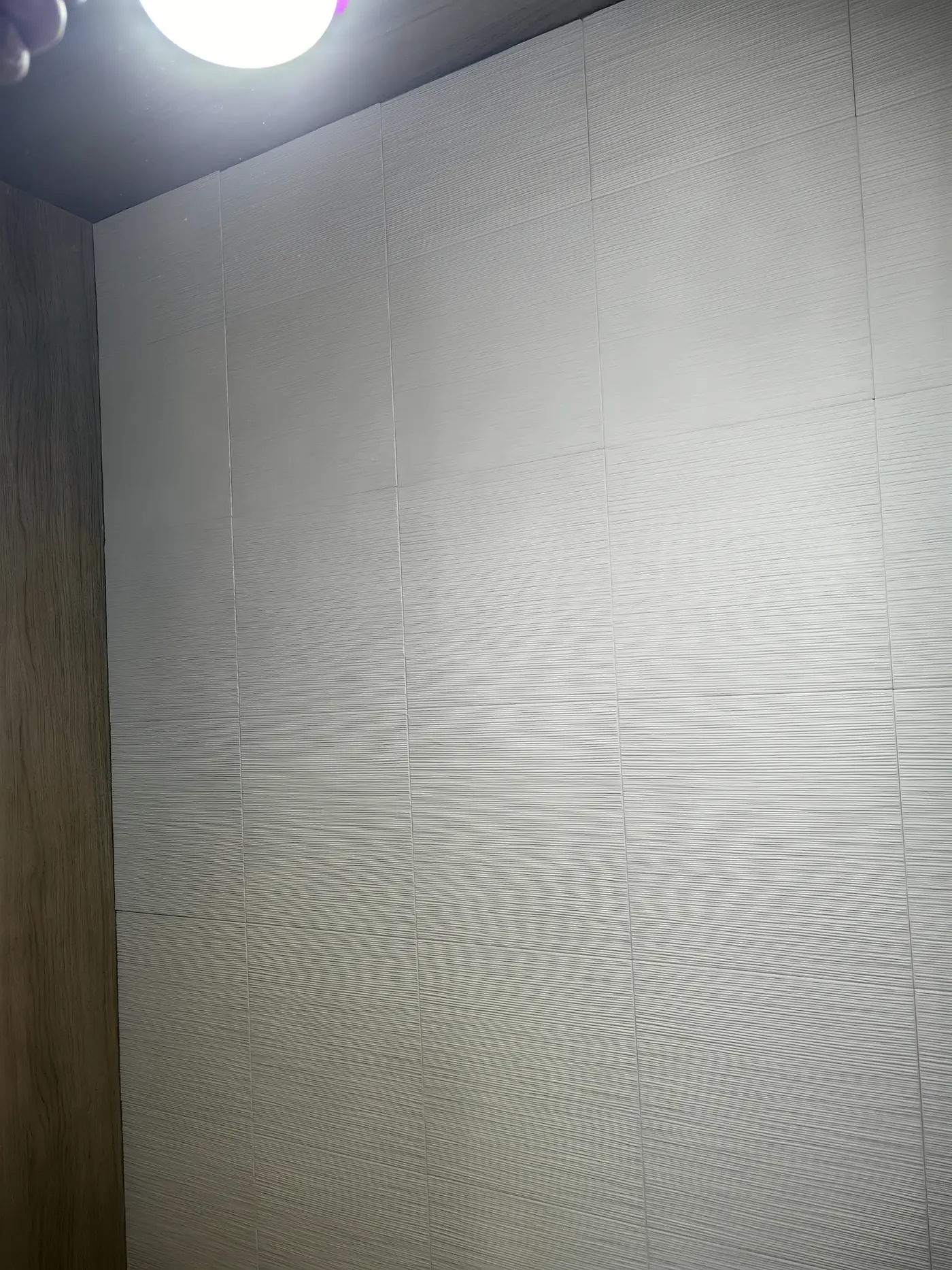

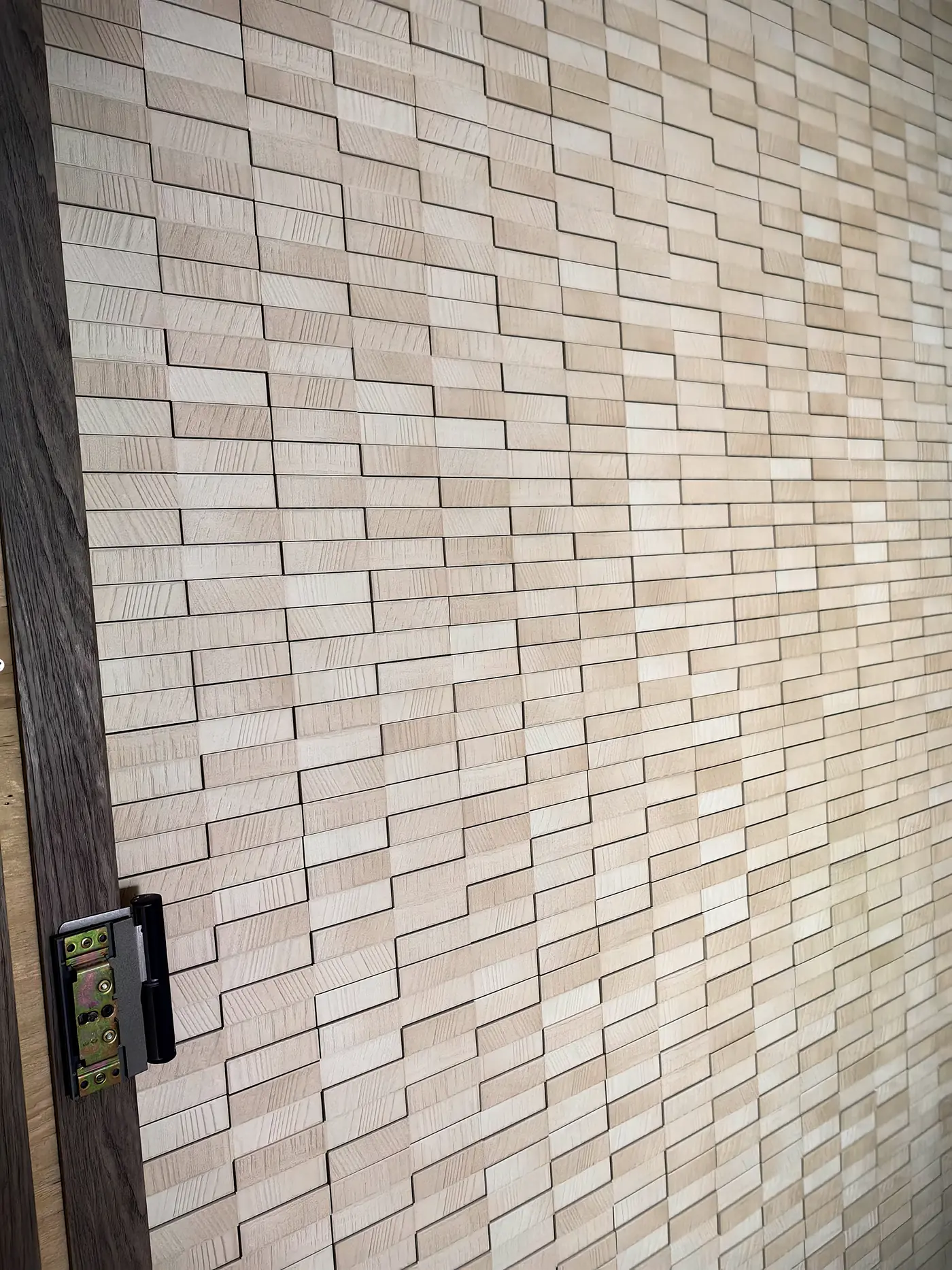

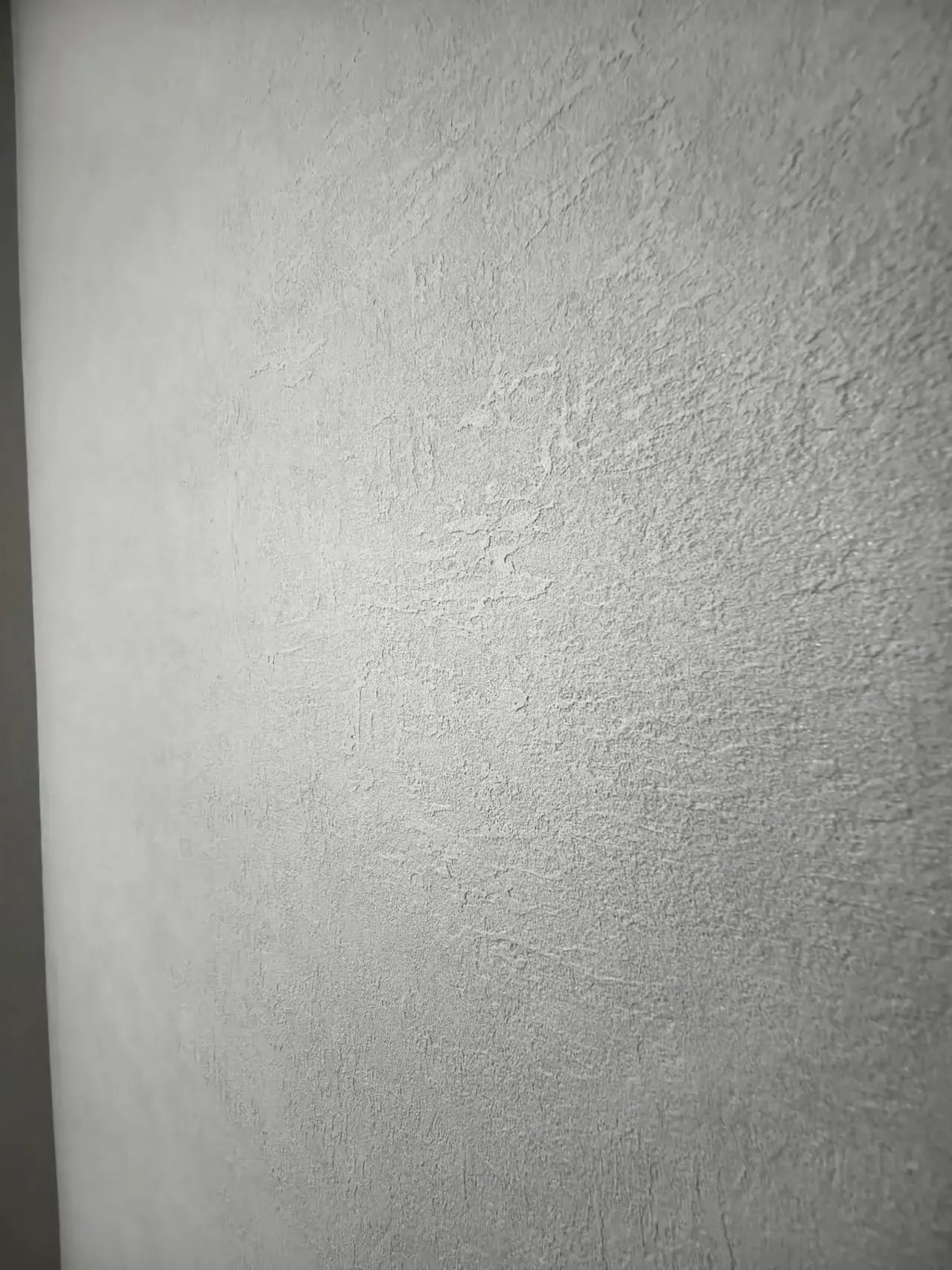

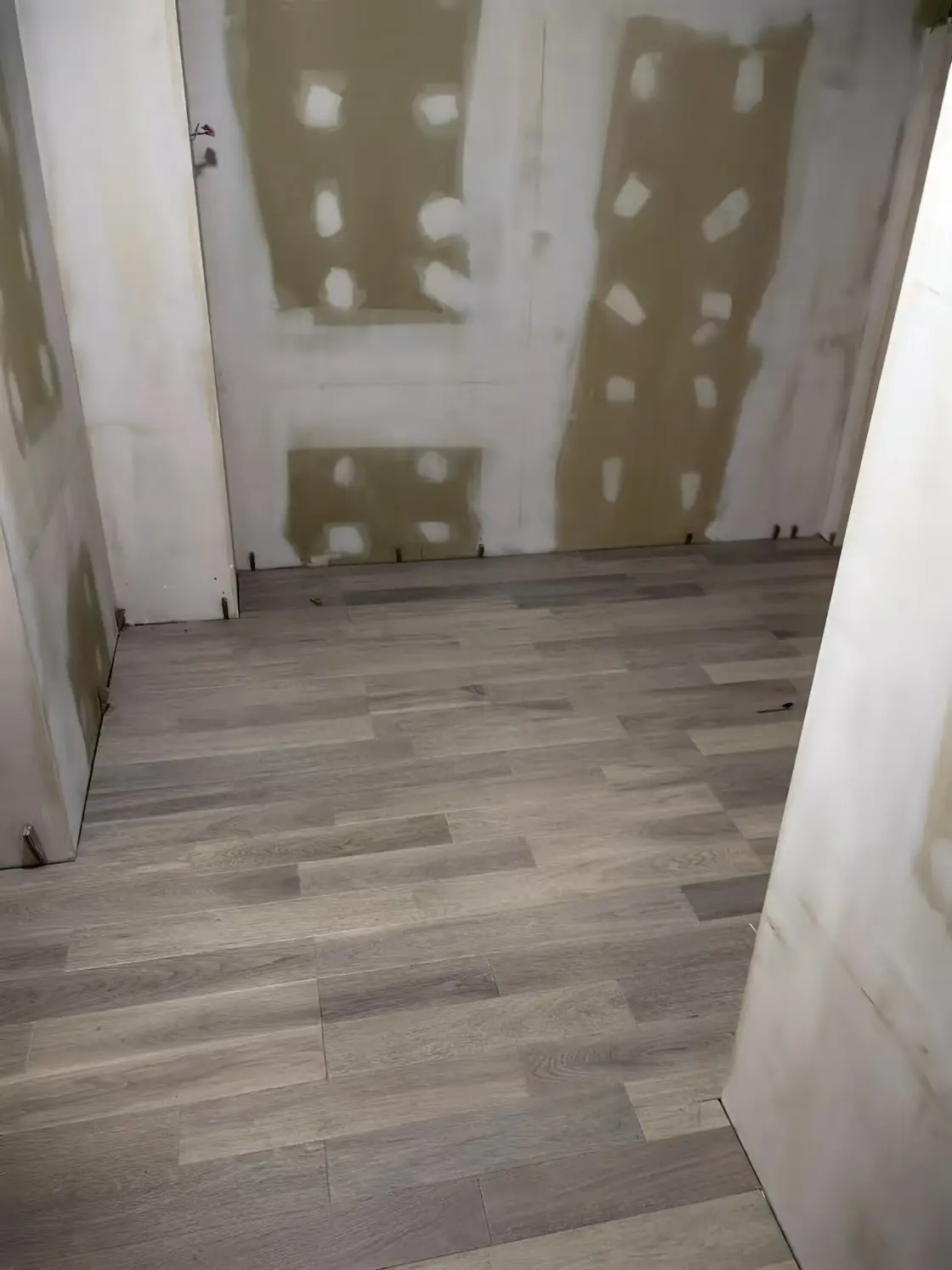

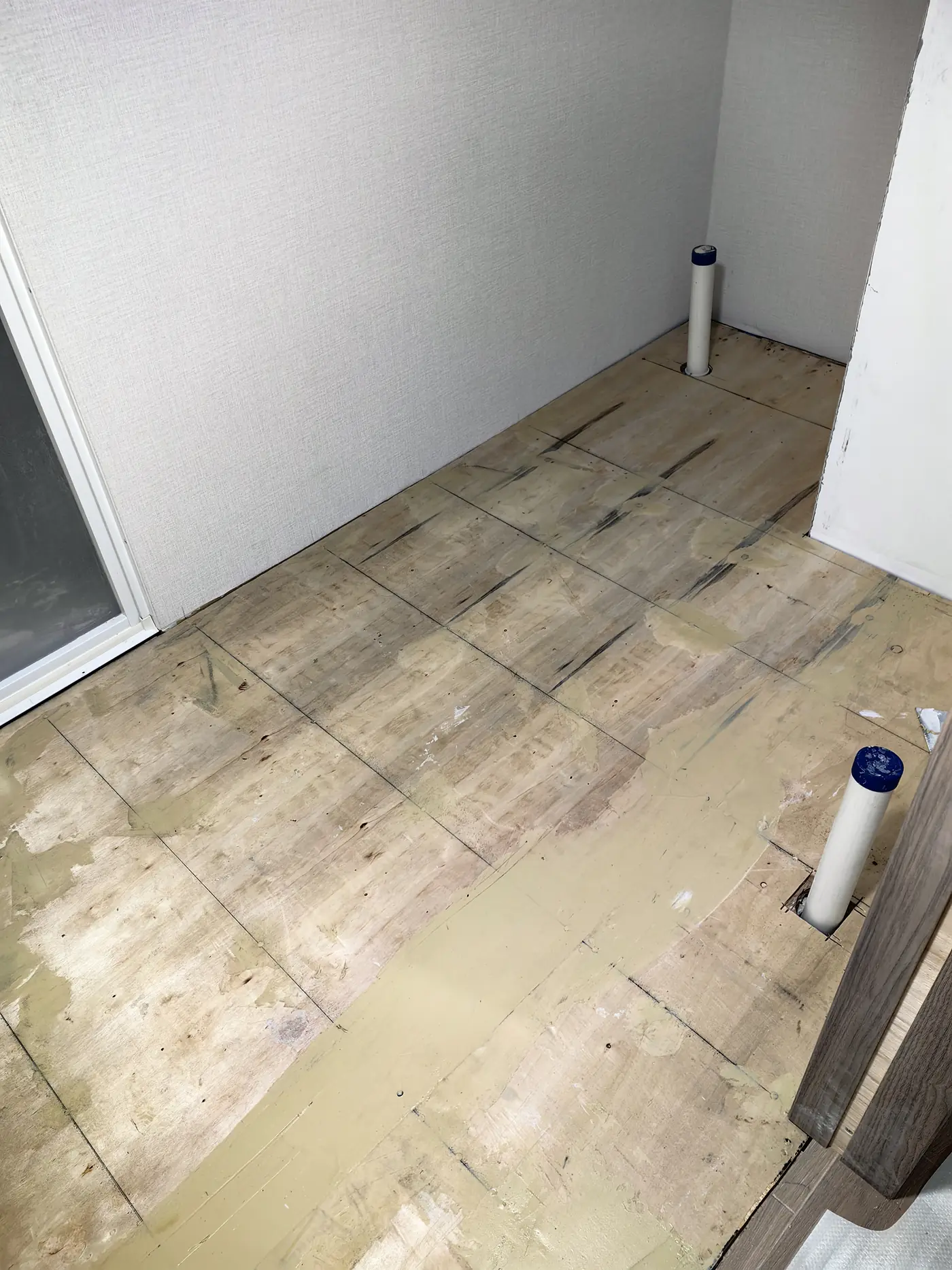

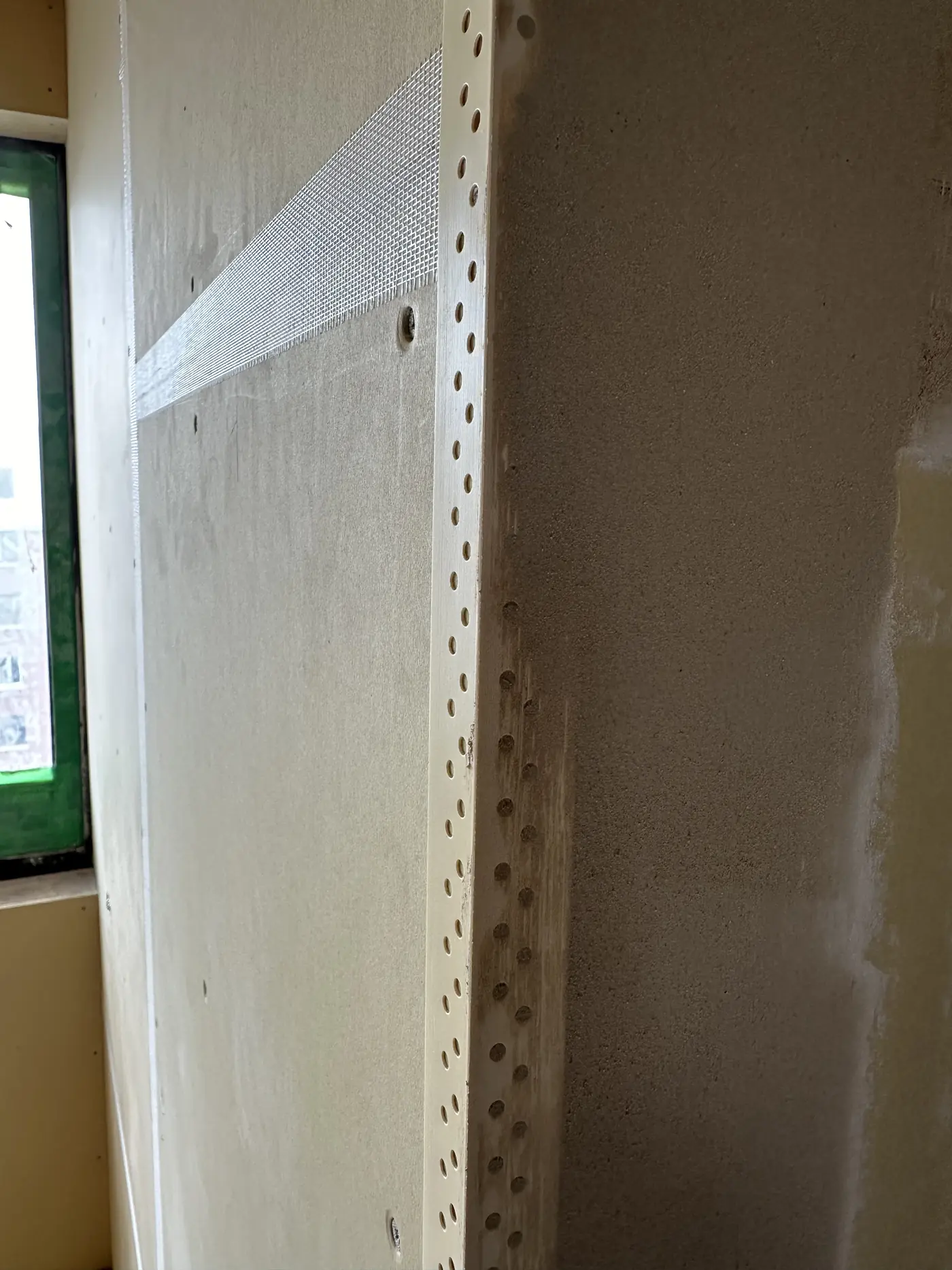

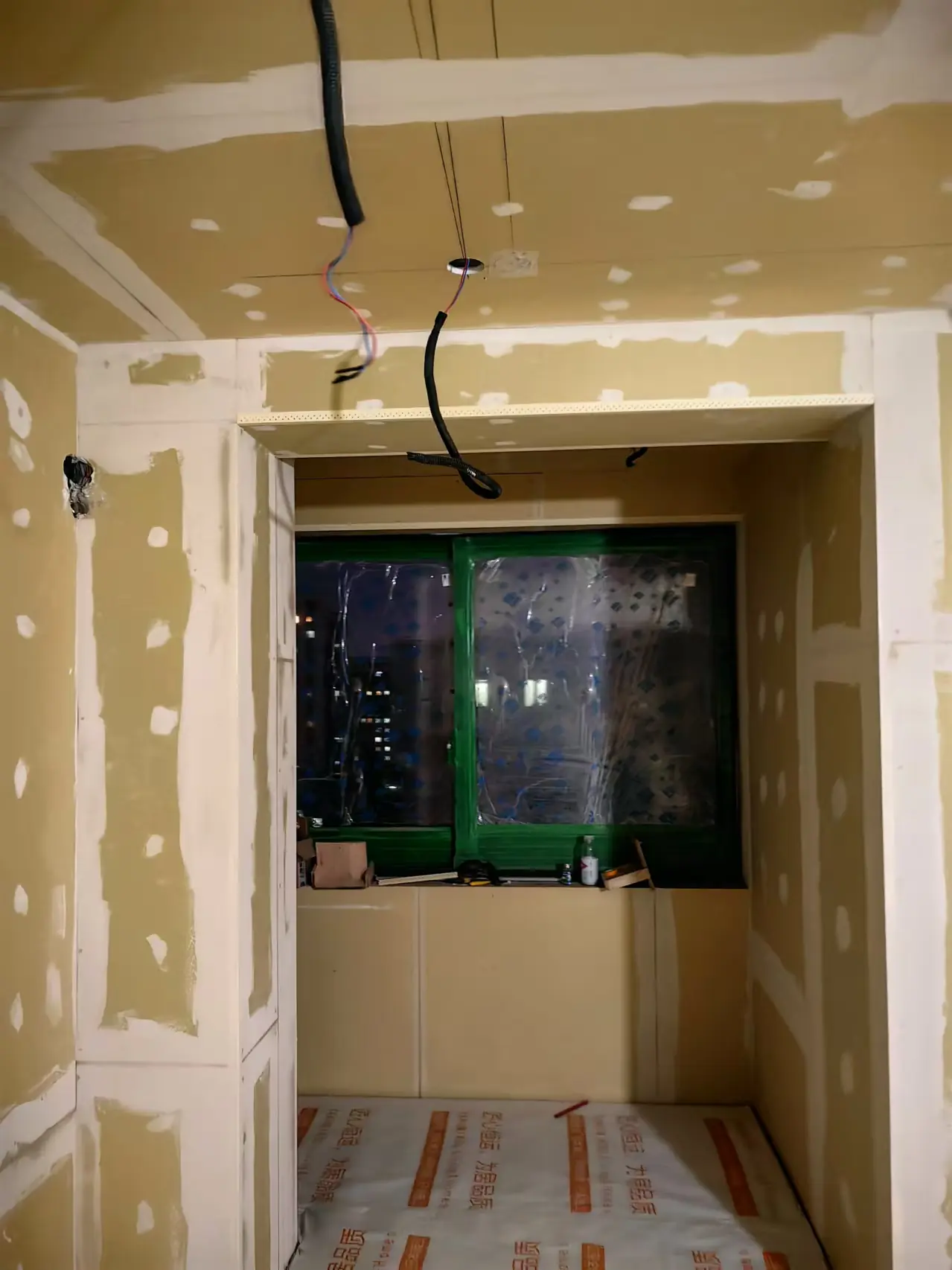

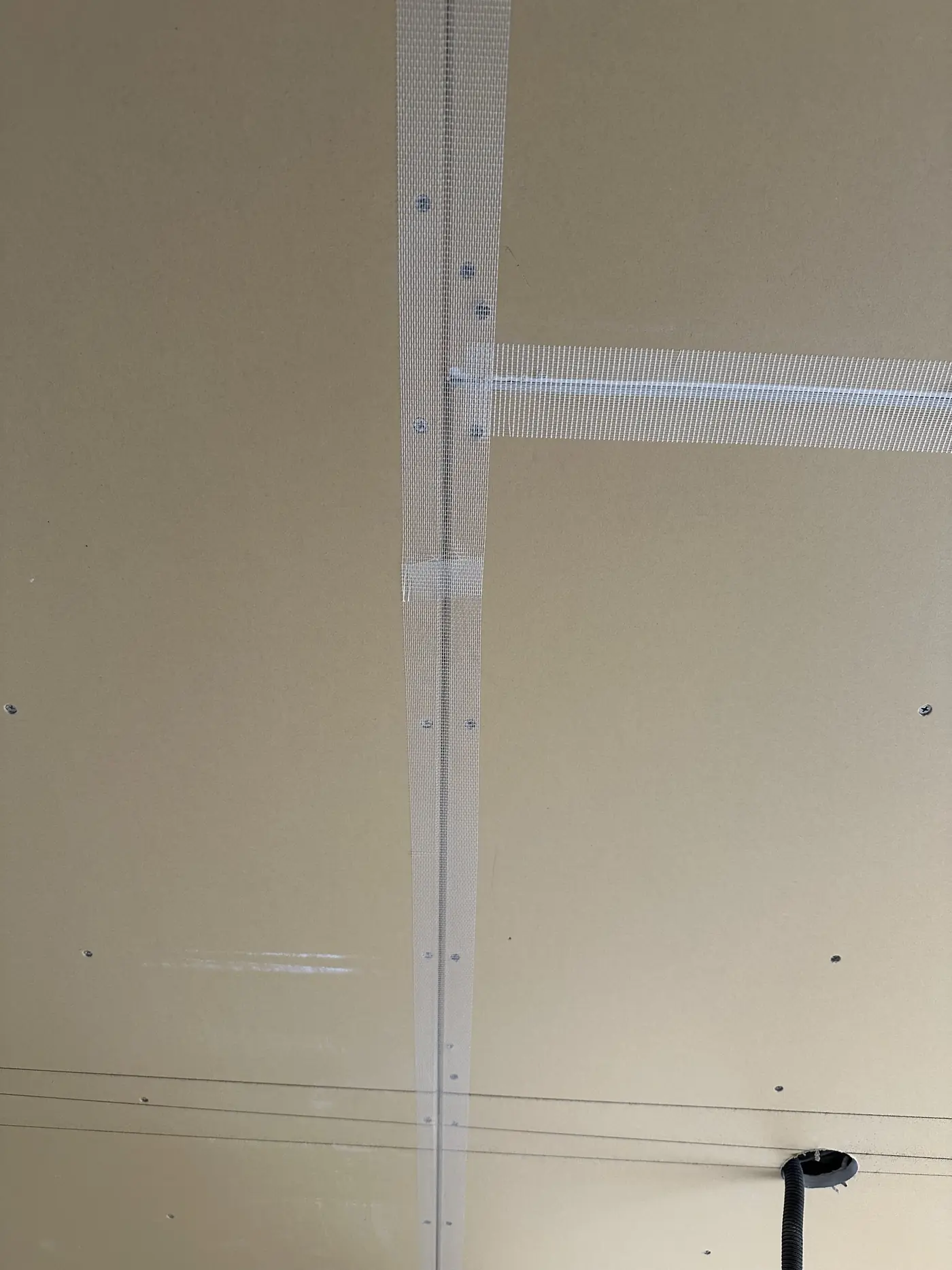

墙顶面饰面
2024.11–12油漆工于2024年11月19日进场,后续完成乳胶漆、墙纸及相关墙面饰面施工。

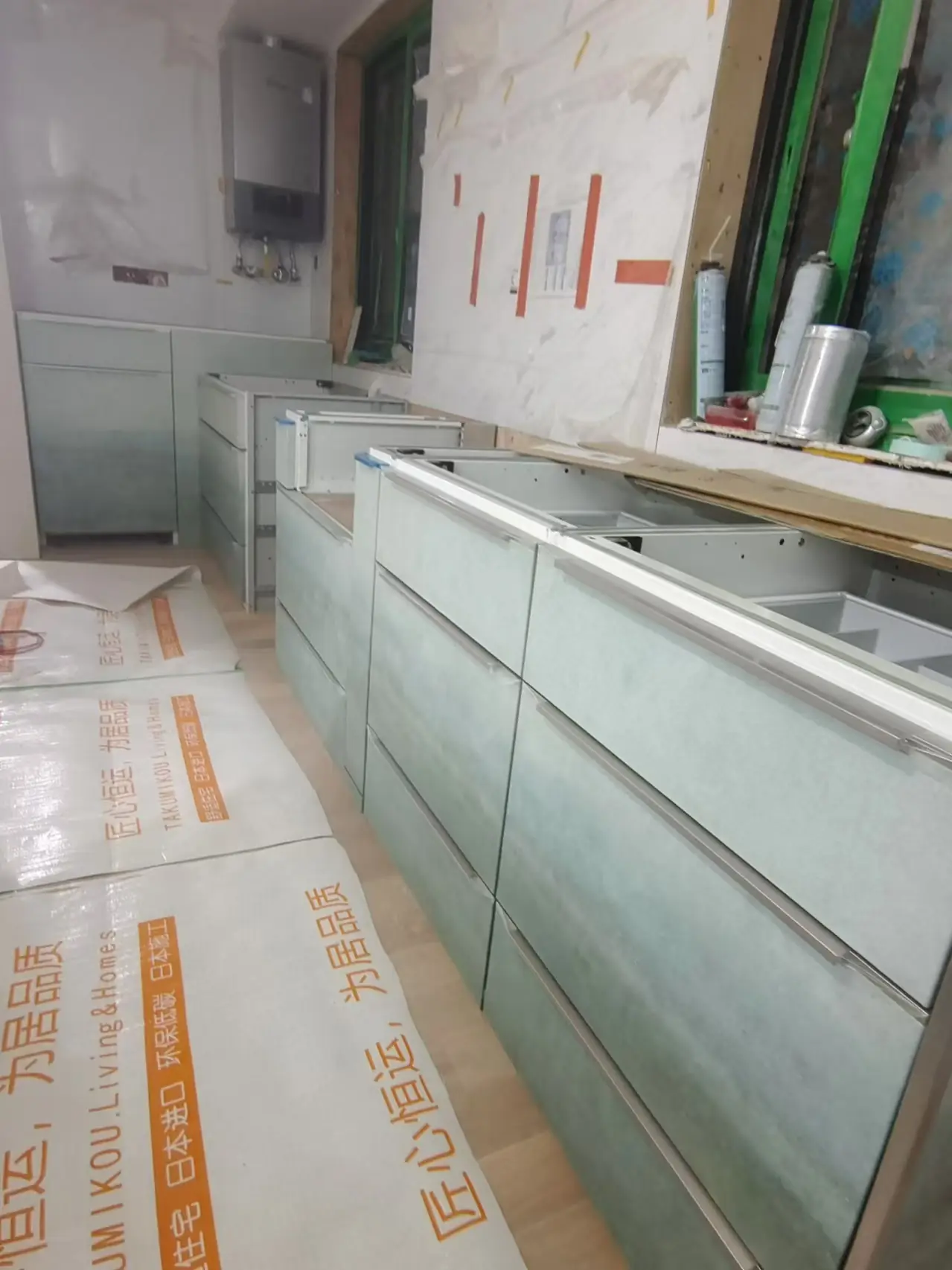

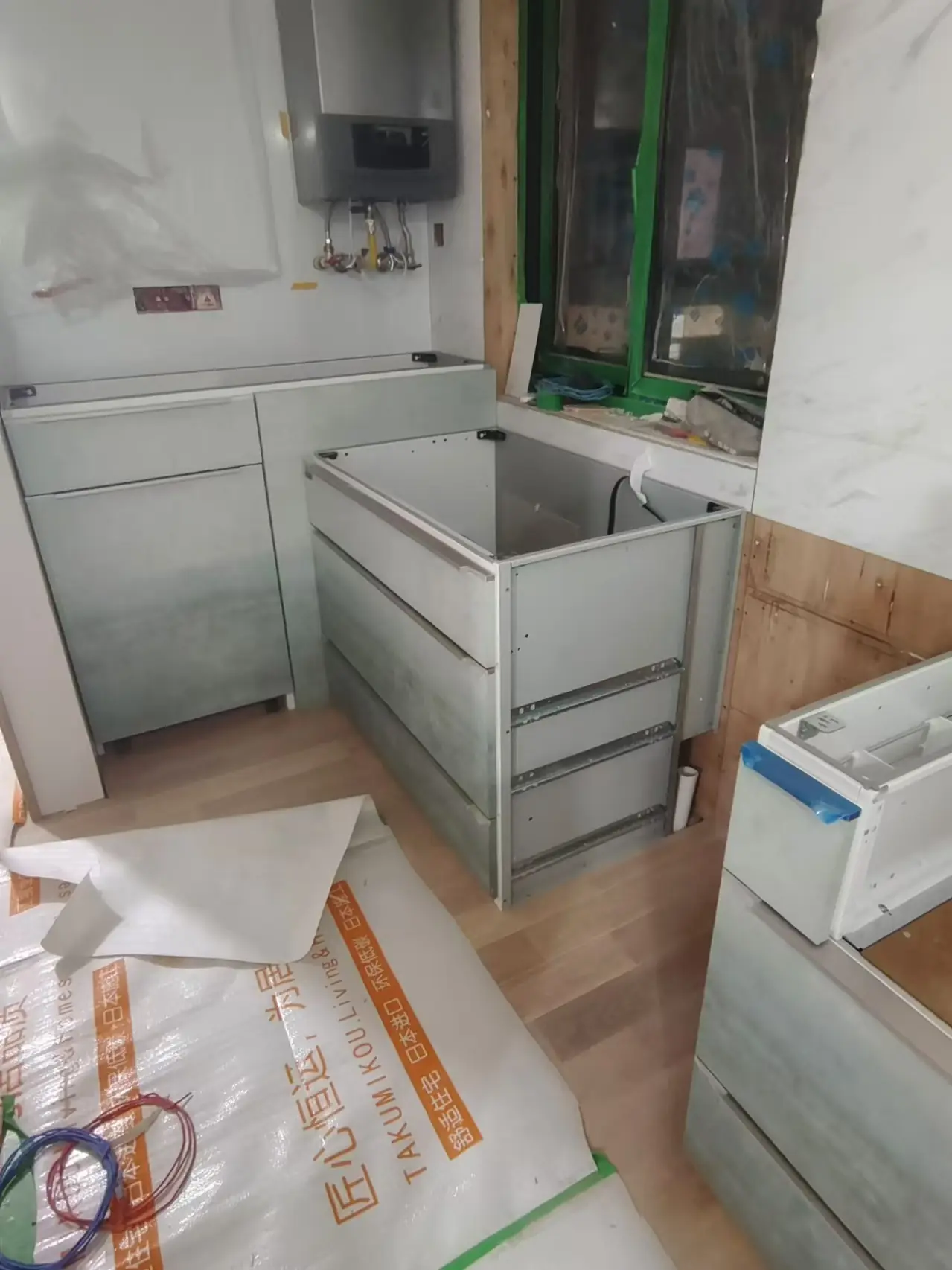

地板、橱柜与呼吸砖

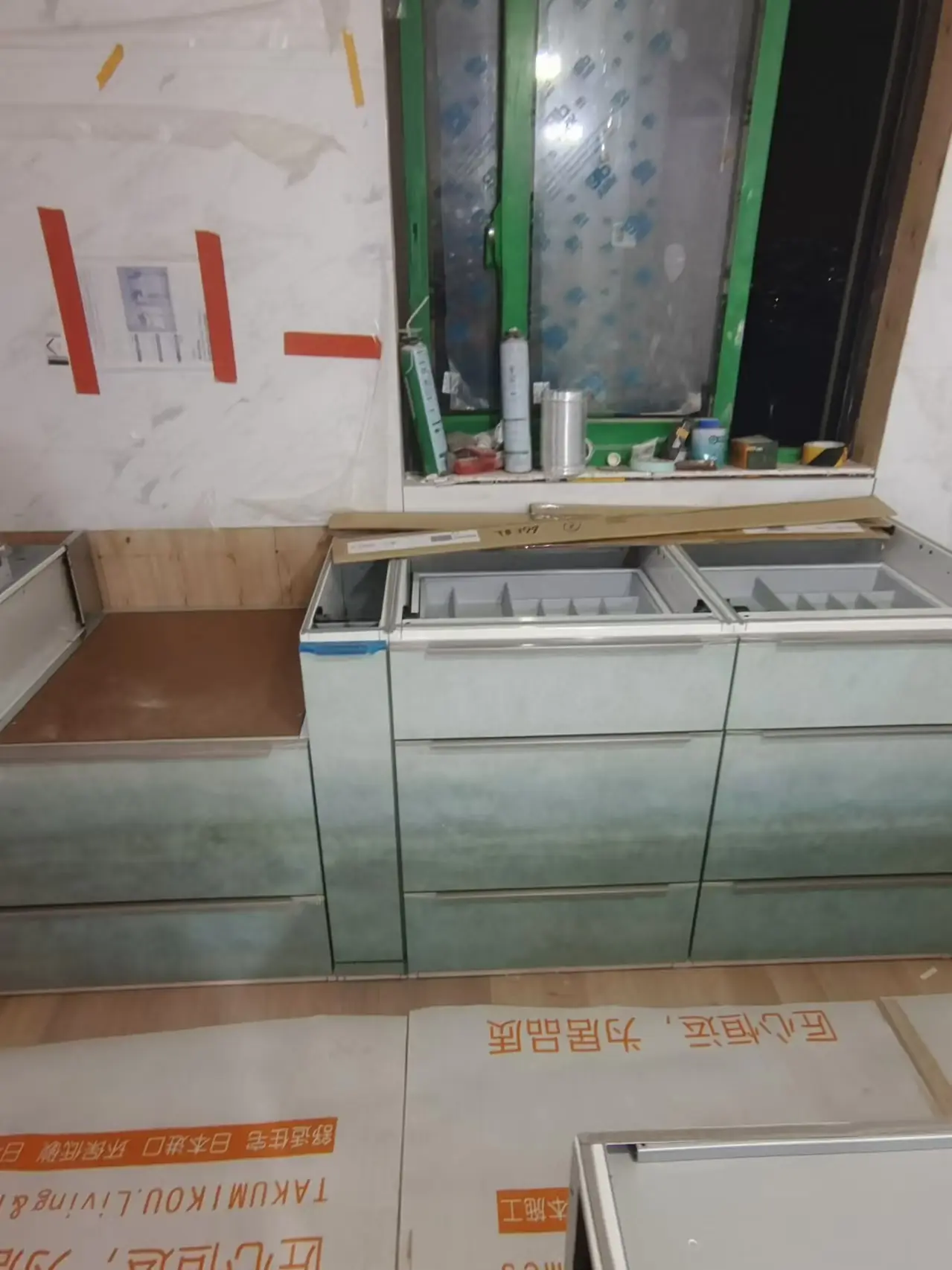

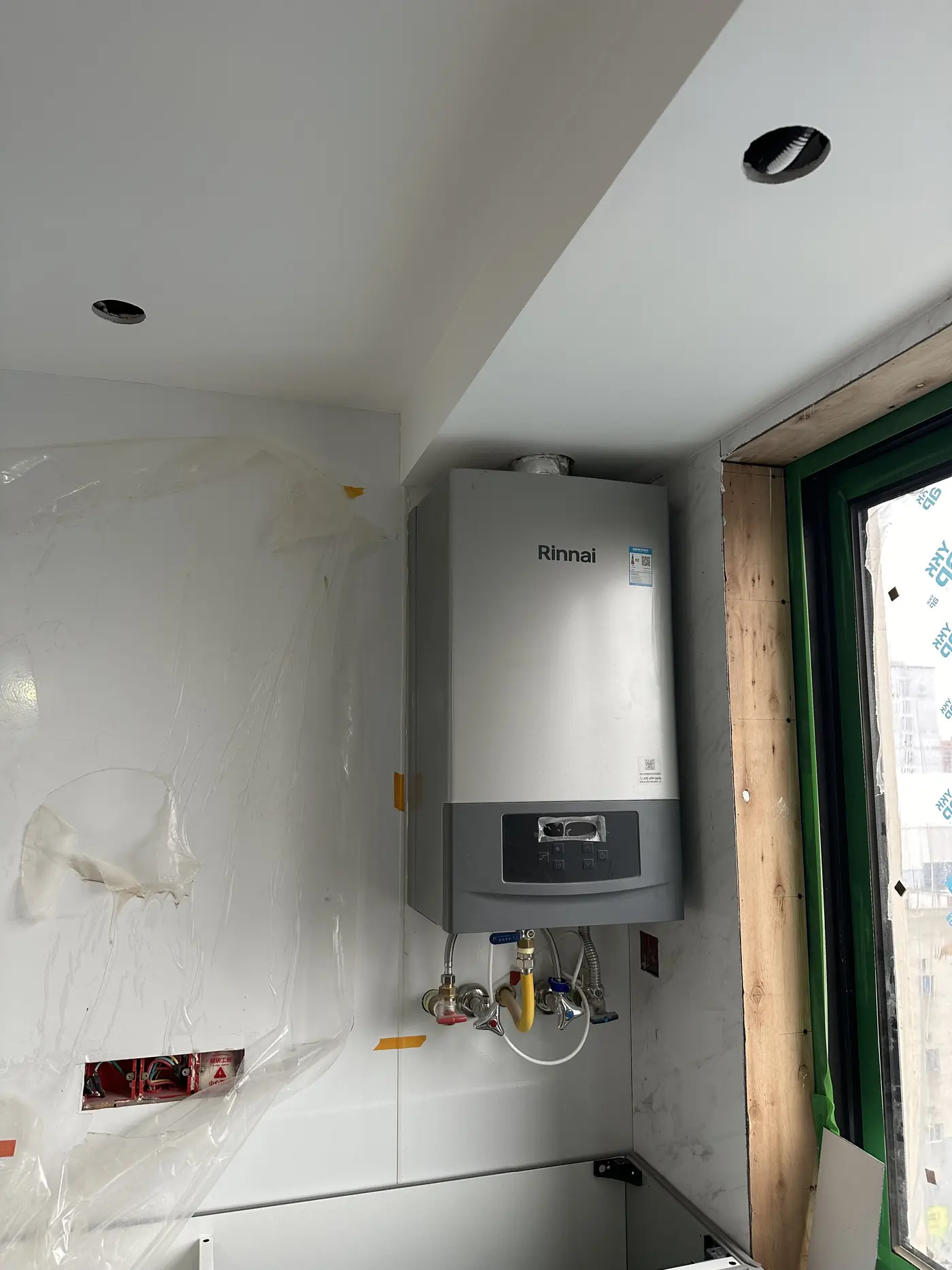

2024.1212月10日铺地板、12月17日安装橱柜、12月18日施工LIXIL呼吸砖。

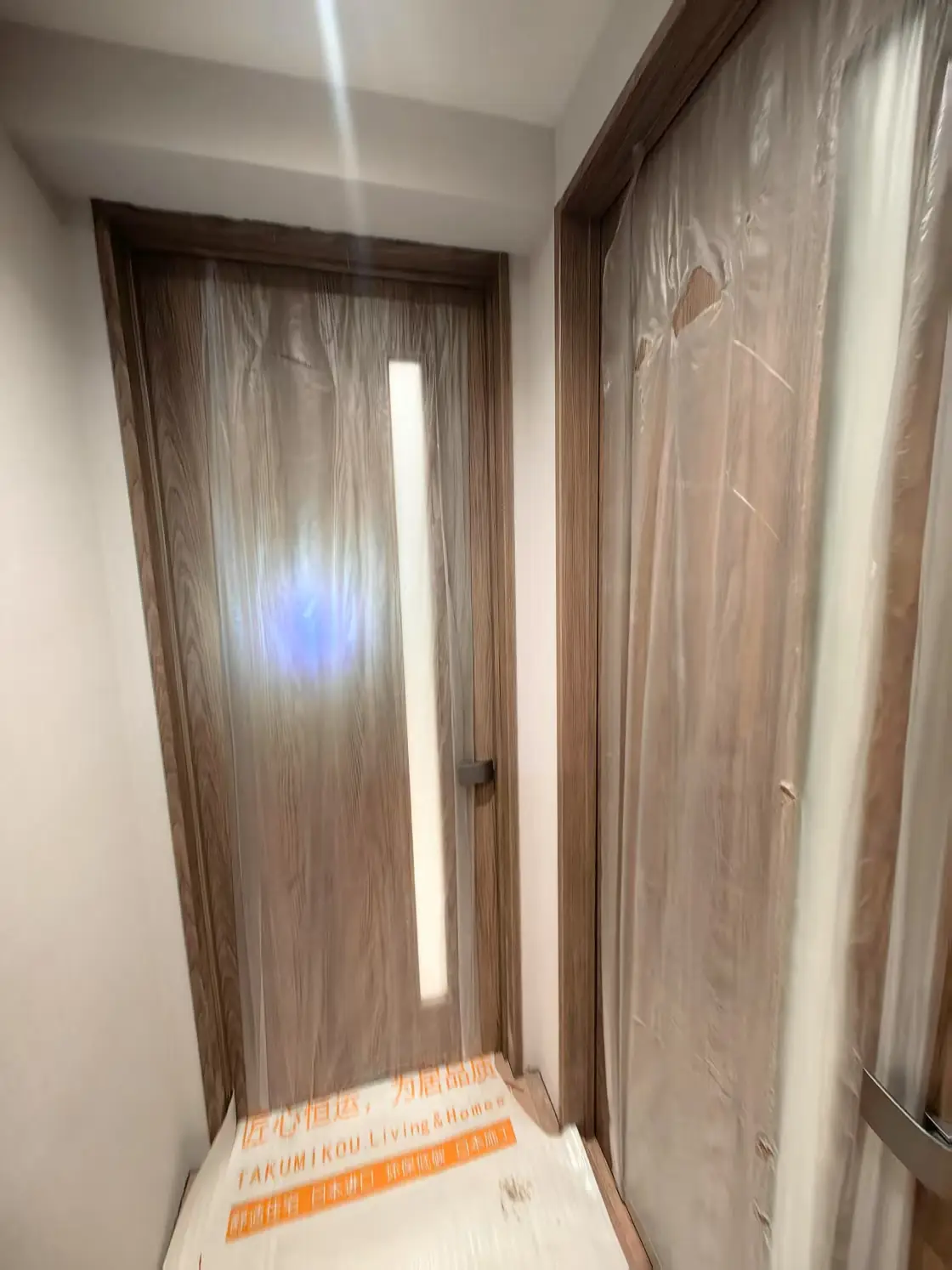

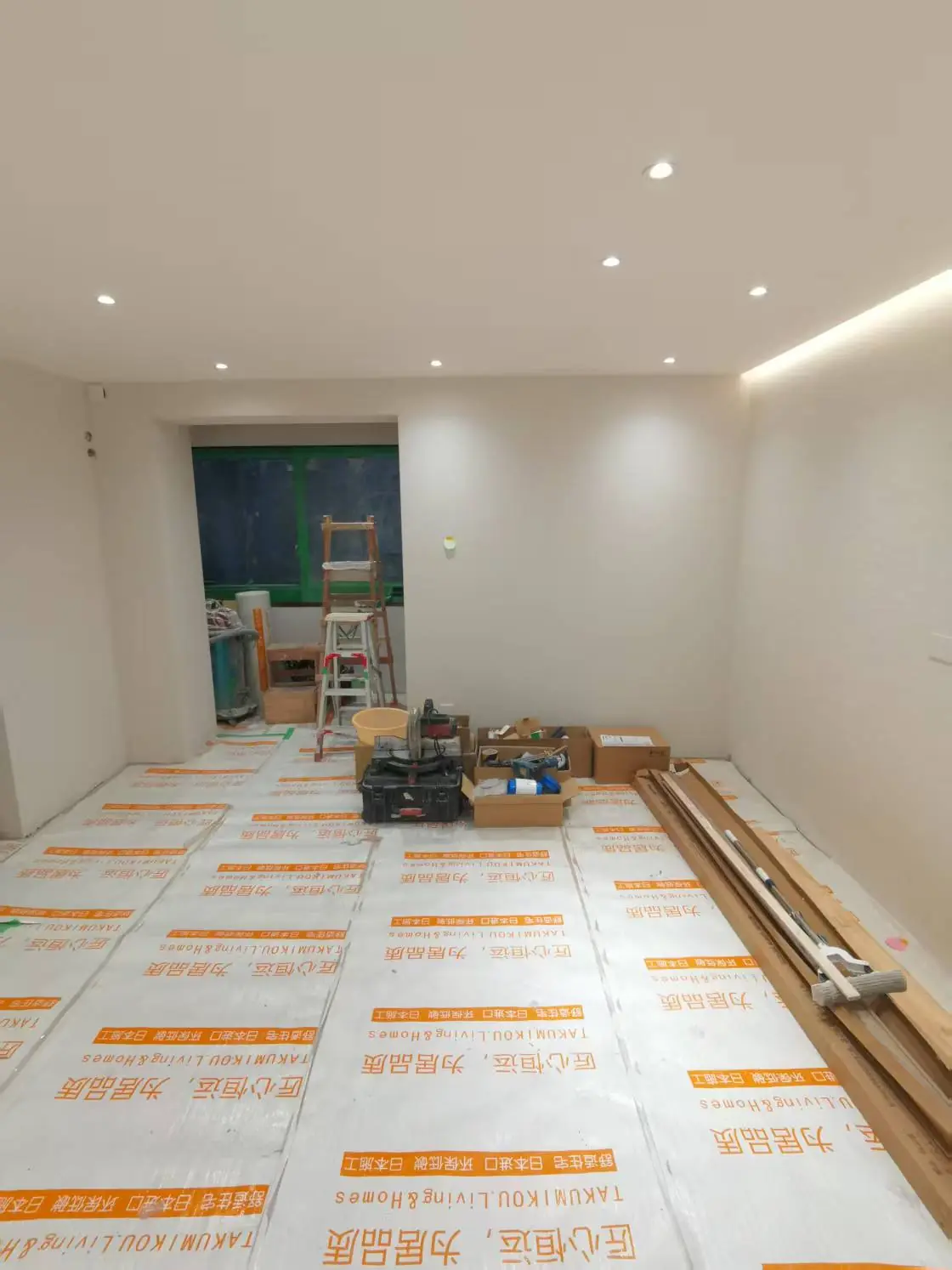

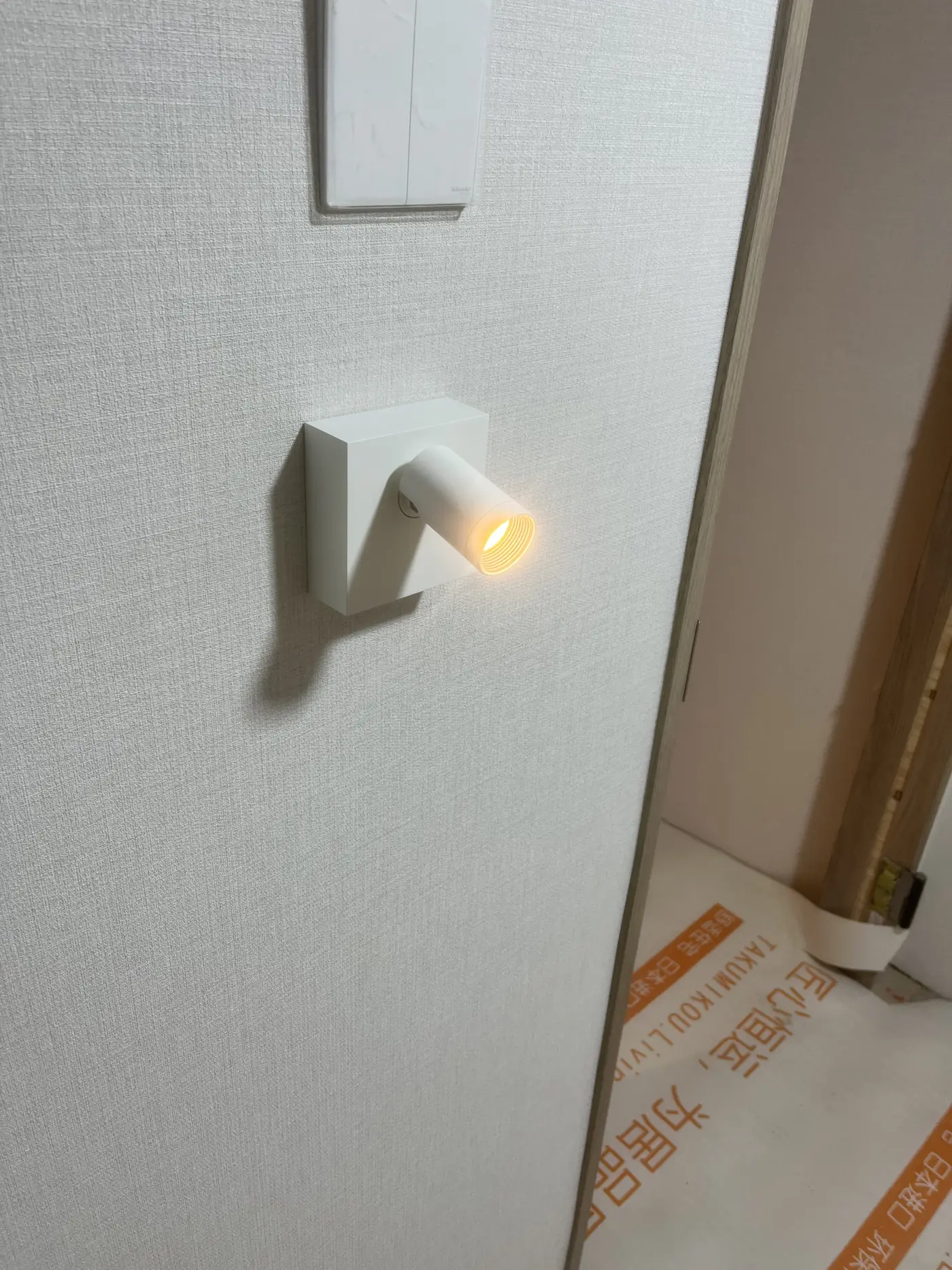

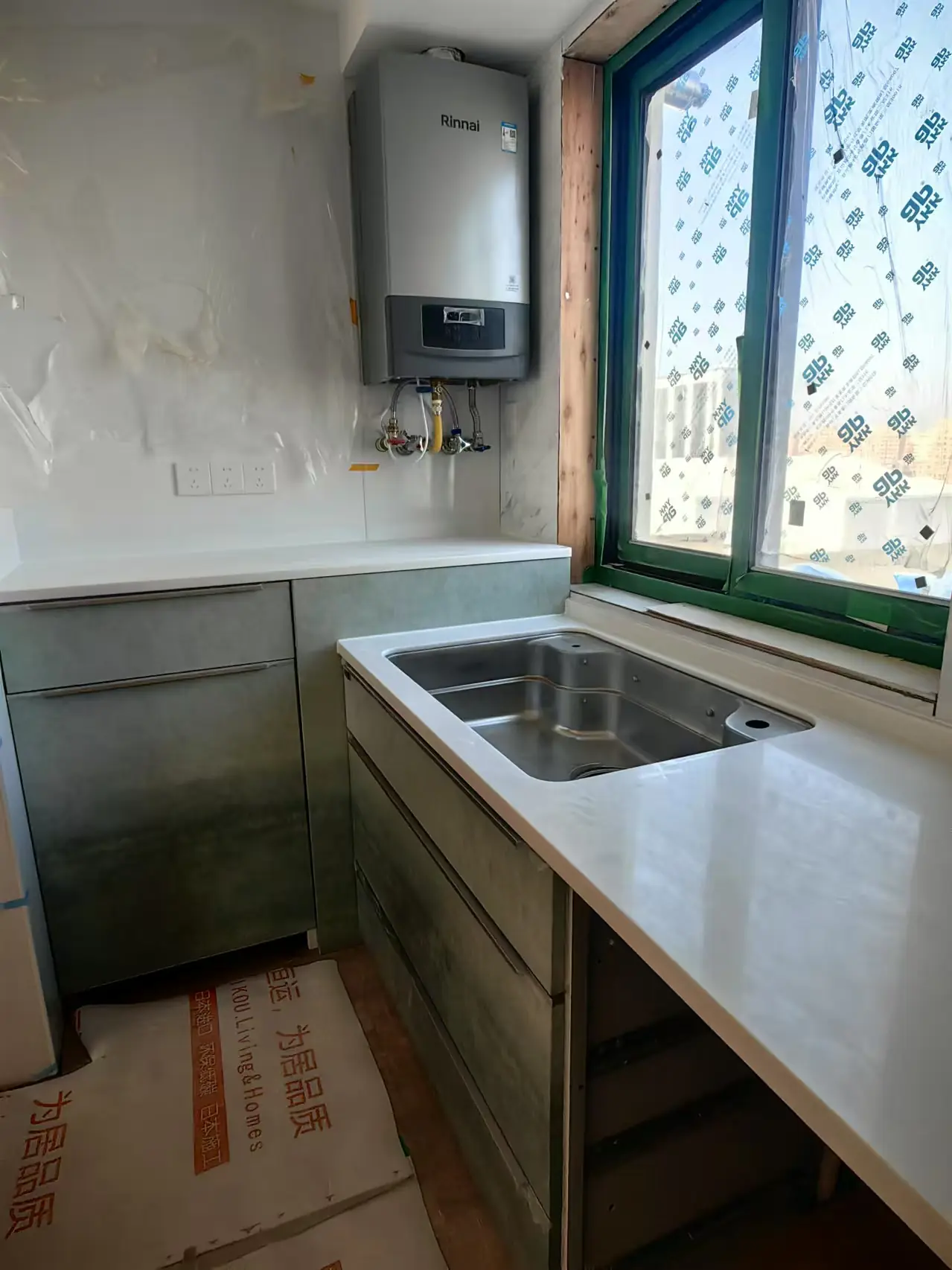

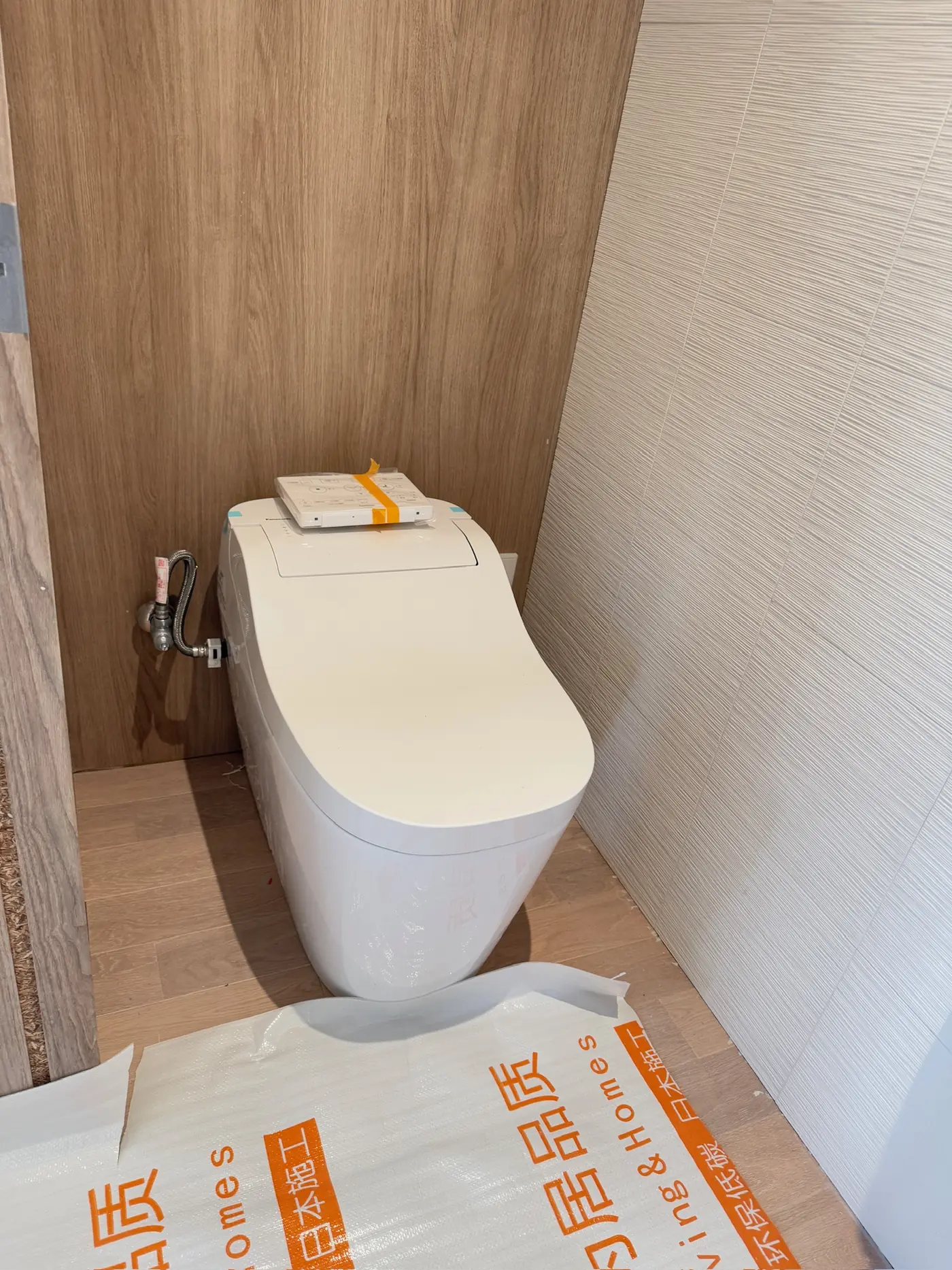

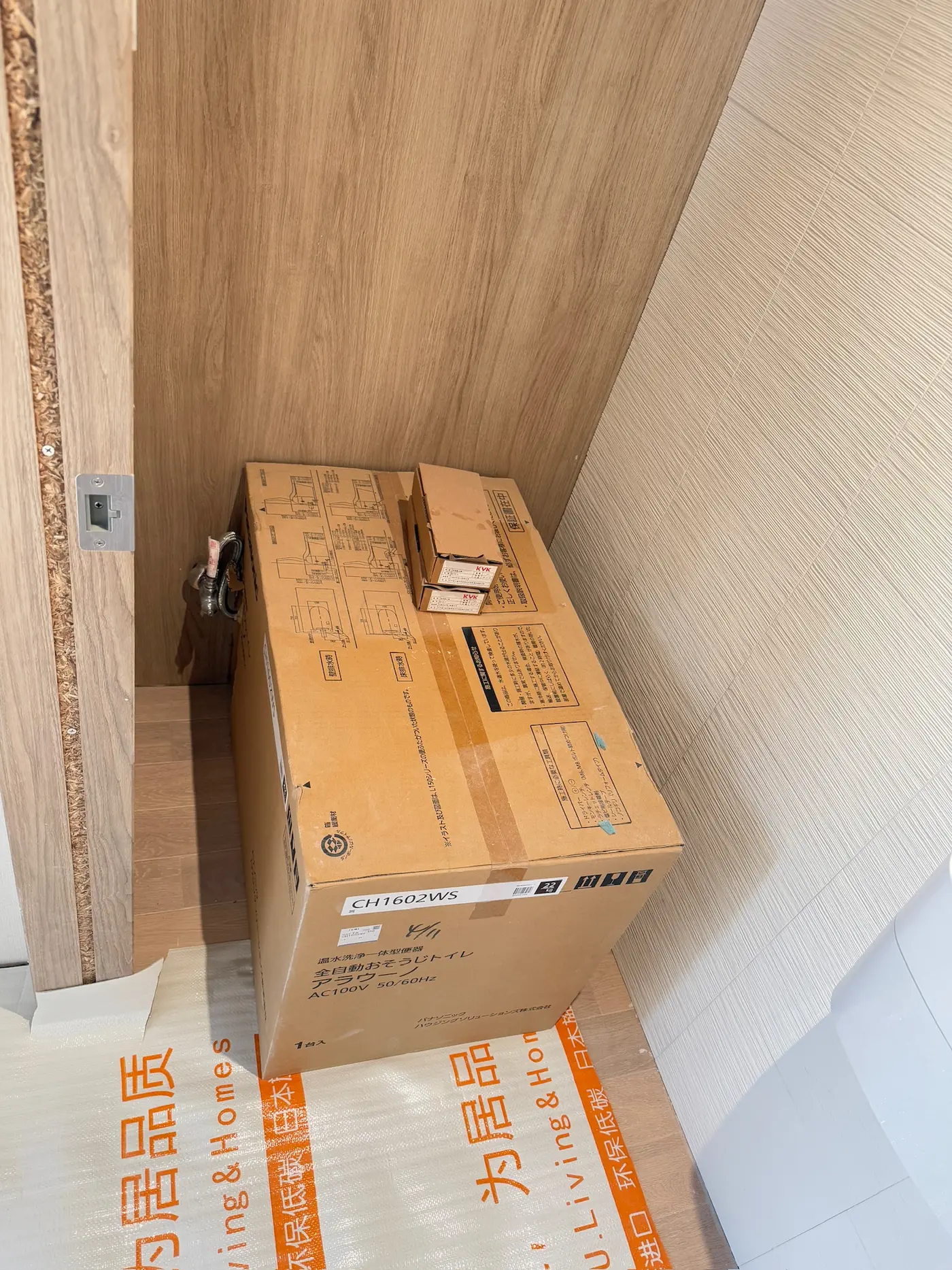

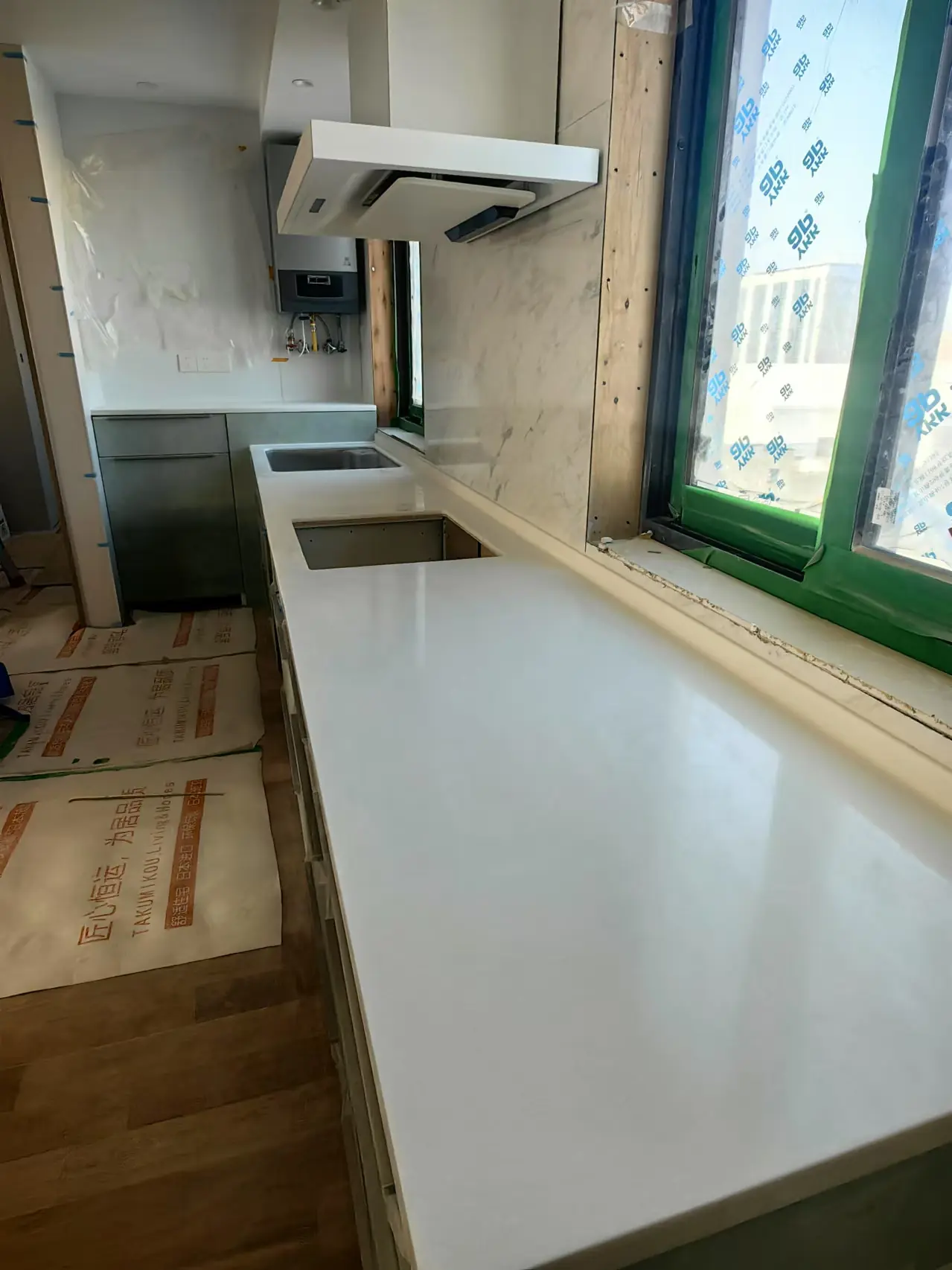

木门、定制与设备安装

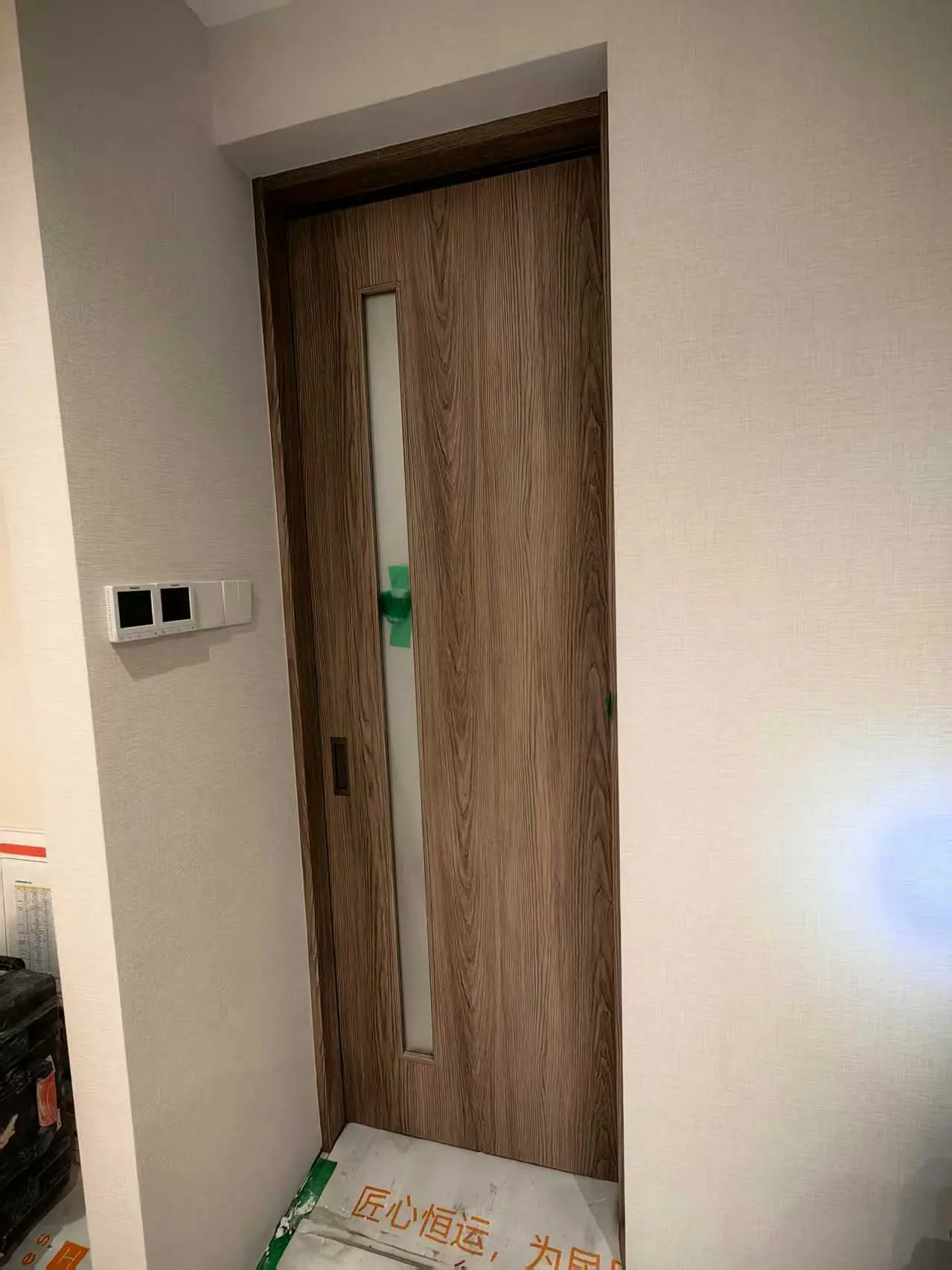

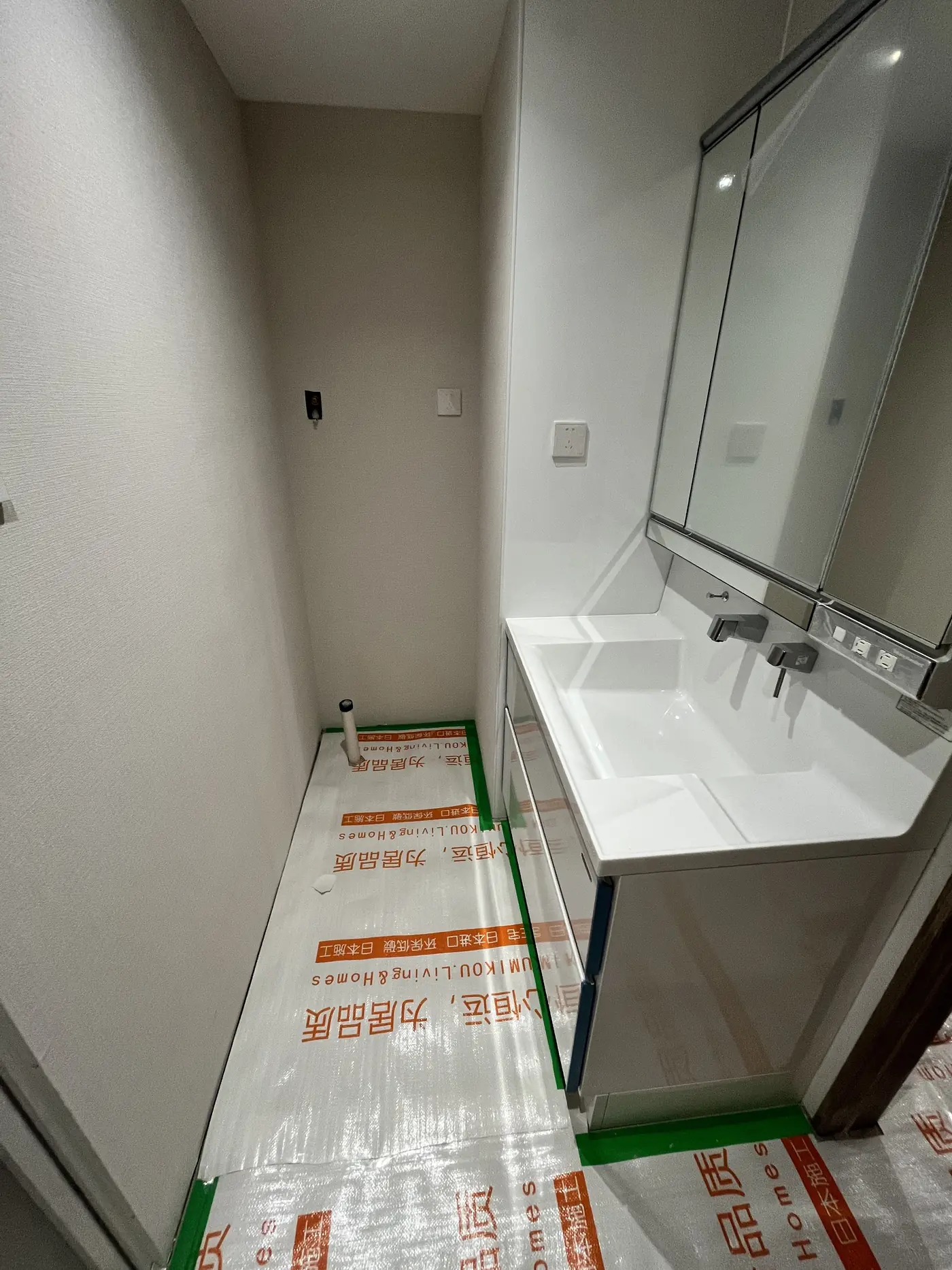

2024.12–2025.01陆续完成松下木门、全屋定制、浴室柜、洁具、照明和开关插座安装,并处理现场收口。
安装收尾
2025.012025年1月继续进行安装收口和现场整理。
完工实景

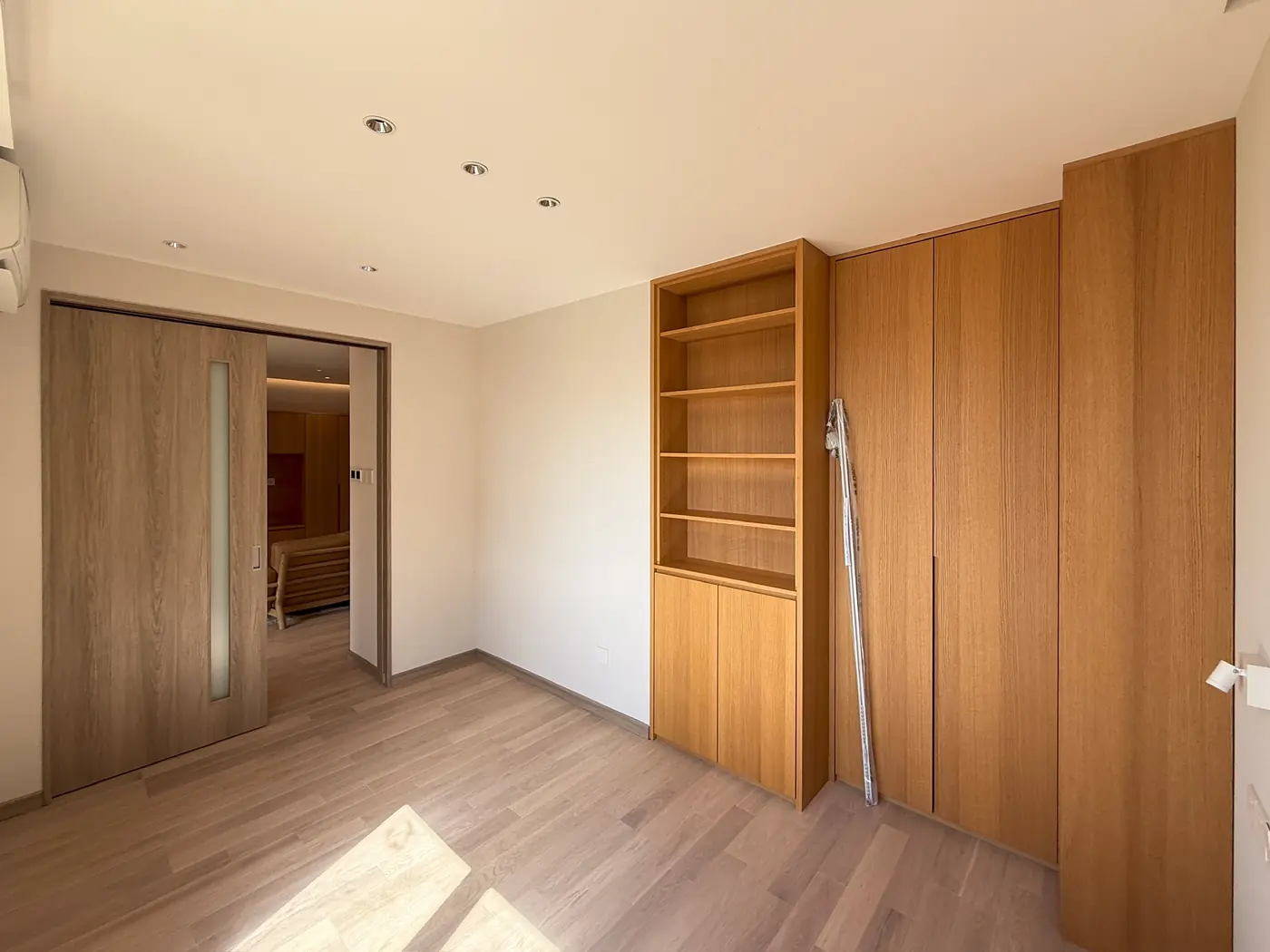

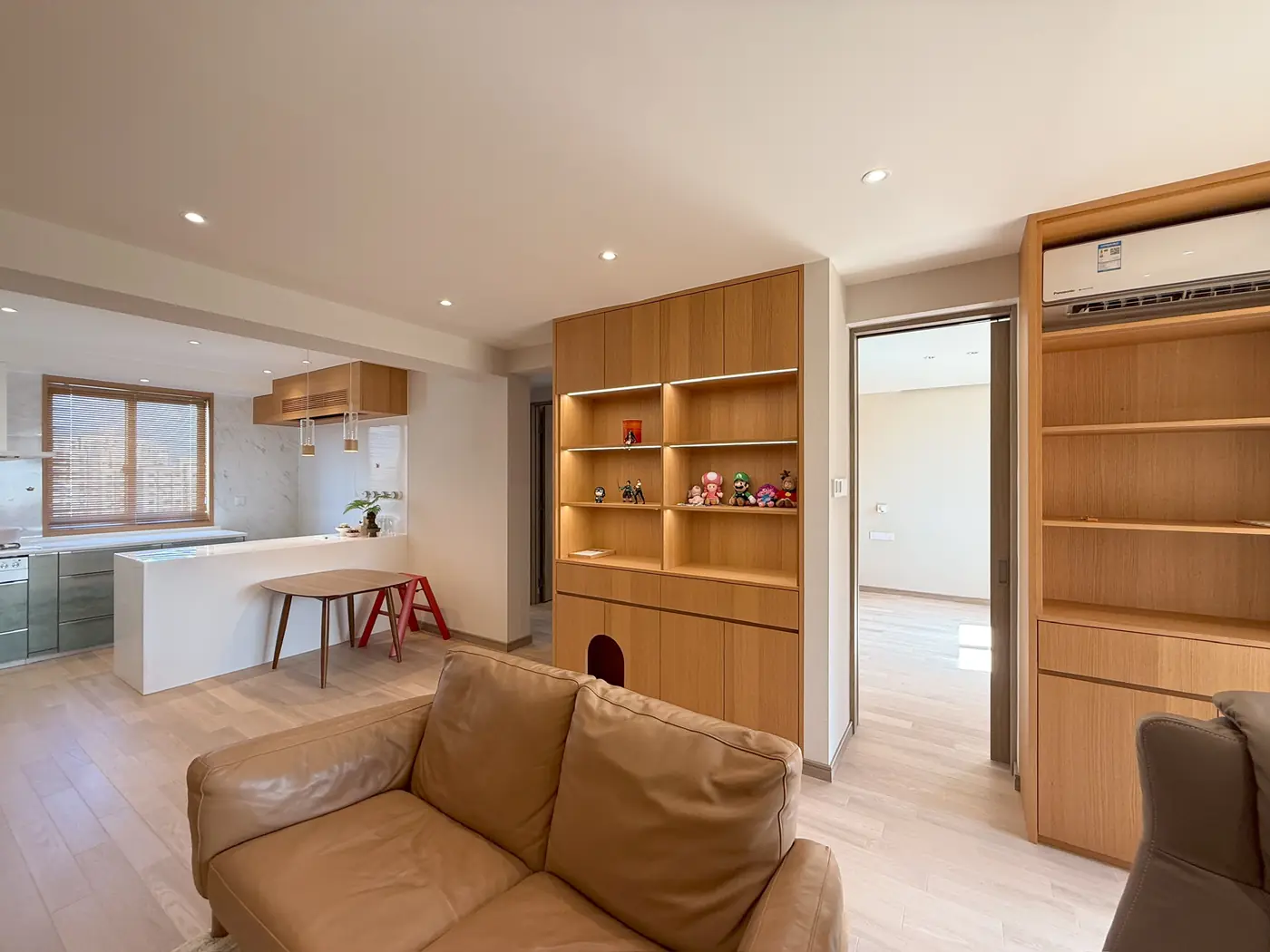

安装完成现场
客餐厅、卧室、定制收纳、洗面与卫浴的安装完成现场。
住宅整装
