正式名称
干式二重床
住宅和建筑物的地面基层构造。在混凝土楼板上竖立带高度调节功能的支撑脚,建立水平的地面结构。
DRY DOUBLE FLOOR

现在主流的二重床,正式名称为干式二重床。它是在混凝土楼板等主体结构上,用带防振橡胶的支撑脚将地面架起的地面基层系统。支撑脚具有高度调节功能,用来建立水平的地面结构。

01 — BASIC KNOWLEDGE
干式二重床位于混凝土楼板与饰面地板之间。带防振橡胶的支撑脚将地面架起,并通过螺栓调节高度,形成水平的地面基层和可利用的床下空间。

正式名称
住宅和建筑物的地面基层构造。在混凝土楼板上竖立带高度调节功能的支撑脚,建立水平的地面结构。
诞生背景
1960 年代,日本集合住宅普及后,埋入混凝土的燃气、水道和电气管线不易更换,传统木龙骨也会随时间产生吱响。1968 年,万协受建筑公司委托制造的系统成为今天干式二重床的原型。
使用场所
高层公寓、租赁办公楼、大型商业设施、医院、体育馆和舞蹈空间,都是日本官网列出的应用场所。
02 — FOUR BENEFITS

功能性的床下空间便于安装给排水管、电气配线和床下空调。平面布局或使用内容发生变化时,也更容易调整。

冲击吸收性可按需要调整,形成适合不同生活方式的地面硬度。床下空气层减轻楼板传来的冷感与湿气;地面整体承受荷载,也能缓和跌倒时的冲击。

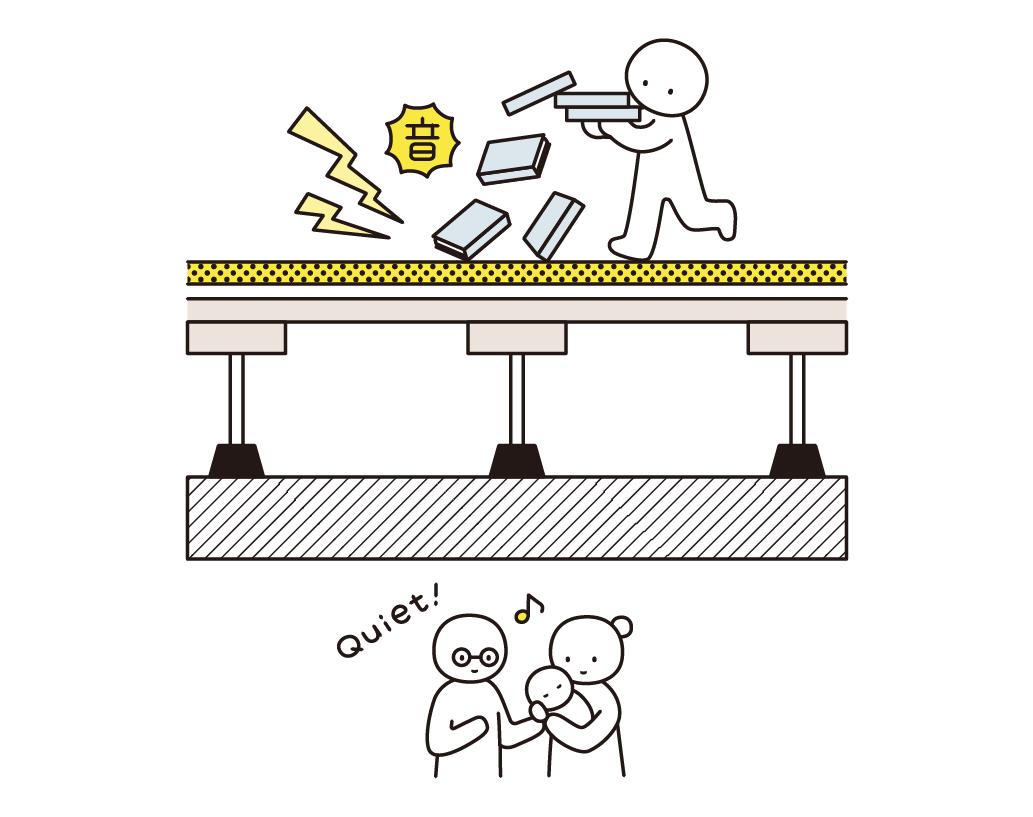

带防振橡胶的支撑脚承托刨花板,使日常生活产生的地板冲击声较难向下层传递。

施工简便、工期较短。既可在无障碍改造中将高差调整为平整地面,也可以在平整楼板上形成阶梯式地面。
03 — FLOOR SYSTEMS
同为地面系统,建筑用途不同,目的和所需性能也会改变。万协日本官网将干式二重床与六种常见构造并列说明。

FLOOR SYSTEM
由独立住宅的木龙骨工法向集合住宅应用扩展时发展而来的地面工法。
04 — SIX POINTS

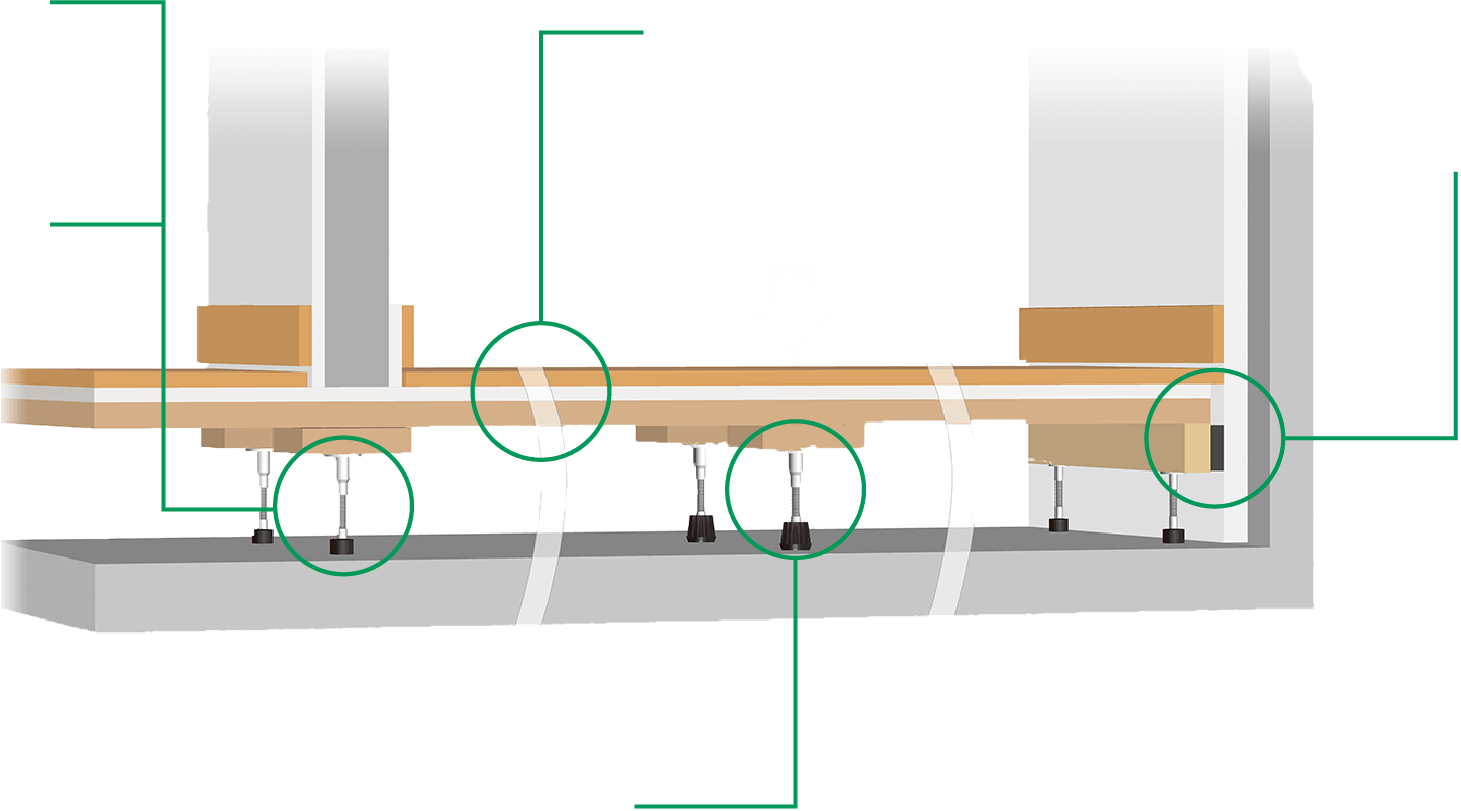

万协将 50 年的研究与开发归纳为六项技术:楼板固定、支撑脚强度、双层面板、墙边防振、施工标准化和床先行工法。

05 — INSTALLATION
万协将基本施工分为墙边 2 步和一般部 9 步。地楞、面板、支撑脚、水平复核、专用胶注入和施工保护依次完成。
墙边施工

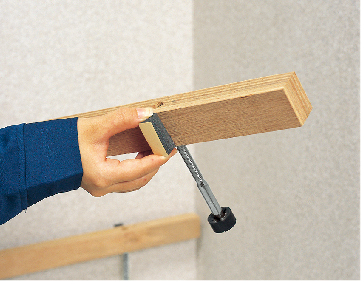

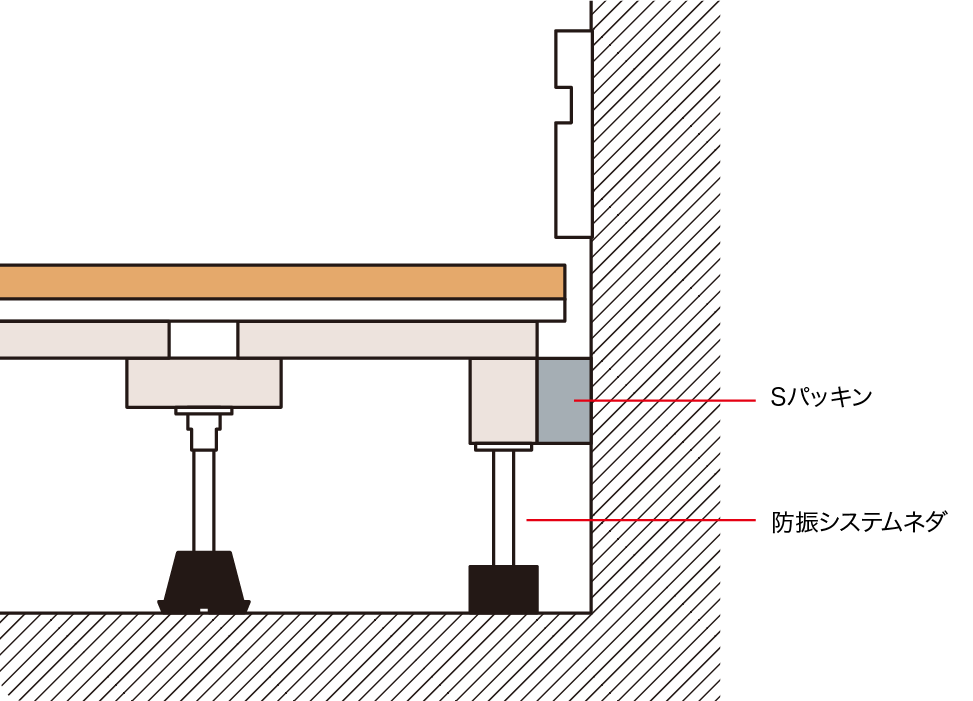

将带双面离型纸的 S 垫片贴在地楞材料上。

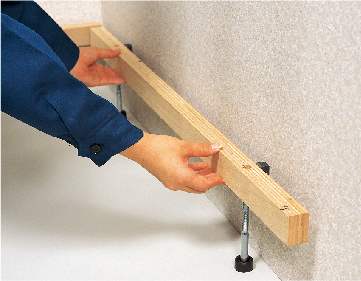

把地楞固定到墙面,确定水平后注入专用胶。
一般部施工

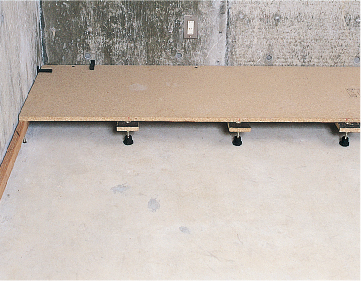

距墙边留出 5—15mm 缝隙,用 38mm 螺钉或螺纹钉把面板固定在地楞上。

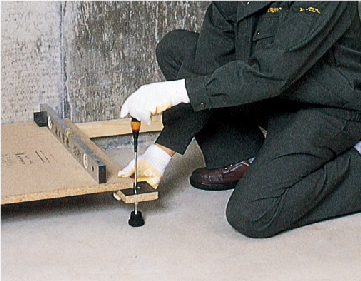

在地板面板 600mm 短边侧放置水平尺,用螺丝刀准确调整水平。

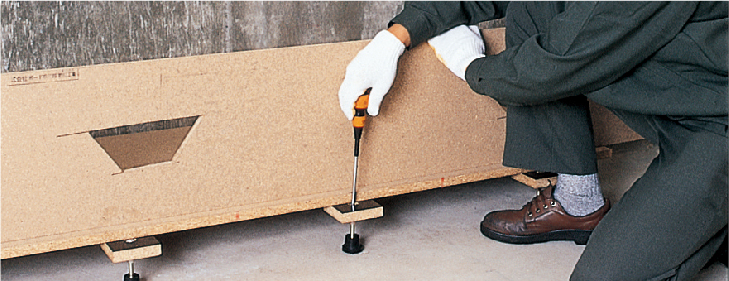

在面板中部以 459mm 间距临时固定 3 个支撑脚。面板长边中部约下挠 2mm,以半裁面板作直尺,旋转螺栓直至面板接触直尺。

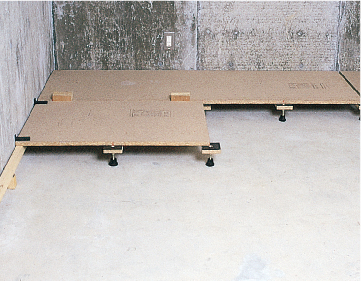

面板之间保留 15mm 接缝,并按前一排的基准继续准确调平。

铺设后用 38mm 螺钉或螺纹钉固定;使用 A、B 底座时改用 32mm 固定件。

使用激光水平仪等再次确认整体水平。

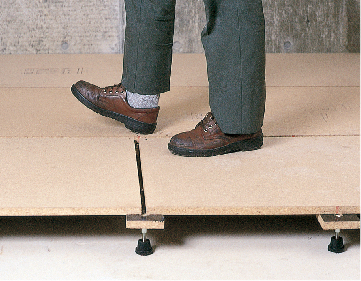

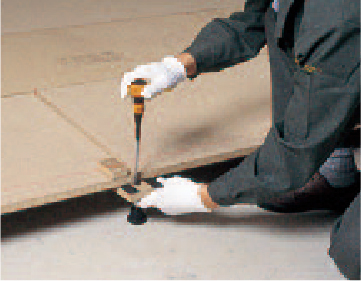

走遍整个地面检查支撑脚是否浮起;感觉偏软的位置,继续旋转螺栓直至支撑脚接触楼板。

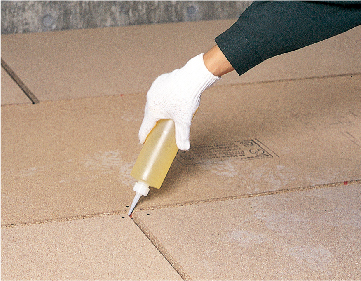

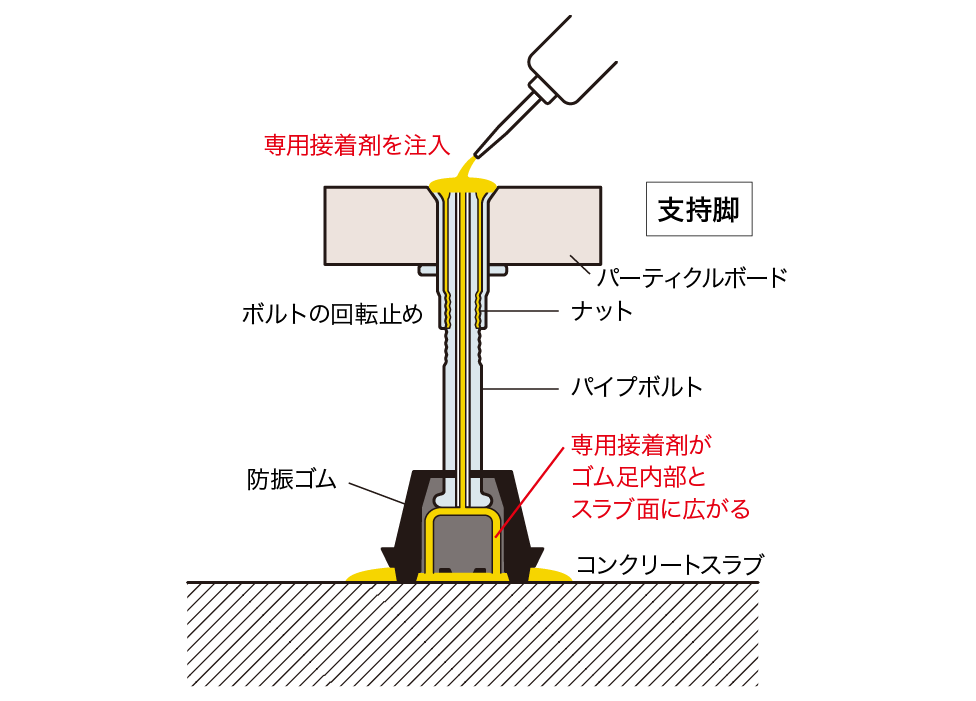

确认水平后,从支撑脚的螺栓顶部注入专用胶。

封护面板的 15mm 接缝,防止垃圾落入床下;随后立即铺设胶合板时可省略。
06 — FLOOR-FIRST METHOD

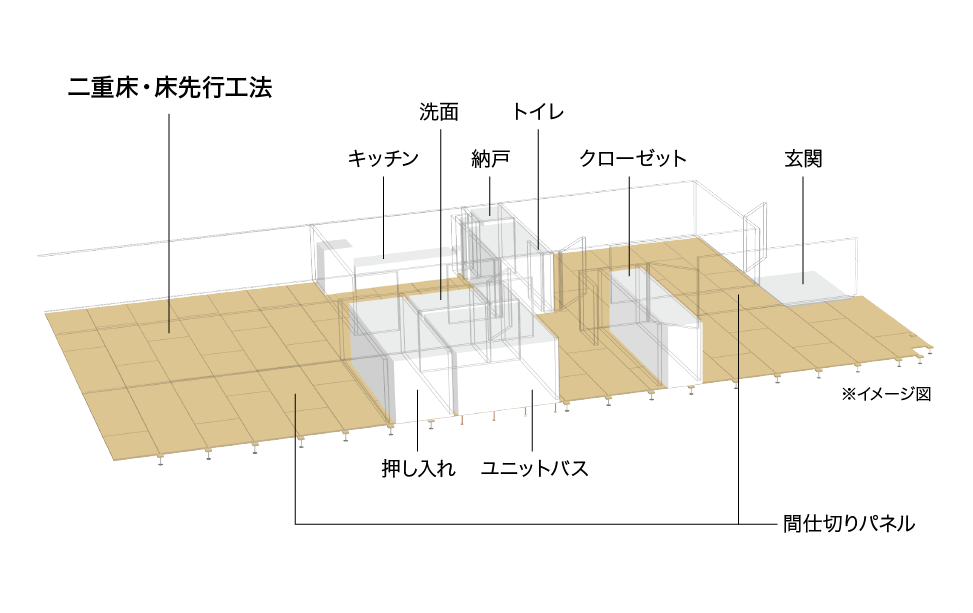

万协系统地板施工结束后,水平调整完成的地面基层先行形成。之后的隔墙、收纳和建具可以直接固定在水平地面上。

万协系统地板施工结束后,现场首先完成一层已经调整到水平的地面基层。

后续隔墙、收纳和建具可直接固定在水平地面上,省去逐一处理基层高差的作业。

平整的脚下空间便于安排材料堆放,也可提高后续内装作业的安全性与效率。
07 — TAKUMIKOU PROJECT

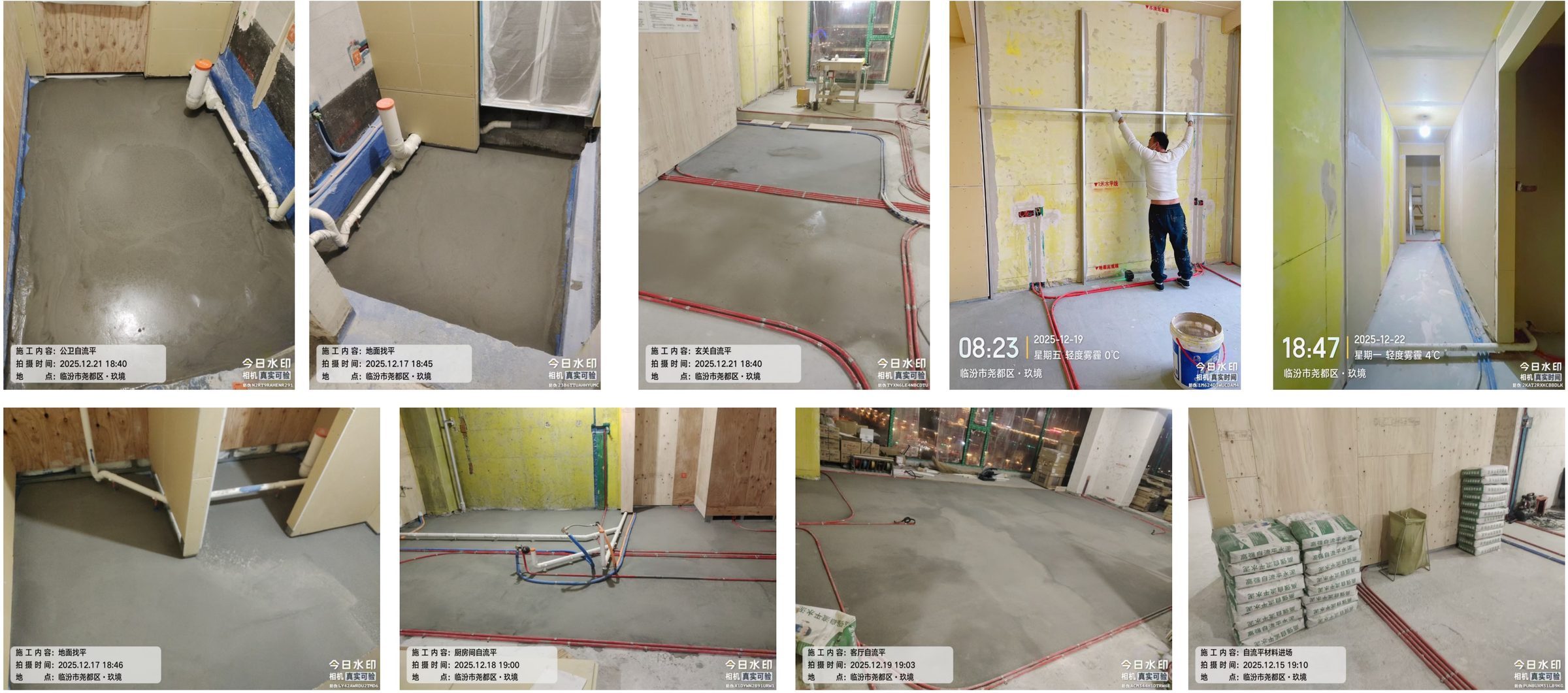

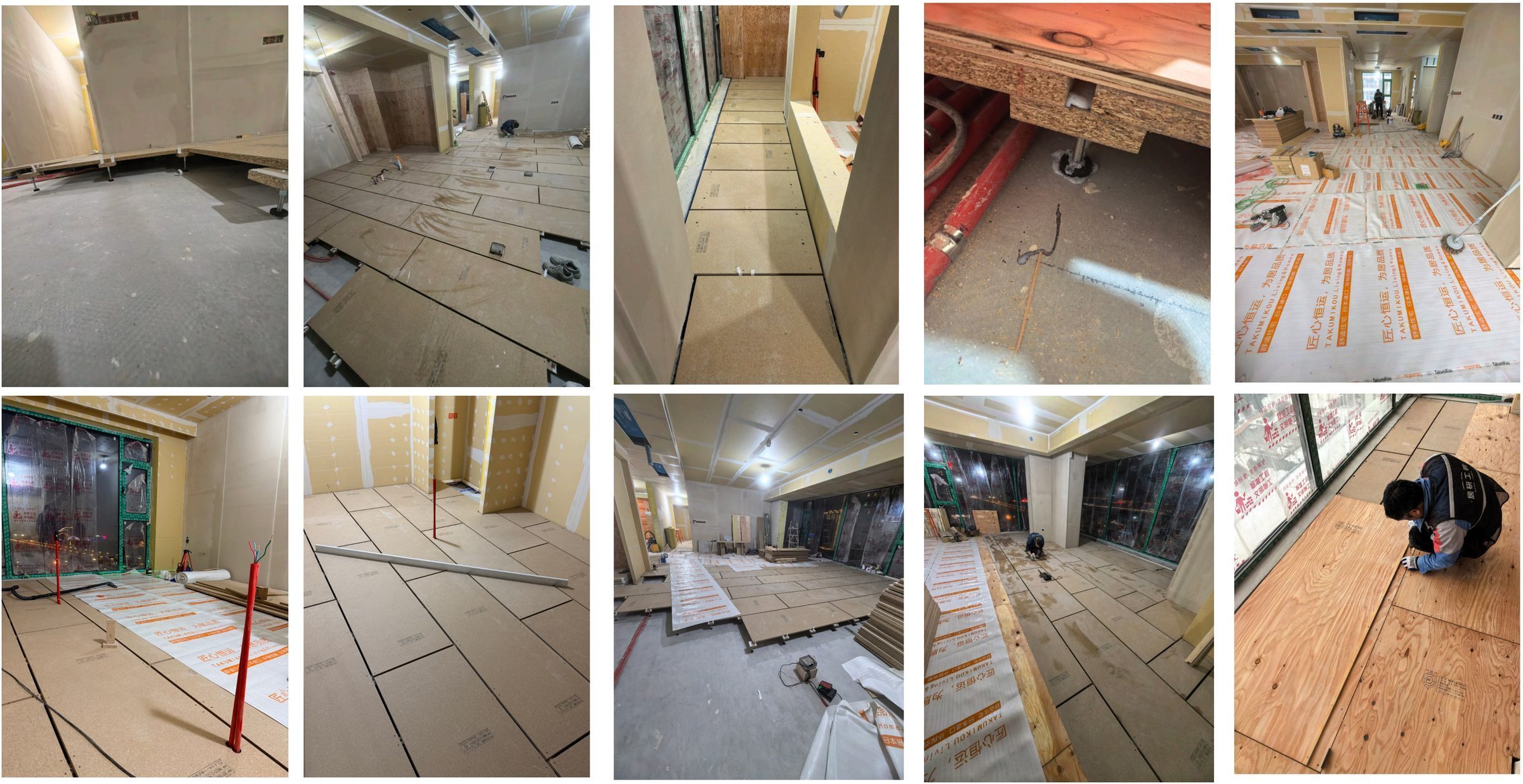

山西临汾马府·玖境 252㎡适老住宅采用万协二重床地面系统。施工记录显示了找平与管线、支撑脚和面板铺设,以及架空层与调平细部。
查看玖境项目施工记录

08 — TECHNICAL INDEX
基本构造、四项优势、七种地面结构、六项技术、施工步骤与床先行工法。
JAPANESE DOUBLE-FLOOR STANDARD
匠恒依据住宅平面、楼板完成面、门槛高度、湿区范围、地暖与给排水路径,确定二重床高度、支撑脚范围、面板层次与收口位置。
