现状与要求
252㎡大户型适老住宅改造,需要建立适老住宅设计标准体系。层高与二重床冲突、卫生间回填层拆除复杂(降板区)、整体浴室基础需加高砌筑(原窗开启扇过高)、全屋龙骨工程量大、多品牌供应链跨省协调。
设计与施工处理
中日设计理念深度融合,通过空间优化、材料升级和工艺标准化,建立适老住宅体系。日式干法施工:LGS轻钢龙骨墙体/吊顶、万协二重床地面系统、F4星级材料、分阶段验收。九大日本建材系统统一进场。
完成状态
2026年3月25日竣工验收通过。完成从旧房到适老整装住宅的系统更新。LDK开放式连通布局,浅色木质基底配中性色调,榻榻米和室与西式起居空间融合,全屋KOIZUMI照明与日本桧木建材营造安静高品质生活空间。

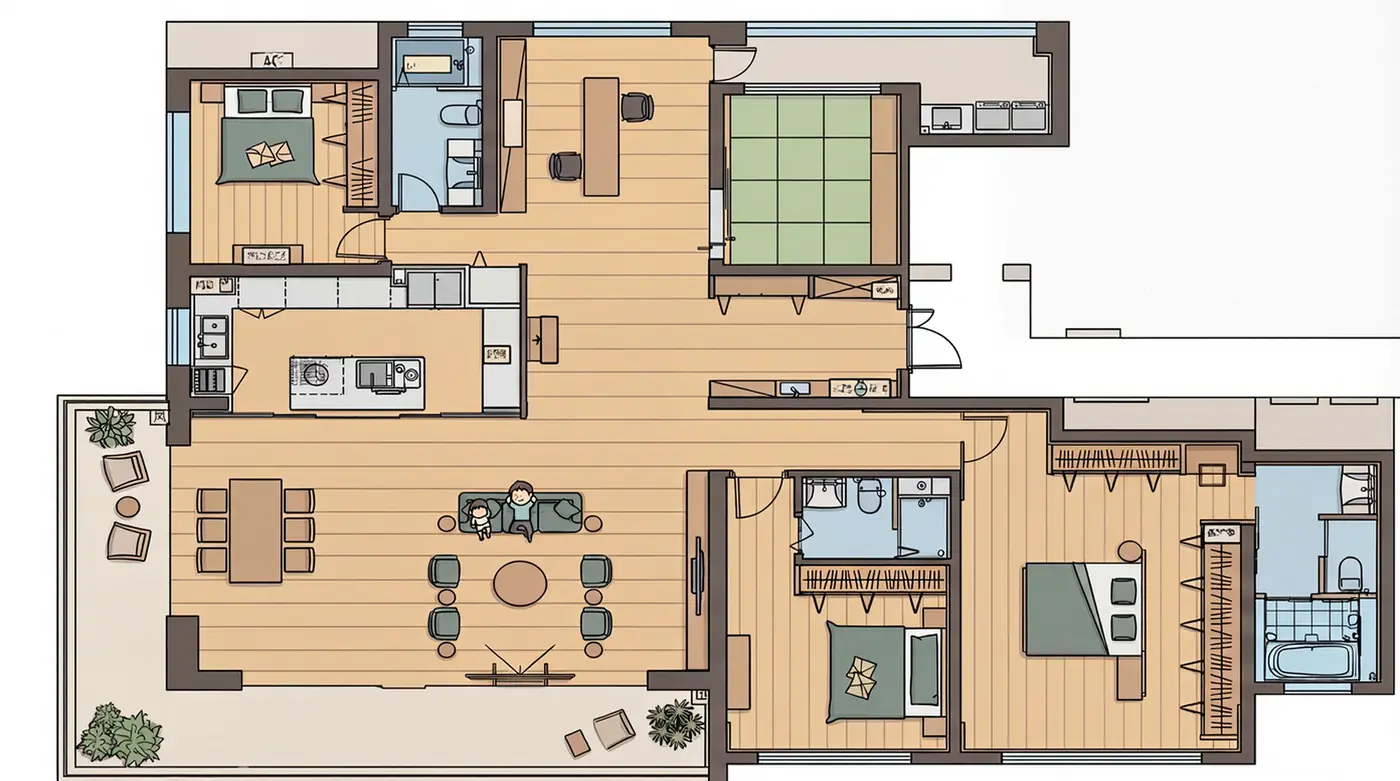

空间方案
设计效果与空间
施工进度总览

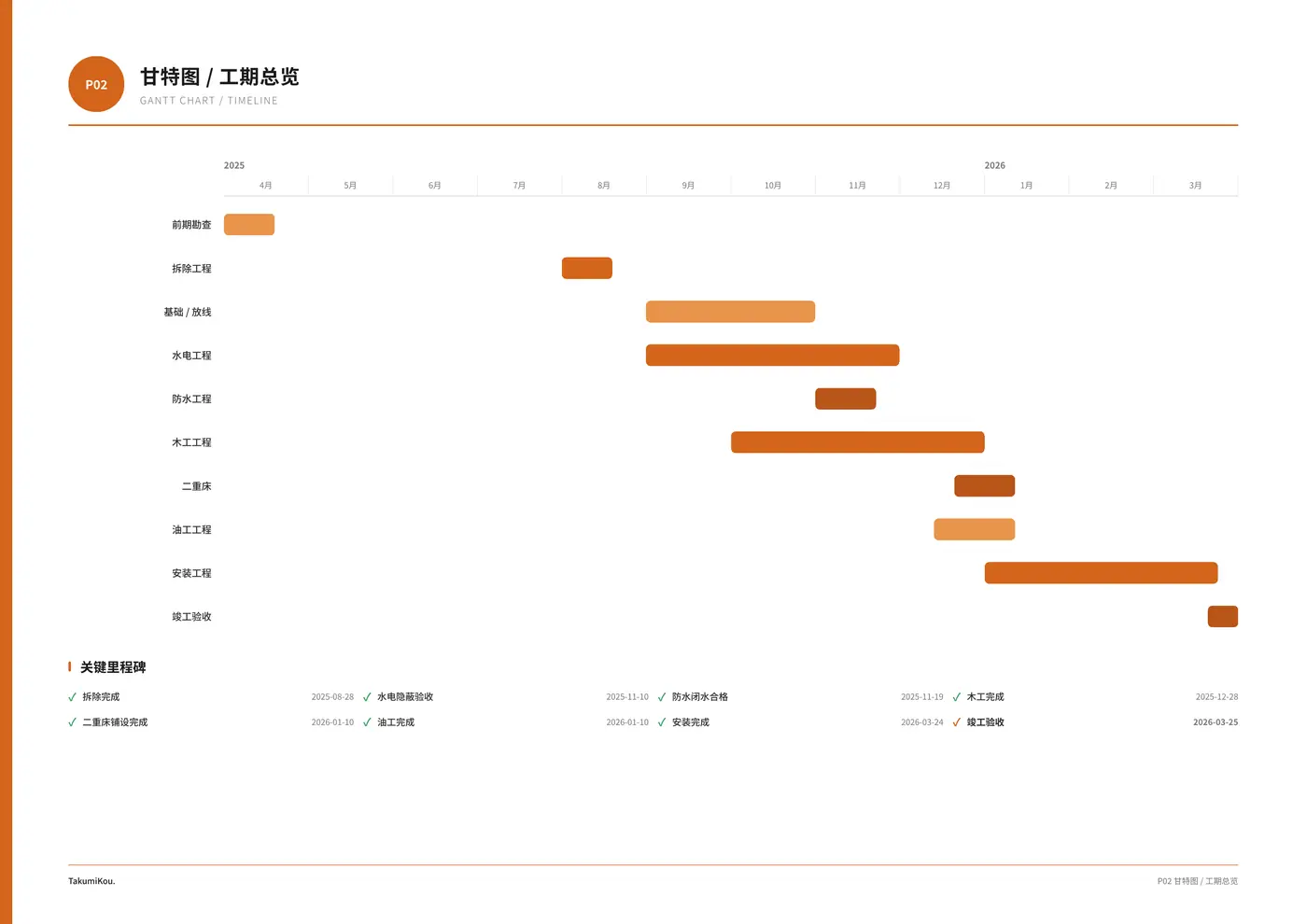

甘特图 / 工期总览
计划时段:2025.04.01 → 2026.03.30
前期勘查
2025.04.25 → 2025.05.09
拆除工程
2025.08.28 → 2025.09.11
基础 / 放线
2025.09.02 → 2025.10.21
水电工程
2025.09.02 → 2025.11.15
防水工程
2025.11.11 → 2025.11.28
木工工程
2025.10.17 → 2025.12.31
二重床
2025.12.25 → 2026.01.11
油工工程
2025.12.19 → 2026.01.11
安装工程
2026.01.03 → 2026.03.13
竣工验收
2026.03.25 → 2026.03.31
左右滑动查看月份 →
关键里程碑
施工计划表+
施工节点记录

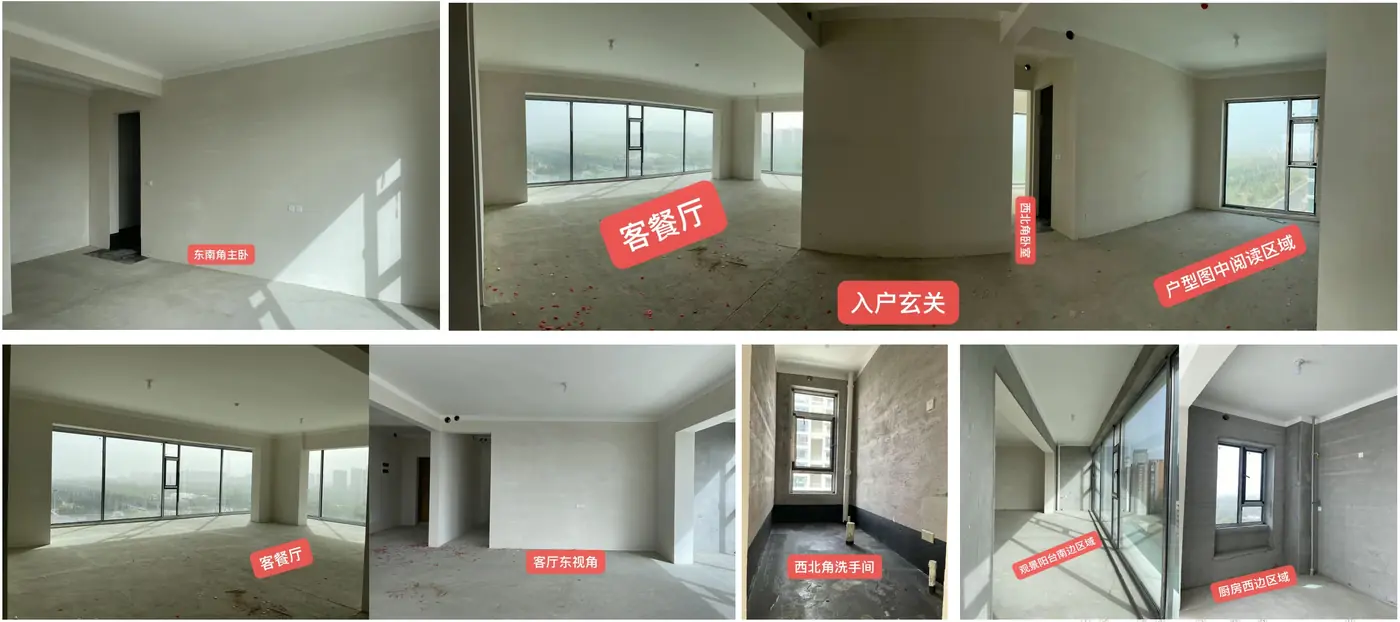

前期勘察与拆除图纸
从原始结构勘察进入拆除图纸确认,记录全屋墙地面、门窗洞口、排水坡度与拆除范围,为后续拆除交底和现场保护提供基准。

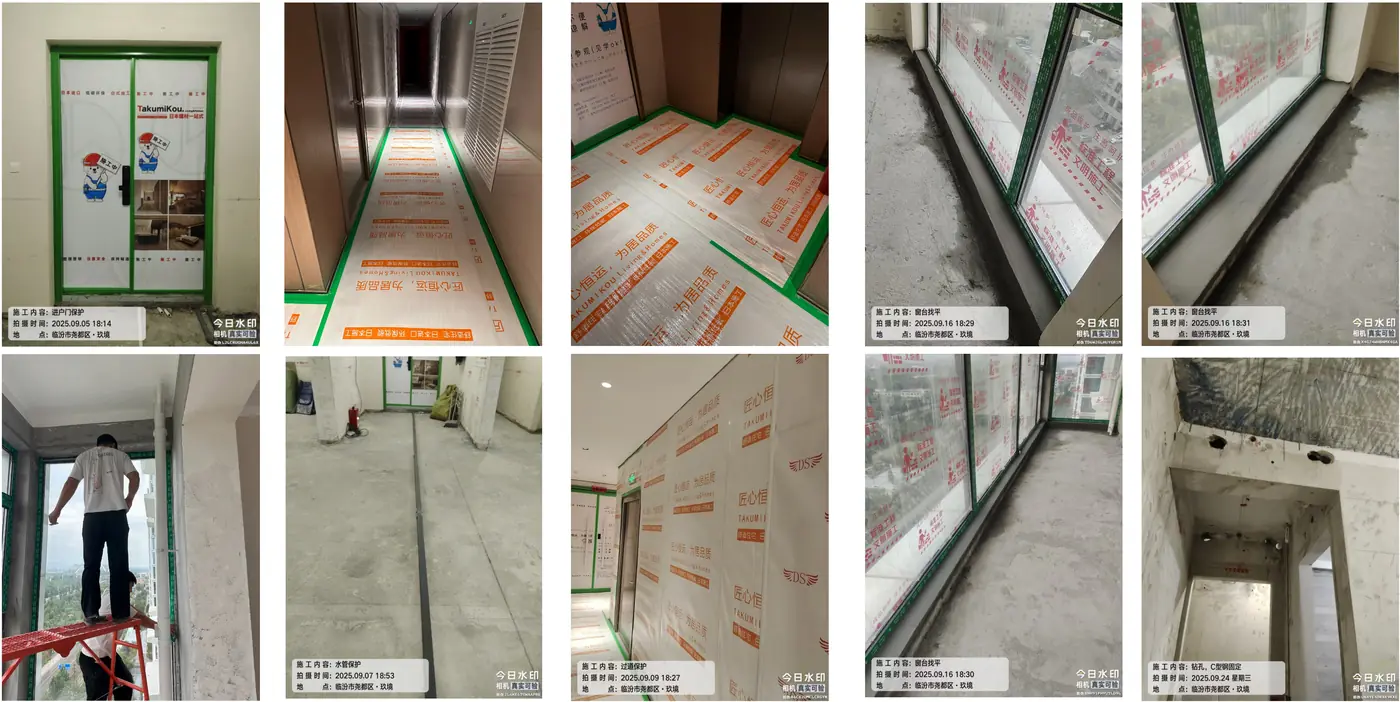

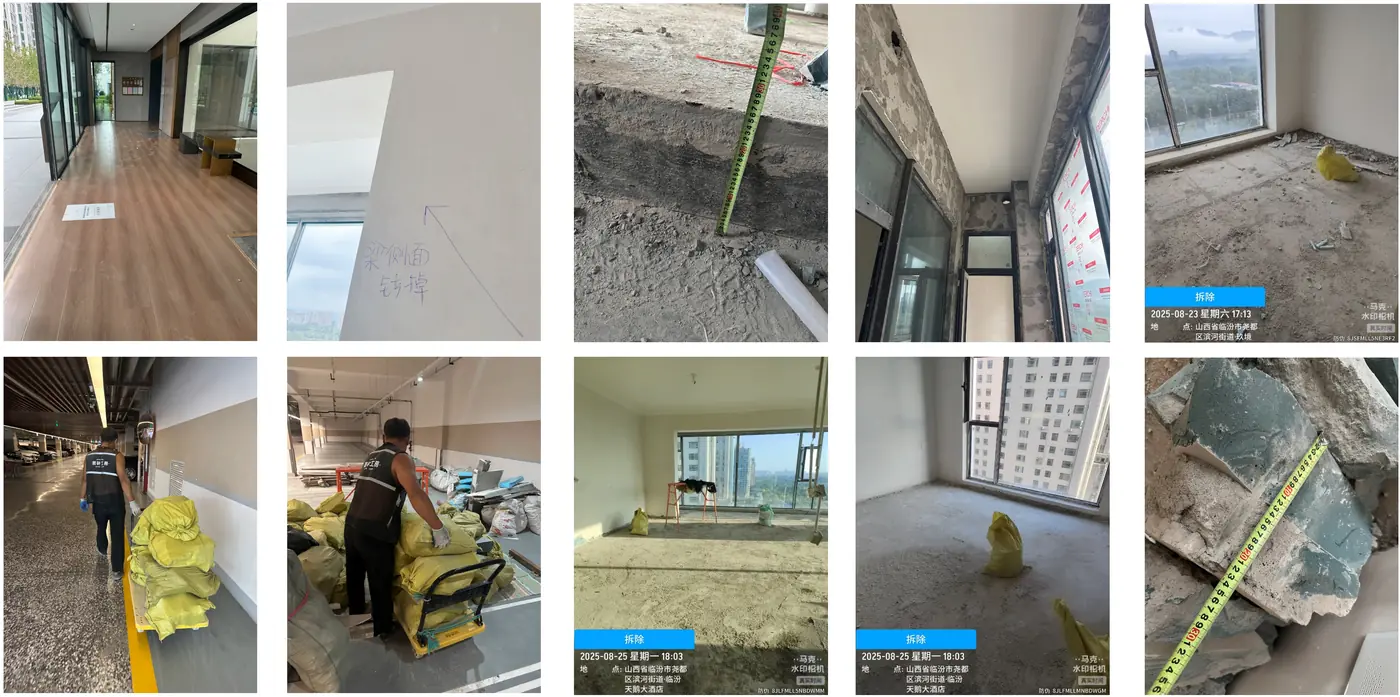

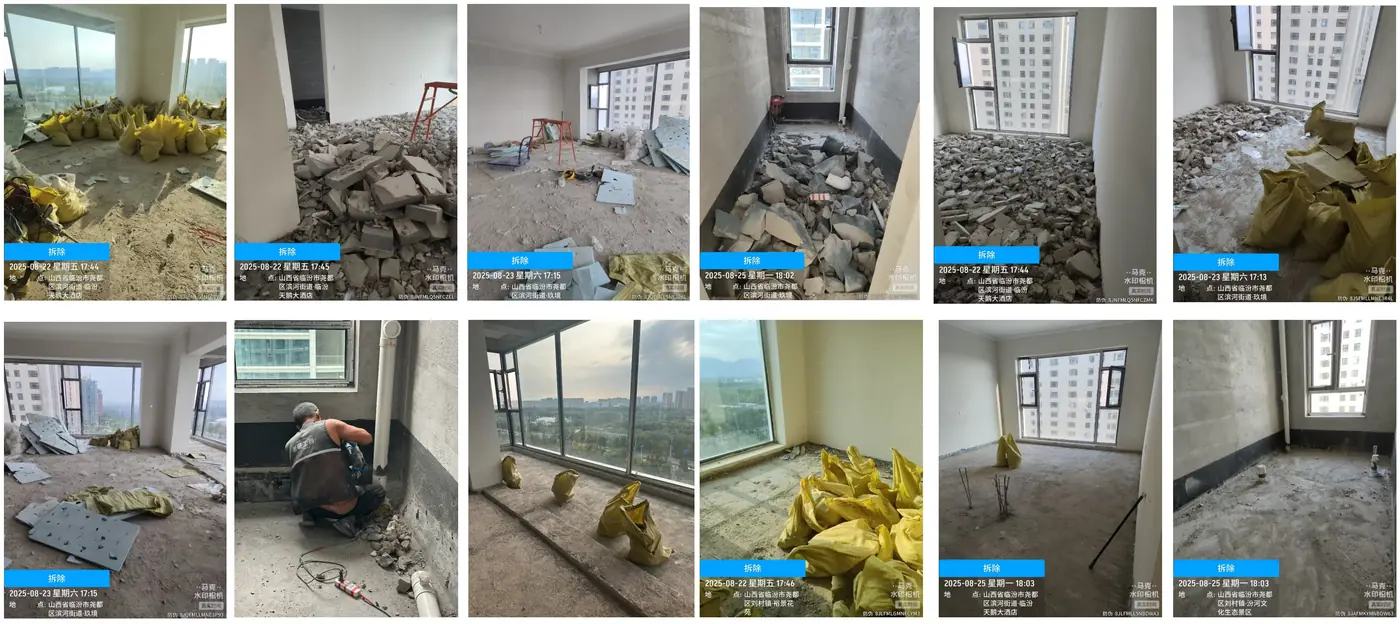

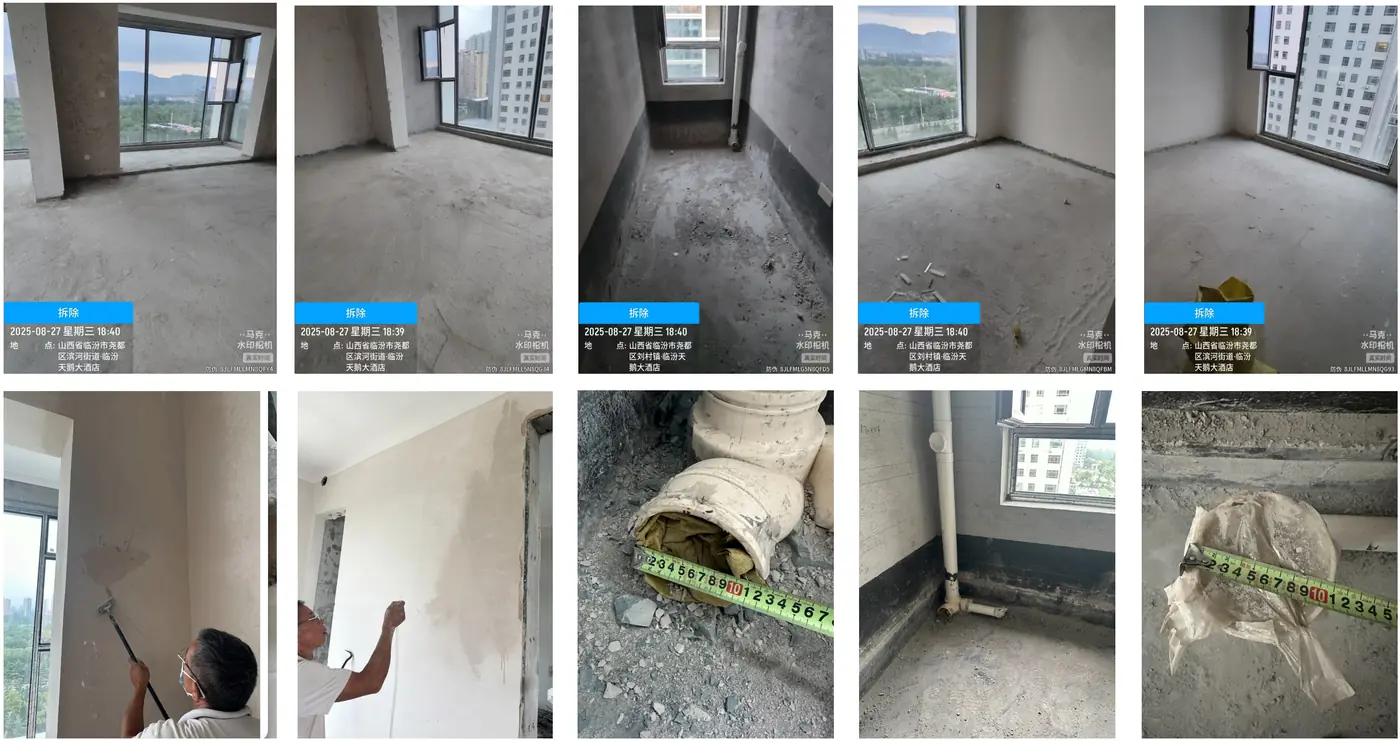

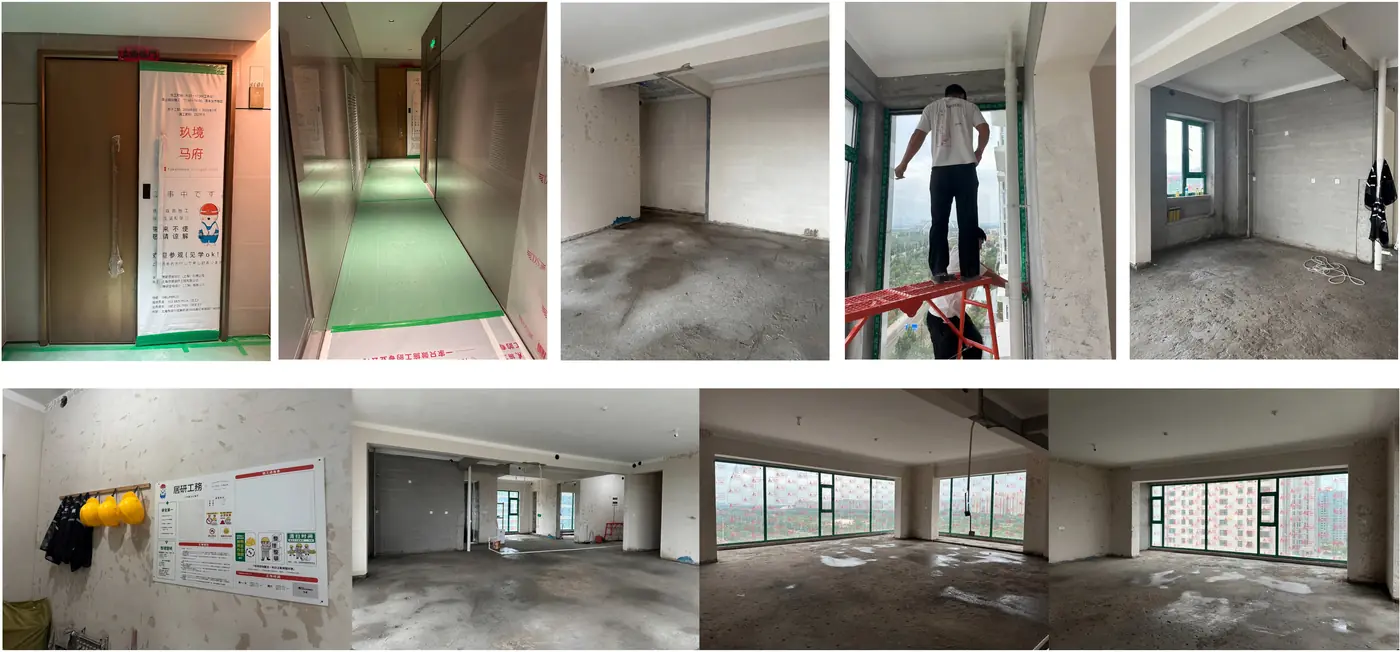

拆除交底与拆除清运
现场确认拆除标准、垃圾堆放点、大门与电梯前室保护,完成地面保温层、阳台墙面保温板、卫生间回填层、墙面腻子等拆除及收尾。

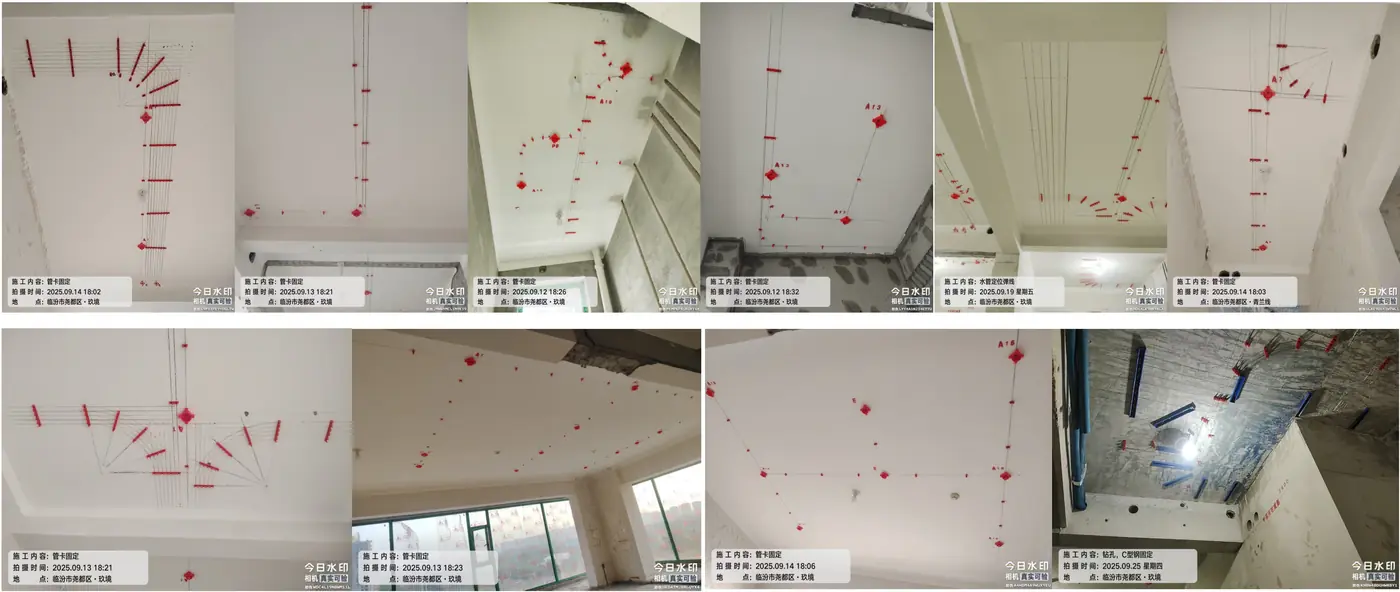

基础修缮与墨线定位

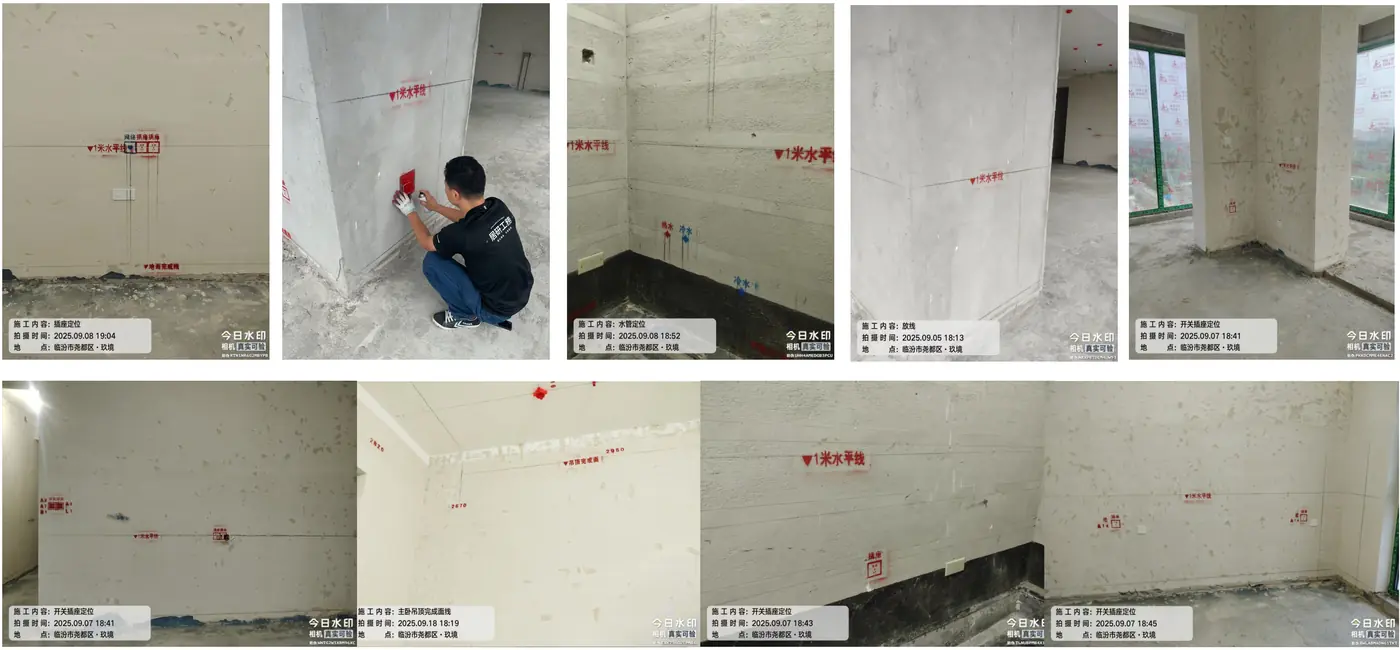

完成窗台粉刷、地面找平、全屋1m水平线、开关插座位置、吊顶完成面线与水电点位复核,设计图纸由此转化为现场可施工的定位体系。

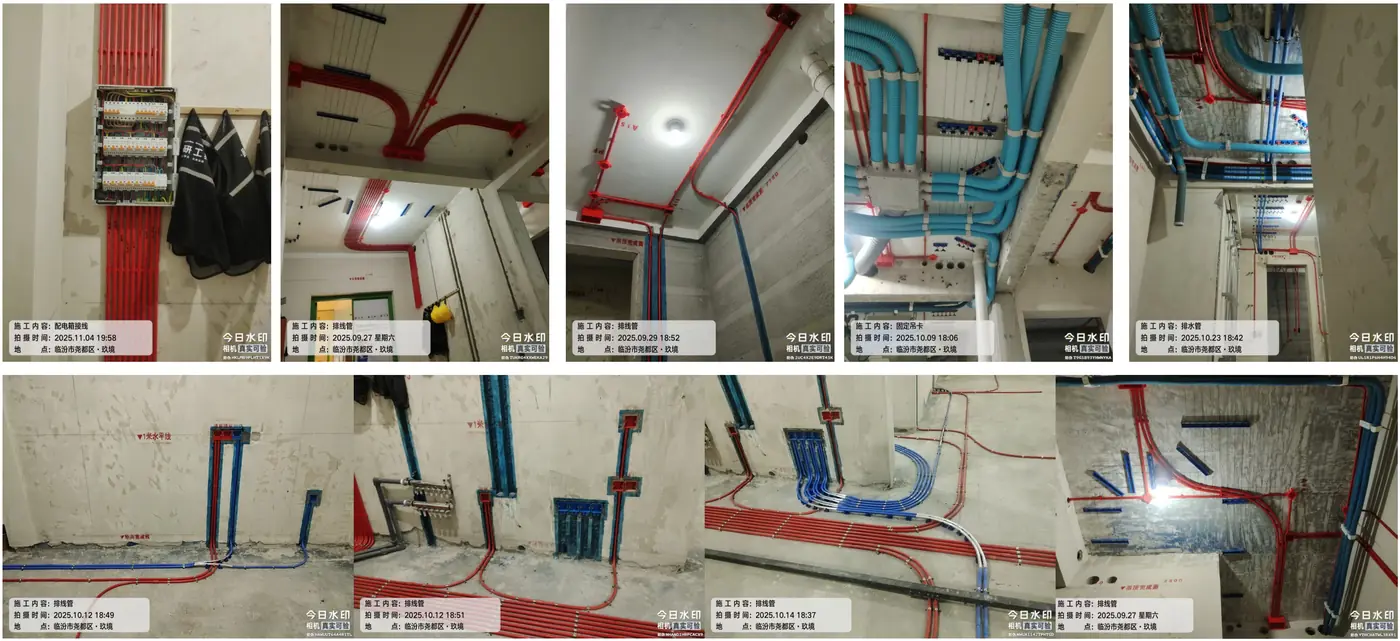

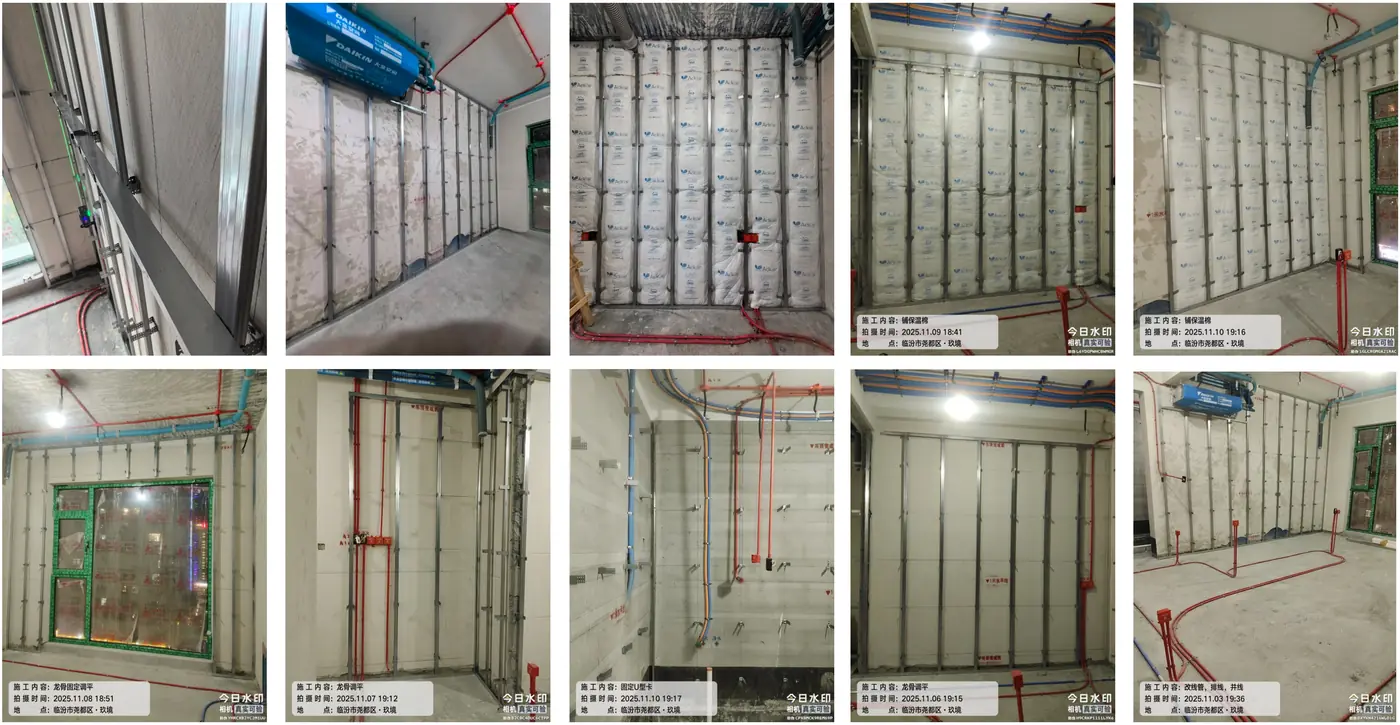

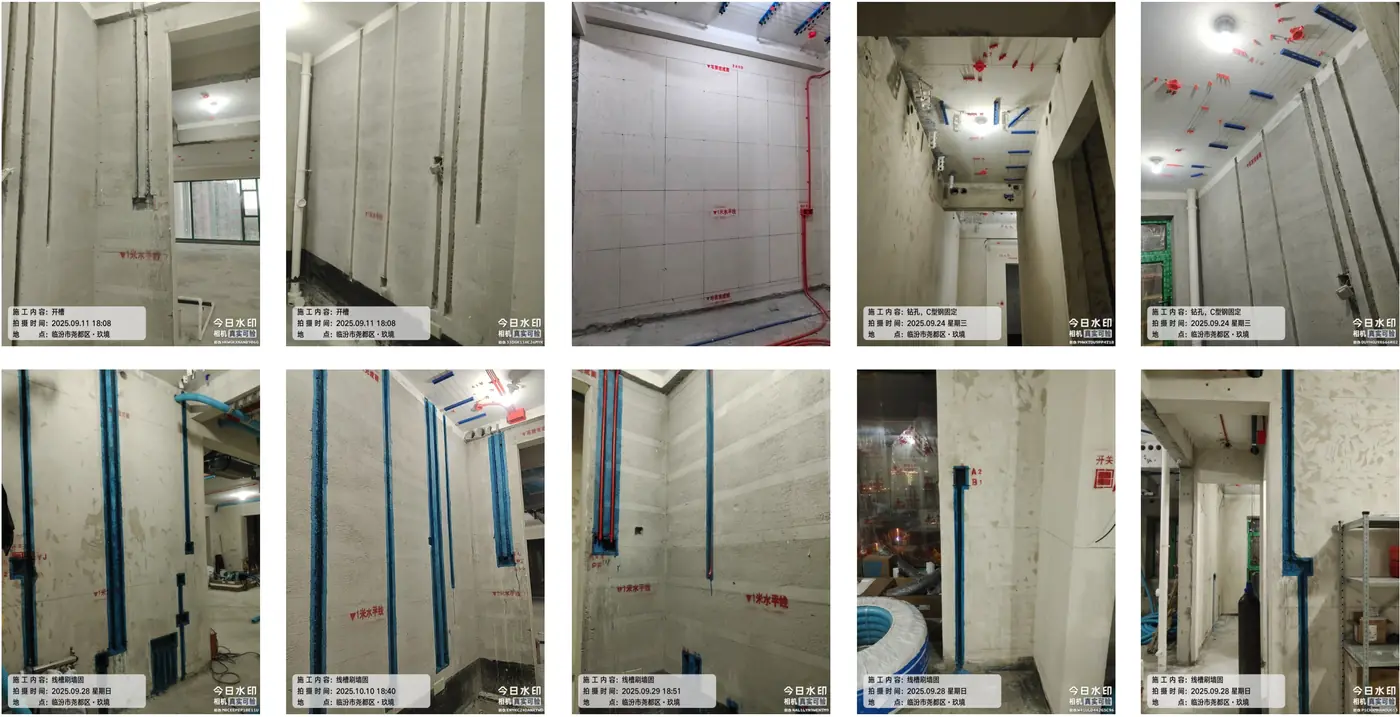

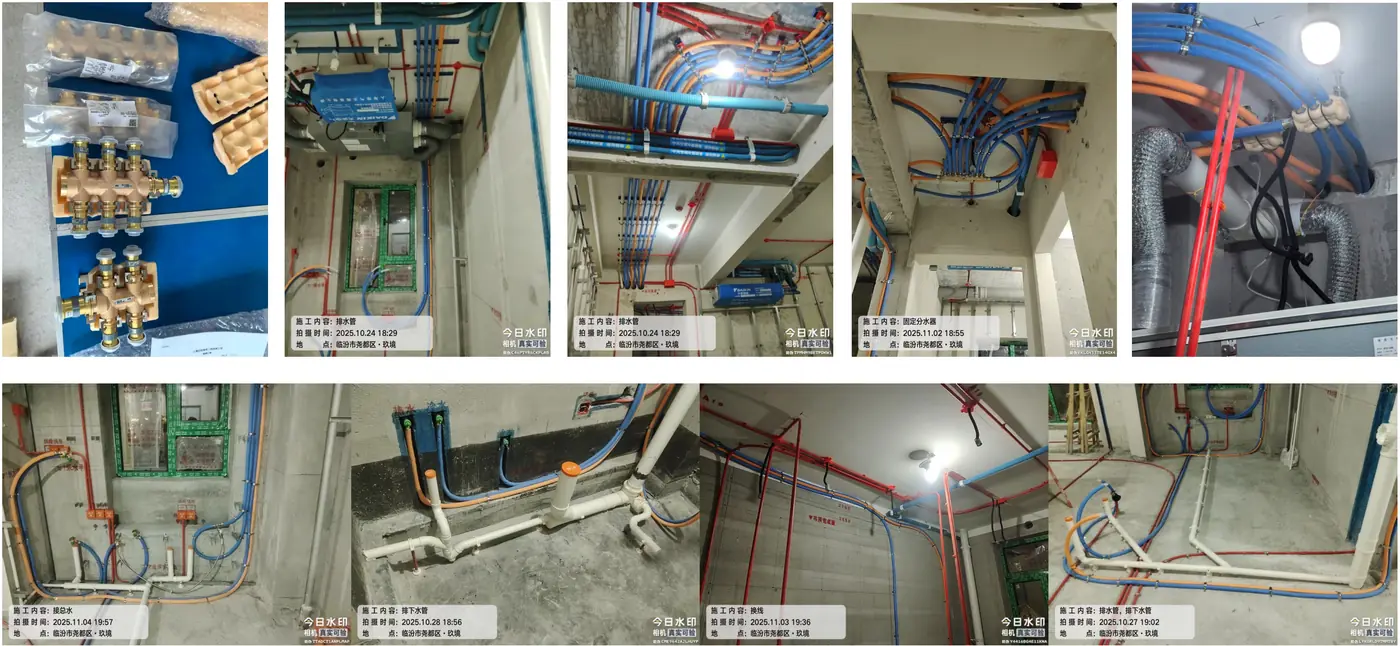

水电隐蔽工程

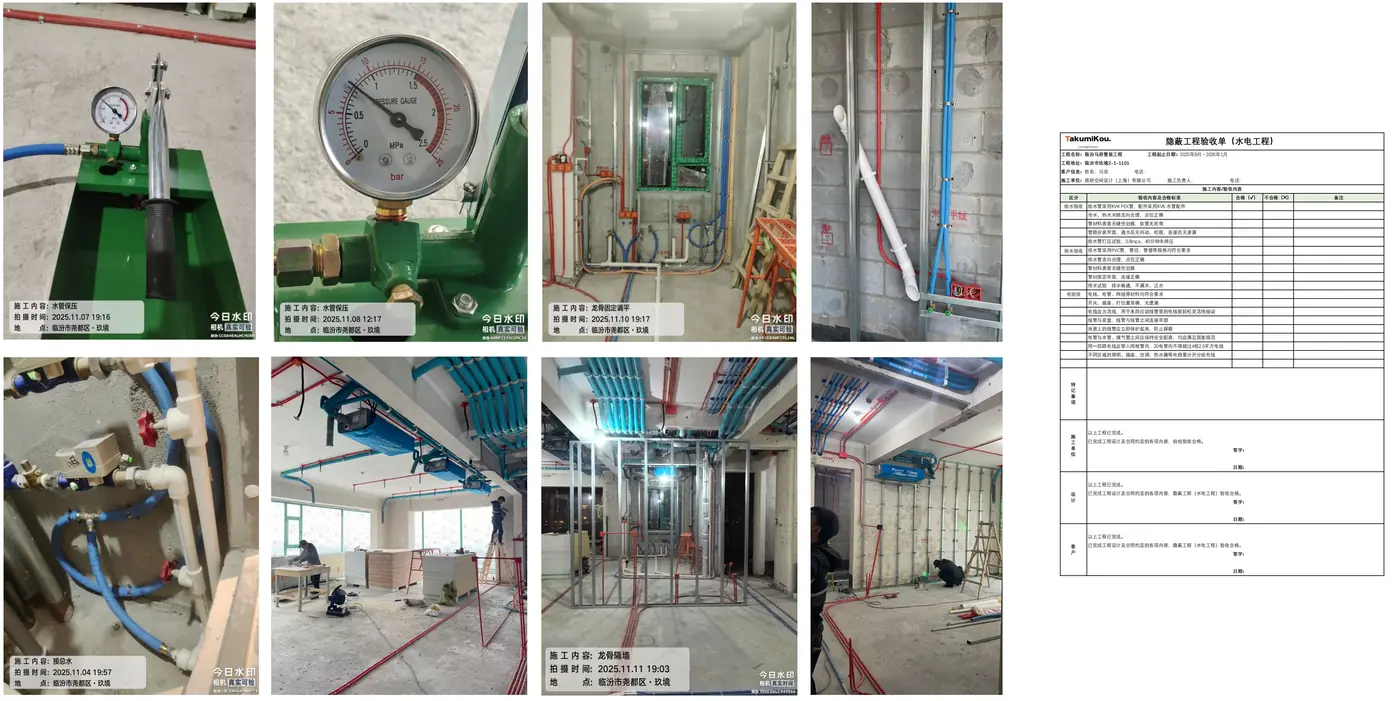

围绕空调、新风、给排水、强弱电、照明回路展开钻孔、开槽、管线铺设、给水排水敷设、线盒固定、墙面龙骨调平,并在2025.11.10完成水电隐蔽工程联合验收。

防水施工、闭水与整体浴室
卫生间、阳台、厨房进行多遍防水涂刷,完成48小时闭水试验并确认楼下无渗漏;整体浴室同步进场、基础砌筑并完成主体安装。

木工材料、隔墙龙骨与墙面封板
木工材料与松下木门材料进场后,进行全屋隔墙轻钢龙骨、墙面调平、保温棉铺贴、石膏板封板和门洞基层处理,形成日式干法施工的墙面基层。

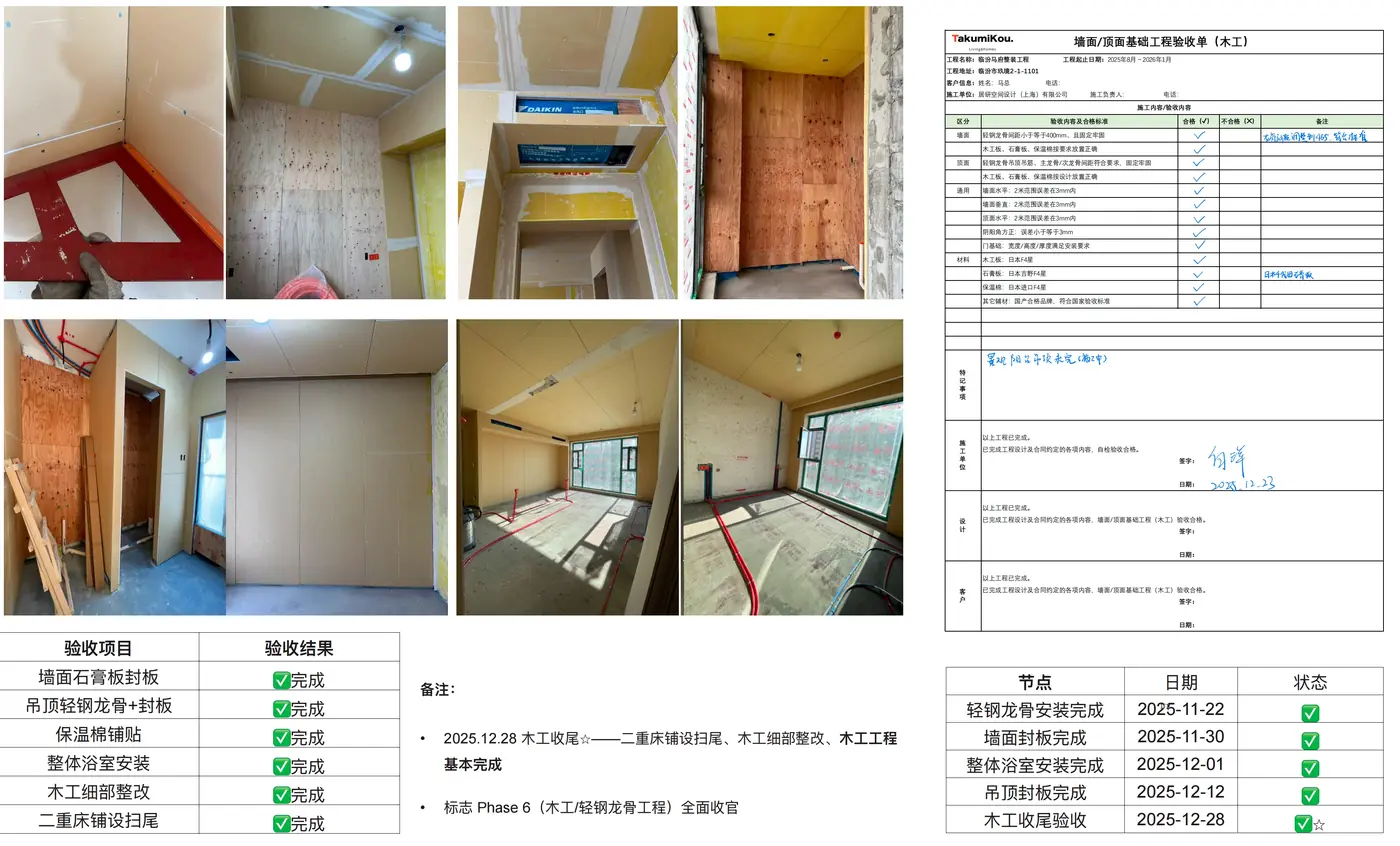

吊顶龙骨、顶面封板与木工验收
完成吊顶轻钢龙骨框架、灯槽基层、顶面封板、挂画轨道、检修口和木工细部收口,并在木工收尾阶段完成墙面/顶面基础工程验收。

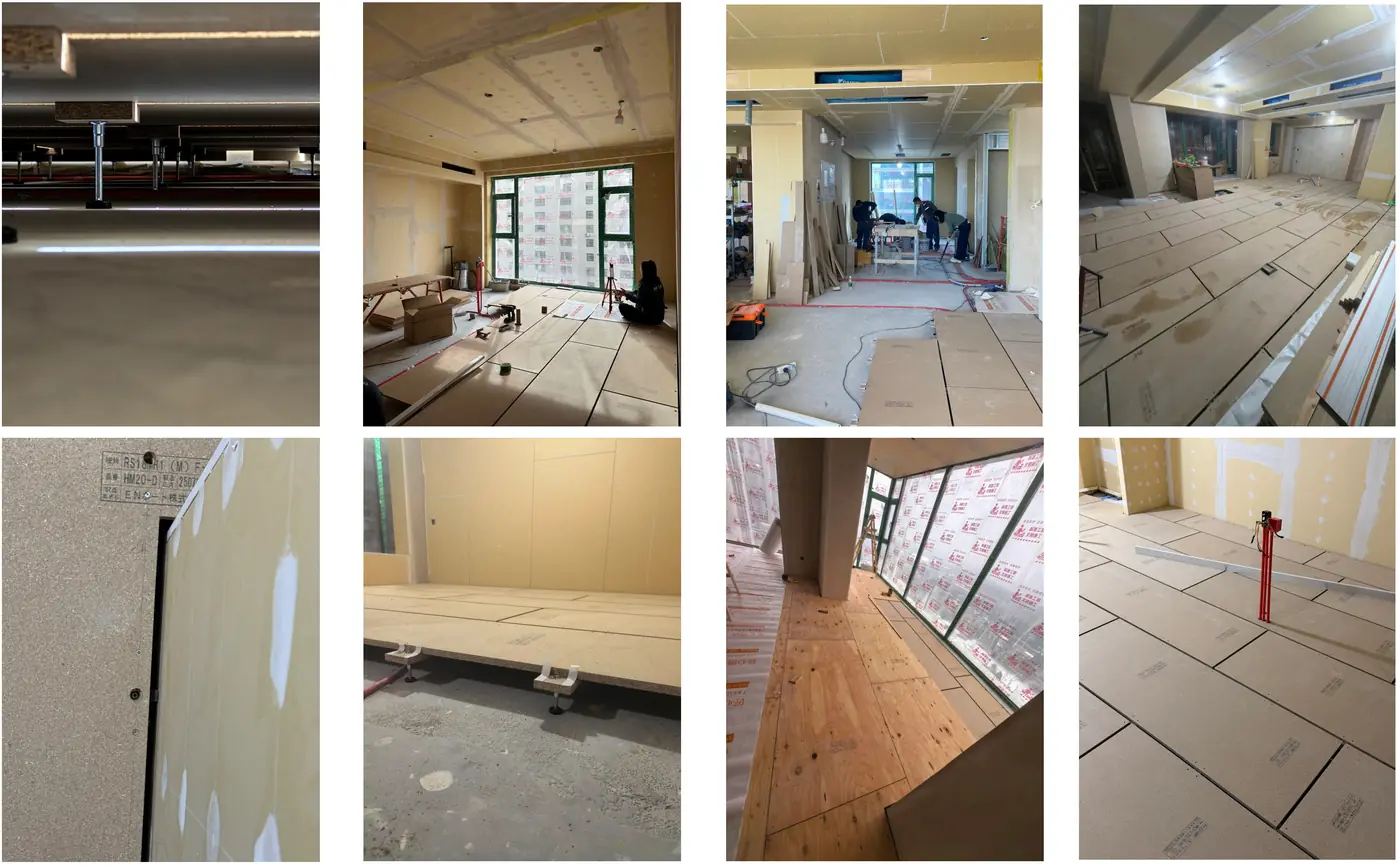

找平施工与二重床铺设
通过冲筋找平控制地面平整度,随后铺设日式干法地暖系统与万协二重床地面系统,同时处理入户门门框与新地面高度的接口问题。

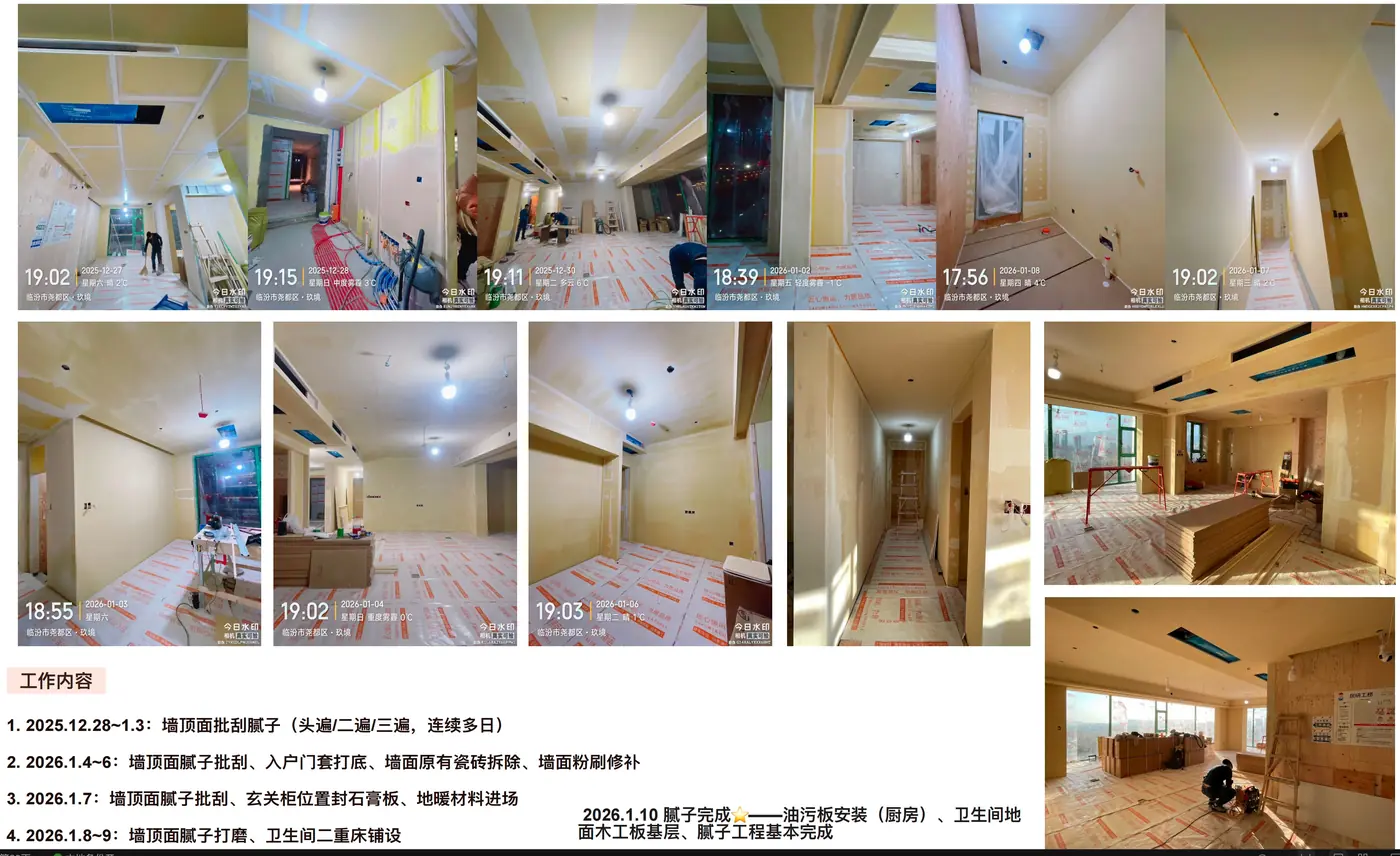

油工腻子、地暖与地板安装

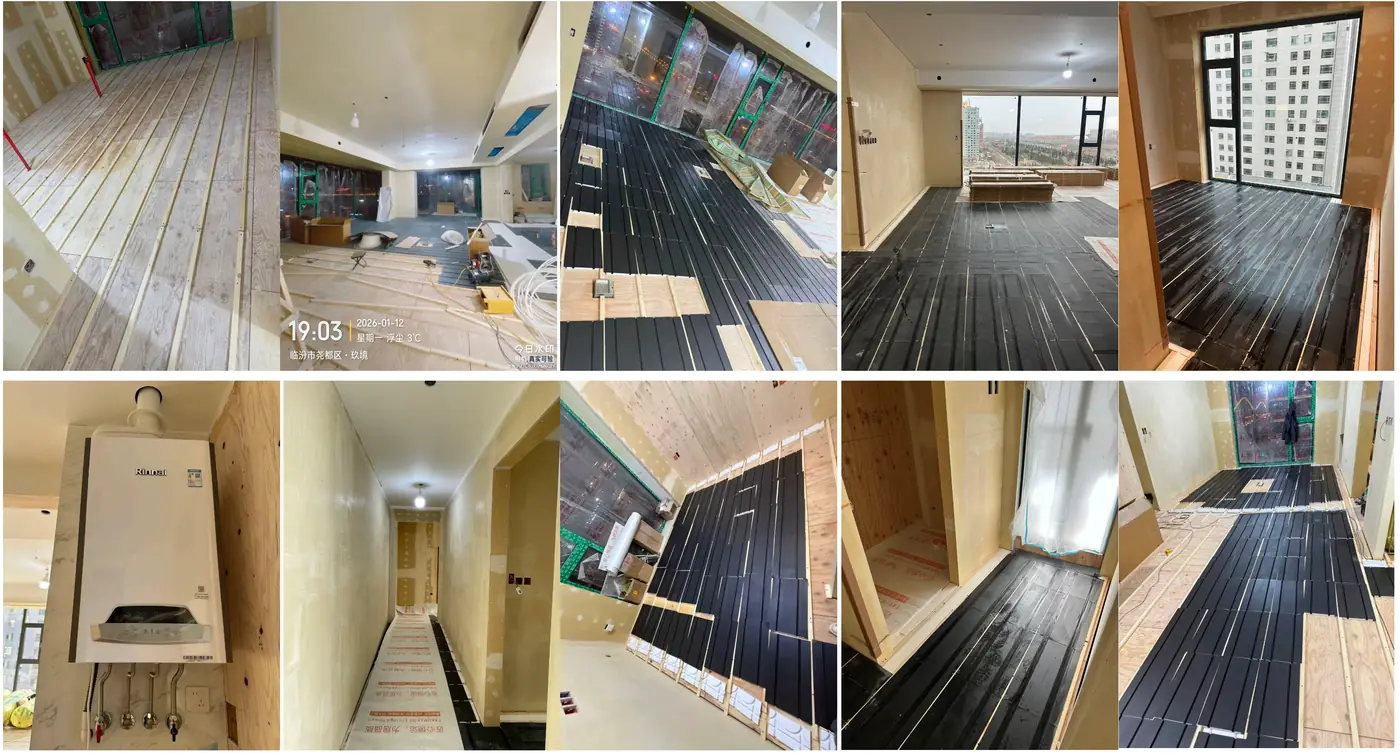

墙顶面多遍腻子批刮与打磨完成后,地暖系统、锅炉、Woodtec朝日地板陆续安装,现场从基层施工进入可见饰面阶段。

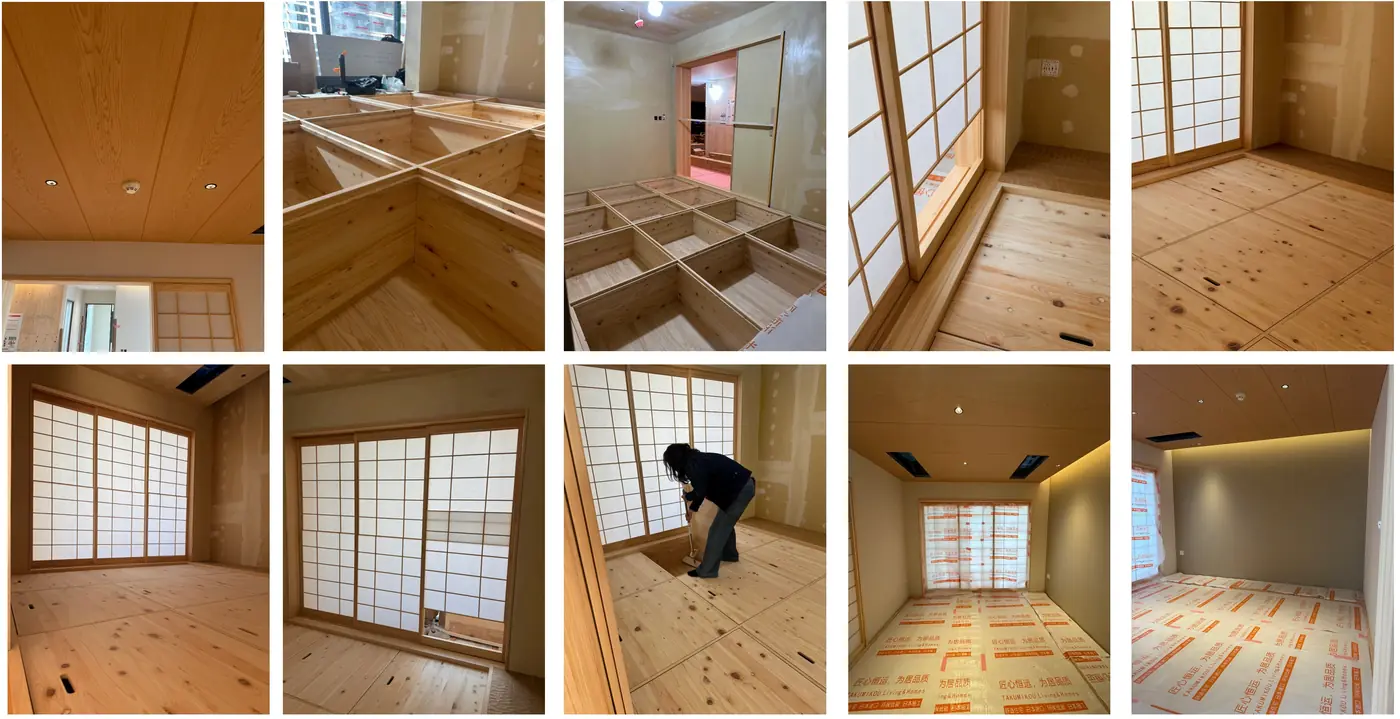

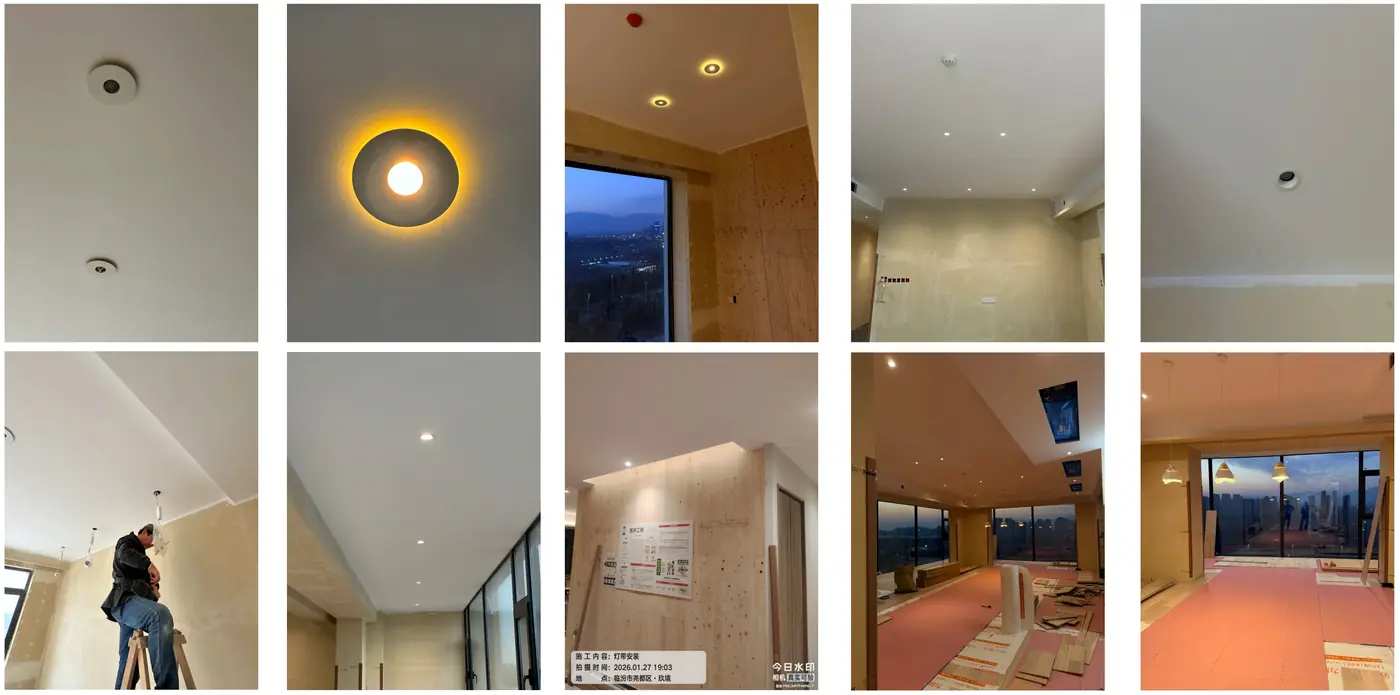

和室、墙纸与照明
和室完成地台、榻榻米、障子门窗安装;全屋墙纸与呼吸砖同步铺贴,KOIZUMI照明完成筒灯、射灯、灯槽、开关面板与调光测试。

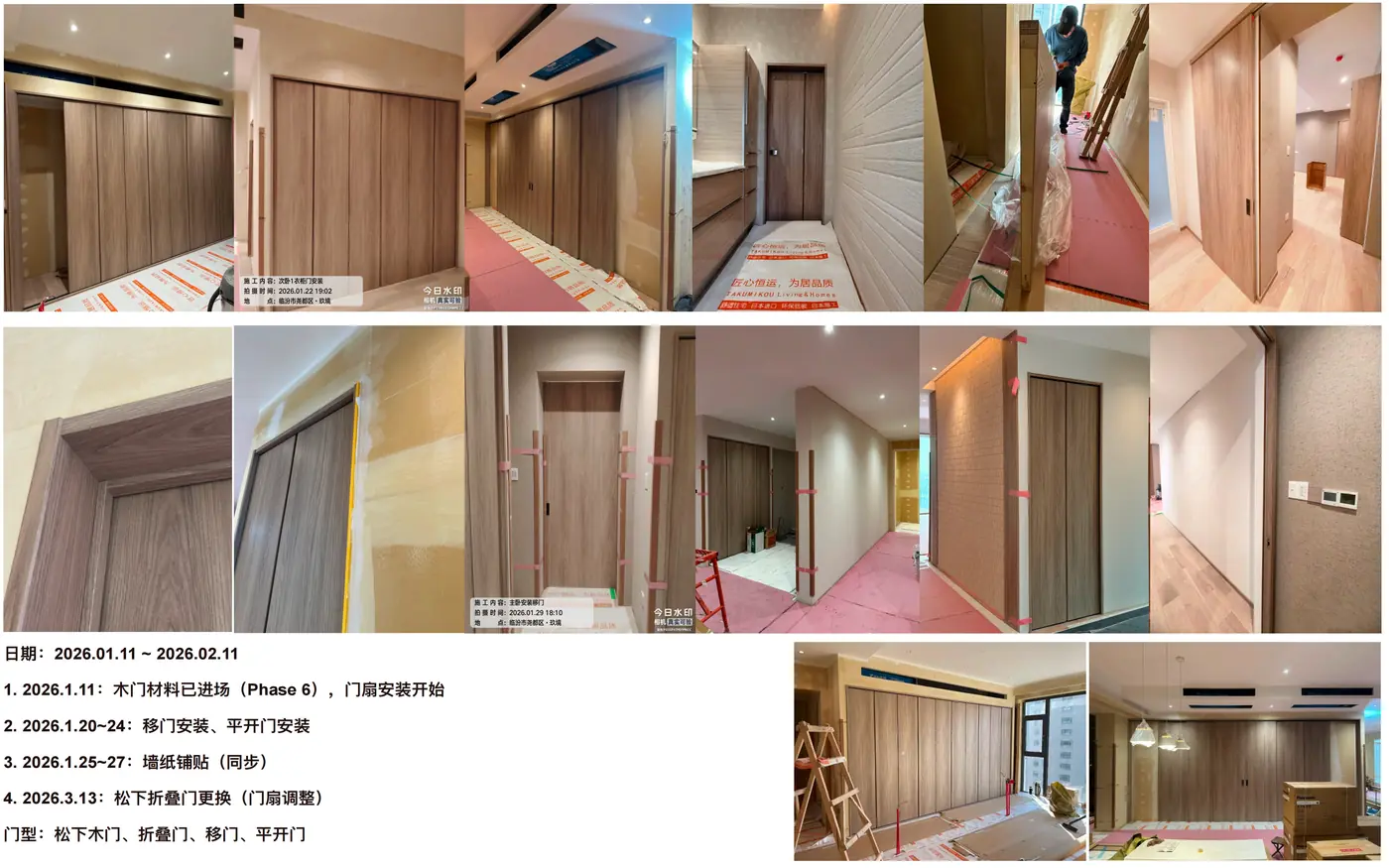

珐琅板、入户门与木门收纳
厨房与卫生间完成油污板/珐琅板安装,入户门配合地暖与新地面接口完成调整,松下木门、折叠门、移门、平开门及建具收纳陆续安装。

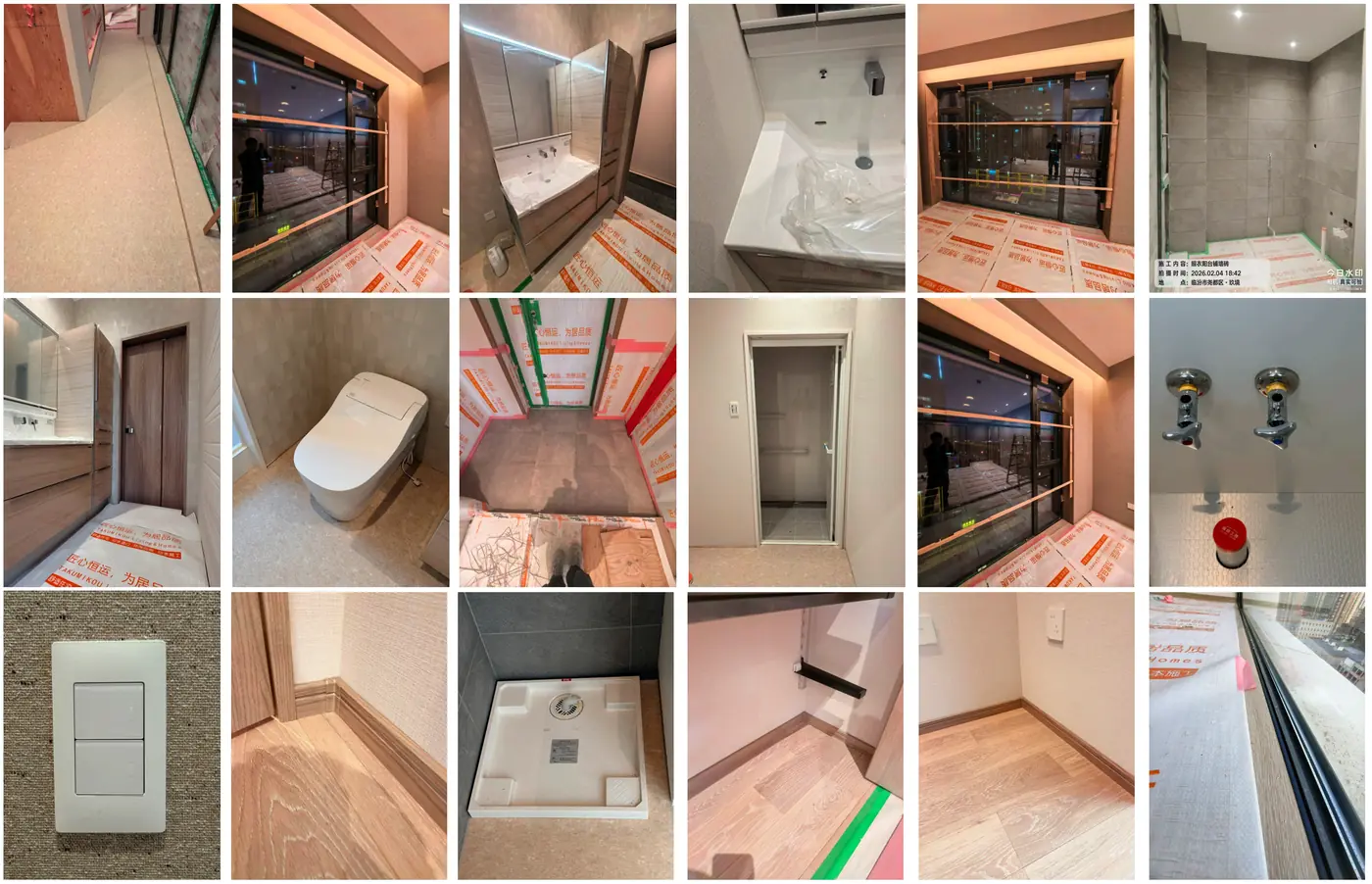

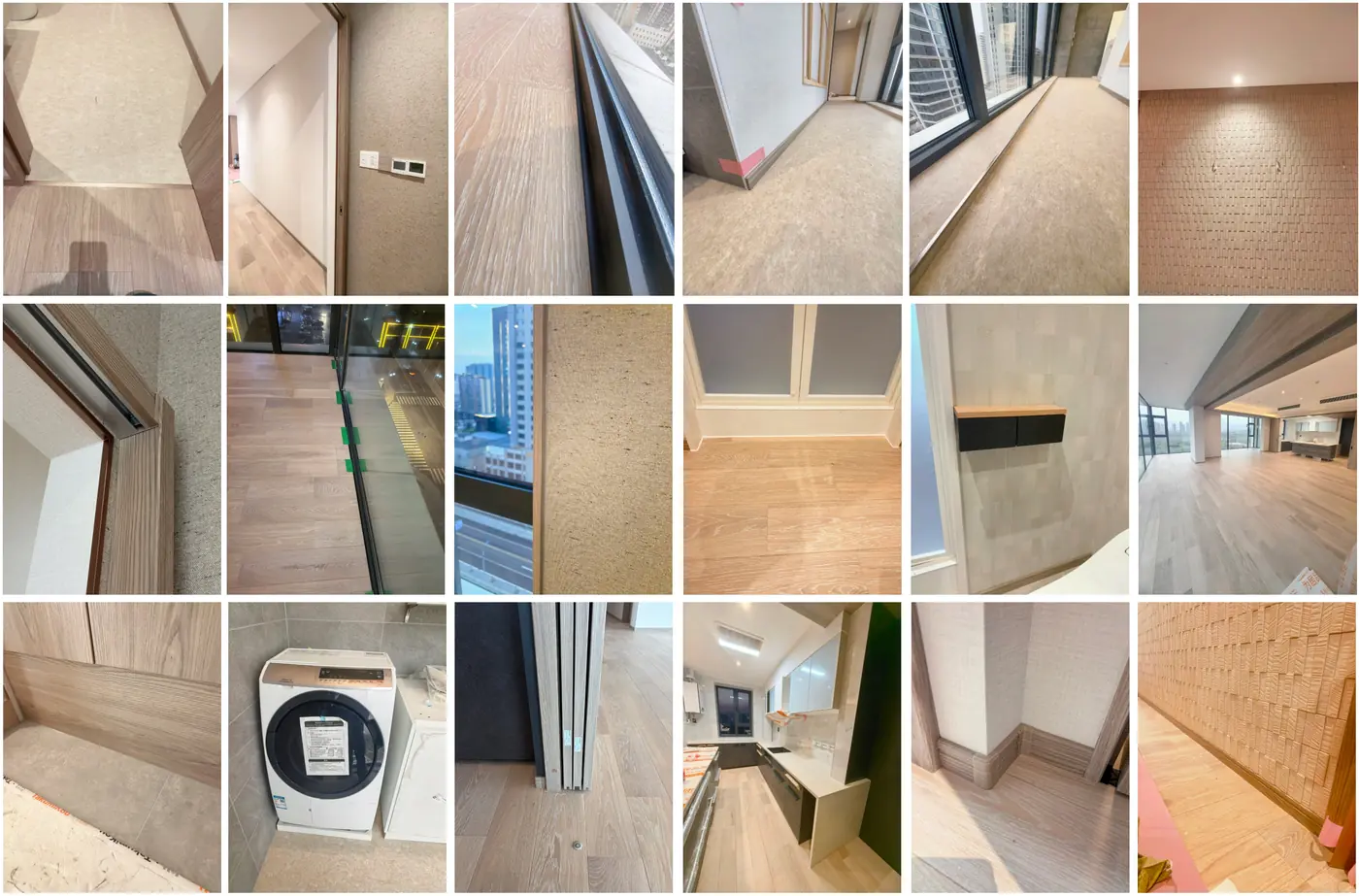

橱柜、浴室柜与细节收口

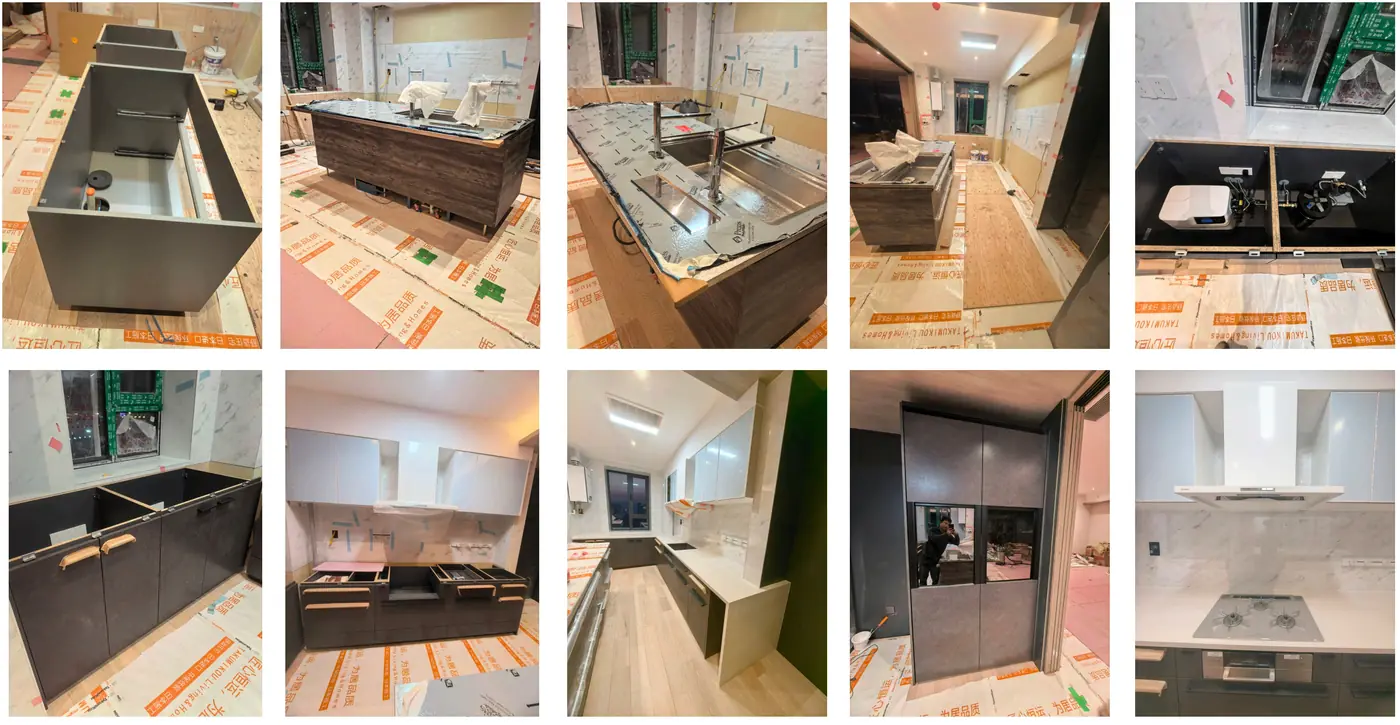

TOYO KITCHEN橱柜、TOCLAS净水系统、Takara浴室柜及卫浴设备安装完成,现场进入收口、打胶、设备调试和最终细节确认。

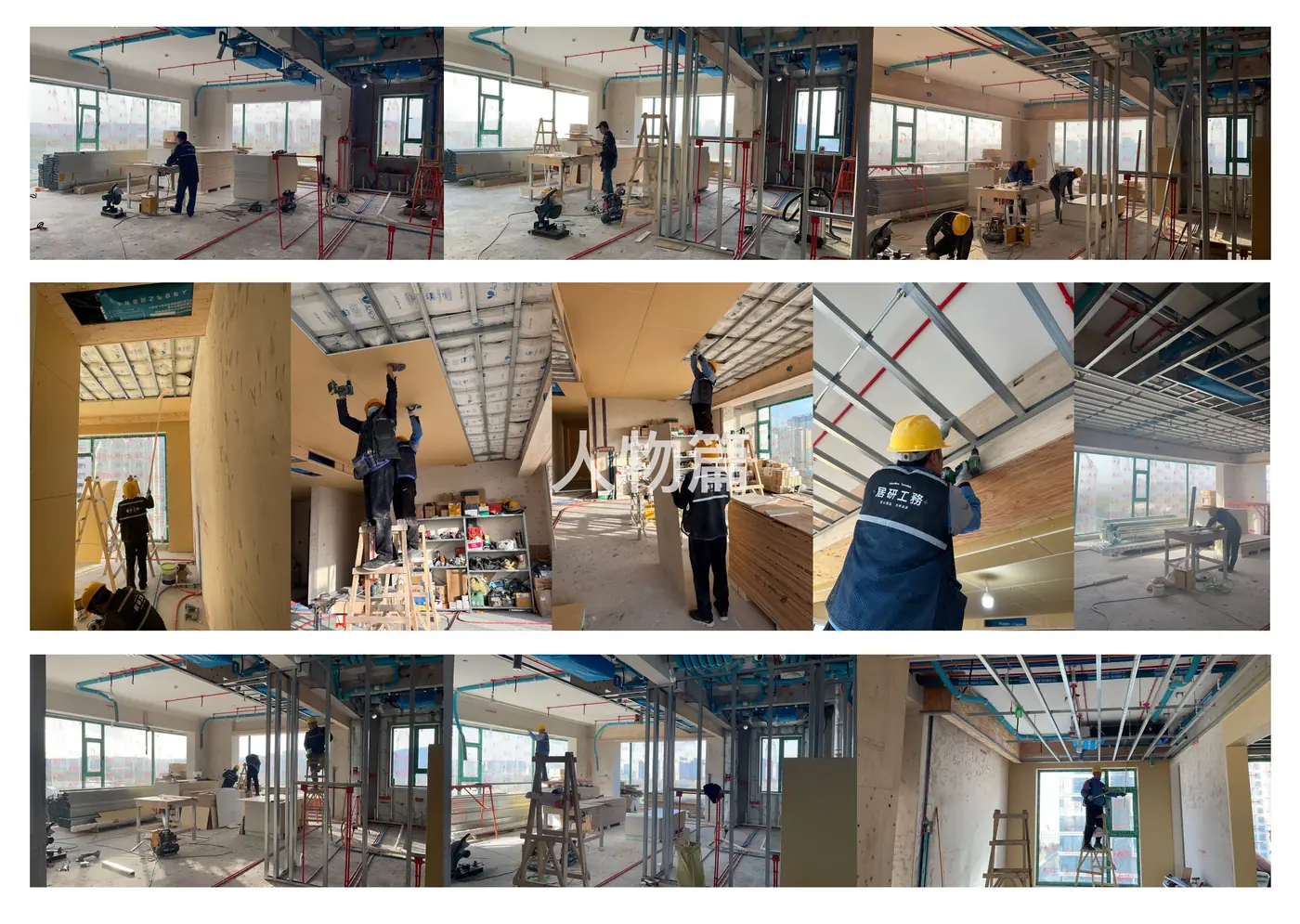

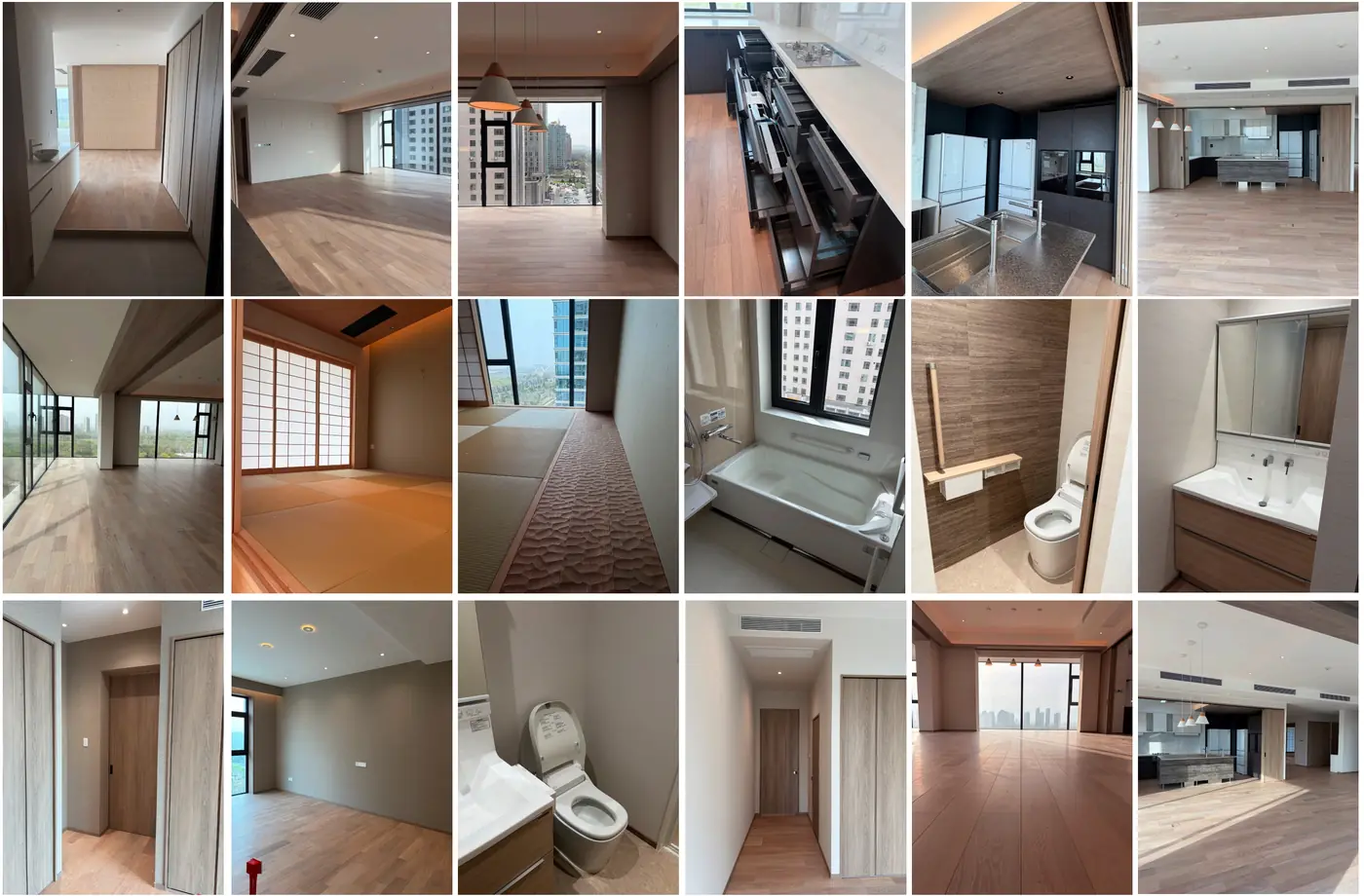

竣工验收与工地风采
项目完成竣工验收,形成水电、油工、木工等验收记录汇总,并保留工地风采、材料进场与问题处理记录,作为整案交付档案。
