广东汕头 · 金紫名邦花园 / 2025 / 全屋整装

汕头茹府 · 金紫名邦126㎡整装

查看施工现场
施工面积
126㎡ / 套内约117㎡
项目地点
广东汕头 · 金紫名邦花园
施工工期
2025年2月开工,2025年8月完成收口

顾客需求

126㎡住宅以开放互动为核心:厨房连接客厅、餐厅、游戏空间与家庭交流区域。鞋类及衣物收纳、公共与私密分区、归家洗手动线、电竞、储物、洗衣和整体浴室系统共同构成空间秩序。

设计逻辑

设计以“Center Kitchen House”为核心,通过多版 LDK 连通方案验证空间效率。厨房位于公共生活中心,南北向 LDK 贯通;入口设置大型鞋柜与洗手点;公共区、私密区和收纳区以明确边界划分;榻榻米游戏空间与 LDK 保持连接;整体浴室、洗衣与收纳位置依据原有管道和设备条件校核。

交付呈现

项目从概念方案进入施工深化后,按门窗先行、隐蔽工程、整体浴室、木工吊顶、油工地面、安装收口的顺序施工。完成后的家保留开放LDK的连续感,以厨房和餐厅承接公共生活;玄关、衣帽、储物和食品库承担收纳压力;电竞房、卧室和卫浴则进入更安静的私密侧,形成清楚、顺手、有生活中心的整装住宅。

空间方案

设计效果与空间

玄关 / LDK / 客厅 / 餐厅 / 开放厨房 / 储物间/食品库 / 衣帽间 / 电竞房 / 主卧 / 整体浴室 / 独立马桶间 / 洗面区

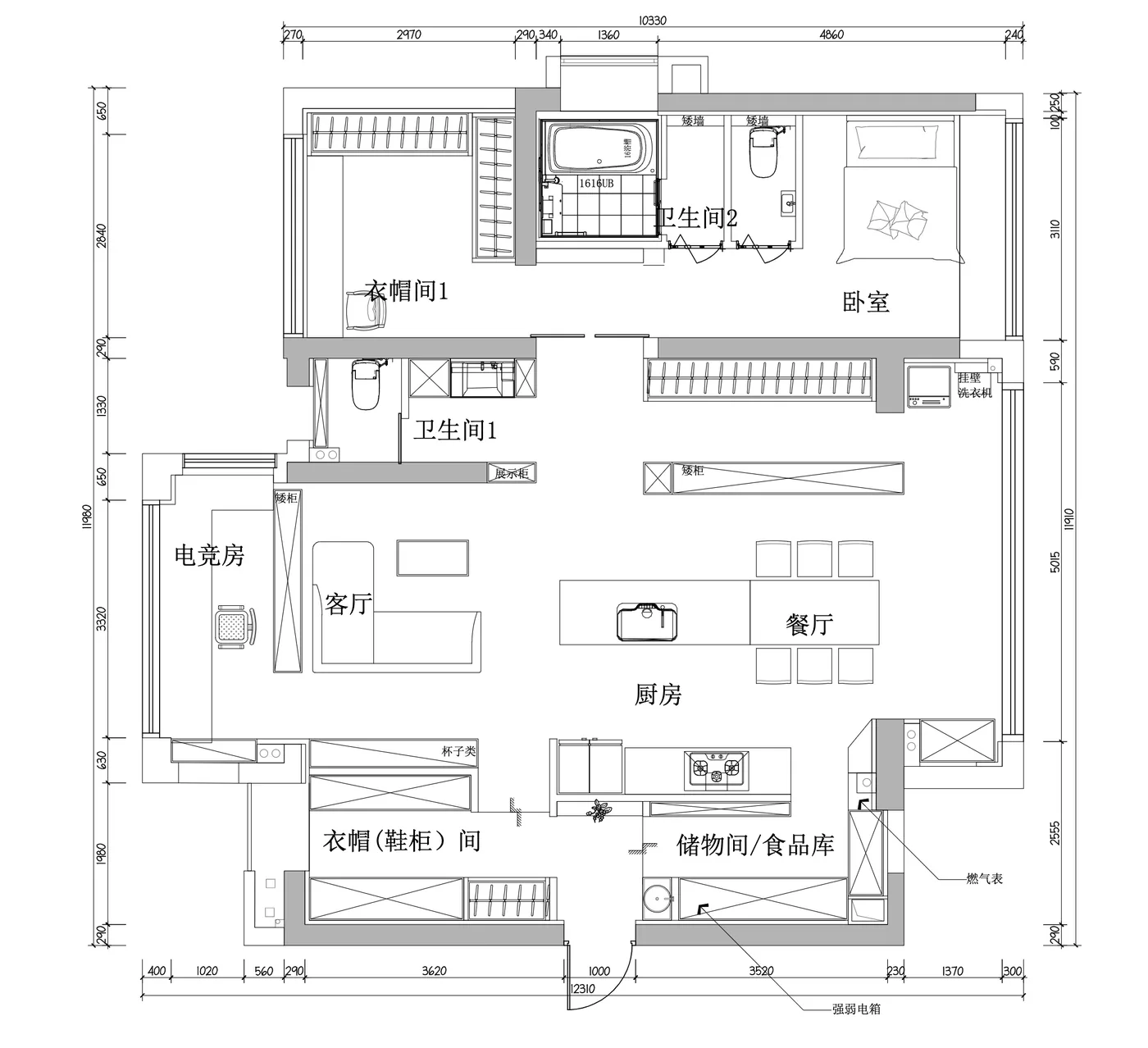

客厅、岛台与开放厨房 · 设计效果图
已显示 1 / 3
01

以厨房为生活中心

开放厨房连接餐厅、客厅,南北向 LDK 保持贯通。

做饭、用餐与家人交流围绕同一个公共空间展开。

02

公共、私密与收纳分区

客餐厨集中在公共区,卧室与卫浴位于私密侧,双衣帽间和食品库分别承担储物。

休息、活动和储物各有位置,减少不同动线之间的交叉。

03

榻榻米与电竞空间

游戏与休闲空间紧邻客厅,与 LDK 保持连接。

既保留独立使用区域,也便于参与家人的公共活动。

04

玄关收纳与归家洗手

入口集中设置大型鞋类收纳和洗手功能。

鞋、外出物品和归家清洁在入户区域完成,减轻客餐厅的收纳压力。

05

厨房、洗衣与储物动线

厨房、餐厅、洗衣和收纳的位置连贯组织。

缩短日常家务往返距离,让高频用品靠近使用位置。

06

整体浴室的安装条件

浴室布置同时校核原始管道、设备尺寸与检修空间。

设备接口与周边墙面、窗框和顶部收口一并确定。

施工进度总览

进度

甘特图 / 工期总览

计划时段:2025.02.01 → 2025.08.24

2025.022025.08
  1. 开工 / 放线

    2025.02.19 → 2025.02.25

  2. 空调 / 新风

    2025.02.25 → 2025.03.13

  3. 水电工程

    2025.03.06 → 2025.03.27

  4. 墙体 / 吊顶基层

    2025.02.26 → 2025.05.09

  5. 防水 / 整体浴室

    2025.03.18 → 2025.05.14

  6. 油工工程

    2025.05.12 → 2025.05.25

  7. 二重床 / 地面

    2025.05.27 → 2025.06.20

  8. 门 / 全屋定制

    2025.04.17 → 2025.08.14

  9. 墙纸 / 涂料

    2025.06.03 → 2025.07.14

  10. 安装 / 调试 / 验收

    2025.07.02 → 2025.08.15

左右滑动查看月份 →

2025
2月
3月
4月
5月
6月
7月
8月
开工 / 放线2025.02.19 → 2025.02.25
空调 / 新风2025.02.25 → 2025.03.13
水电工程2025.03.06 → 2025.03.27
墙体 / 吊顶基层2025.02.26 → 2025.05.09
防水 / 整体浴室2025.03.18 → 2025.05.14
油工工程2025.05.12 → 2025.05.25
二重床 / 地面2025.05.27 → 2025.06.20
门 / 全屋定制2025.04.17 → 2025.08.14
墙纸 / 涂料2025.06.03 → 2025.07.14
安装 / 调试 / 验收2025.07.02 → 2025.08.15

关键里程碑

开工2025-02-19
水电隐蔽验收2025-03-27
整体浴室安装2025-04-14
木工验收2025-05-08
二重床铺设2025-05-27
安装收口2025-07-14
竣工收尾2025-08-11
TakumiKou.施工进度总览

施工计划表+
施工进度计划表

施工节点记录

方案设计与效果图

查看设计效果与平面图
2024.07 - 2024.12

从客户需求进入平面深化与效果图阶段,明确开放LDK、电竞房、衣帽间、储物/食品库、整体浴室和全屋收纳的基本关系。

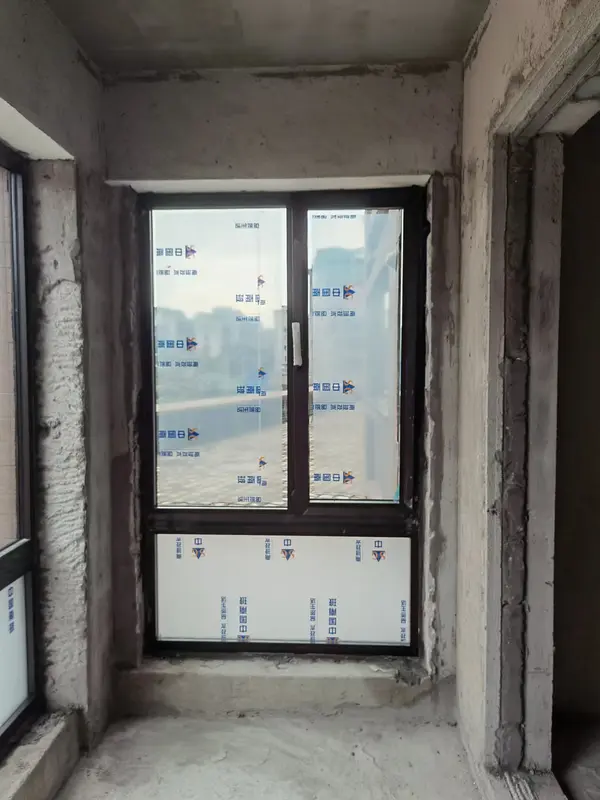

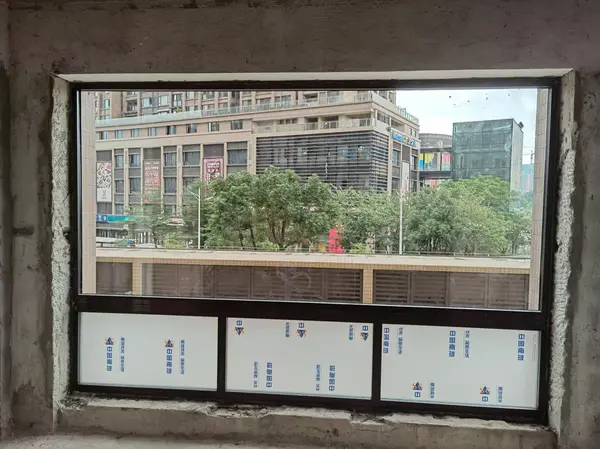

YKK系统窗先行

2024.11.20 - 11.22

系统窗作为外立面与后续墙面收口的前置工程,其安装节点对应轻钢龙骨、保温与饰面基层接口。

已显示 5 / 5

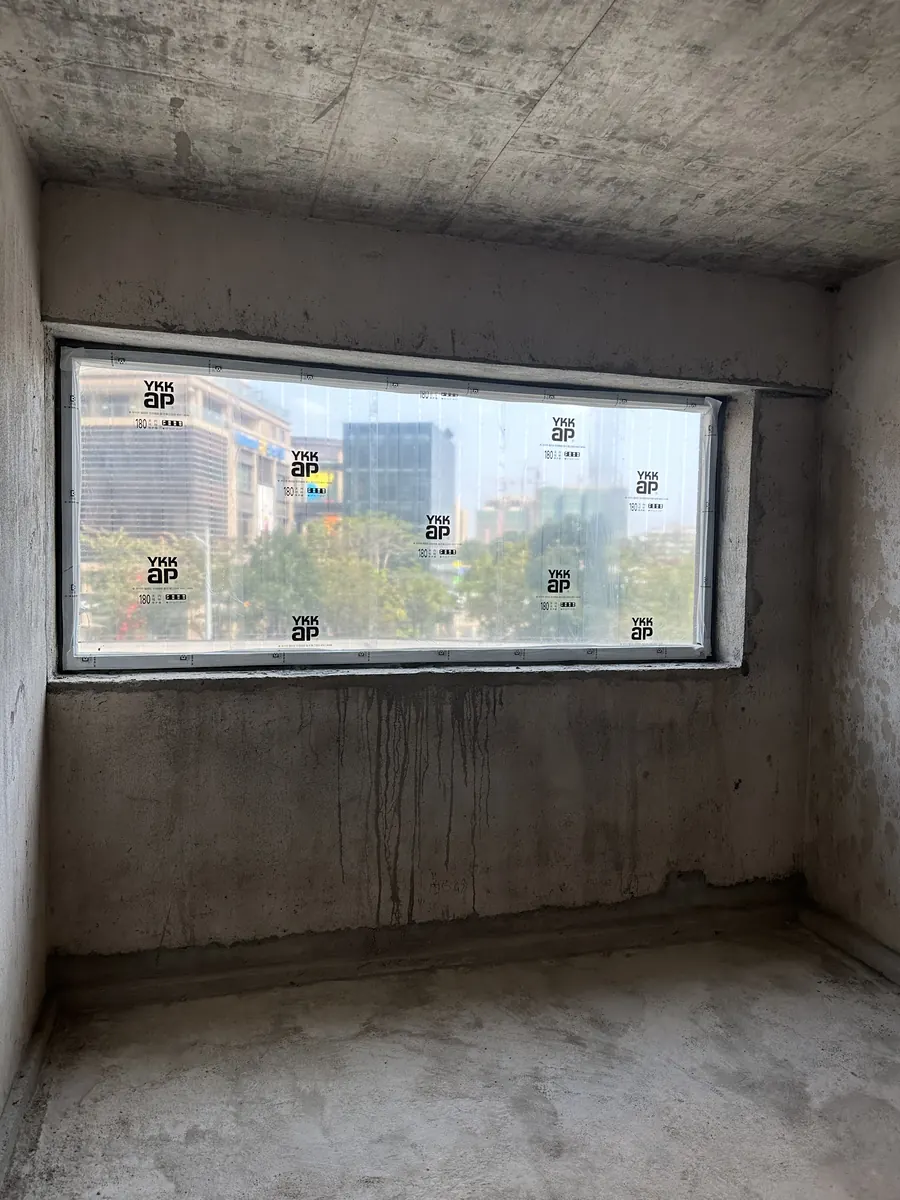

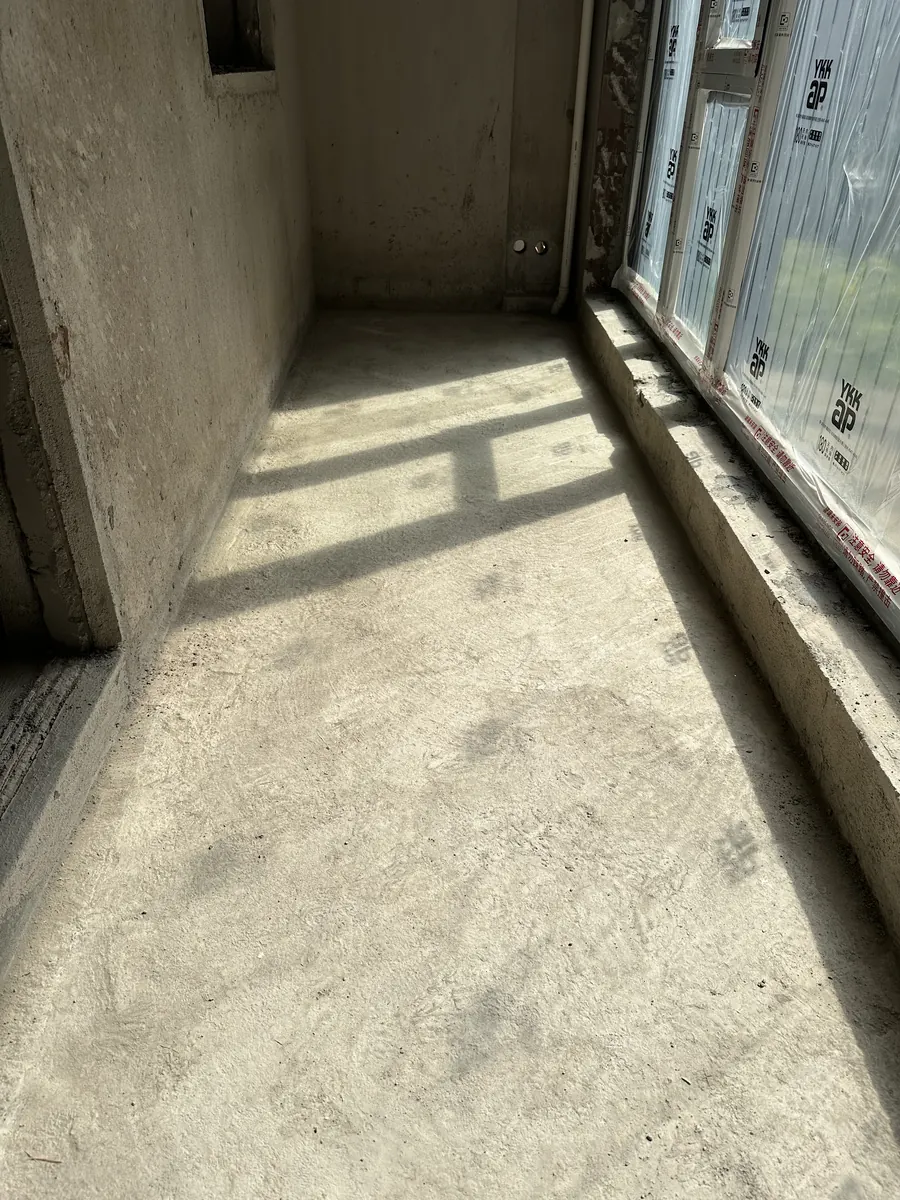

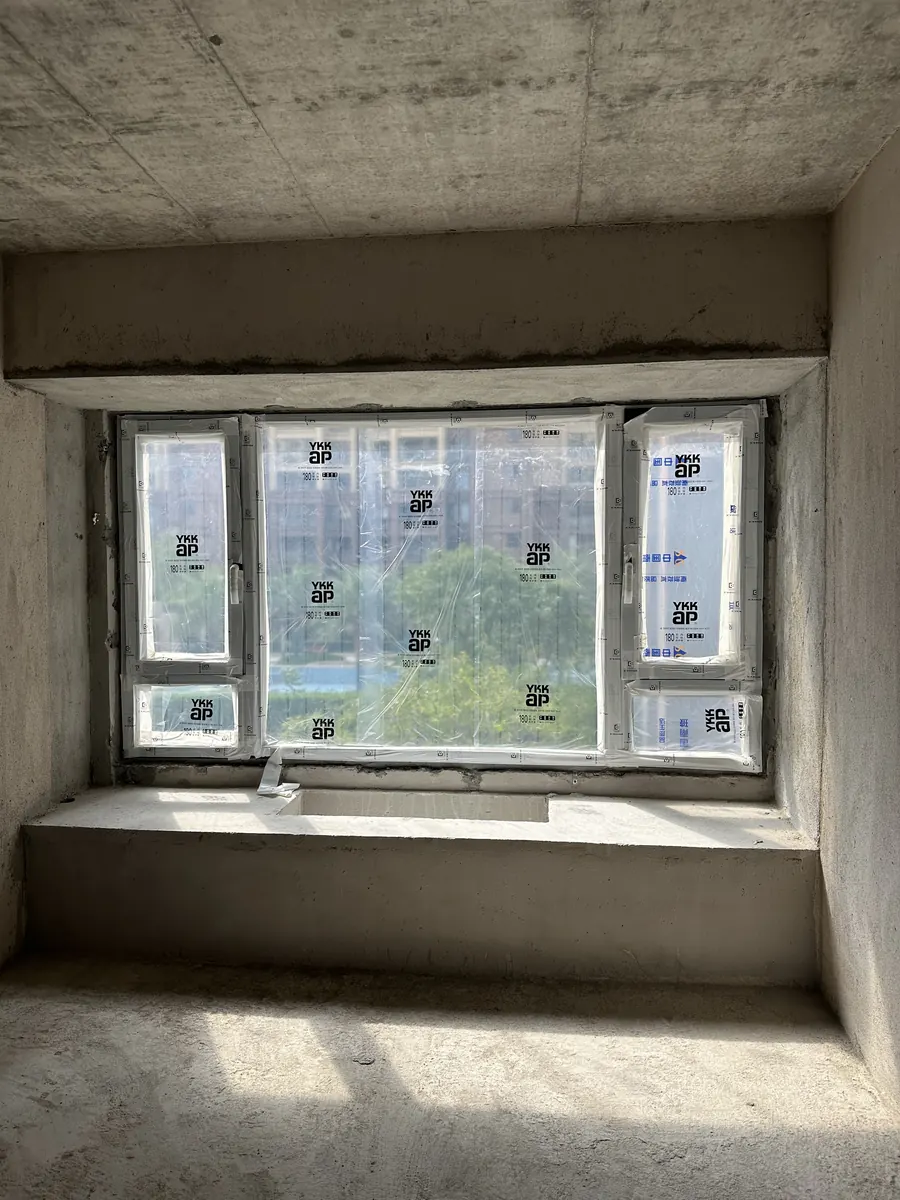

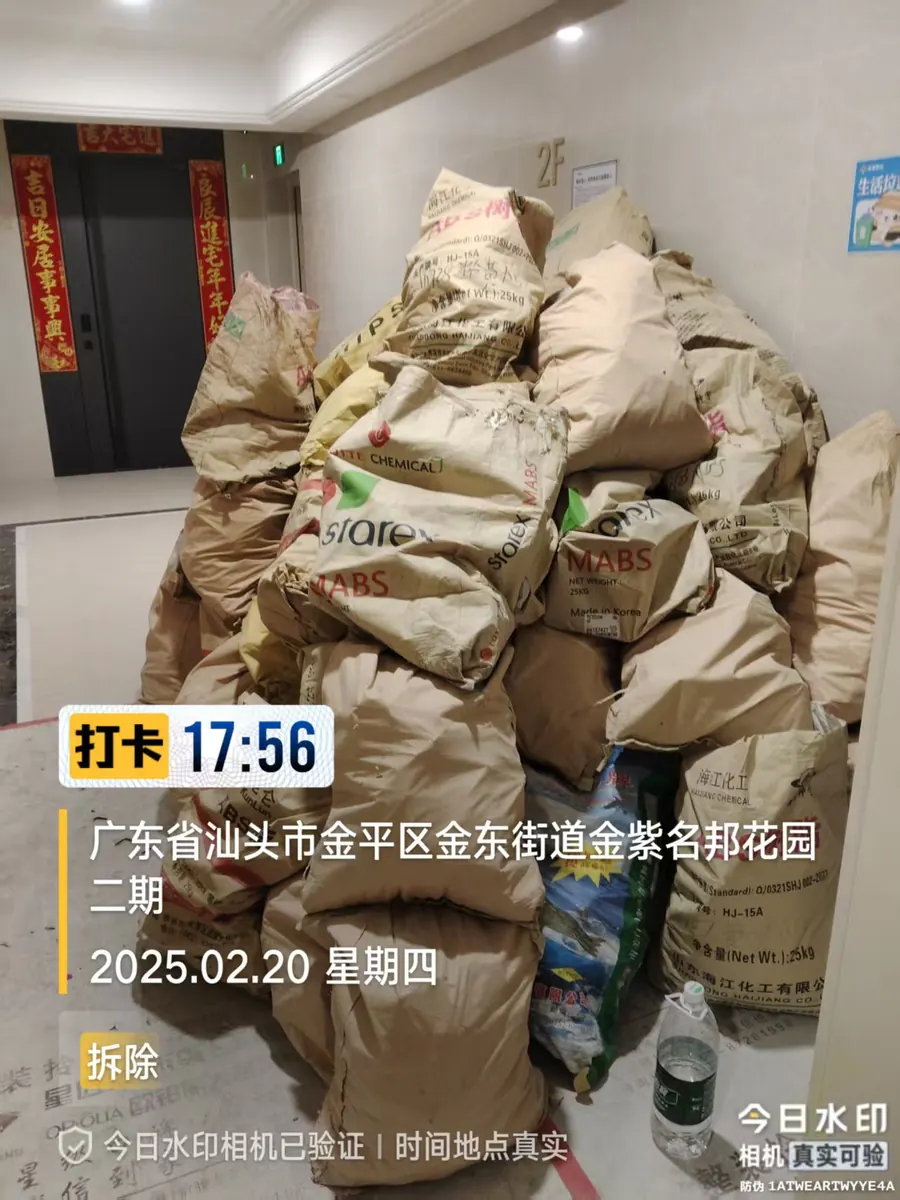

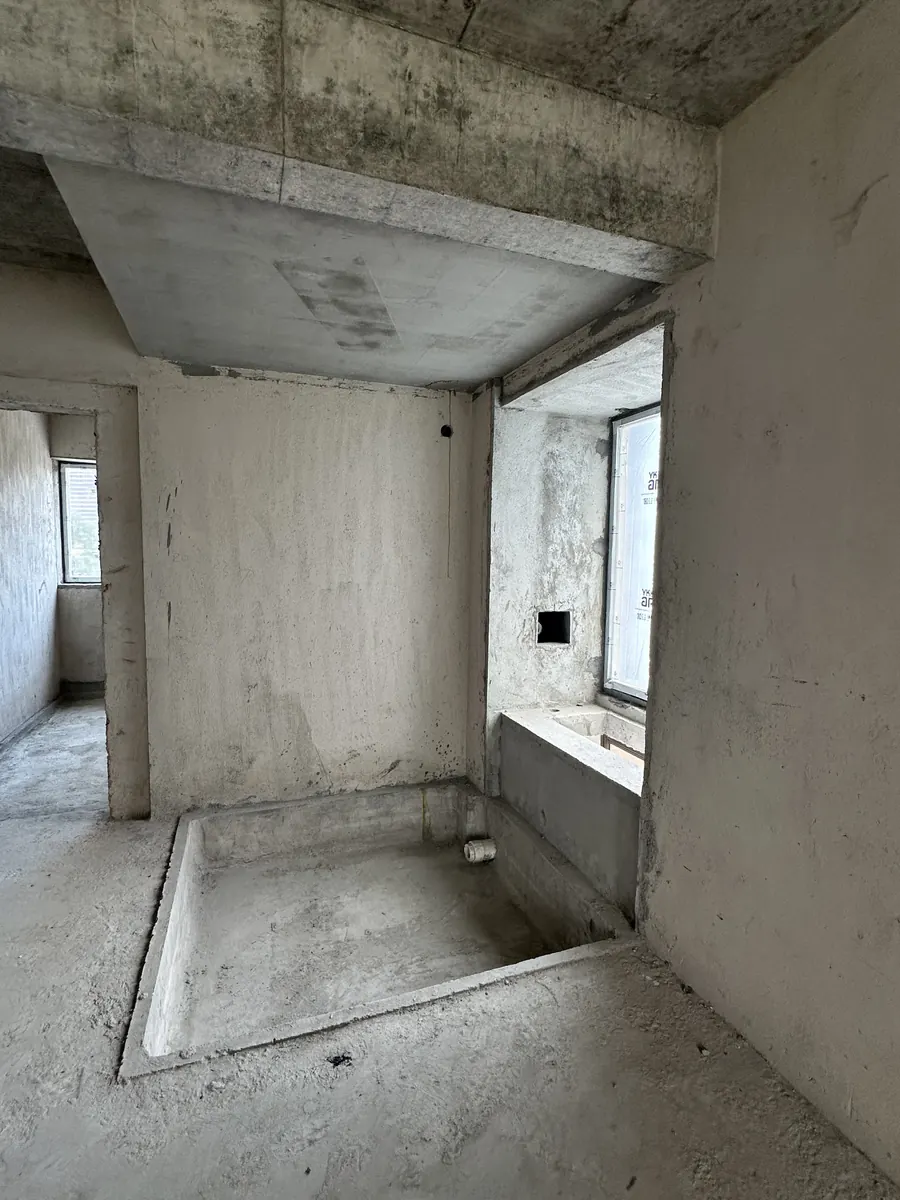

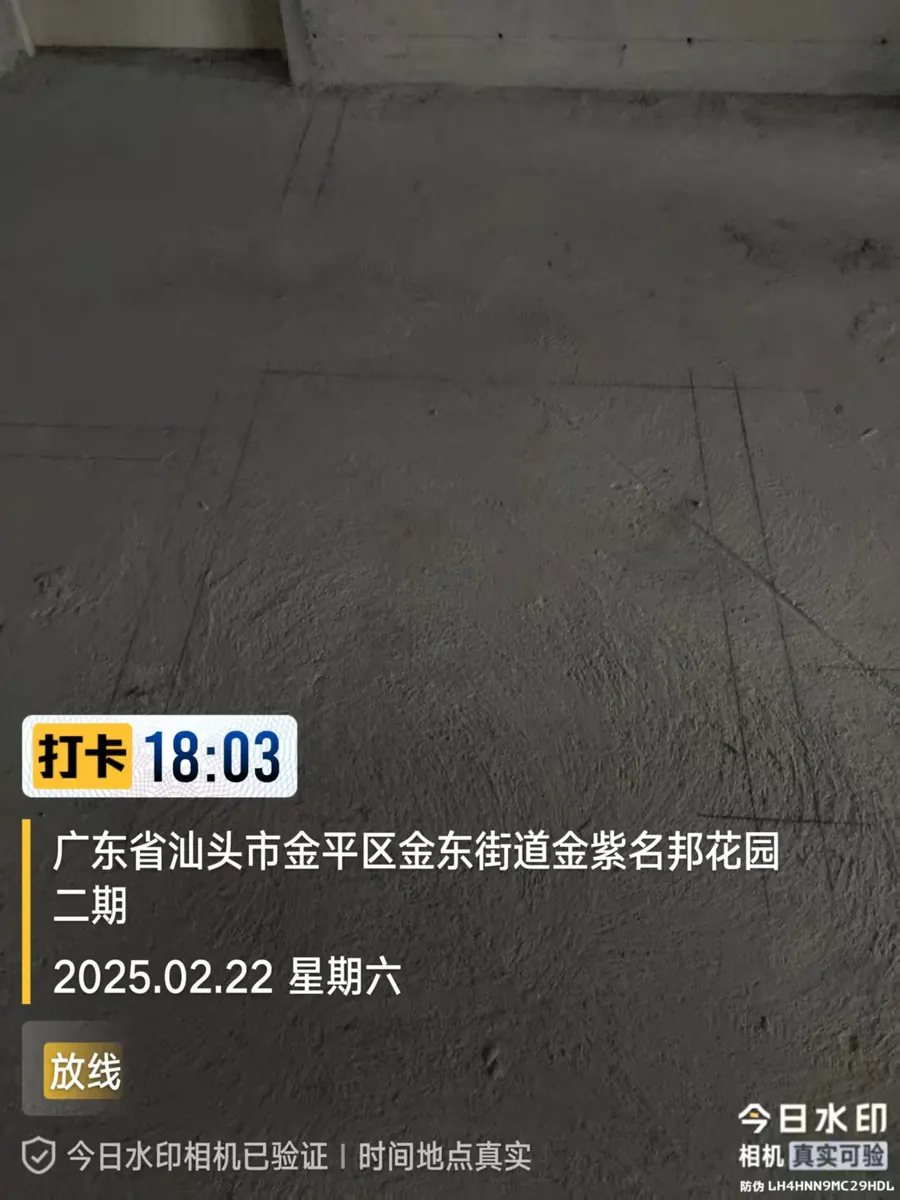

开工、拆除与放线

2025.02.19 - 02.24

完成现场开工、成品保护、拆除清运、1m线与开关插座定位,图纸转化为现场可复核的施工基准。

已显示 10 / 15

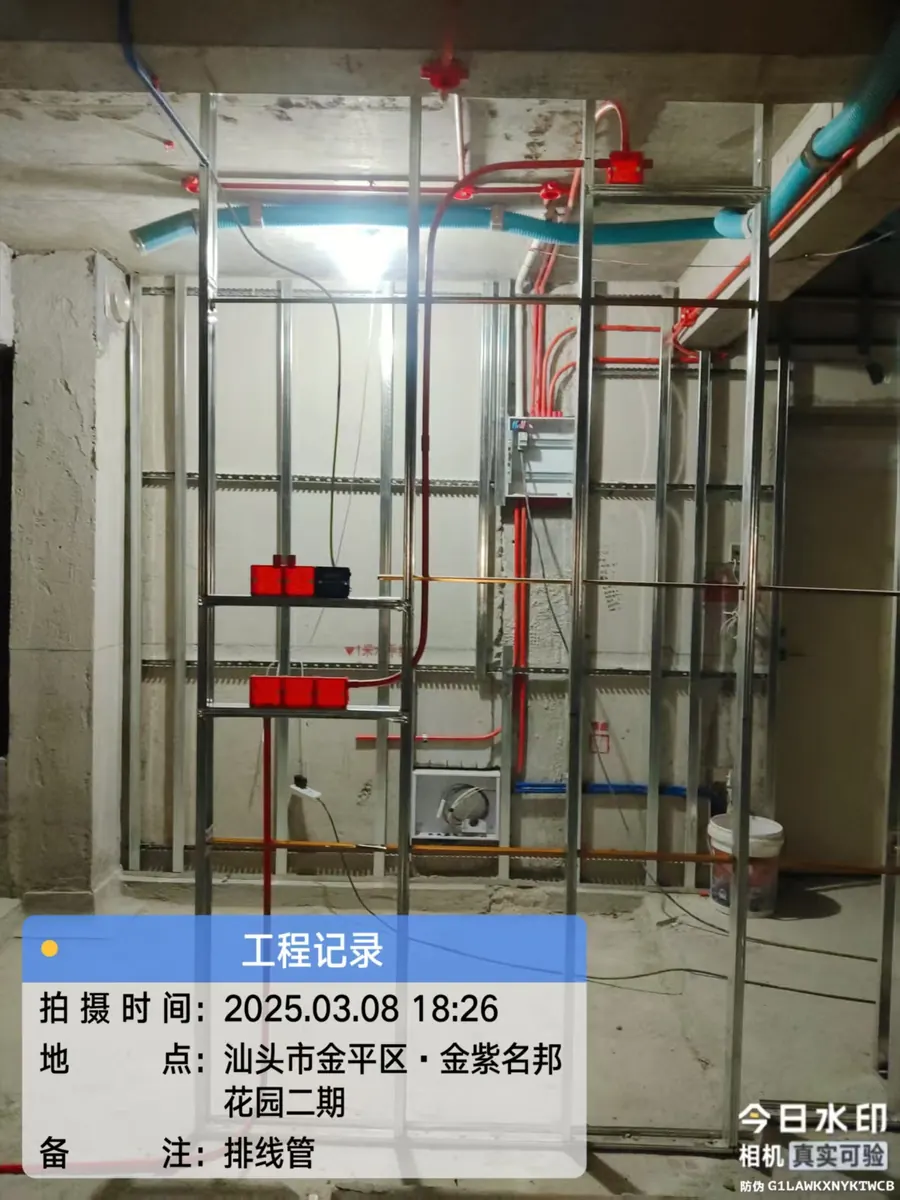

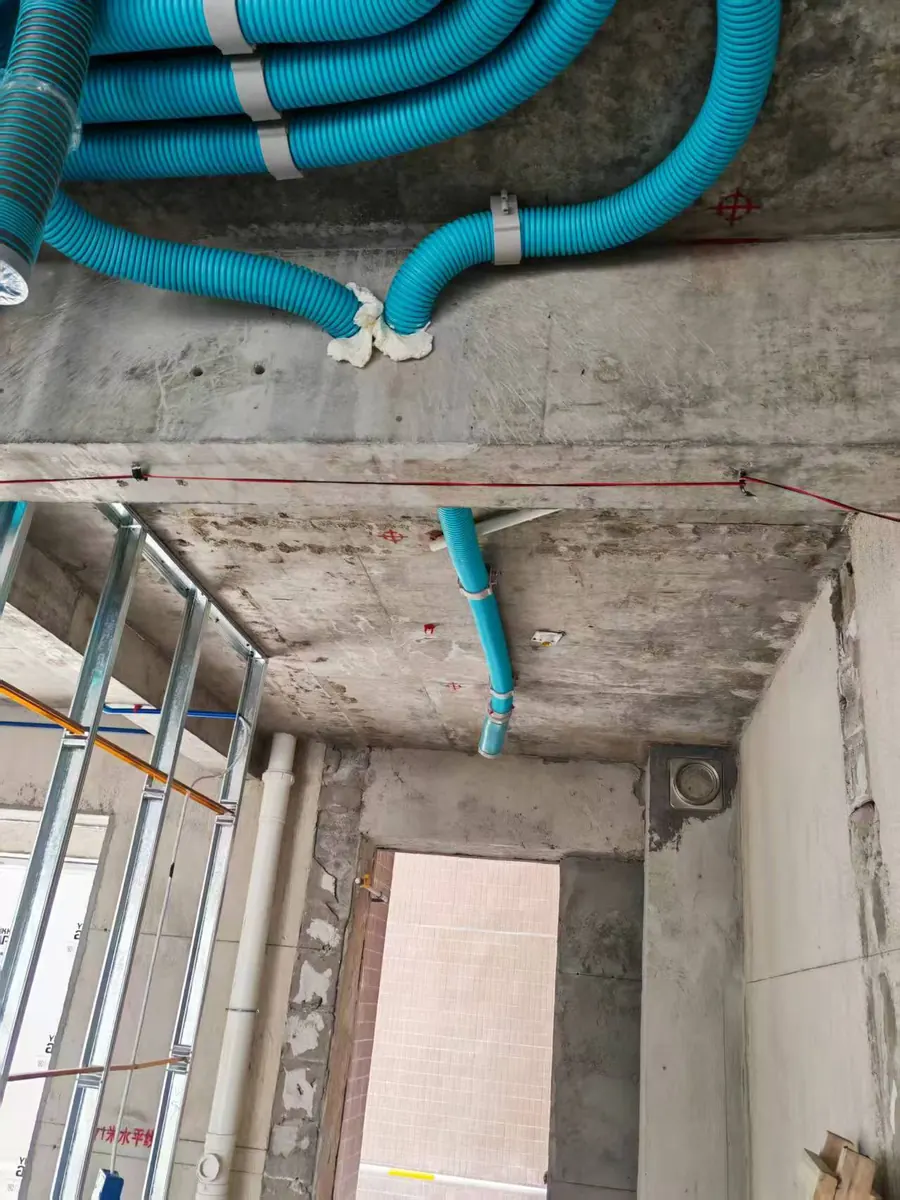

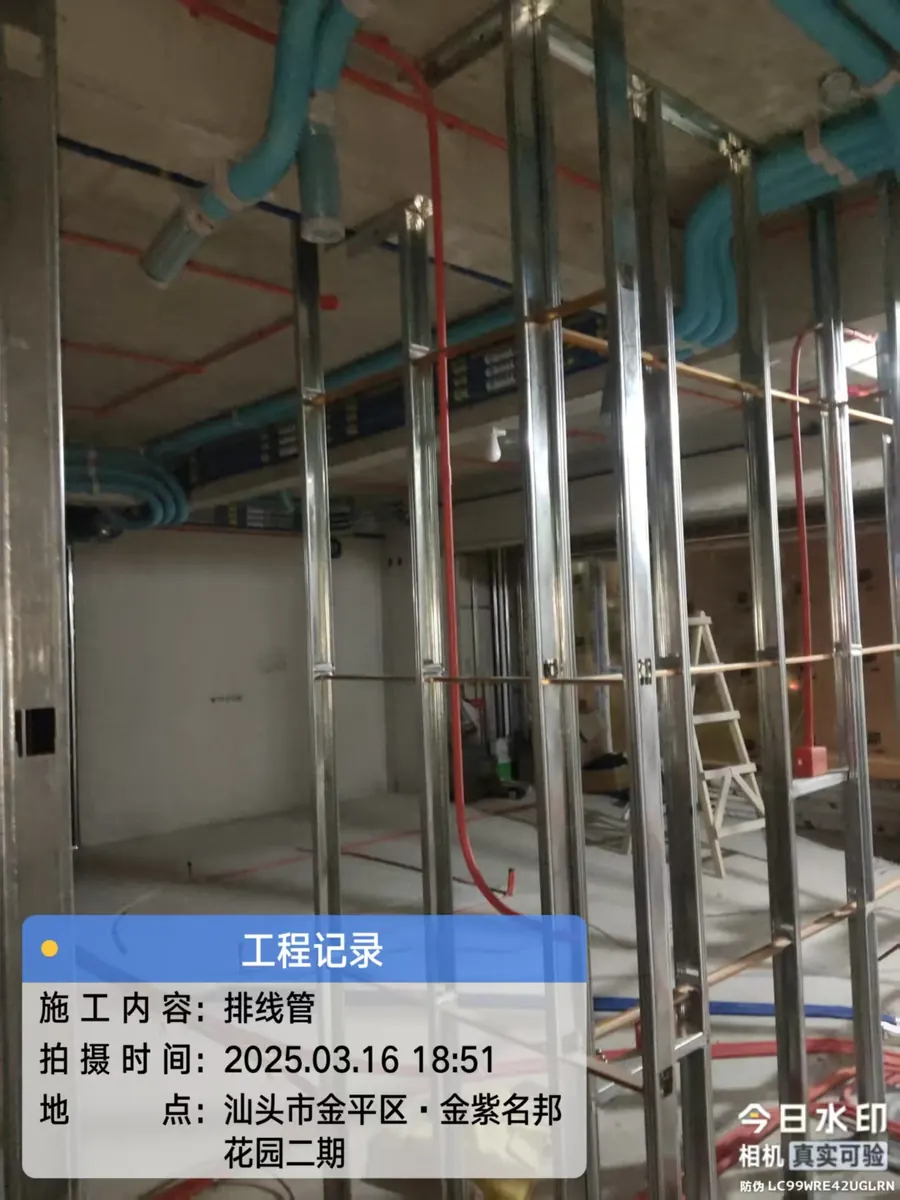

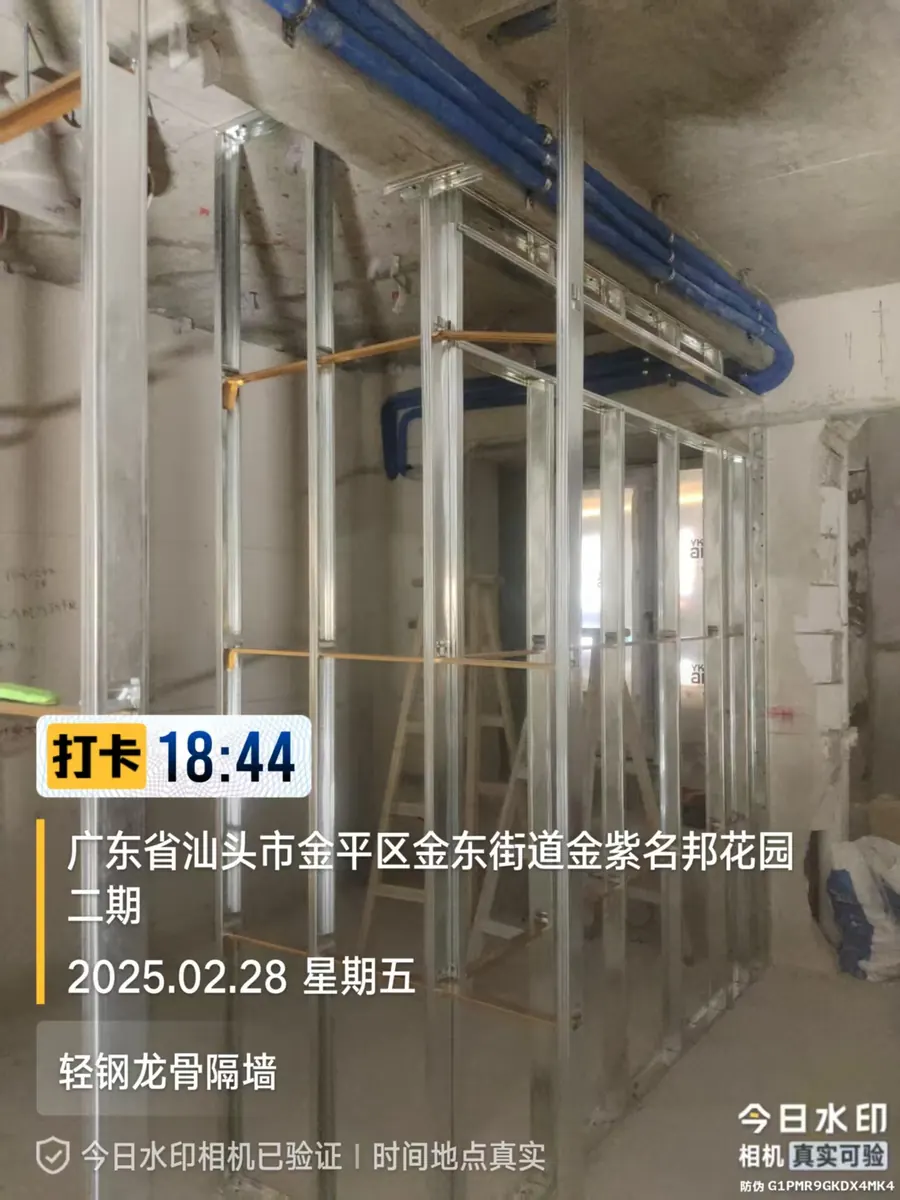

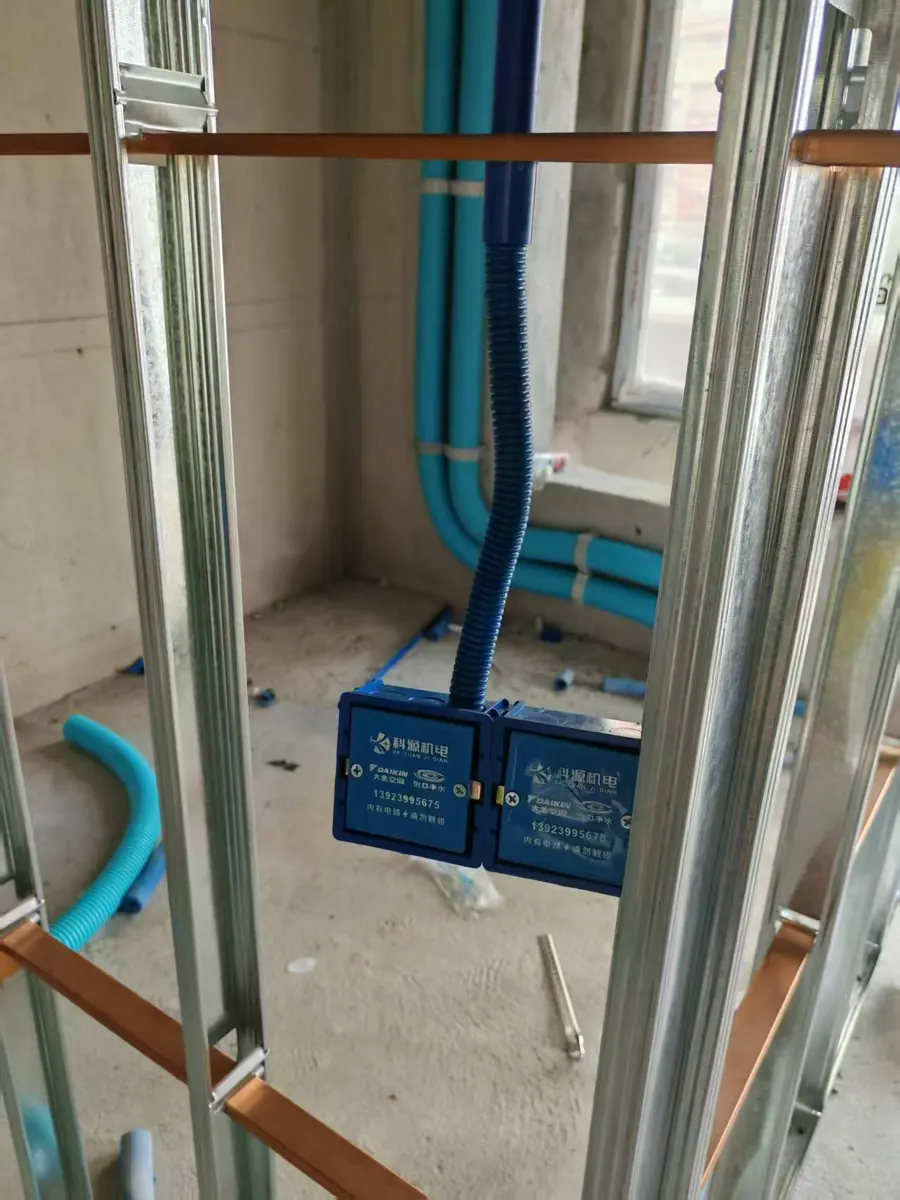

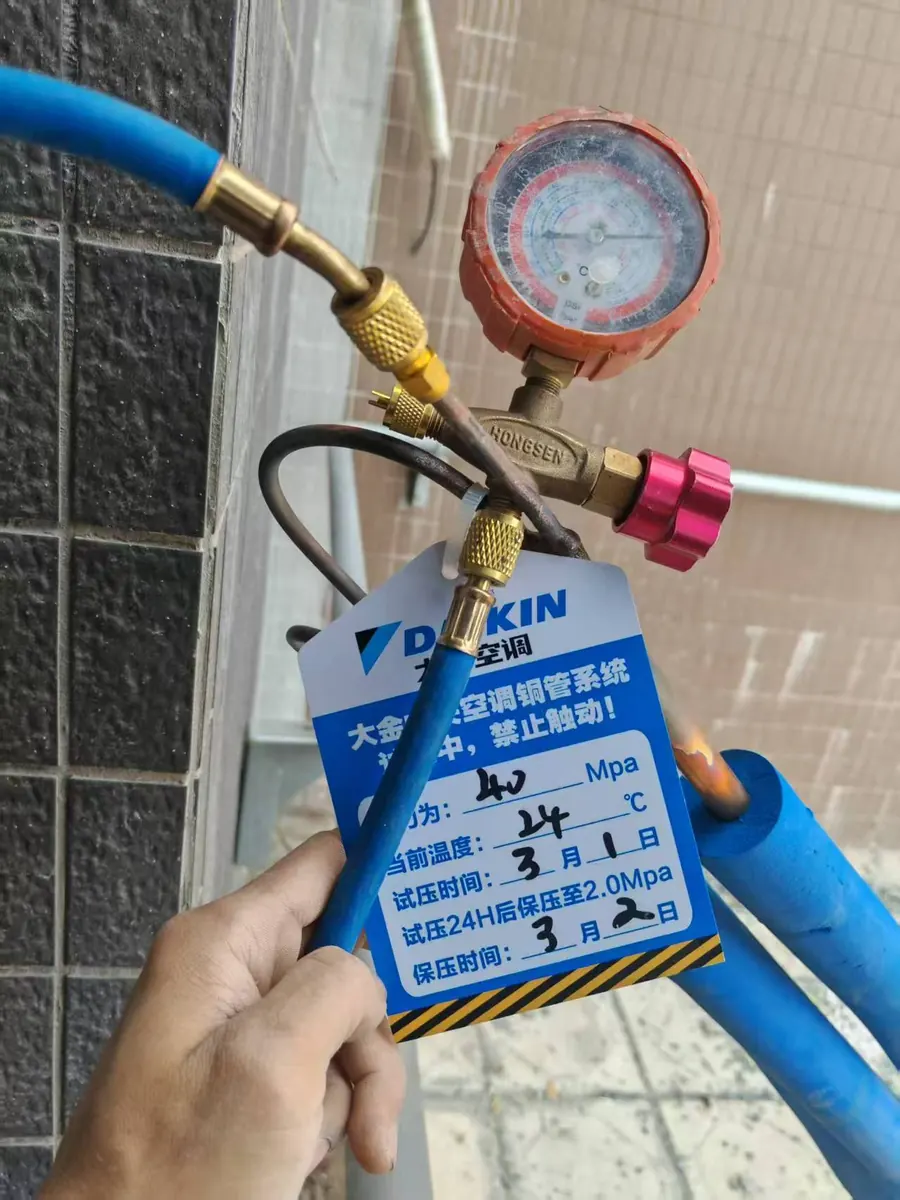

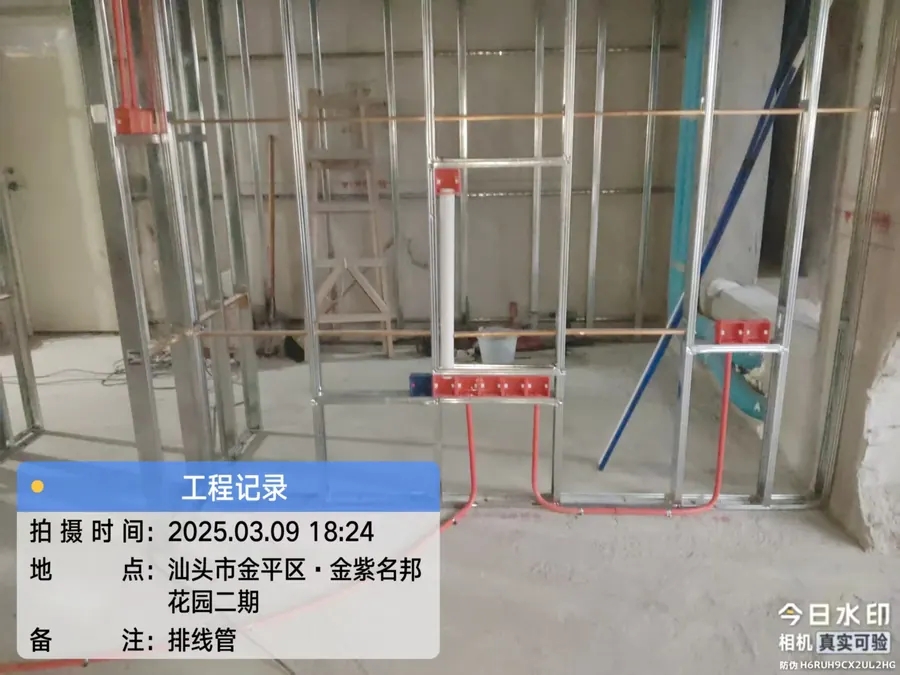

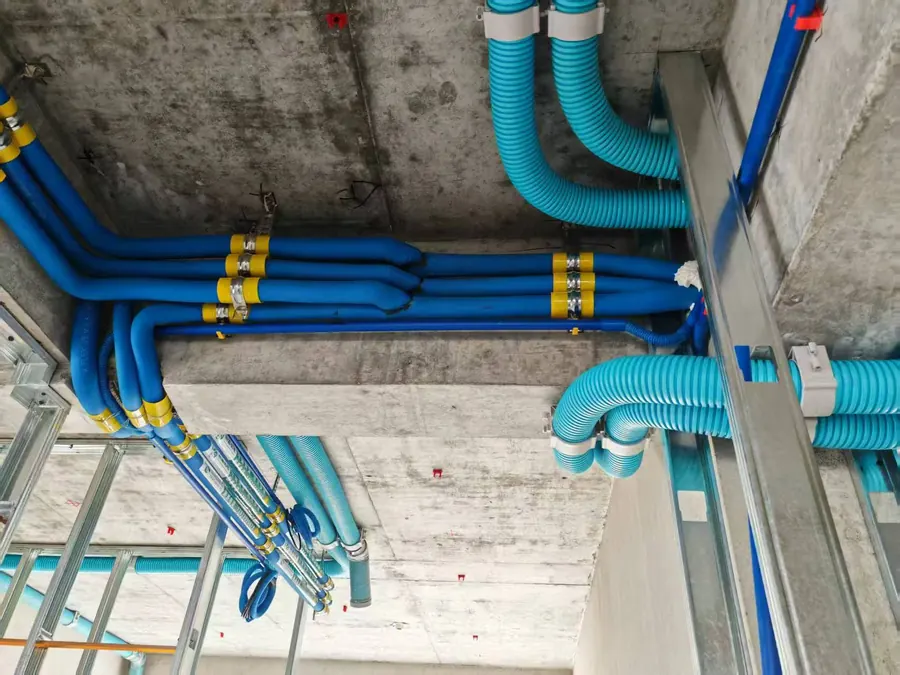

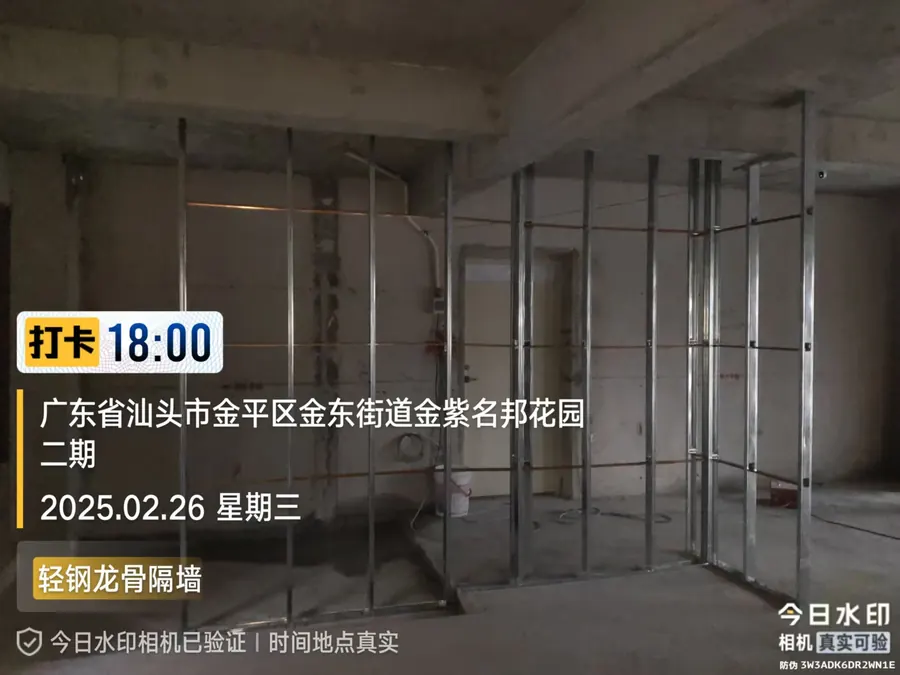

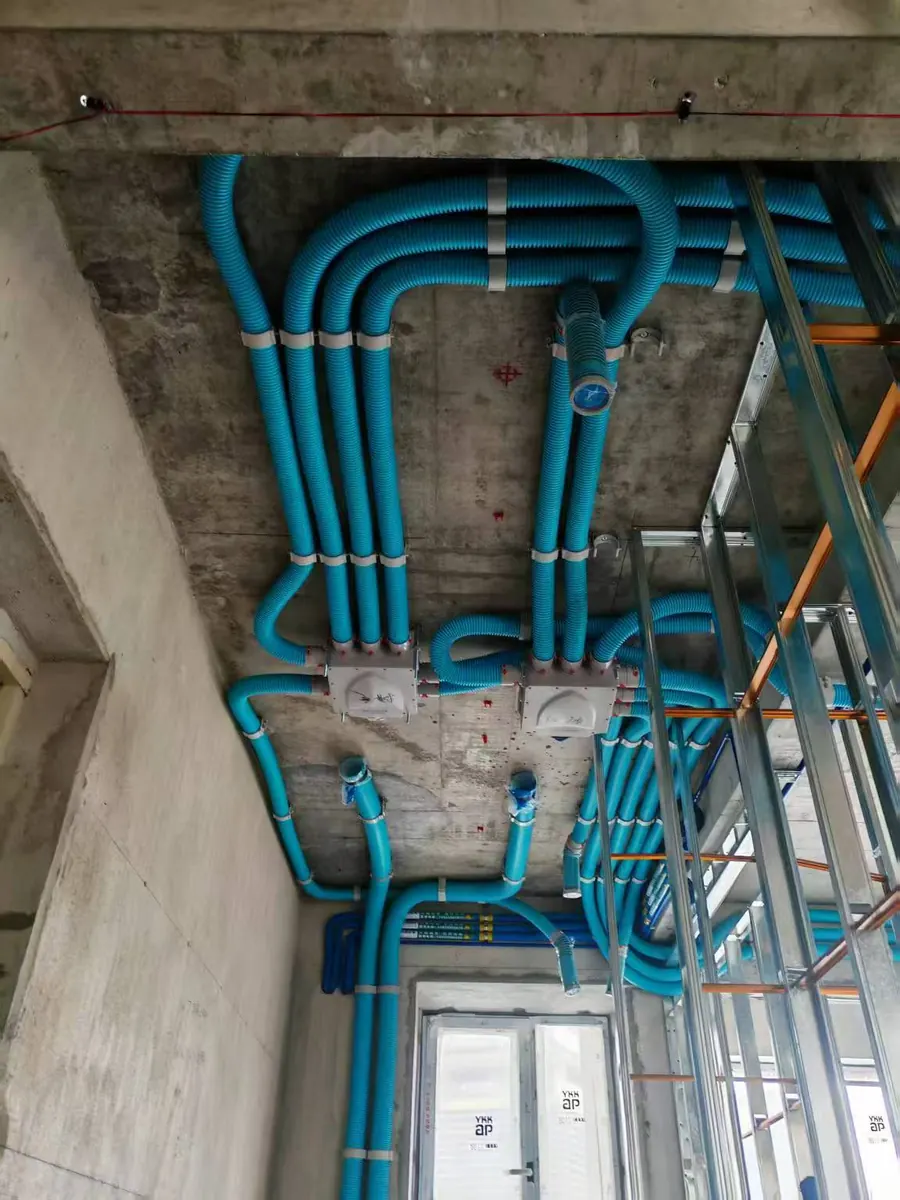

轻钢龙骨与空调新风

2025.02.26 - 03.05

墙体骨架、空调排管和新风管线同步推进,提前协调顶面高度、检修口、风口和后续封板位置。

已显示 10 / 10

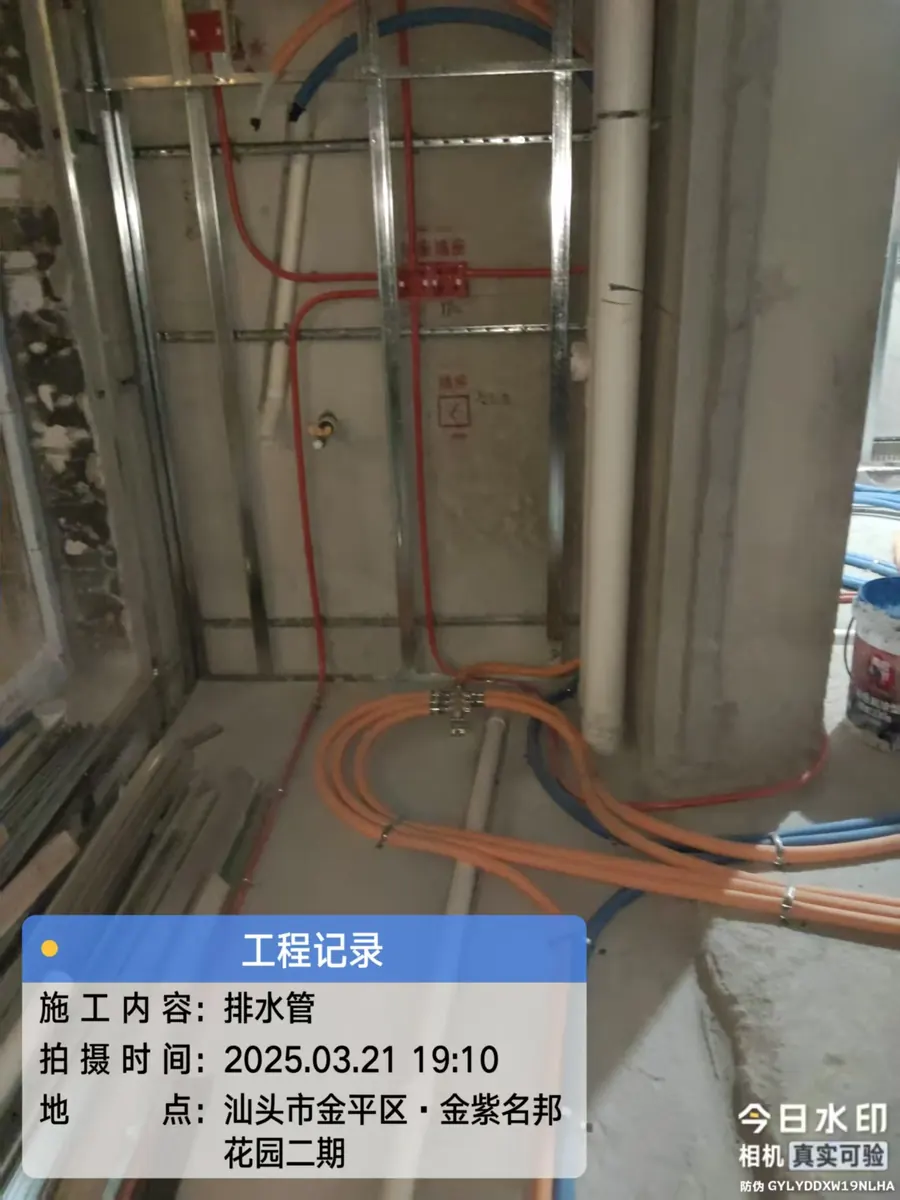

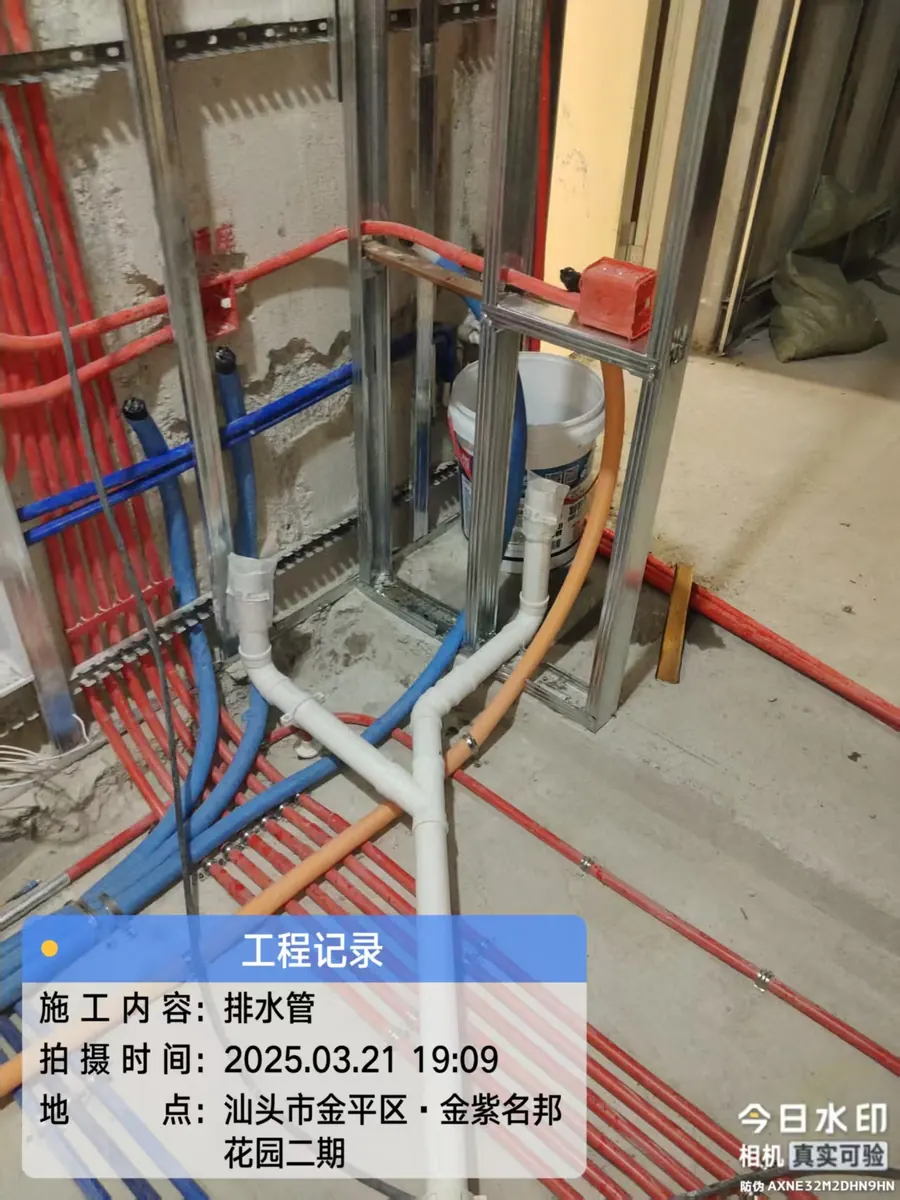

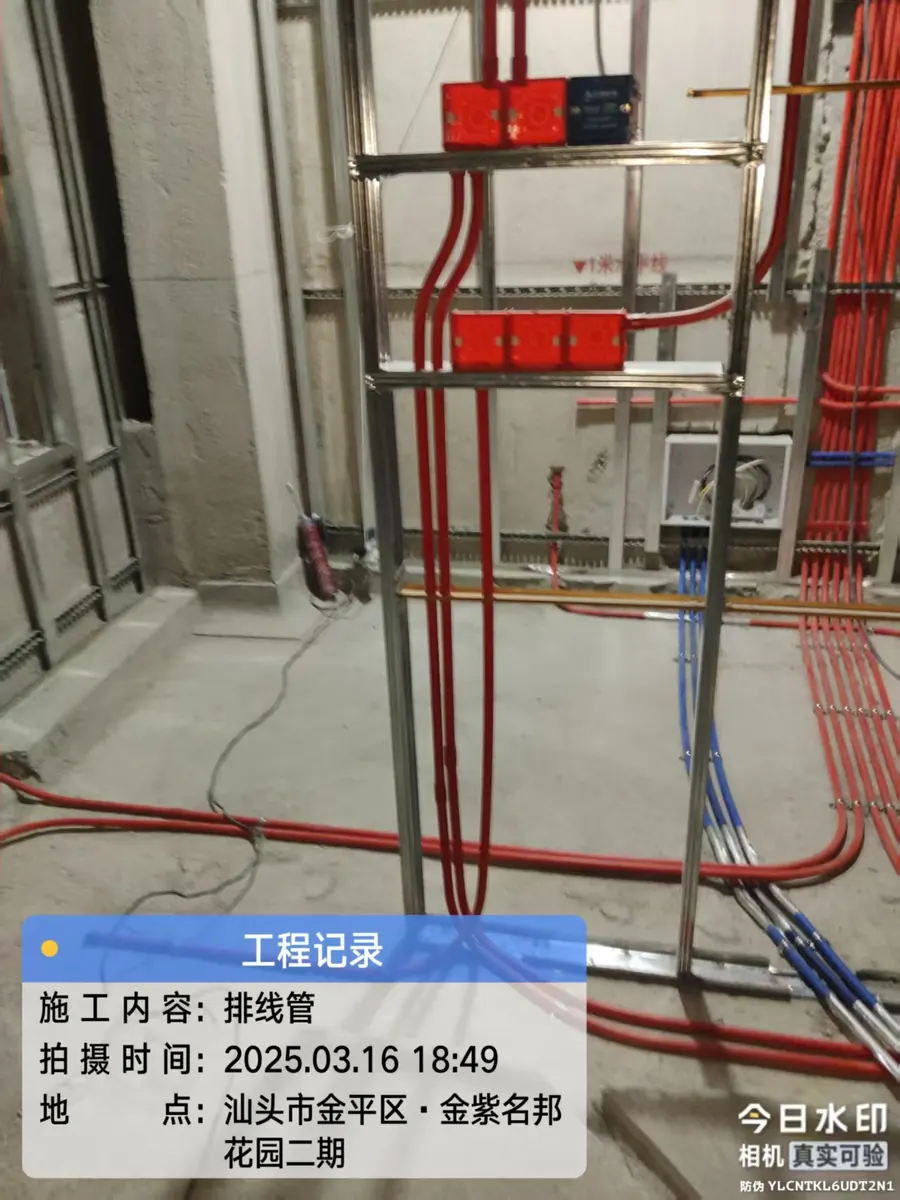

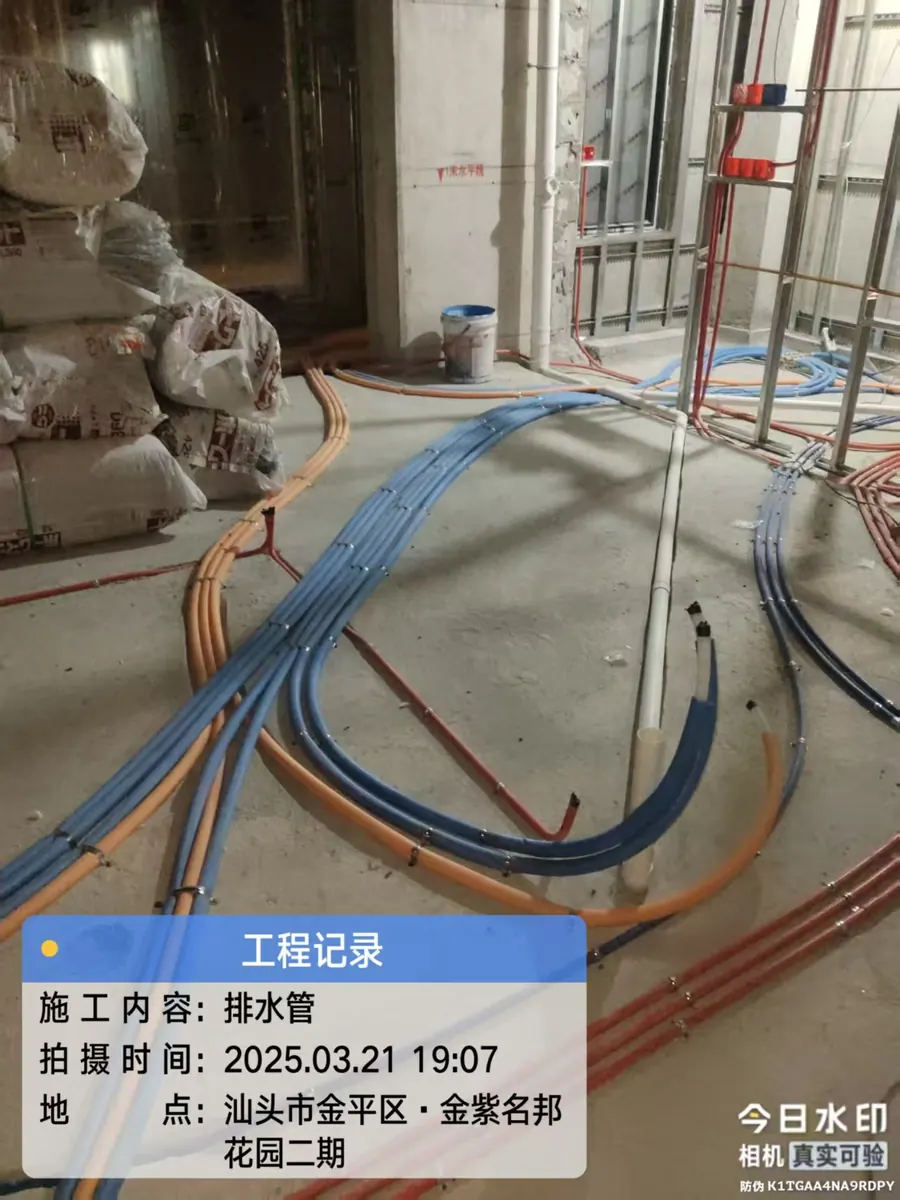

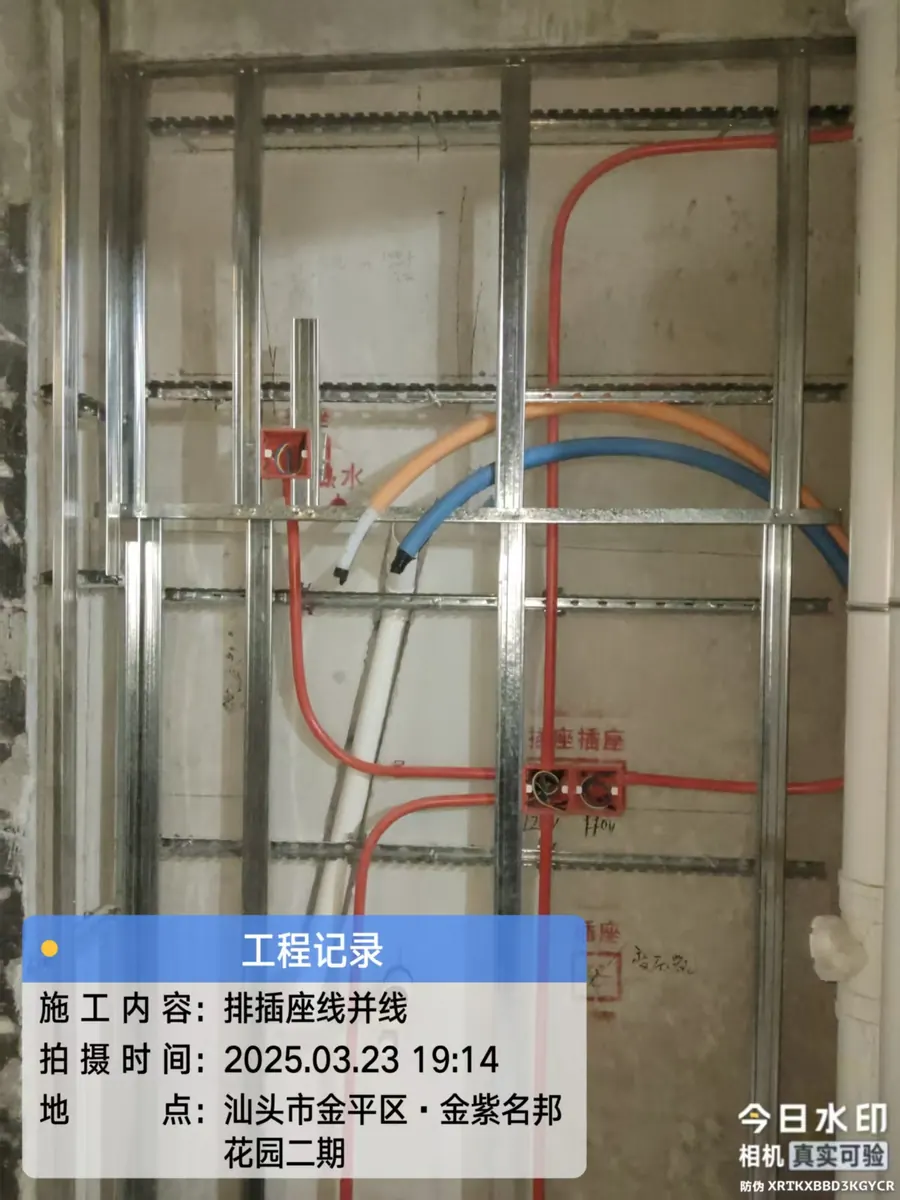

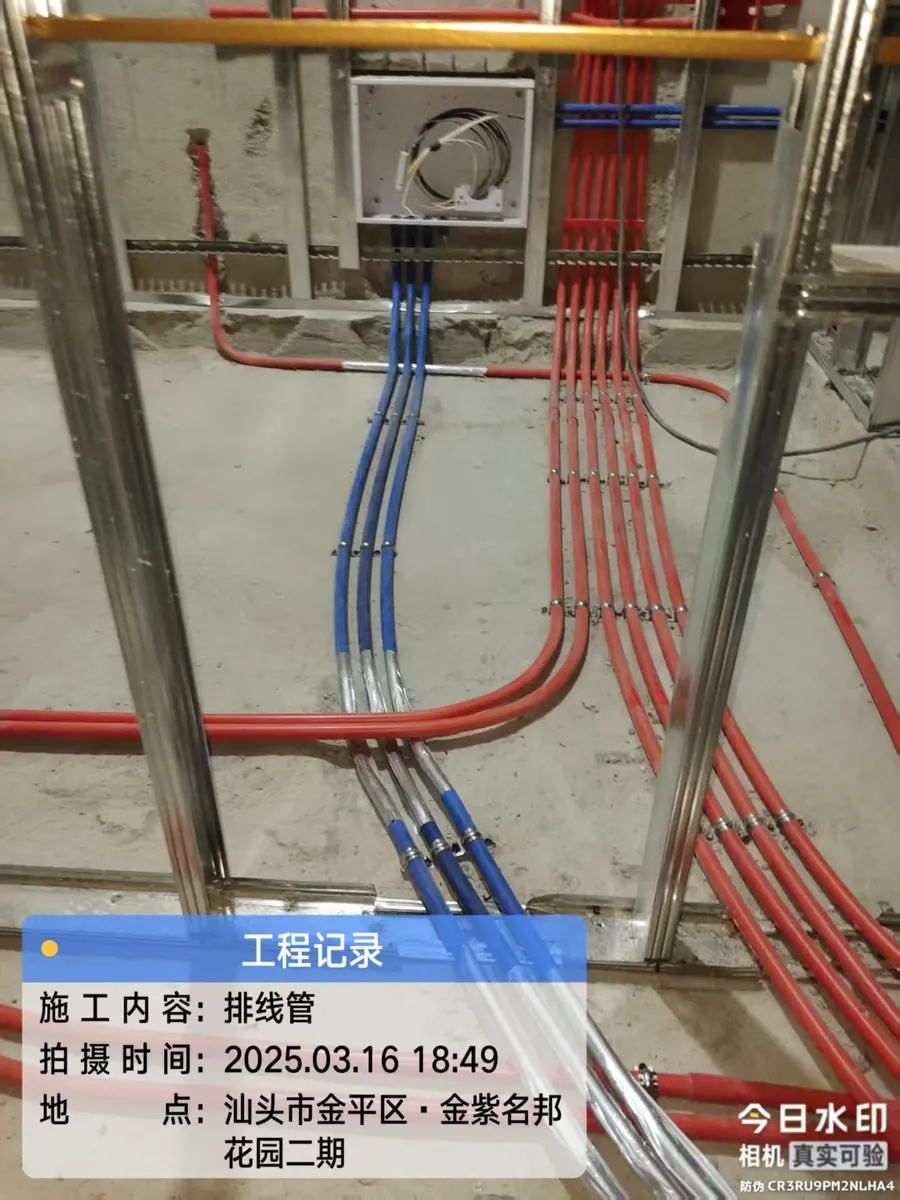

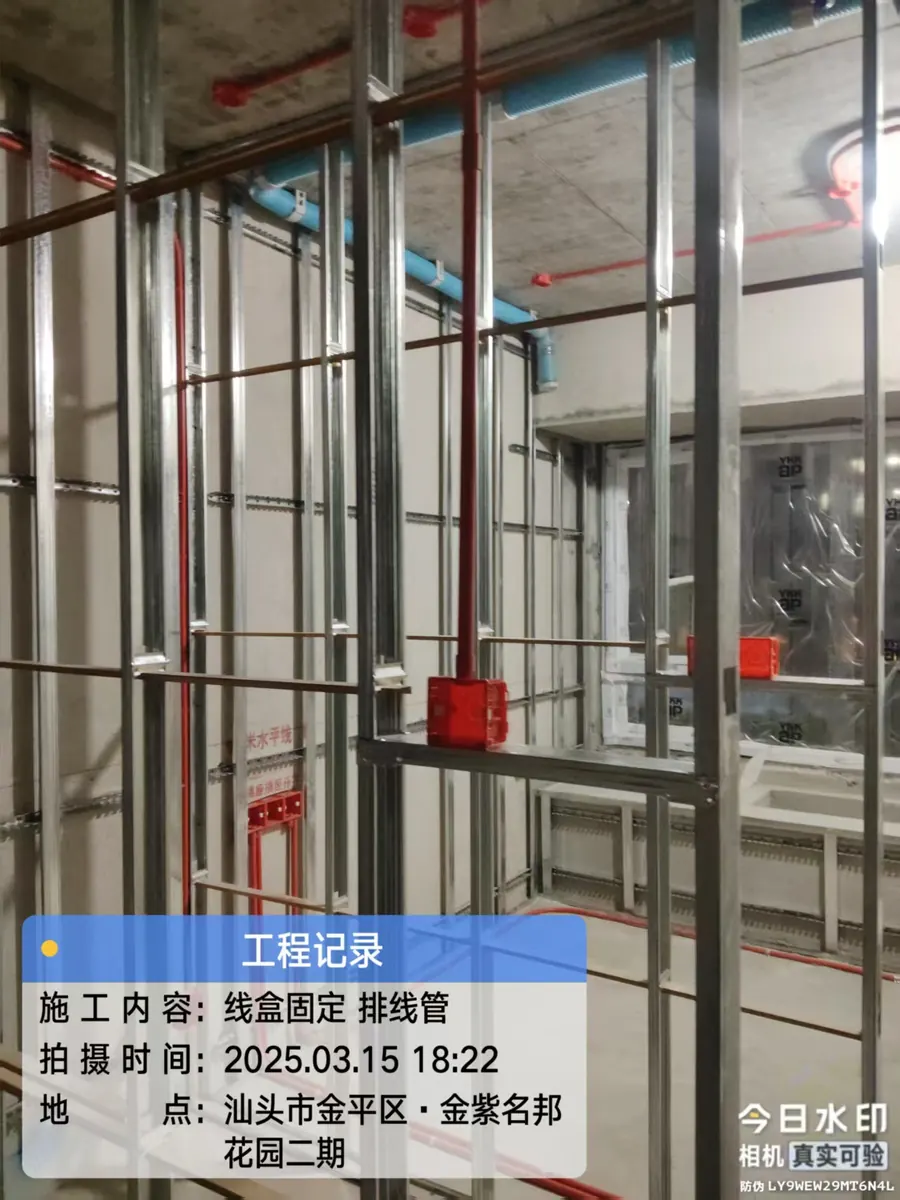

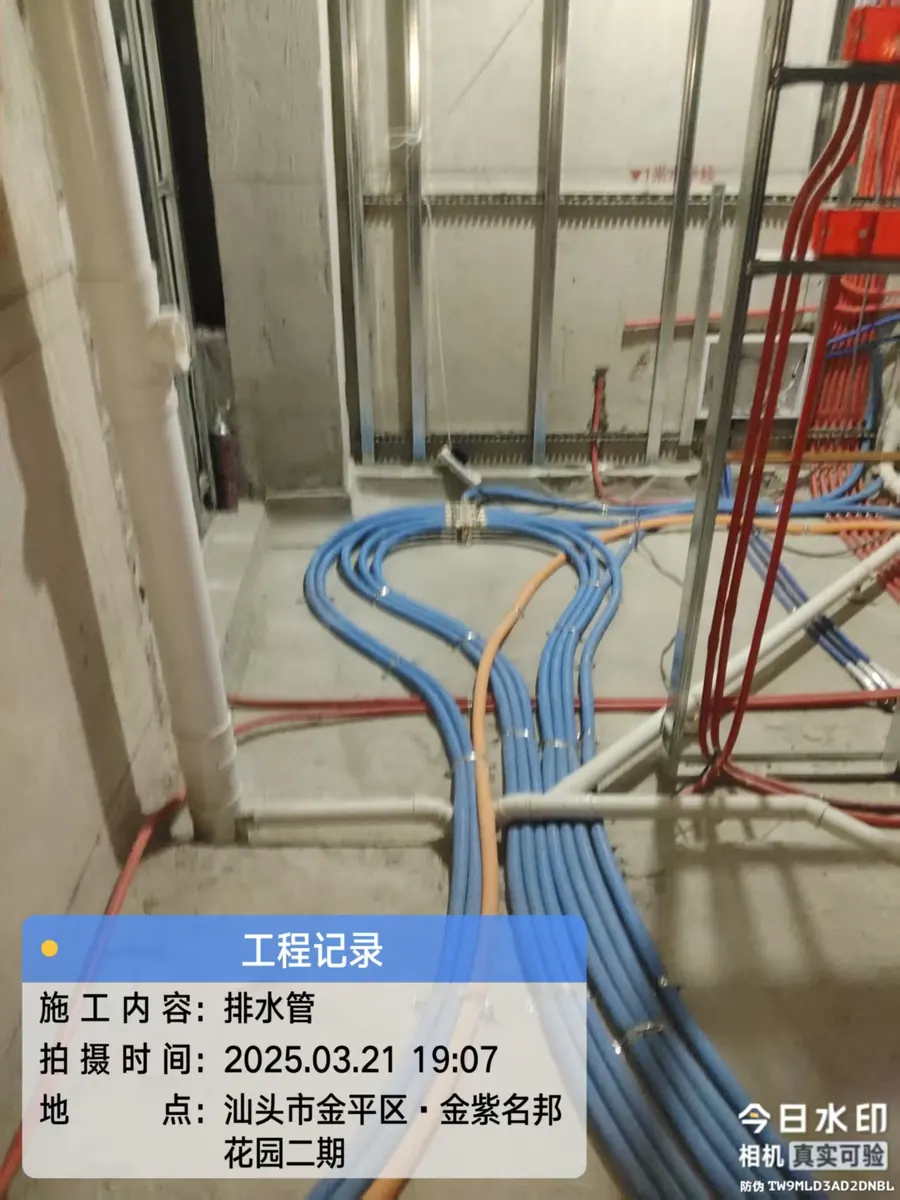

水电隐蔽工程

2025.03.06 - 03.27

水电开槽、排线管、给排水与空调水管固定后进行隐蔽节点复核,检查管线固定、接口和预留位置。

已显示 10 / 15

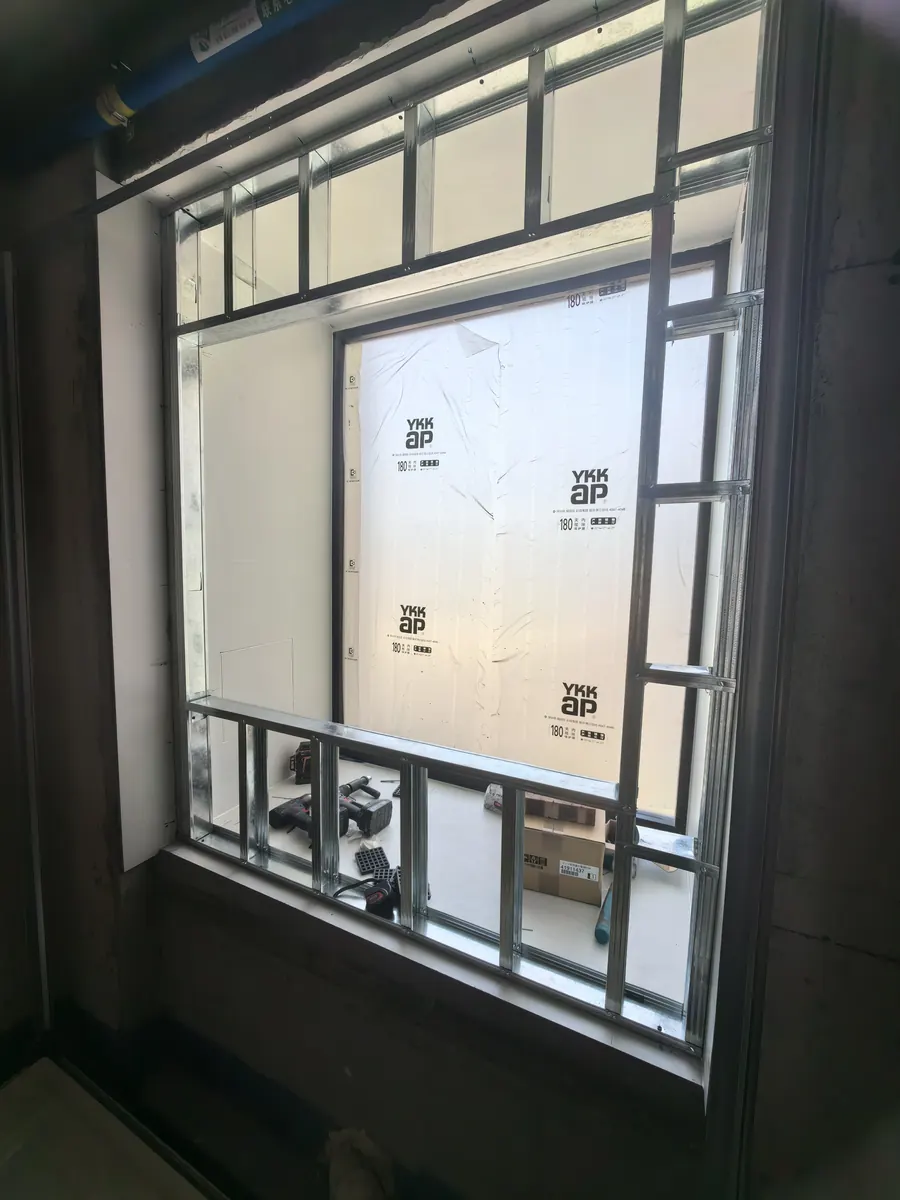

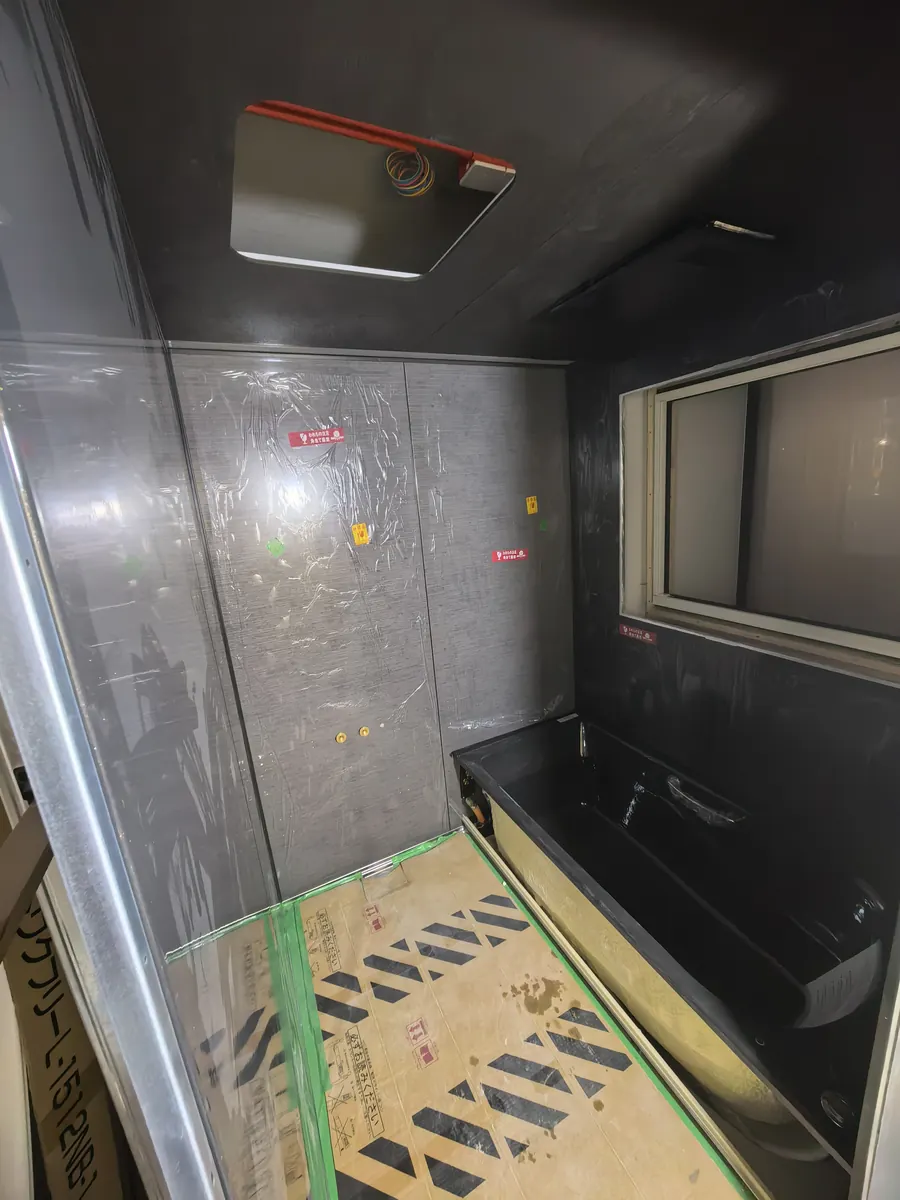

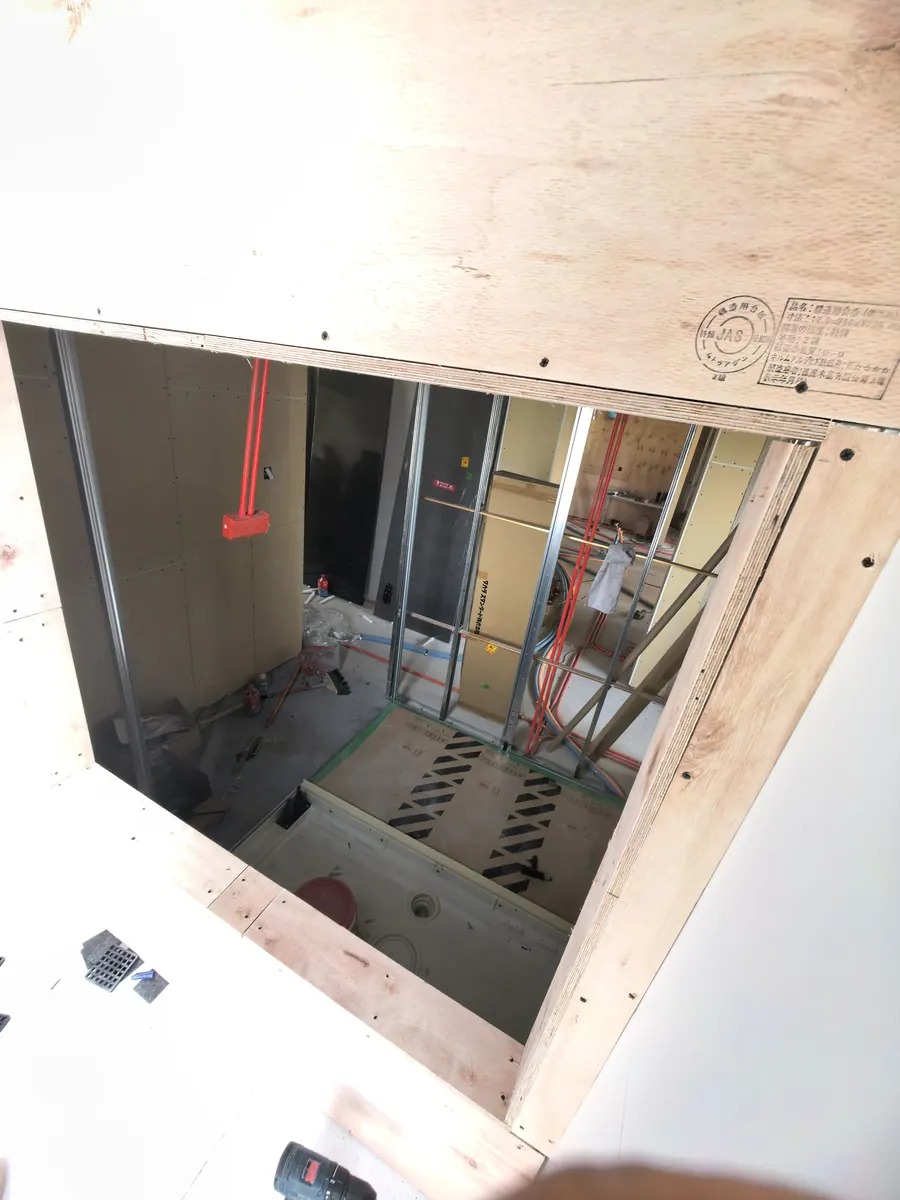

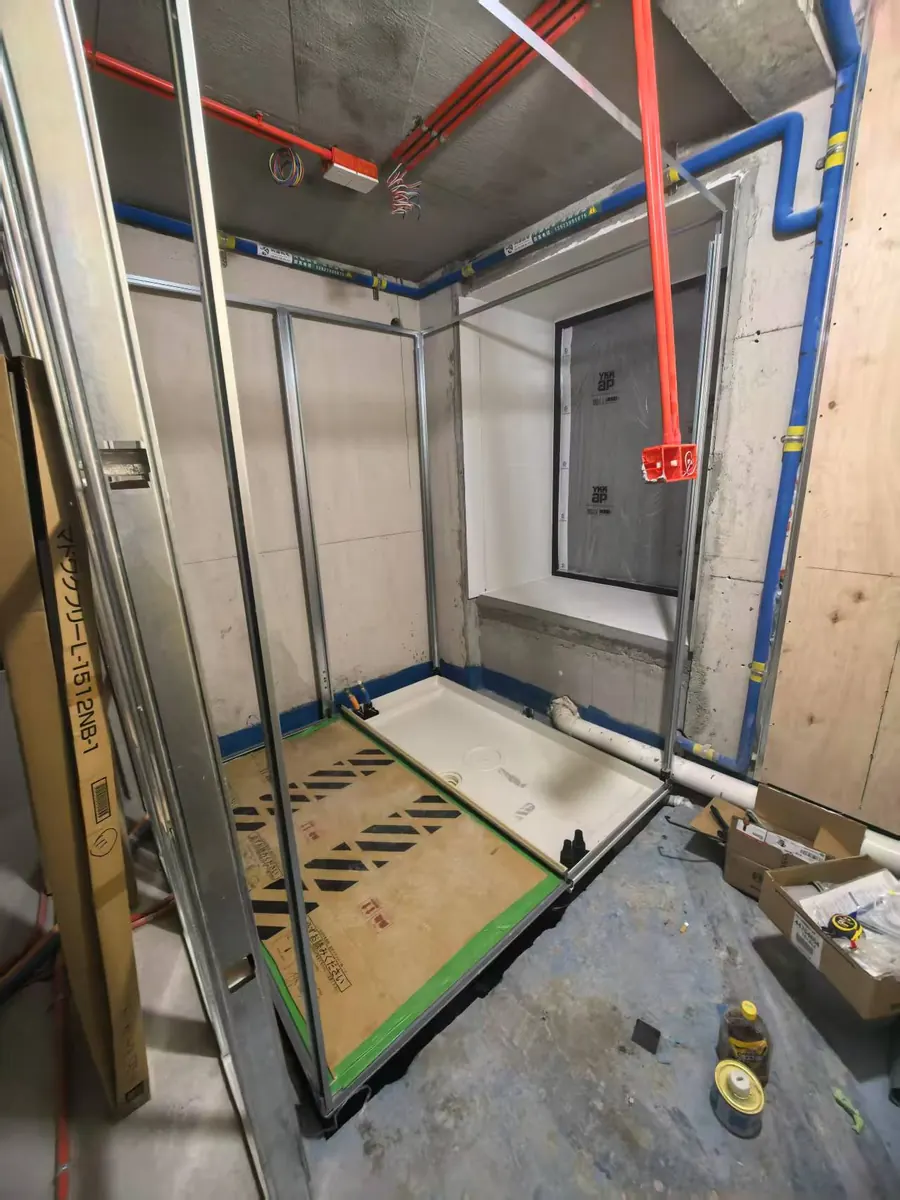

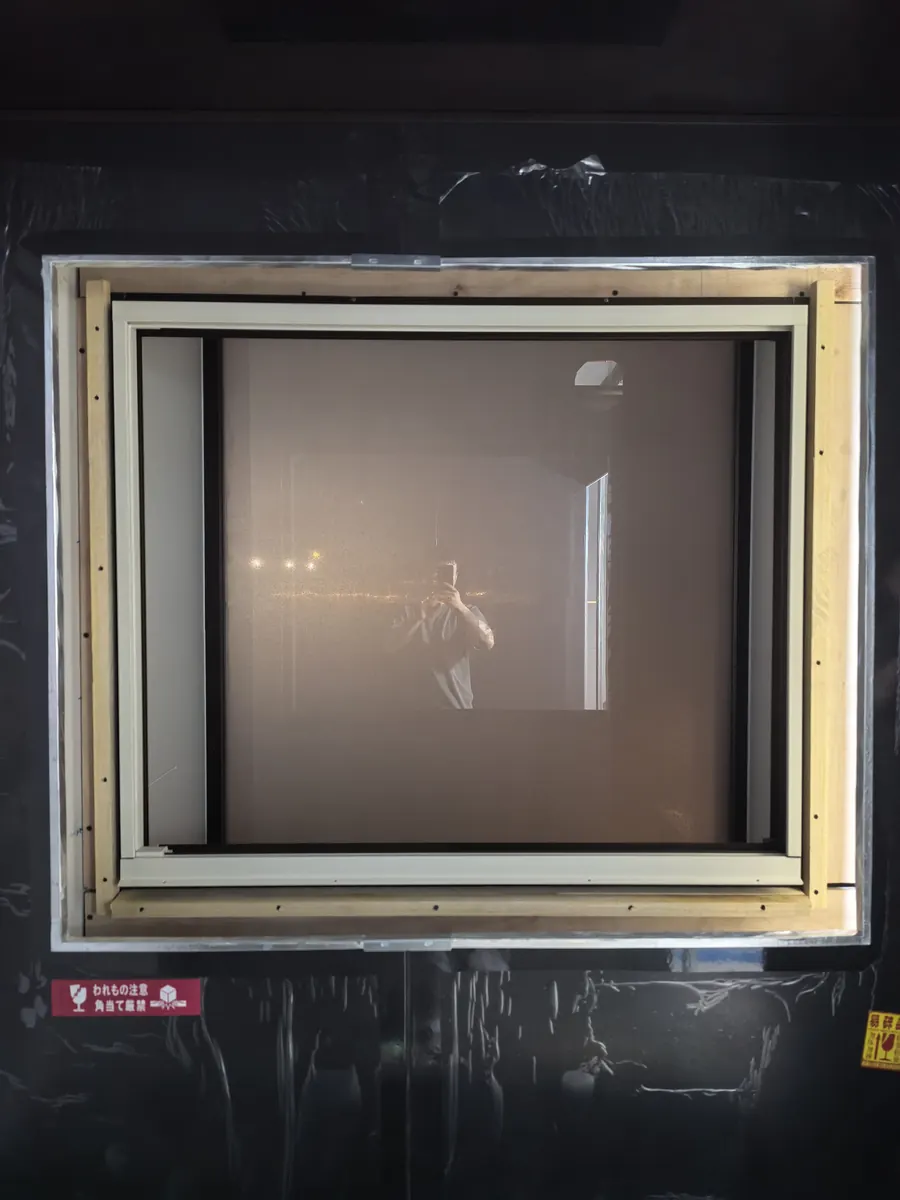

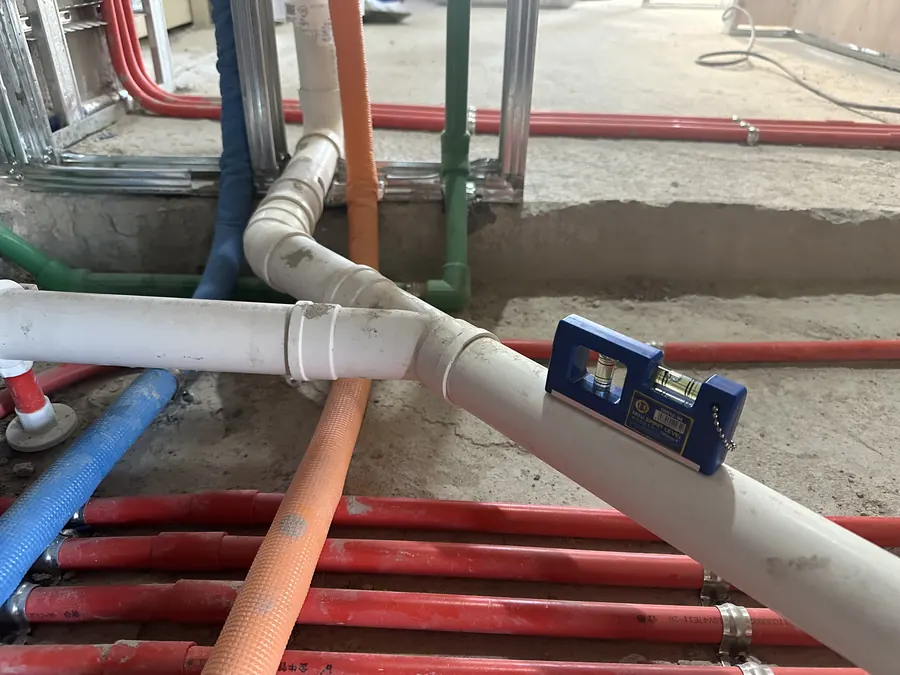

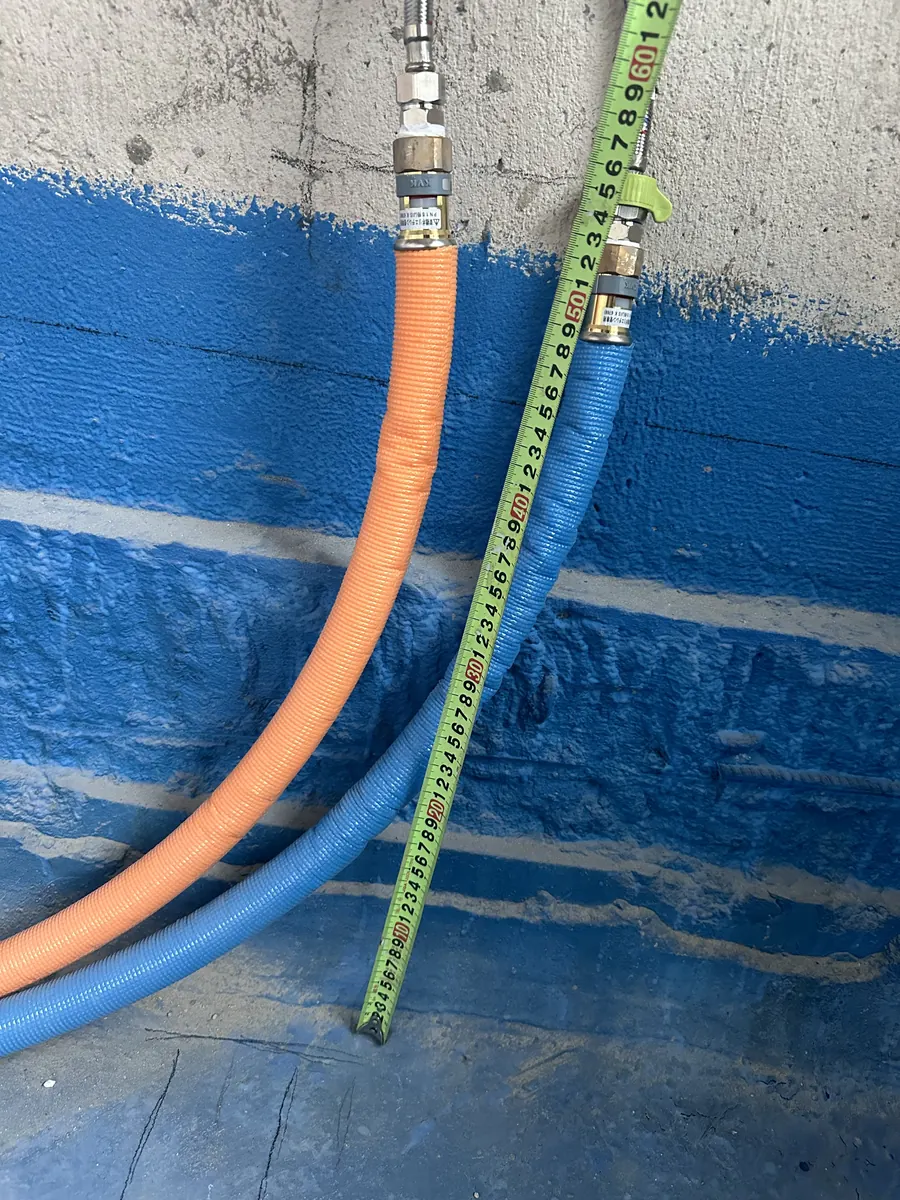

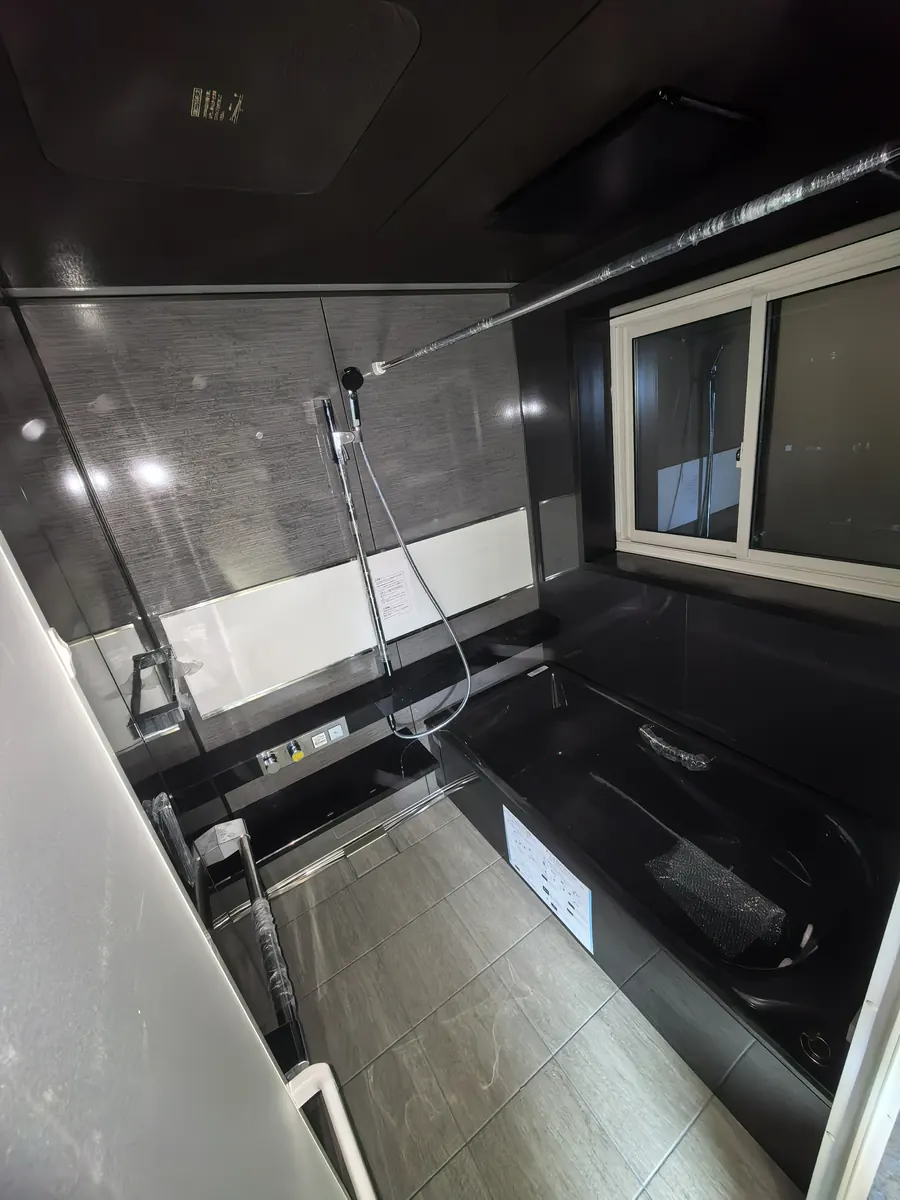

防水与整体浴室安装

2025.03.18 - 04.15

防水完成后整体浴室进场安装,浴室本体、窗框、墙面接口和顶部收口统一核对。

已显示 10 / 10

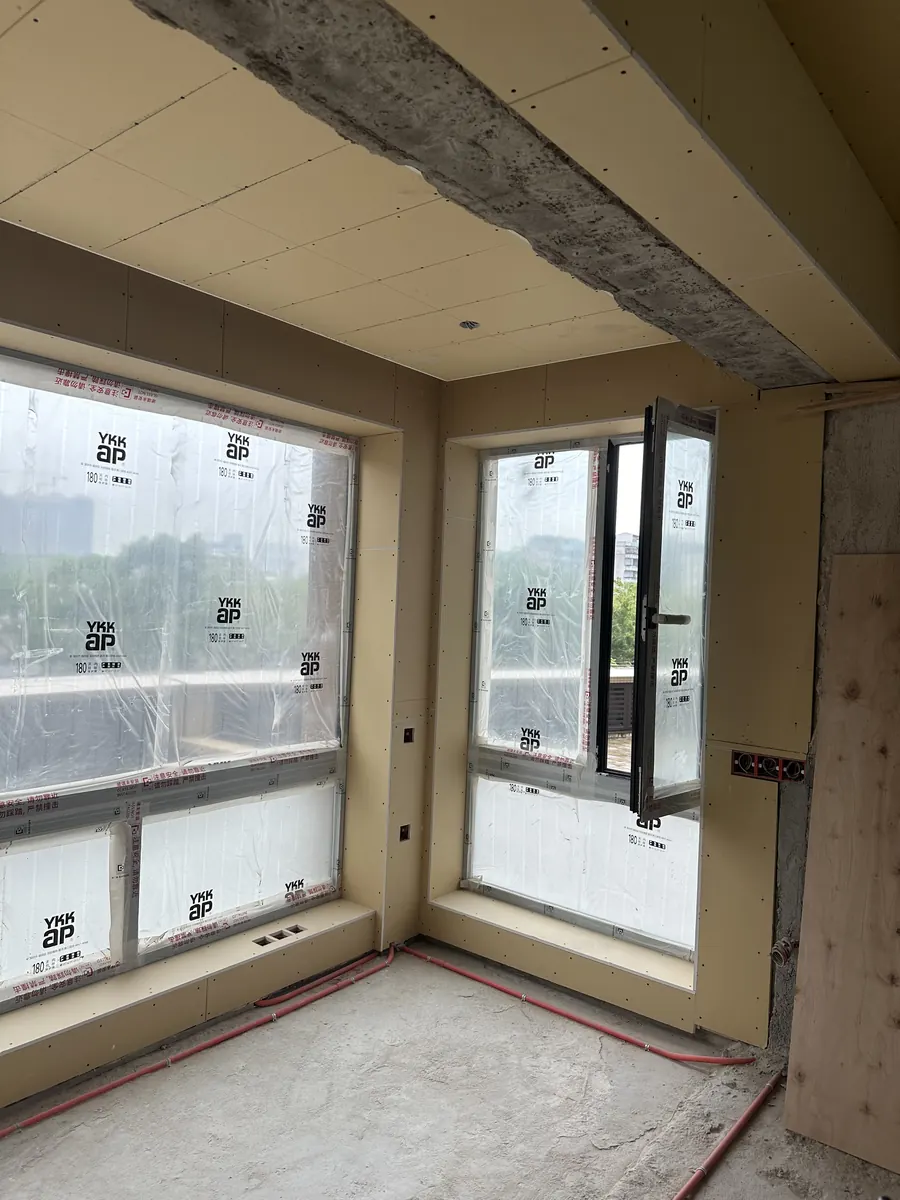

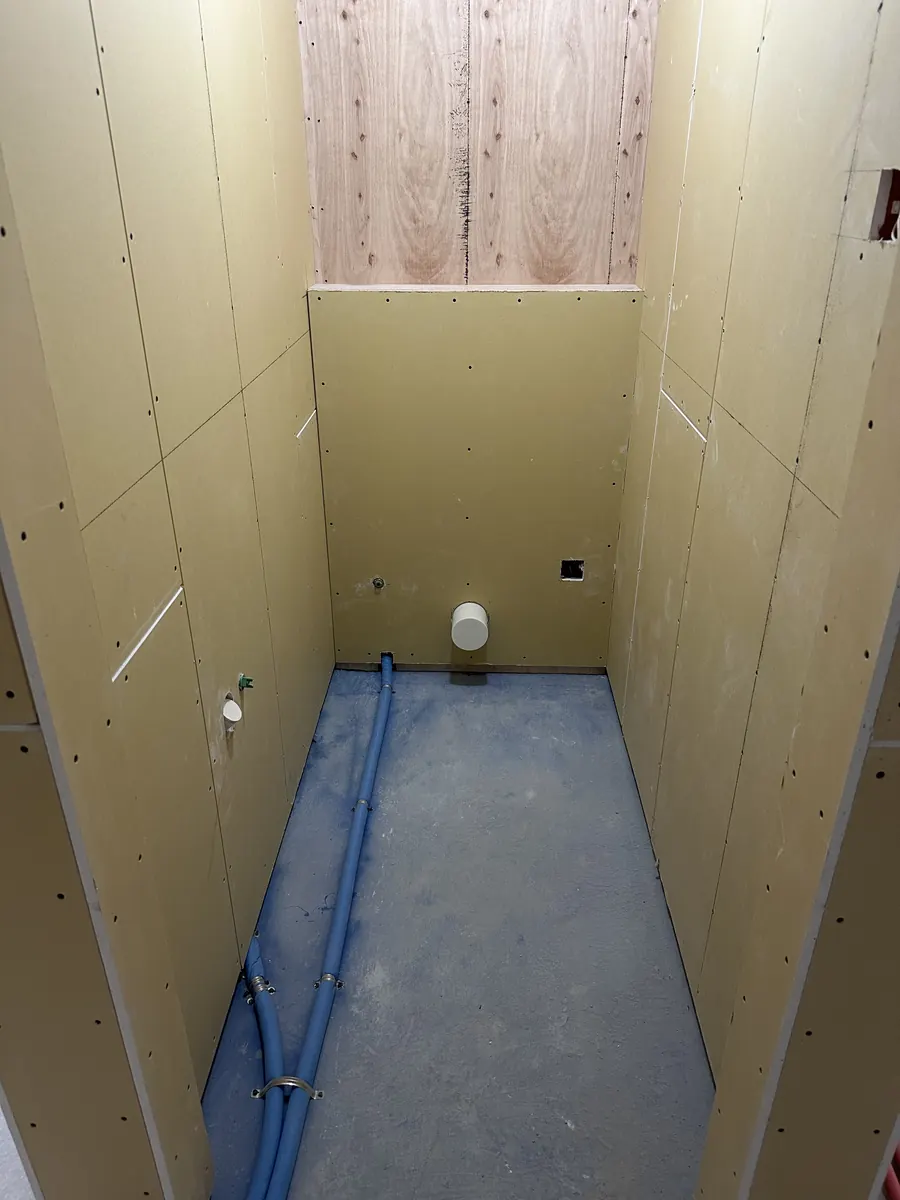

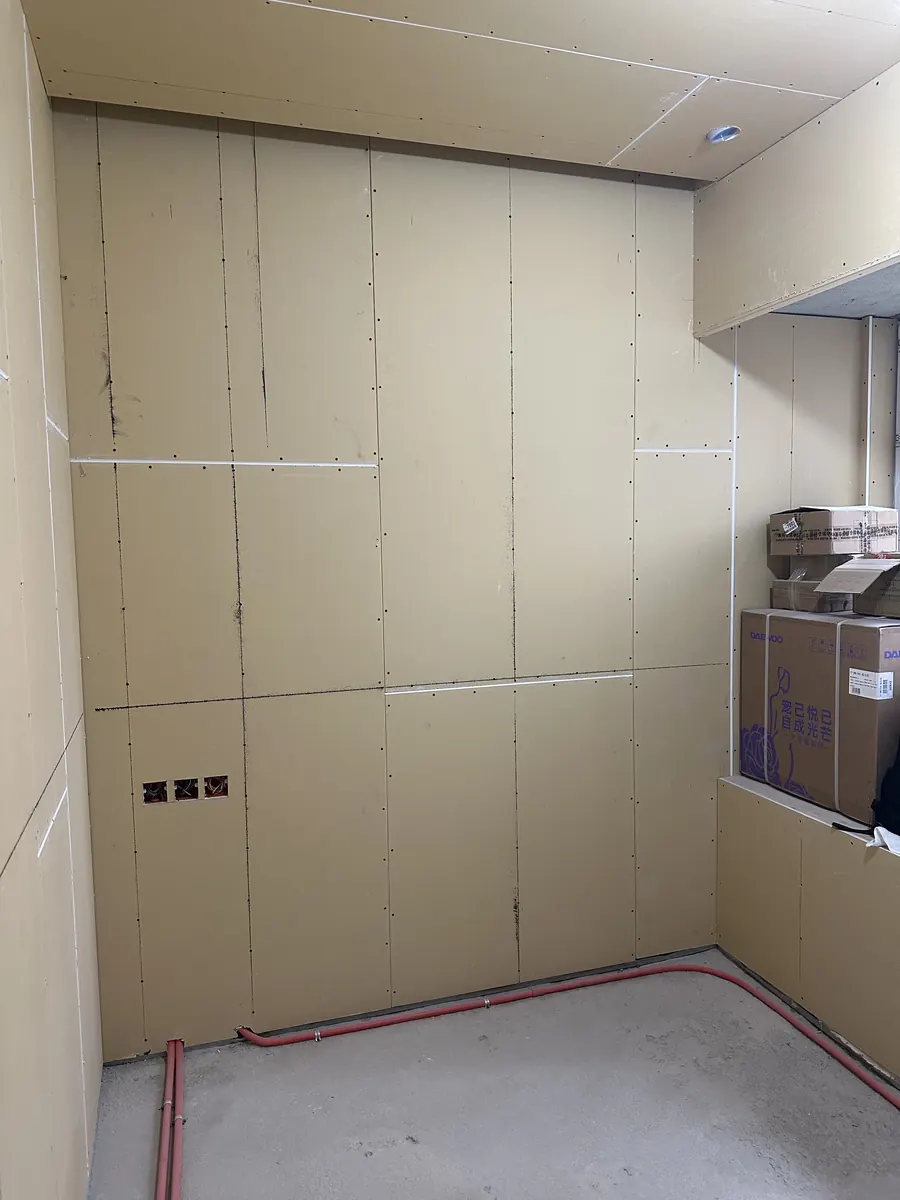

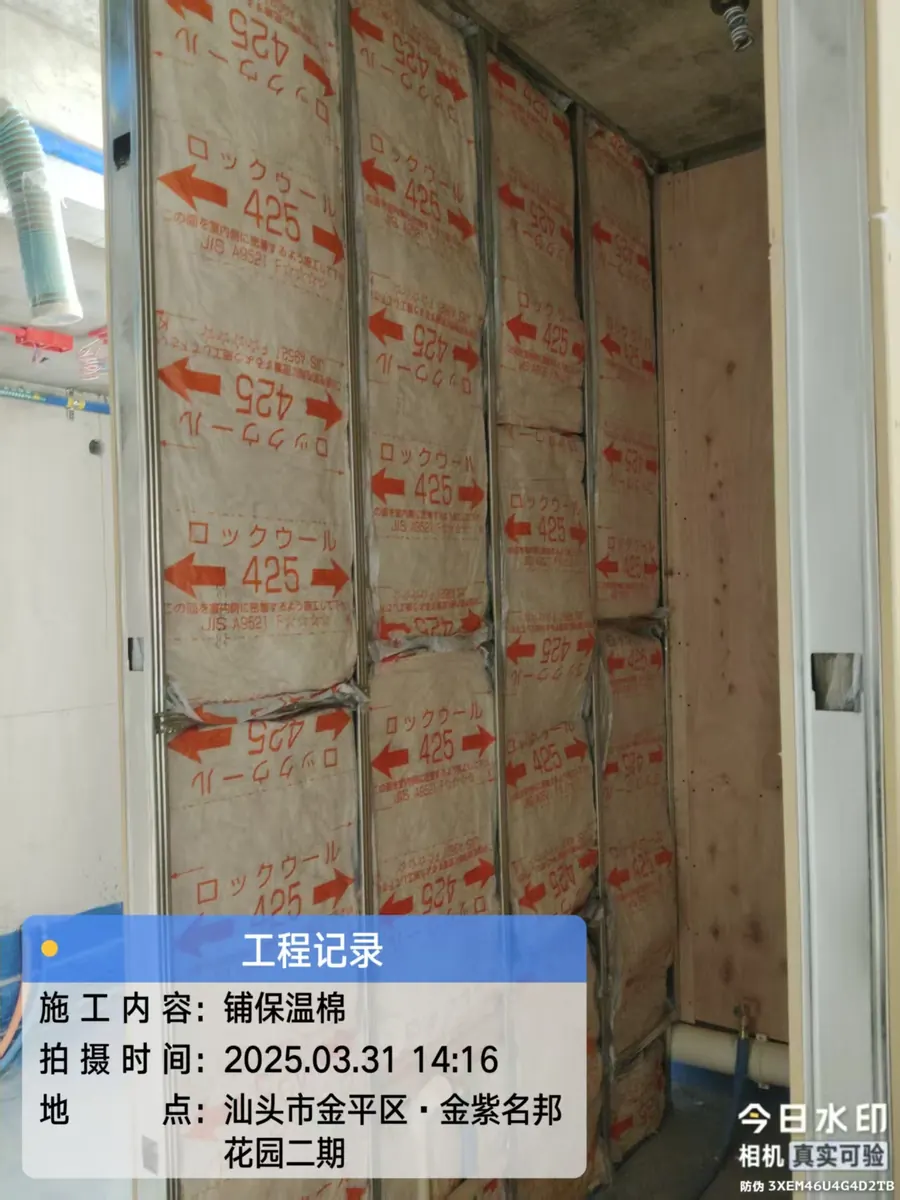

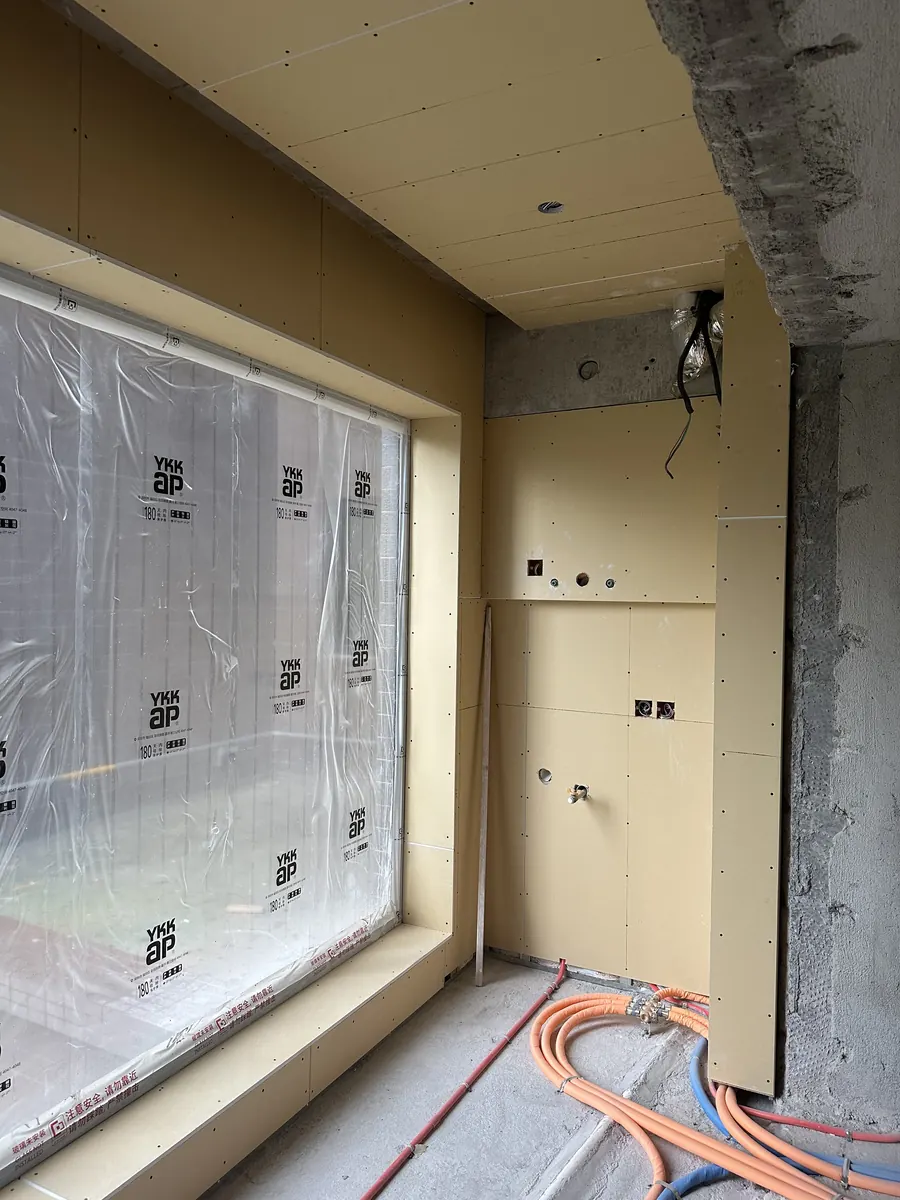

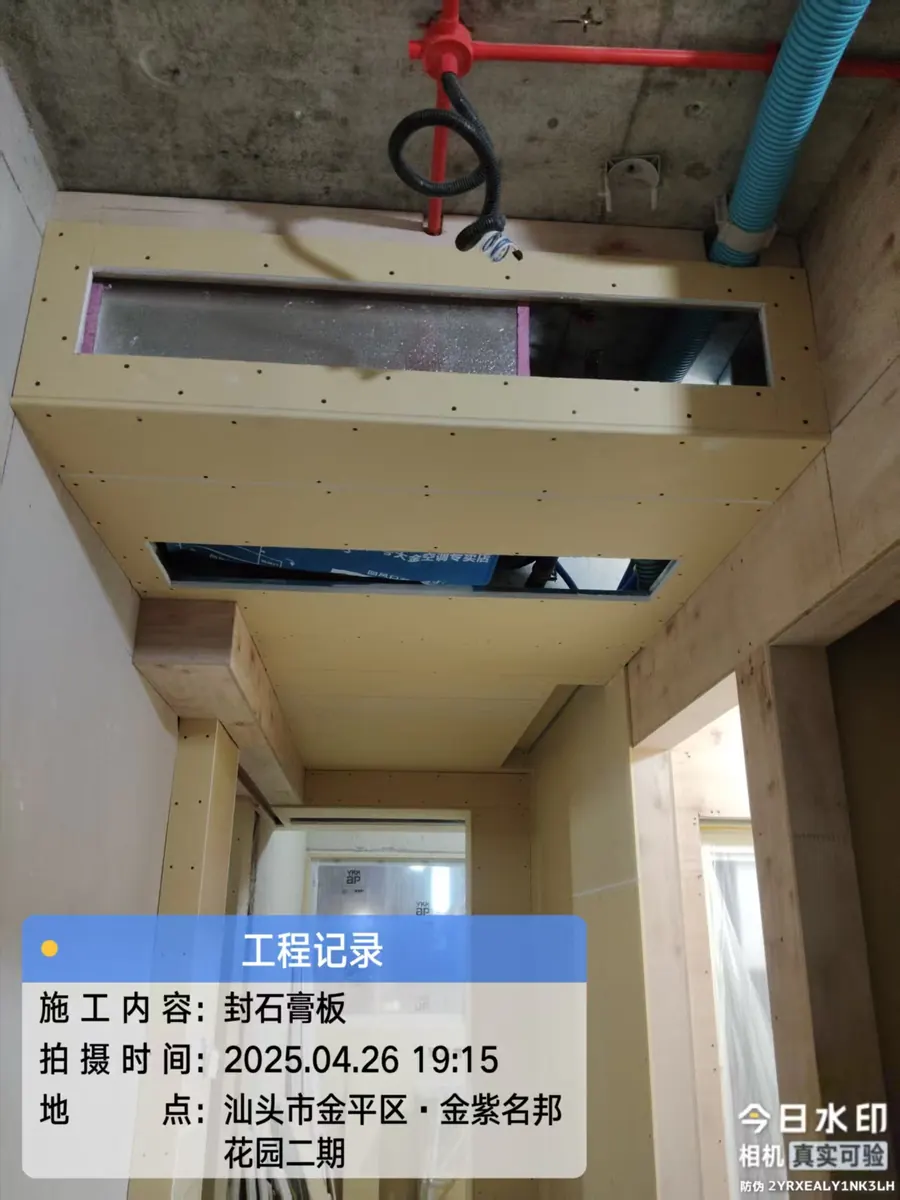

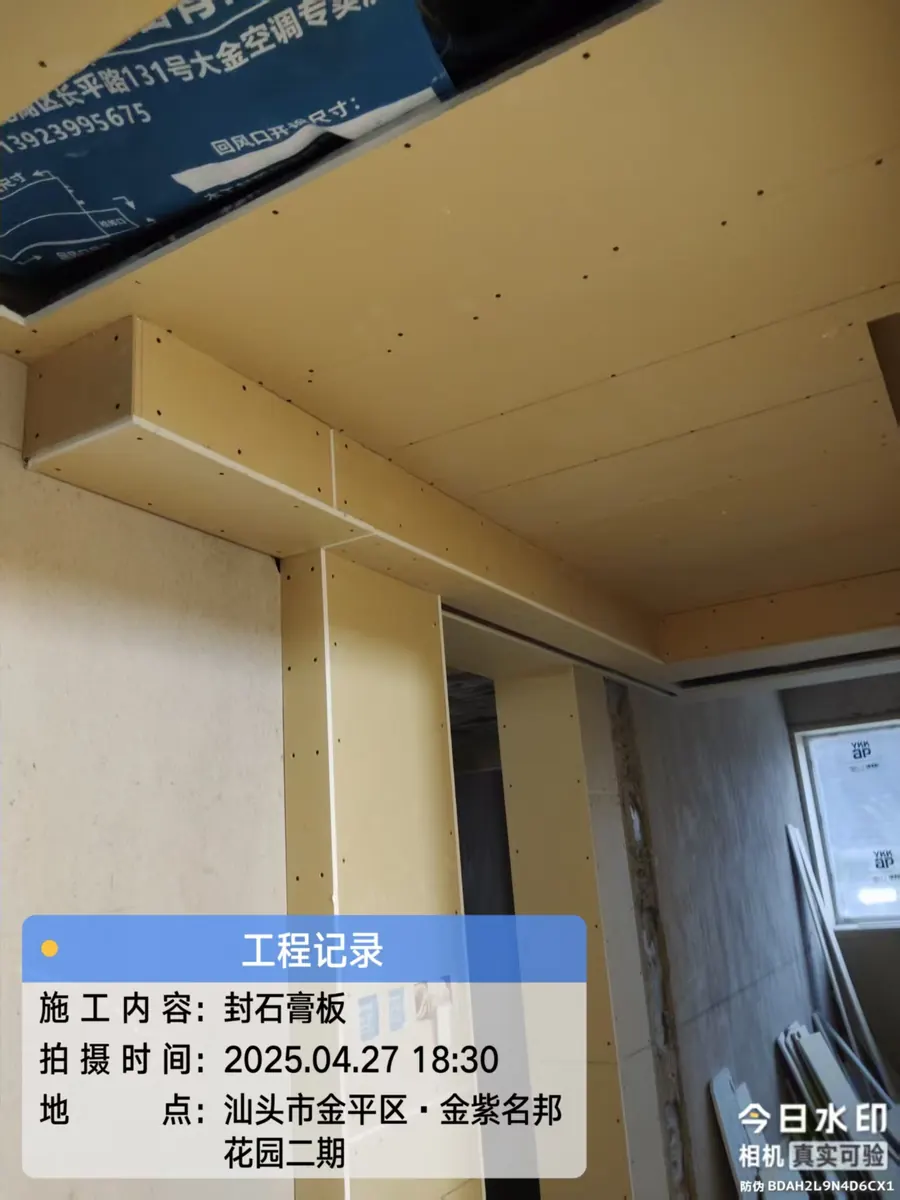

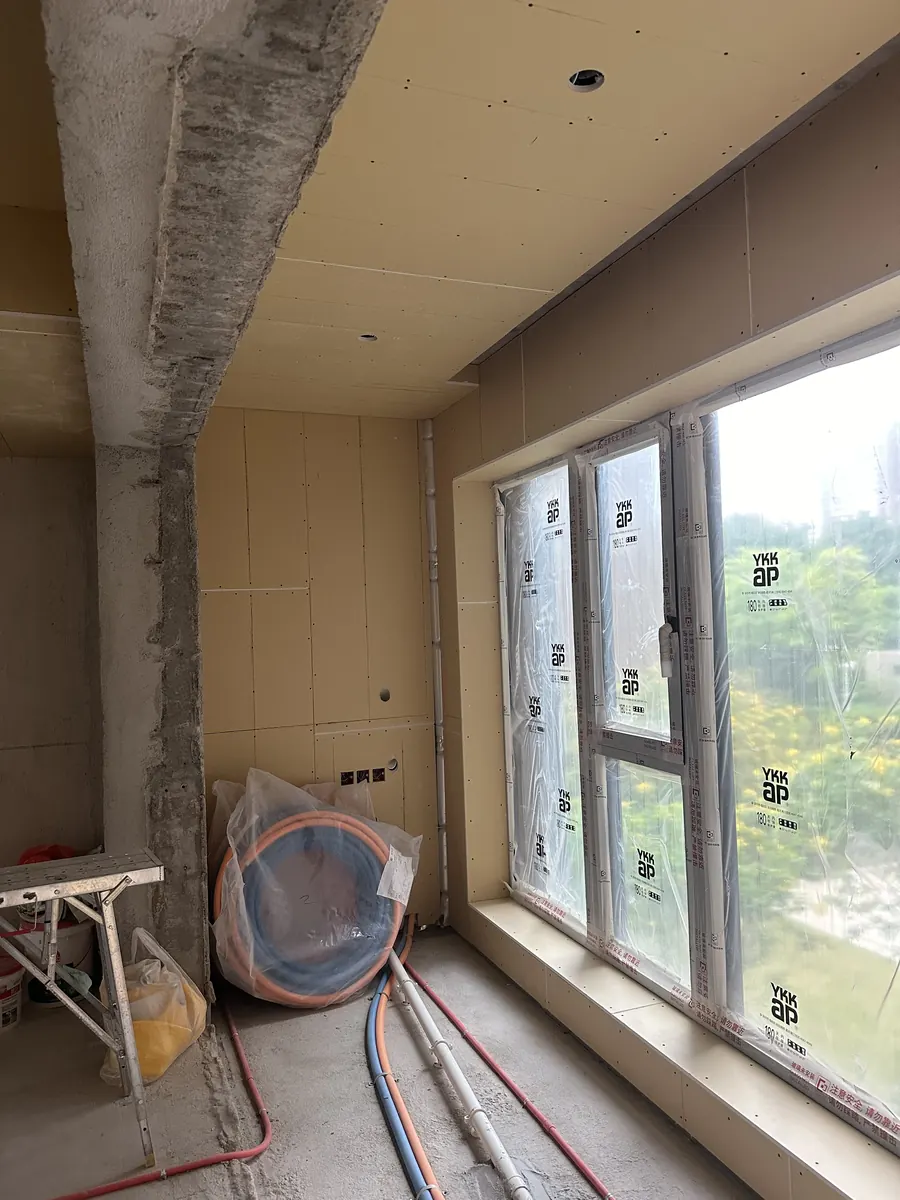

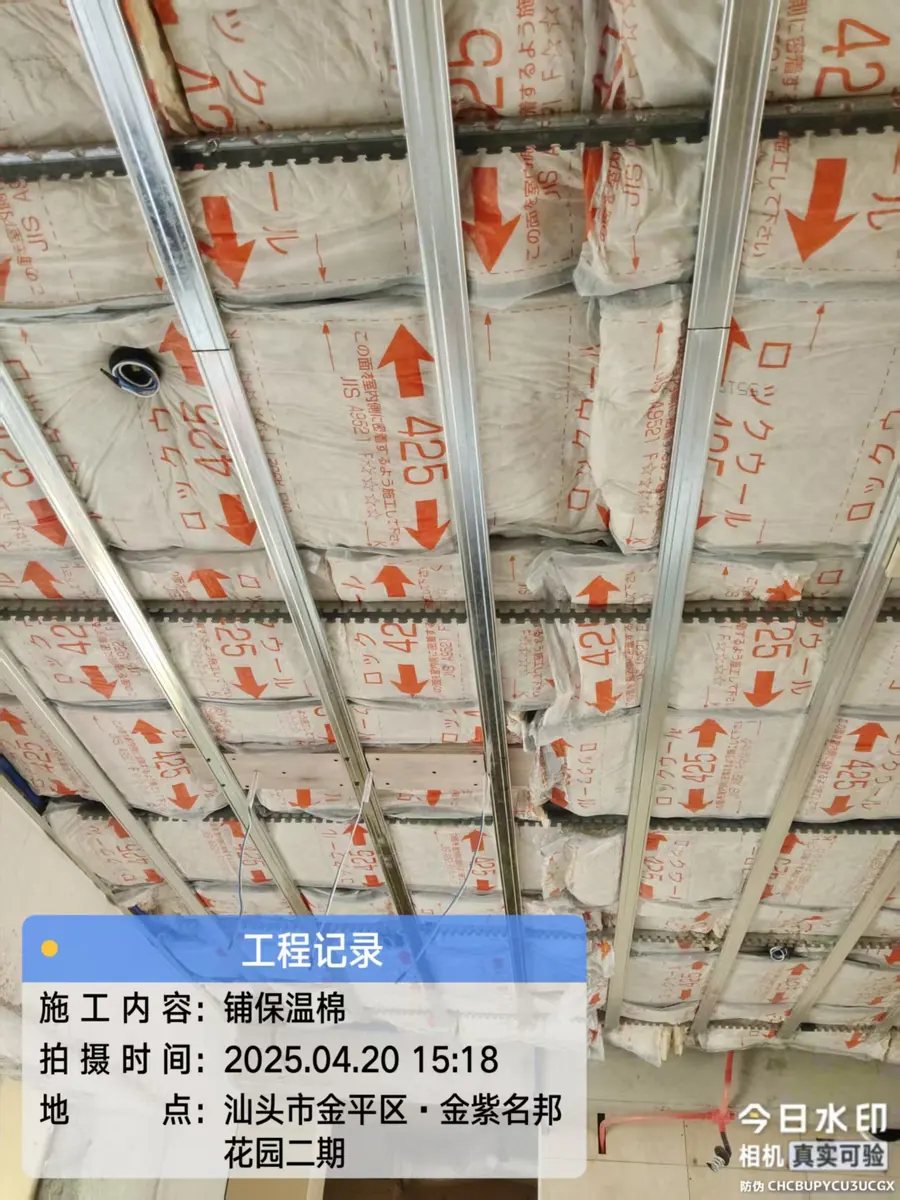

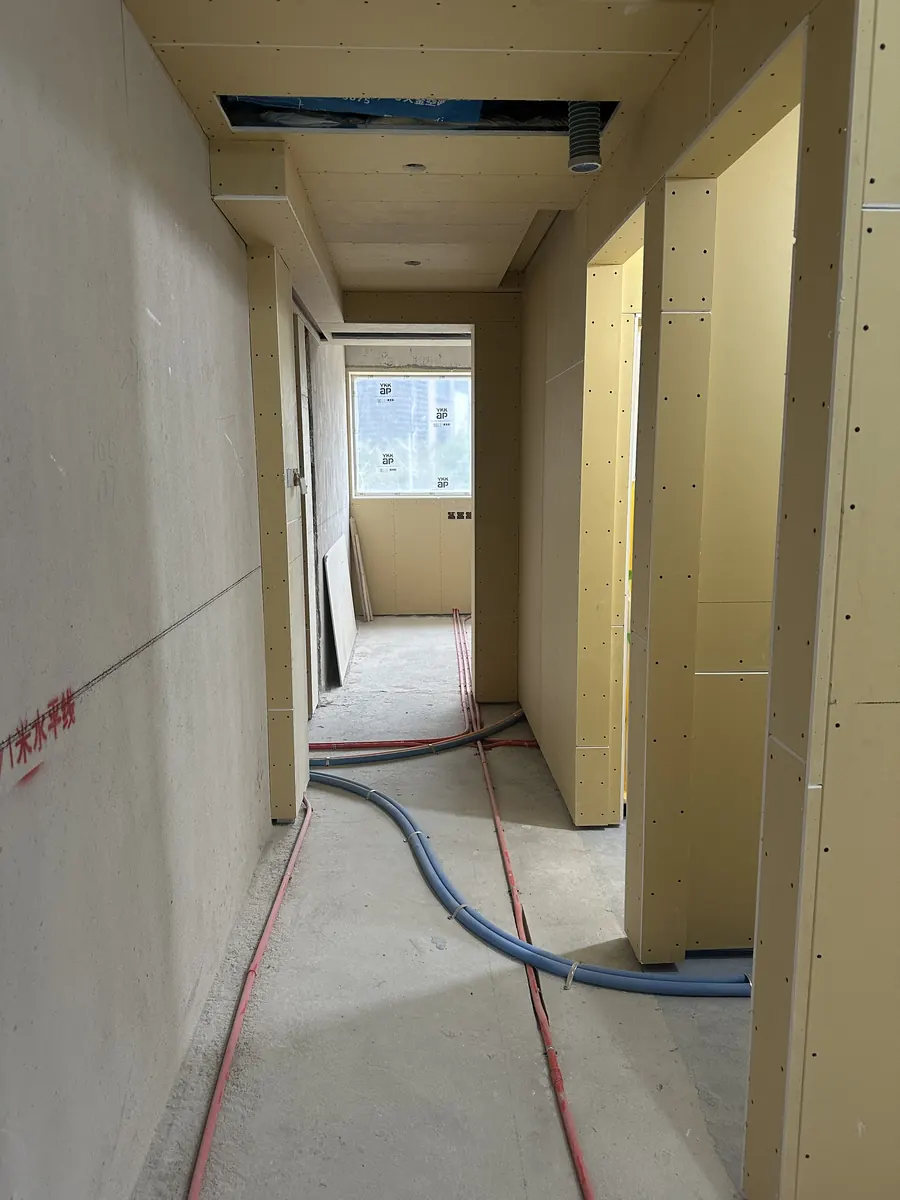

木工与吊顶验收

2025.04.17 - 05.08

顶面龙骨、灯槽、保温棉、石膏板封板和墙面基层逐步完成,并在木工验收阶段复核平整度、洞口和设备位置。

已显示 10 / 15

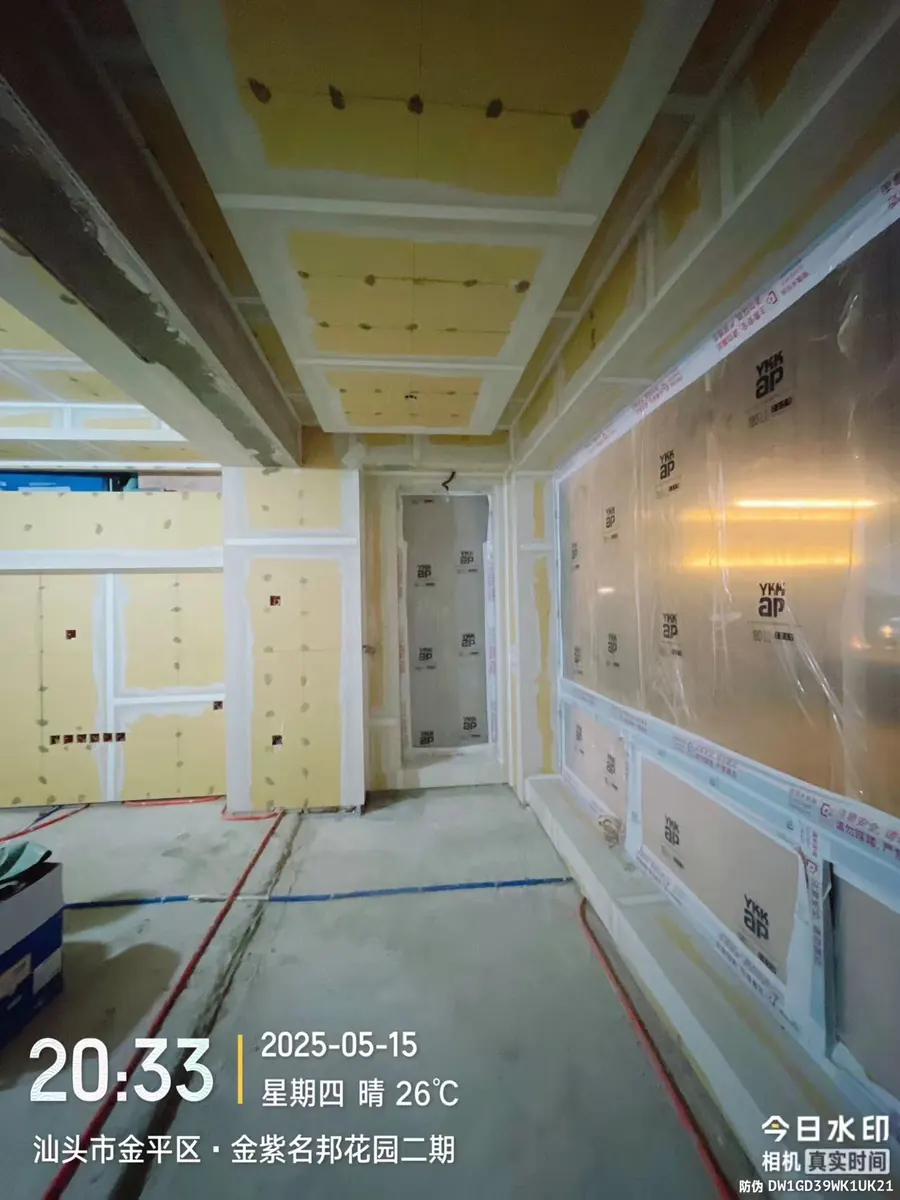

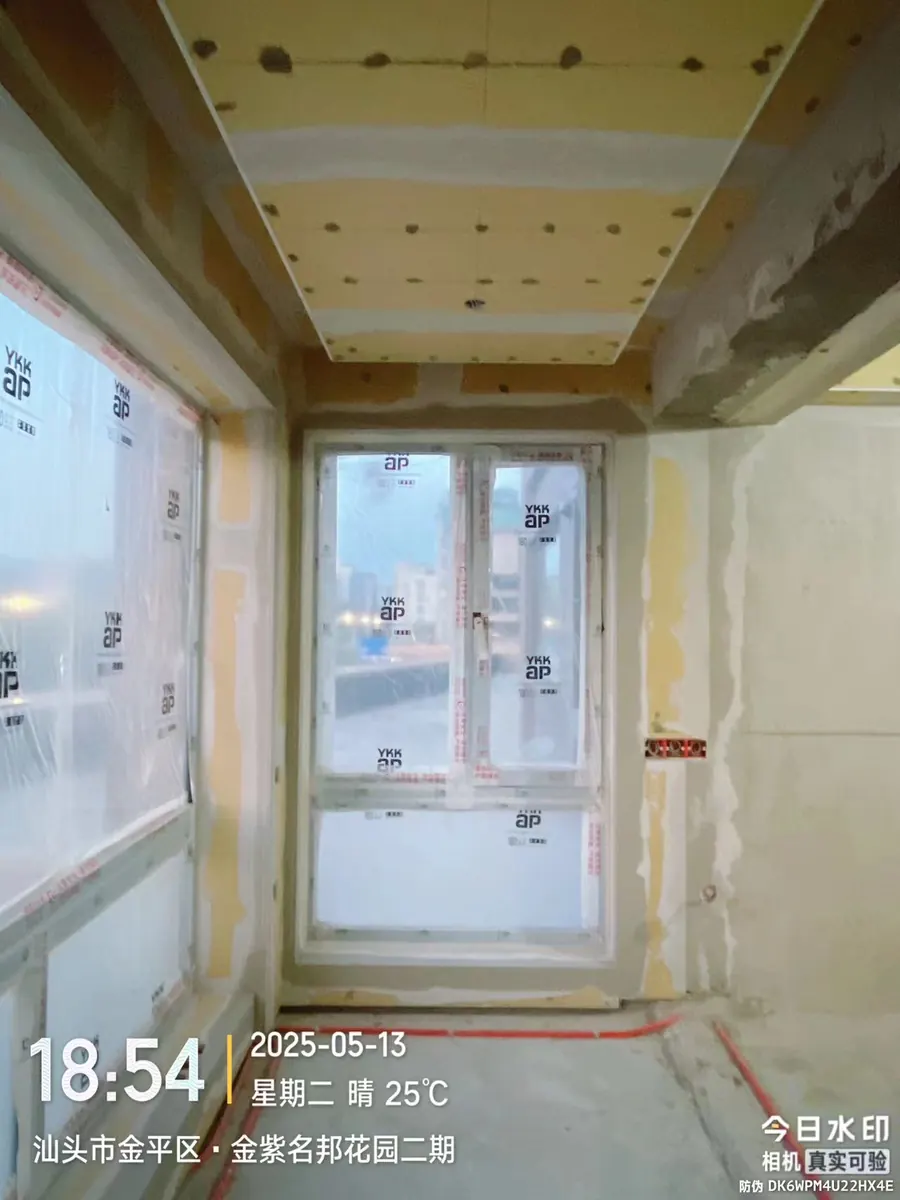

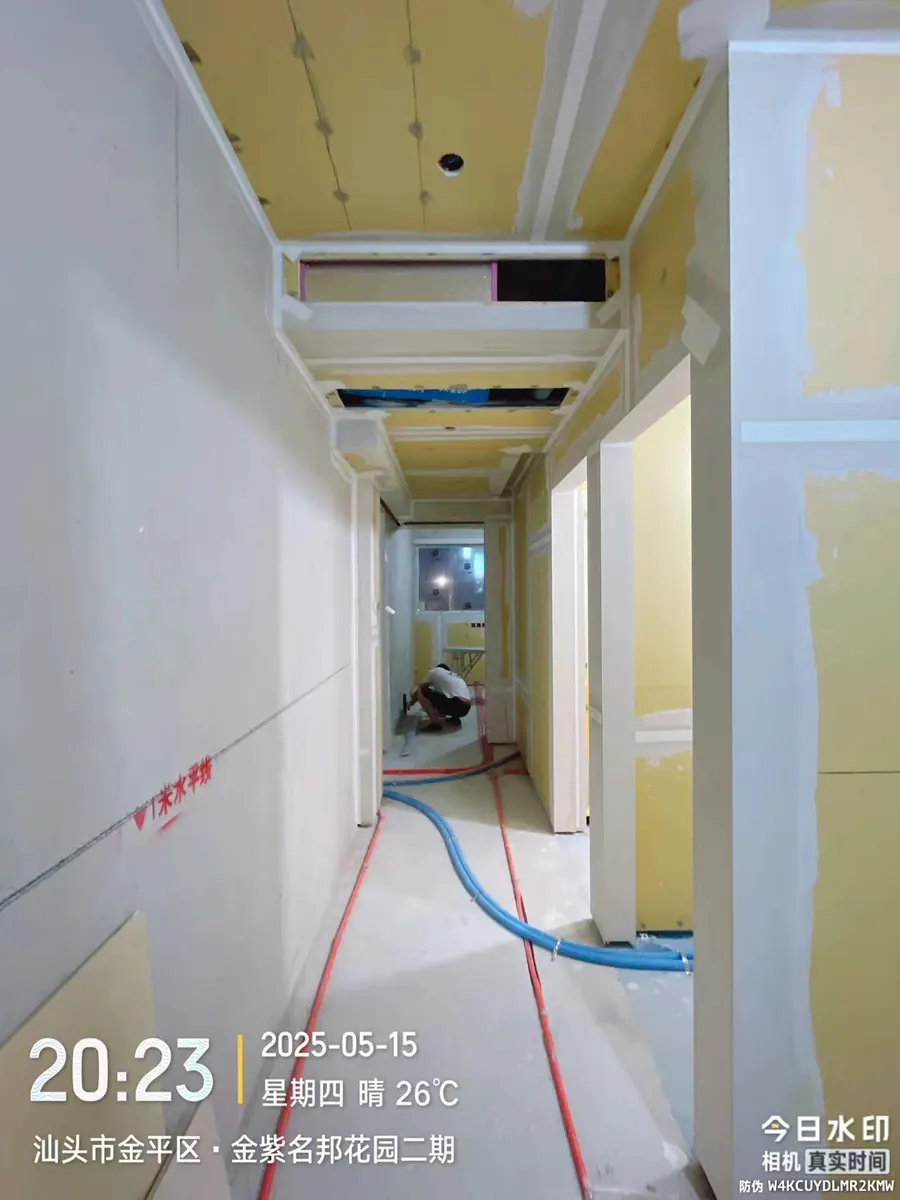

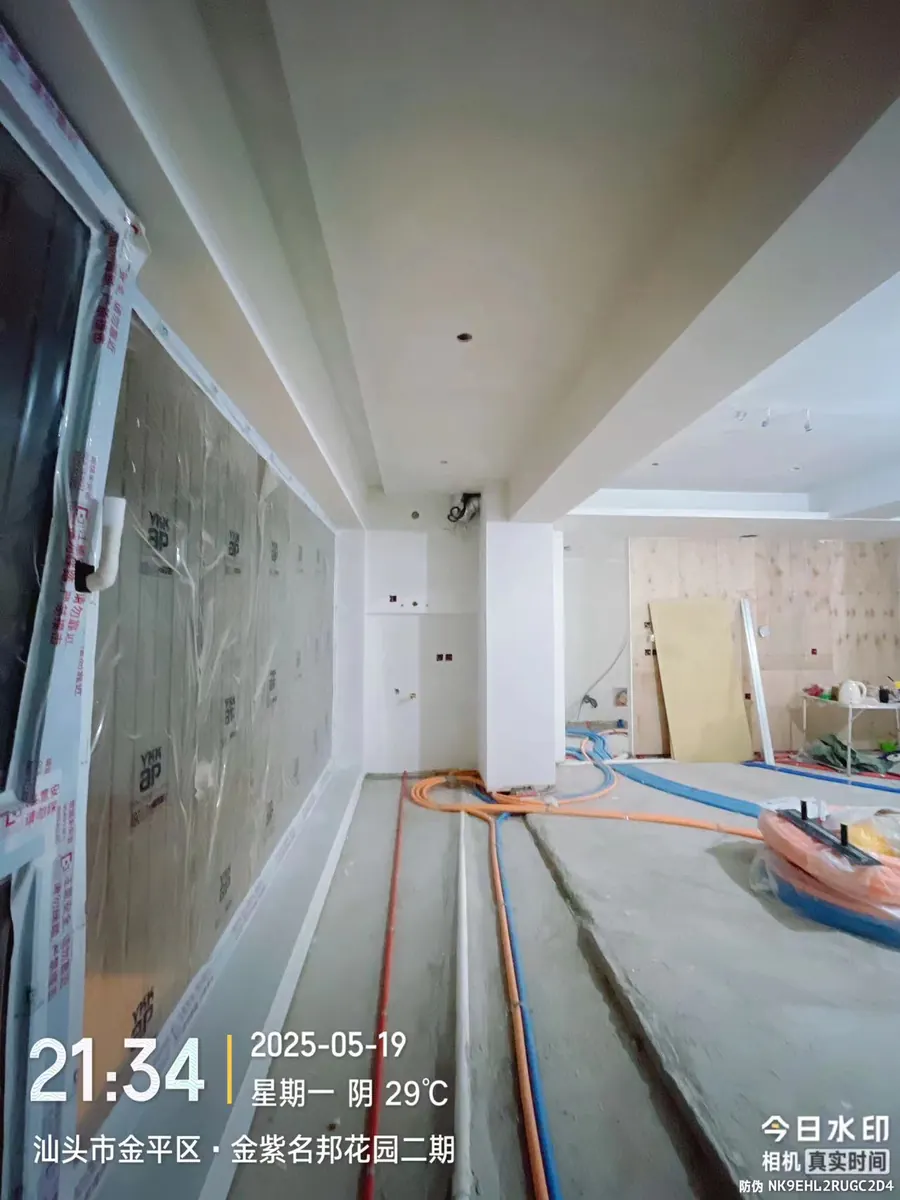

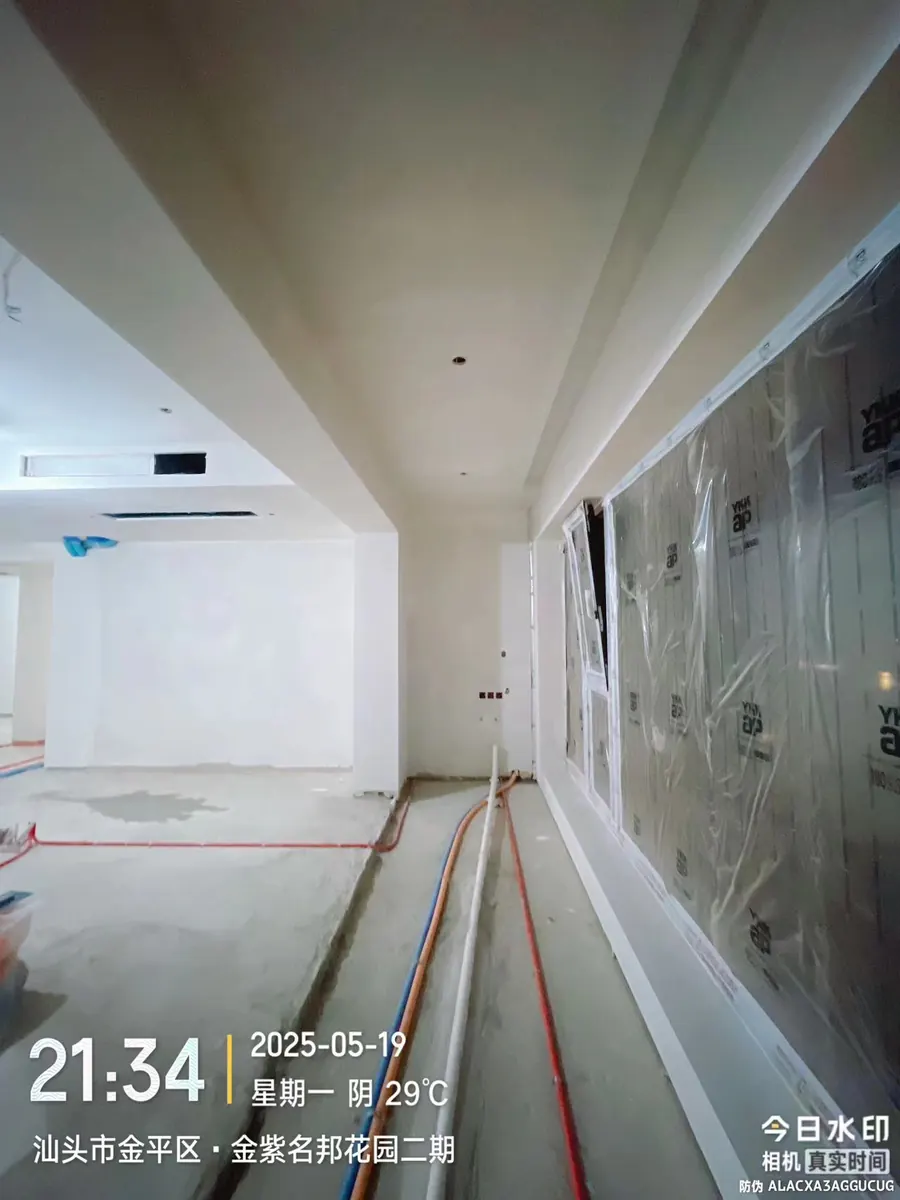

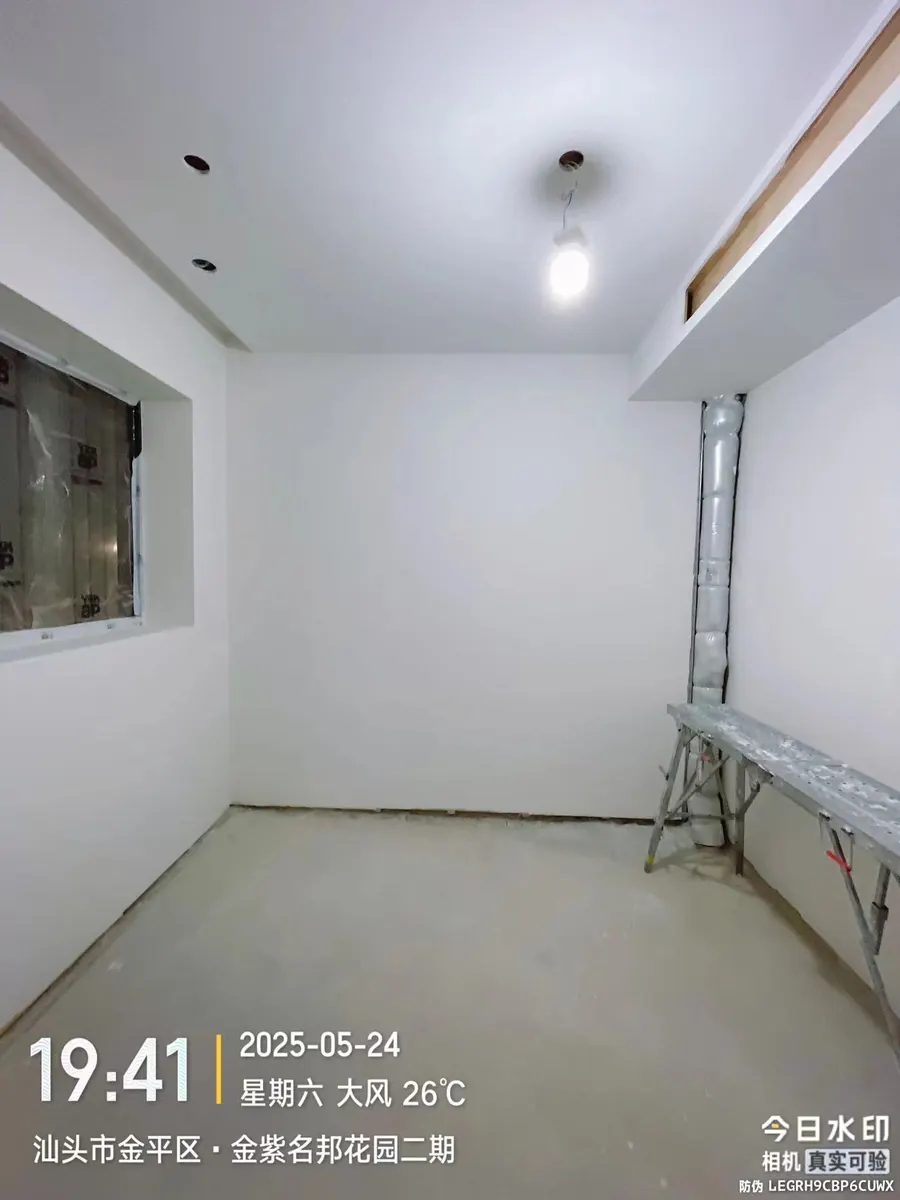

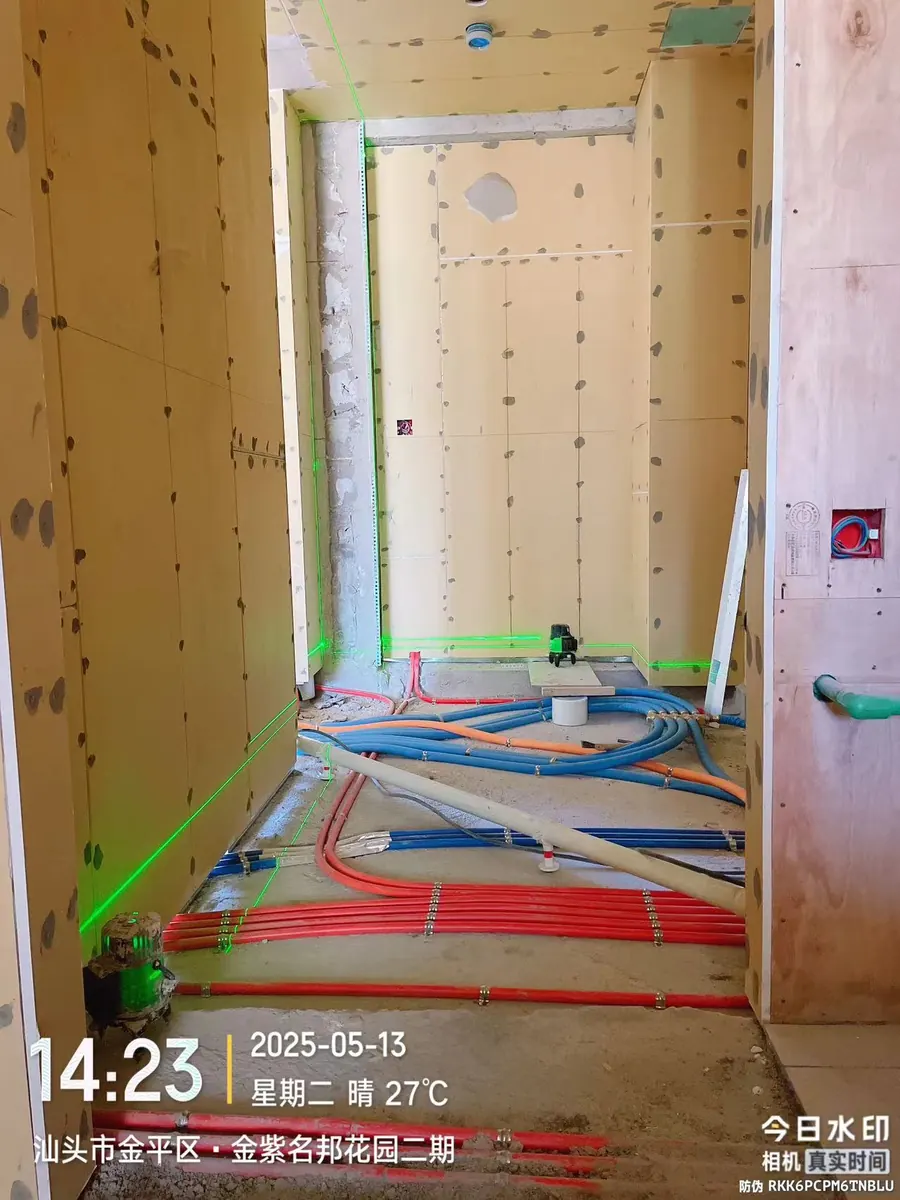

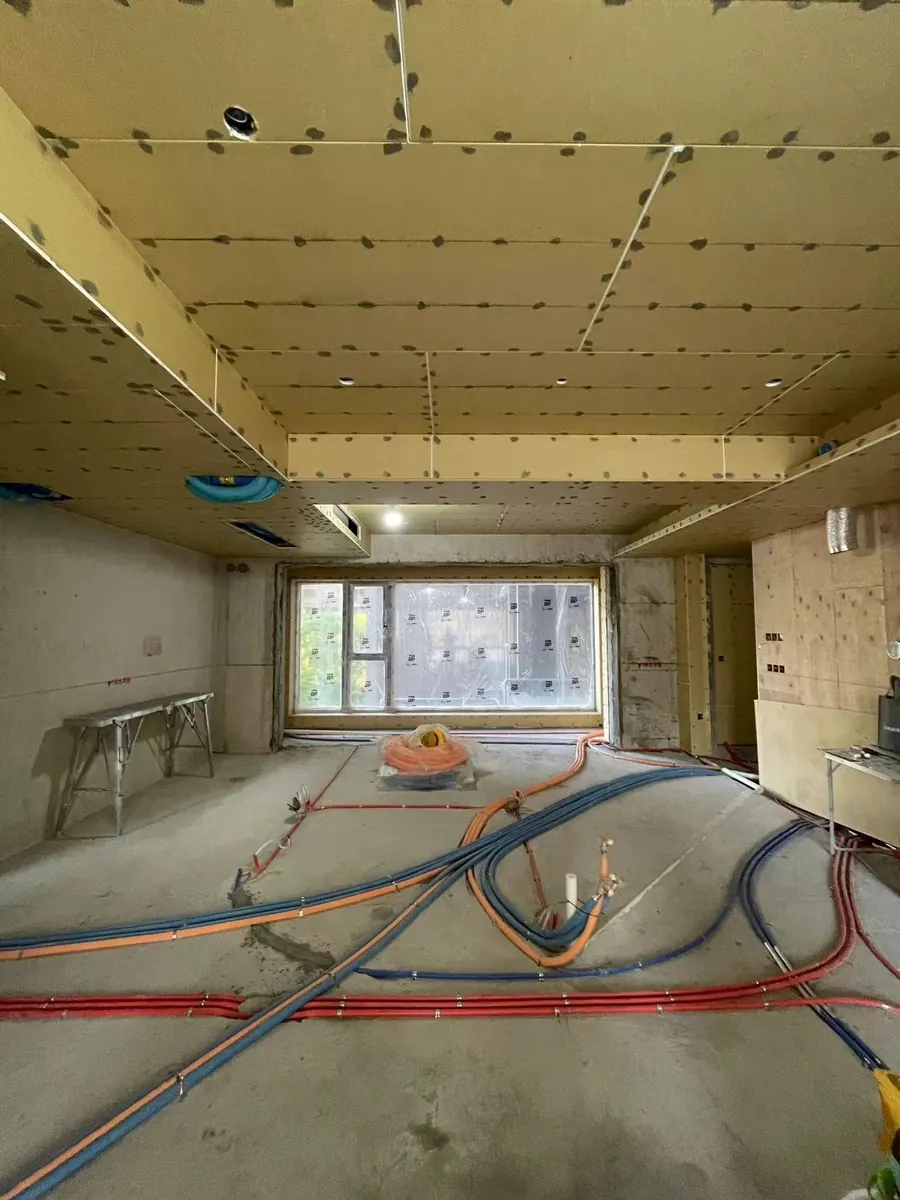

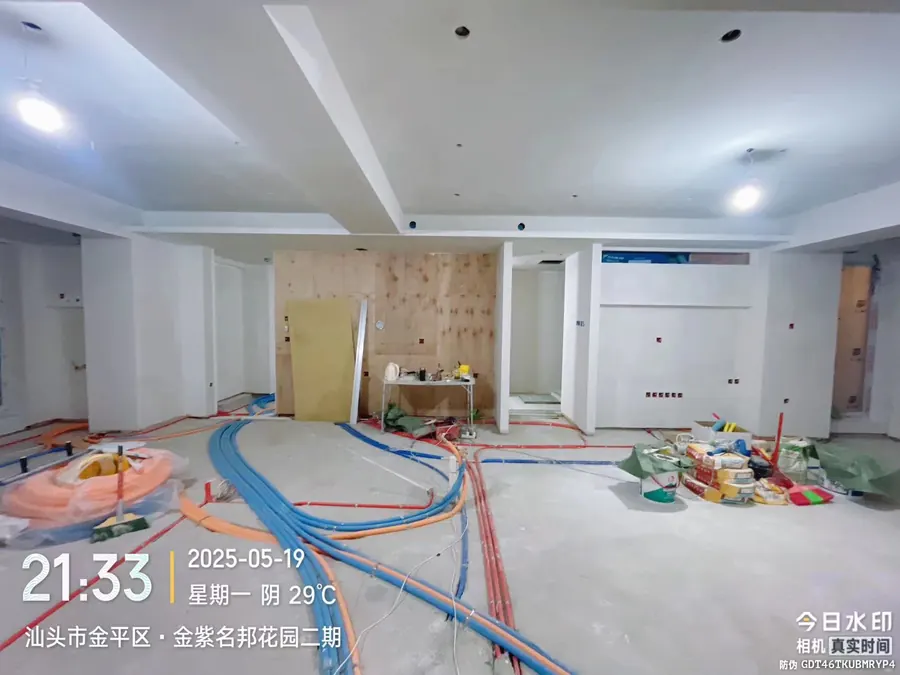

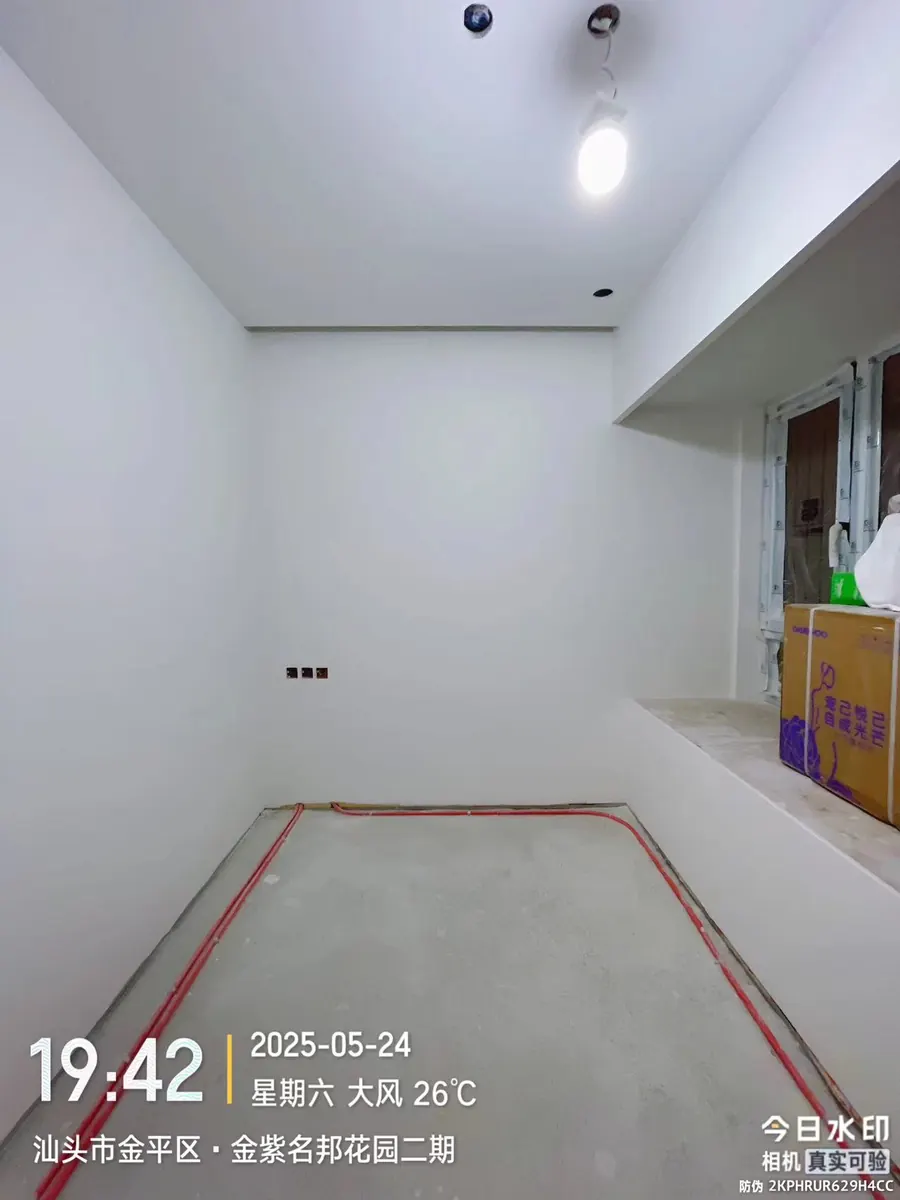

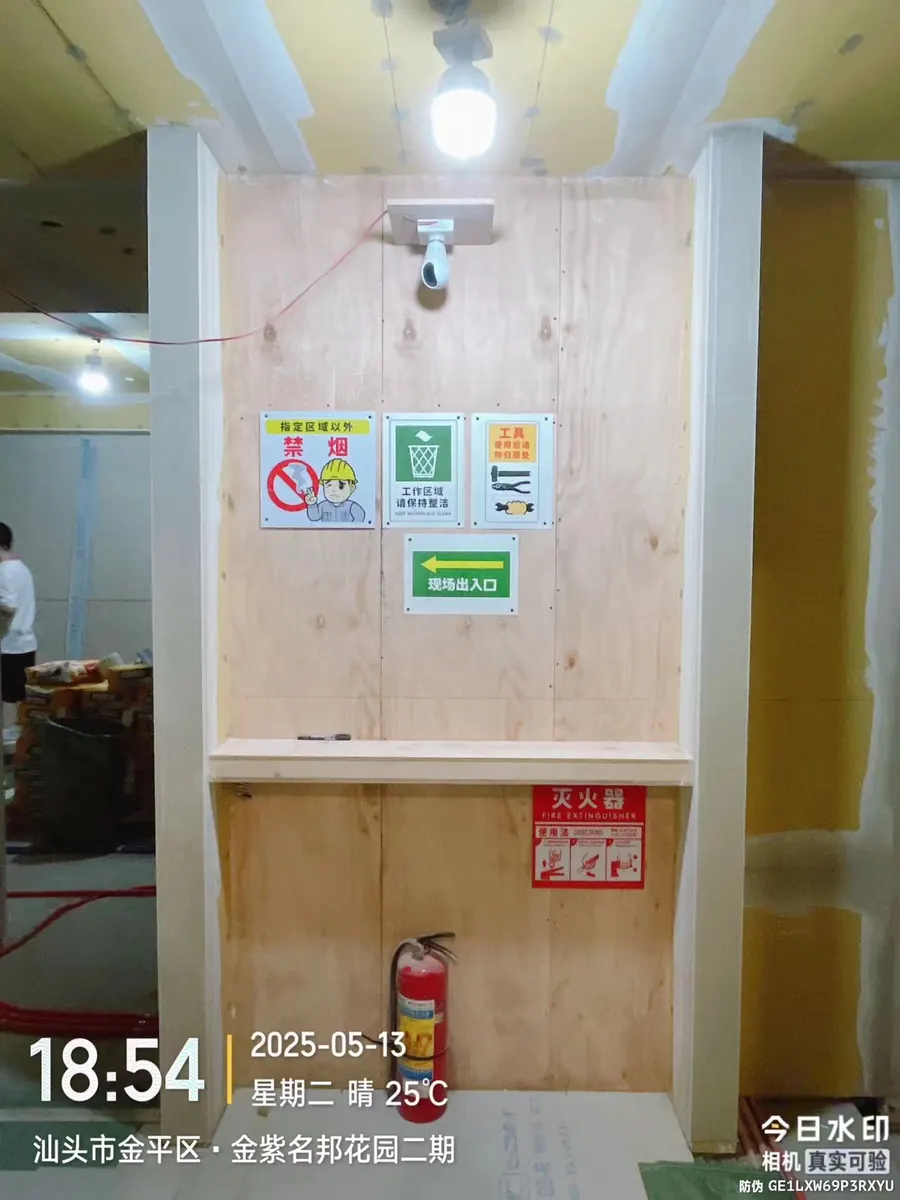

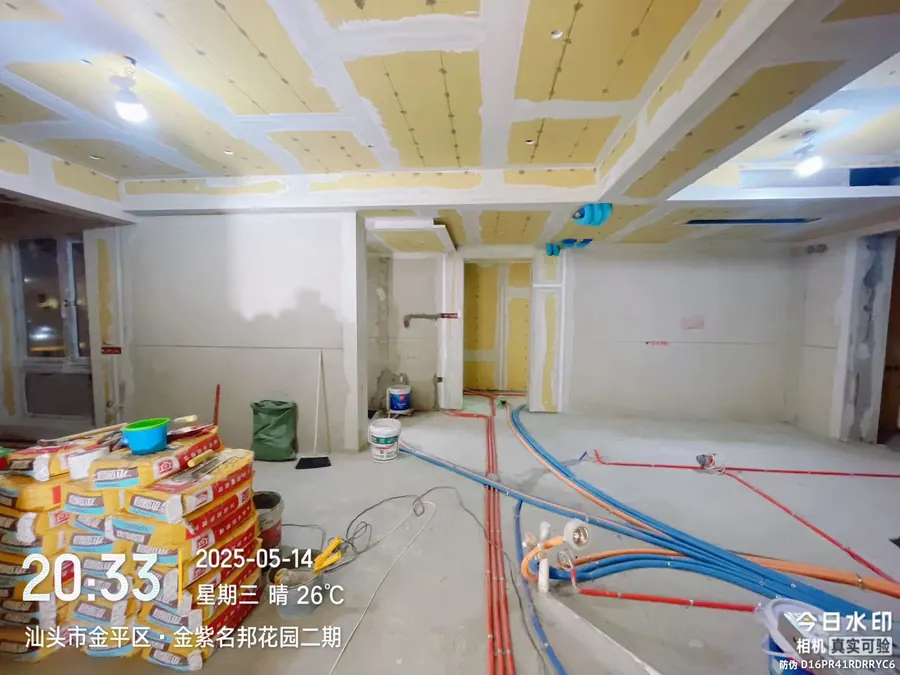

油工、地面与二重床

2025.05.12 - 05.29

墙顶面腻子和打磨完成后,地面系统、二重床基层和局部地板接口进入施工,现场从基层转入饰面准备阶段。

已显示 12 / 24

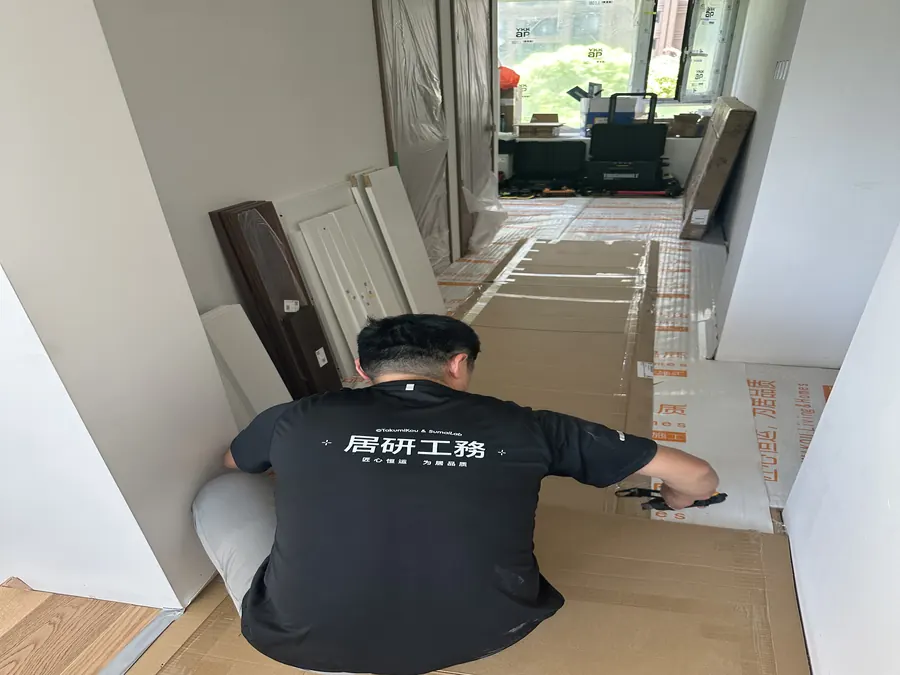

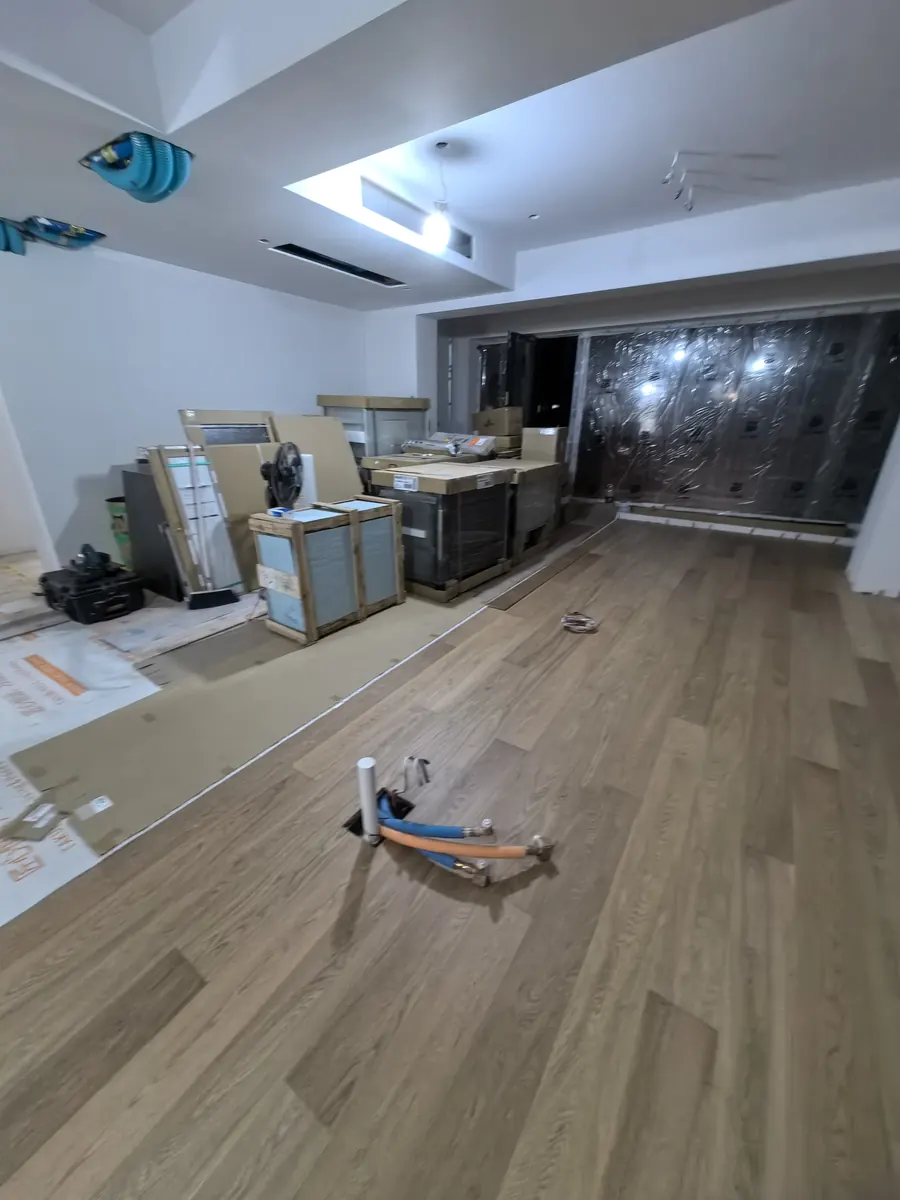

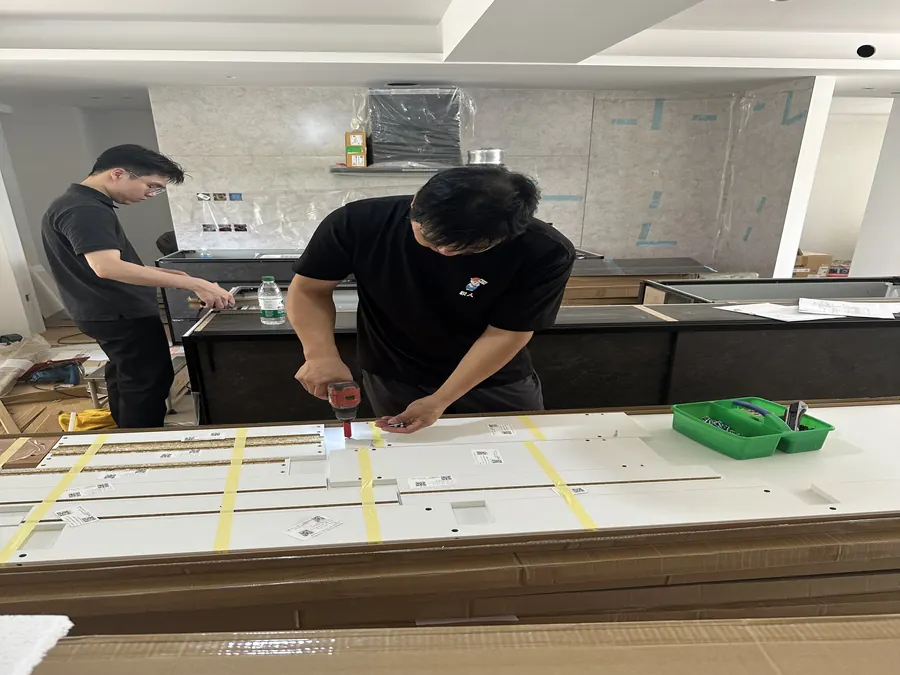

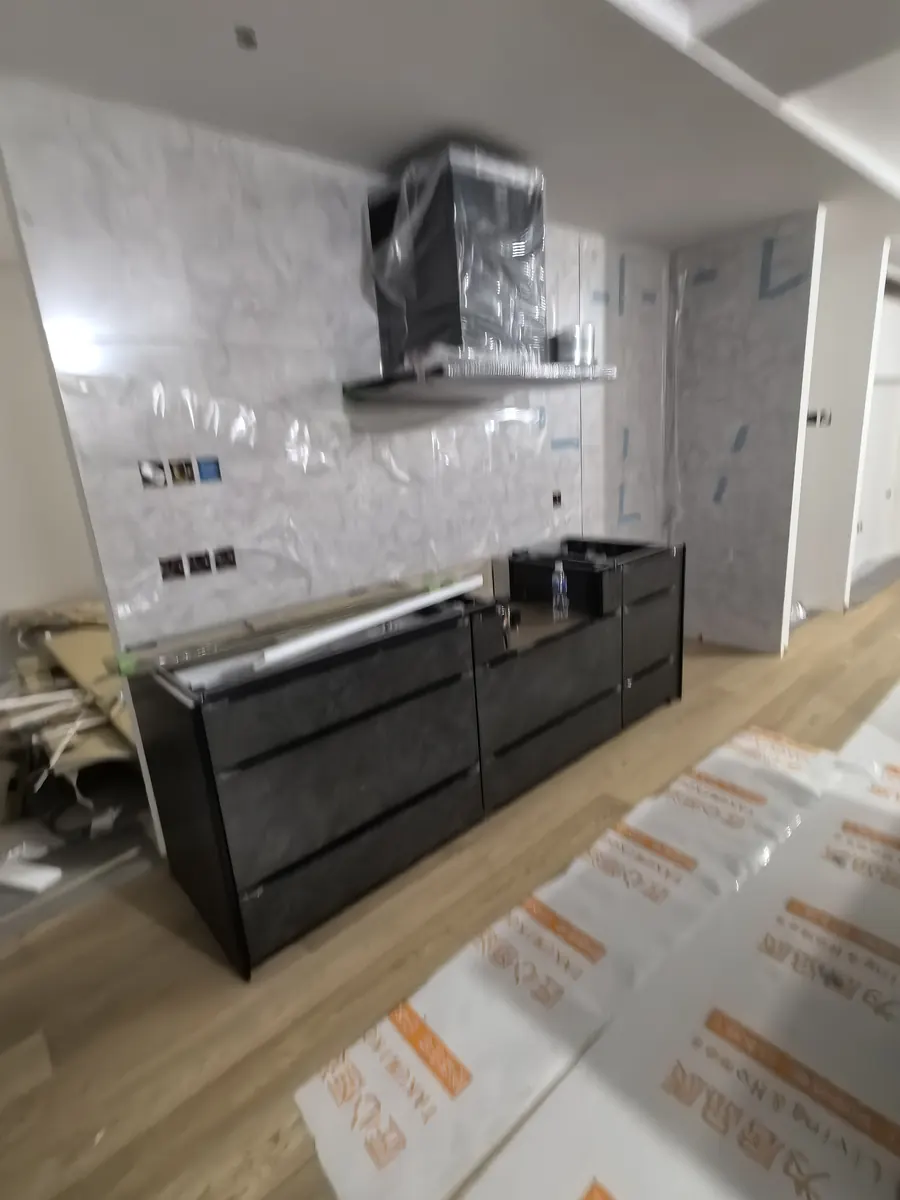

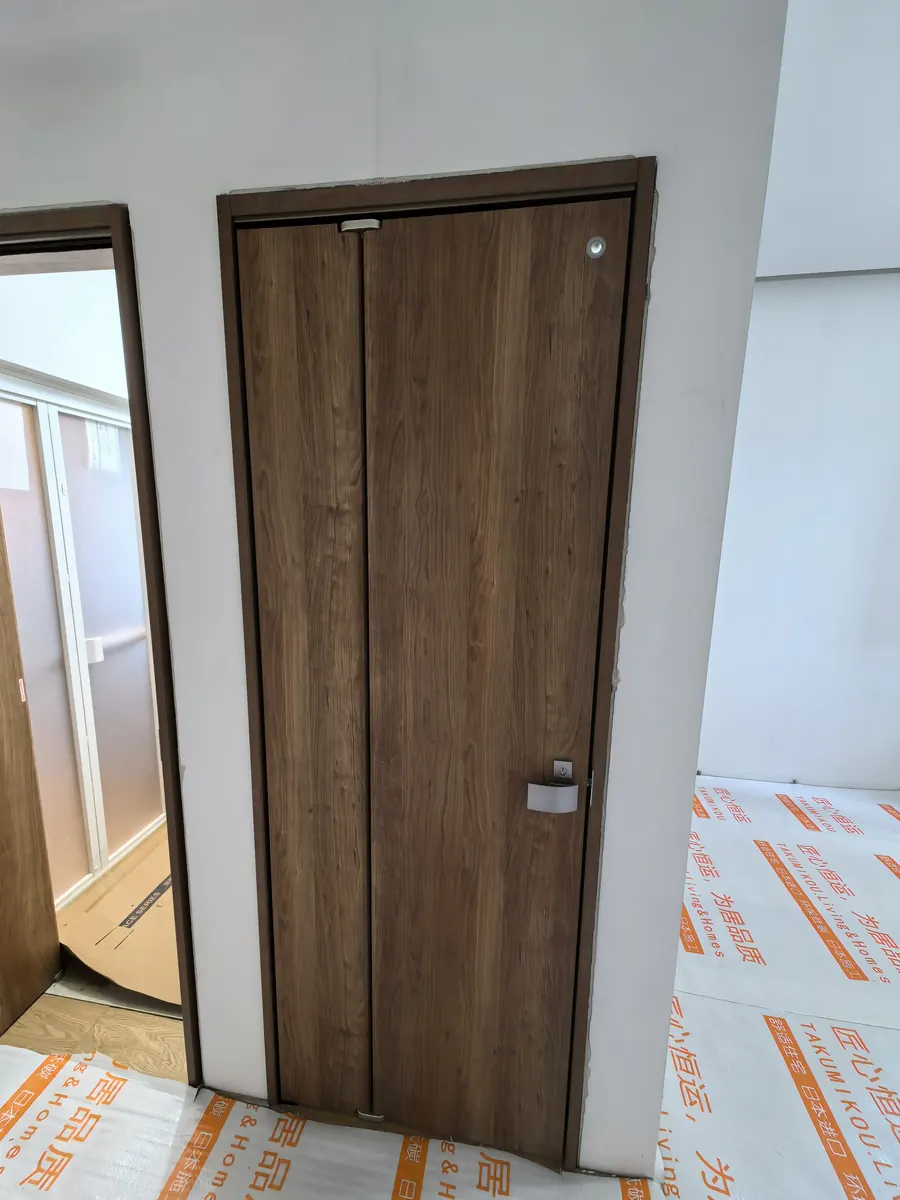

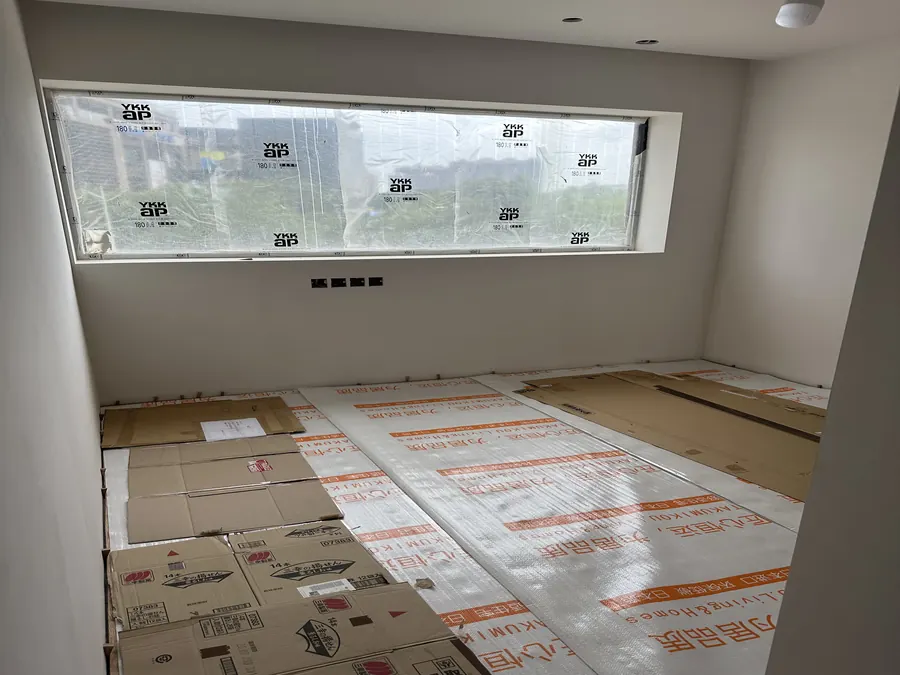

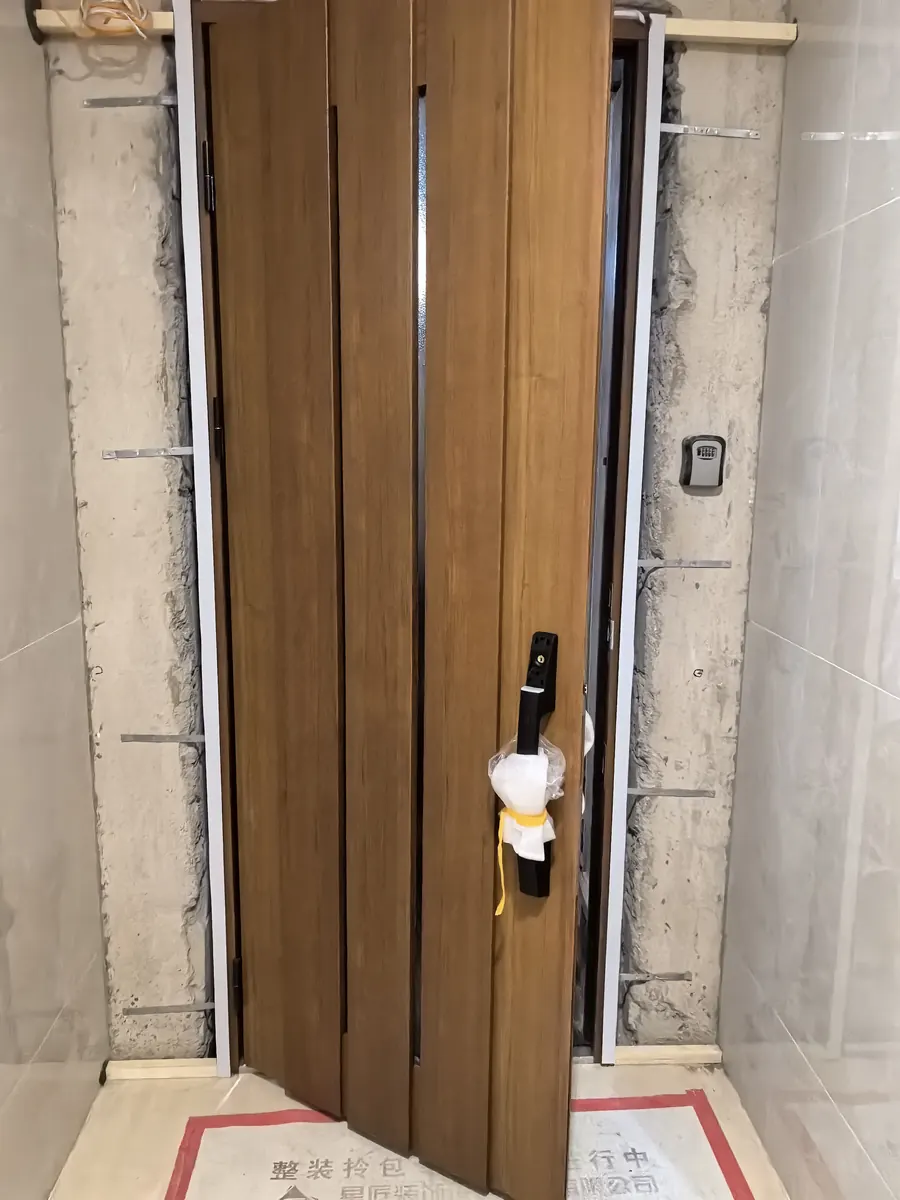

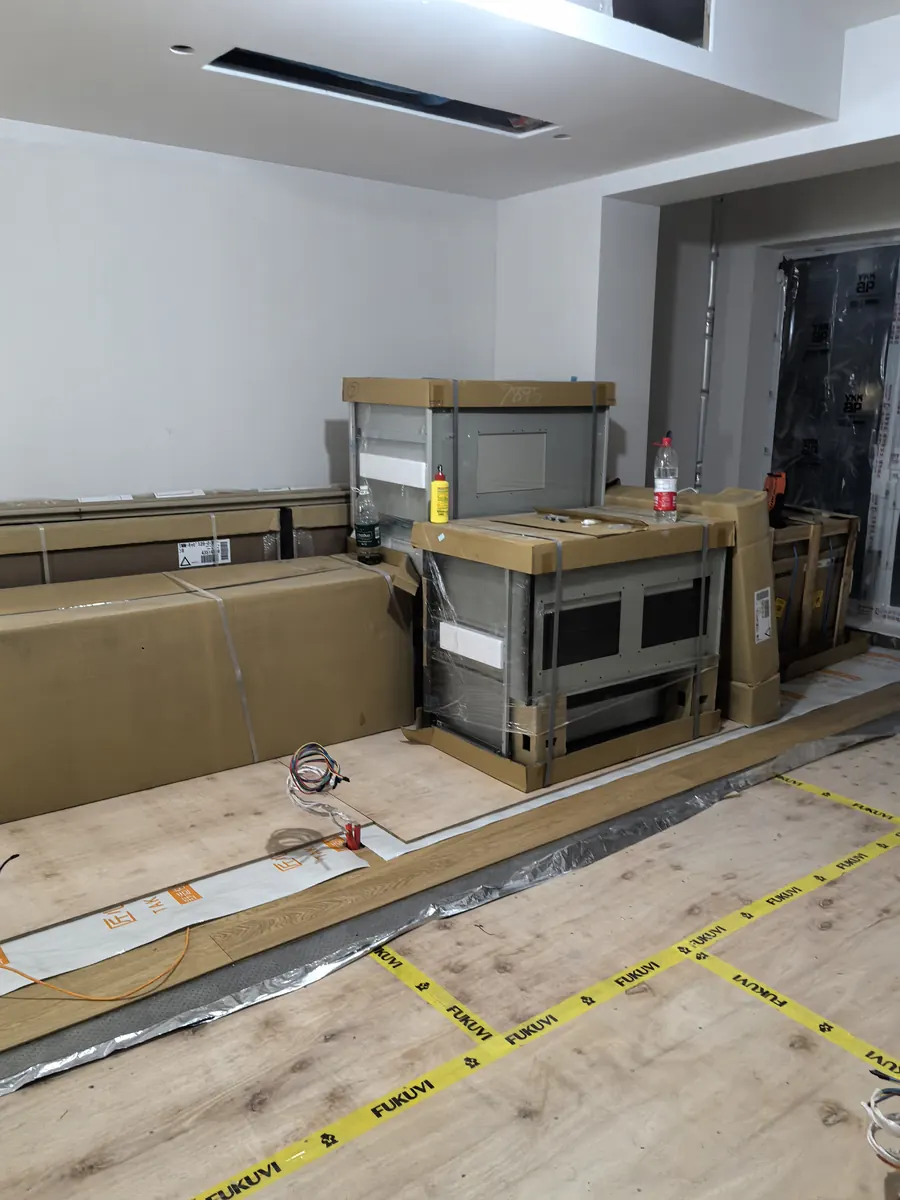

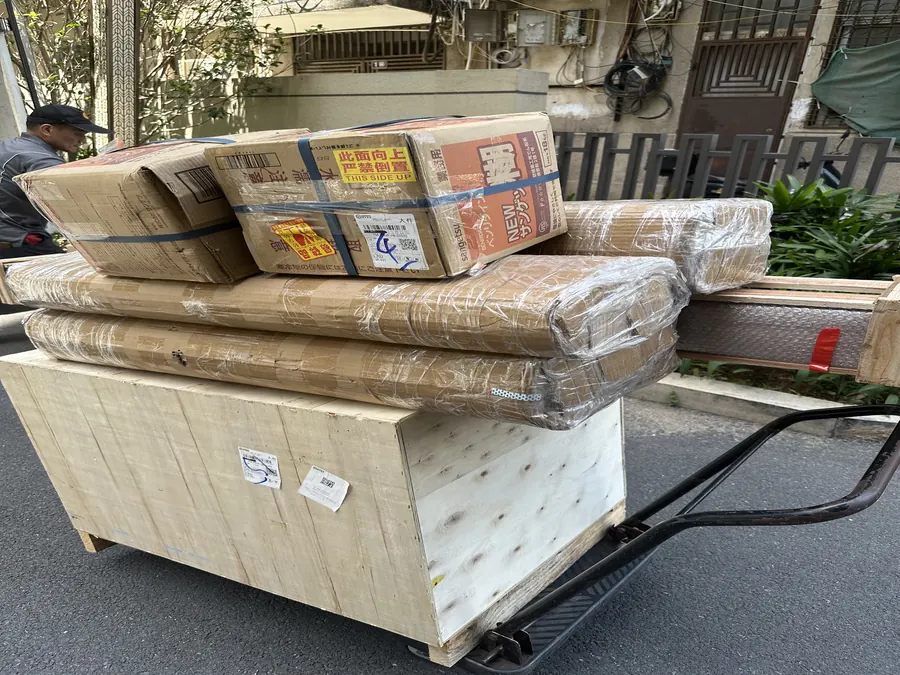

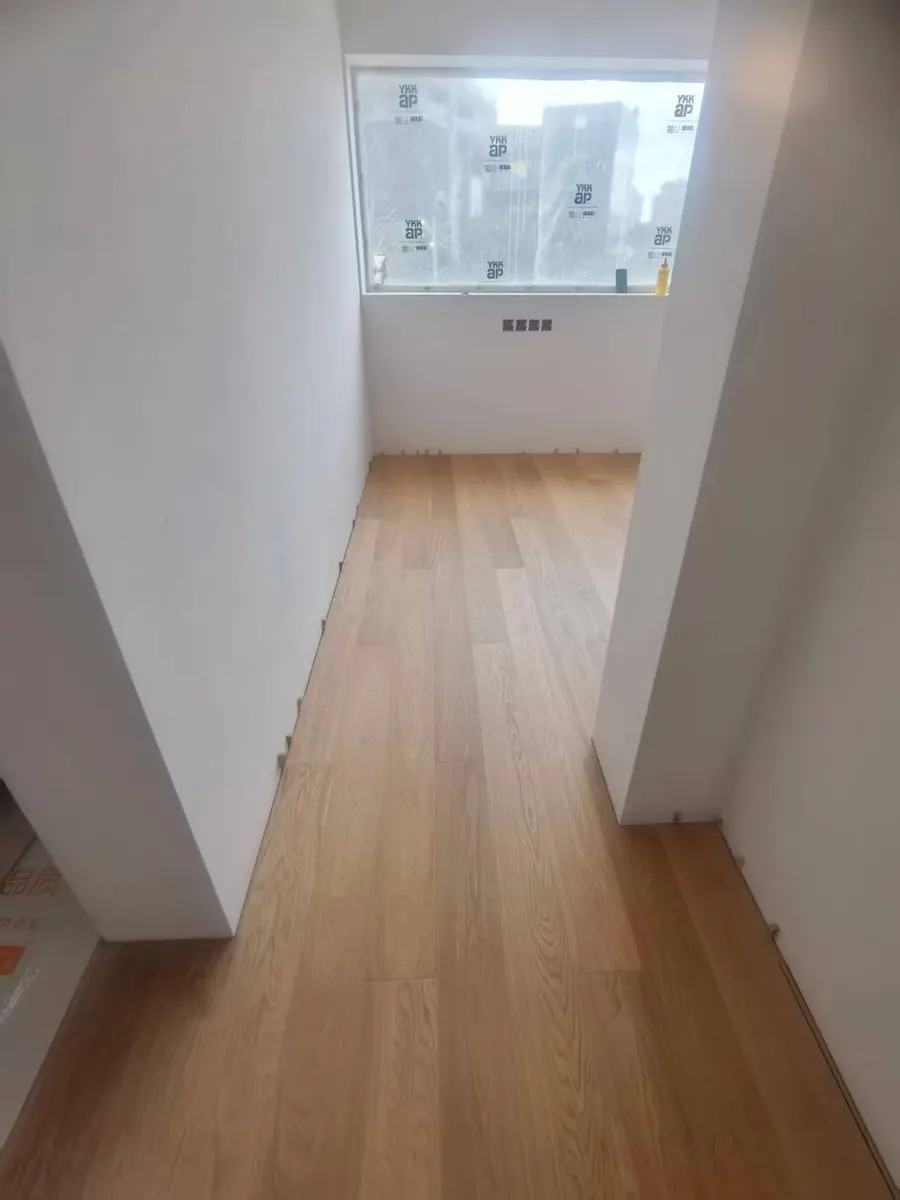

安装调试与竣工收口

2025.06.10 - 08.11

橱柜、门套、地板、墙面、洁具、电器、开关插座、灯具和细部收口陆续完成,现场进入使用状态检查。

已显示 12 / 48

完工实景

LDK与开放厨房

客厅、岛台、厨房和餐厅形成连续公共区,黑色厨房设备与木色收纳构成稳定背景。

已显示 6 / 6

餐厅、书桌与收纳界面

餐桌、书桌、开放格、柜体和灯光共同组织日常使用区,保持视觉上的安静和秩序。

已显示 6 / 6

玄关、走廊与衣帽收纳

连续木色界面串联玄关、走廊、衣帽间与储物节点,动线和收纳保持一体化。

已显示 6 / 6

卫浴、卧室与材质细节

整体浴室、独立马桶间、卧室墙面和局部材质细节,体现设备系统与饰面收口的最终完成度。

已显示 6 / 6

主要材料与品牌

YKK AP

系统门窗与入户门尺寸深化

FUKUVI

二重床地面系统 / 二重窗深化

Takara Standard

PP膜板材全屋定制深化

Panasonic

室内折叠门、建具与智能马桶

KVK

给水管材与水路系统

林内

燃气热水器

匠恒工务

TGIS 施工标准:材料、图纸、基层、安装、检验与交付记录

幻途设计

整装设计深化与施工配合

住宅整装

咨询类似项目

住宅空间规划、材料配置与施工服务

咨询类似项目

其他整装案例

全部案例
