全屋整装案例

深圳市宝安区御龙居 / 2025 / 全屋整装

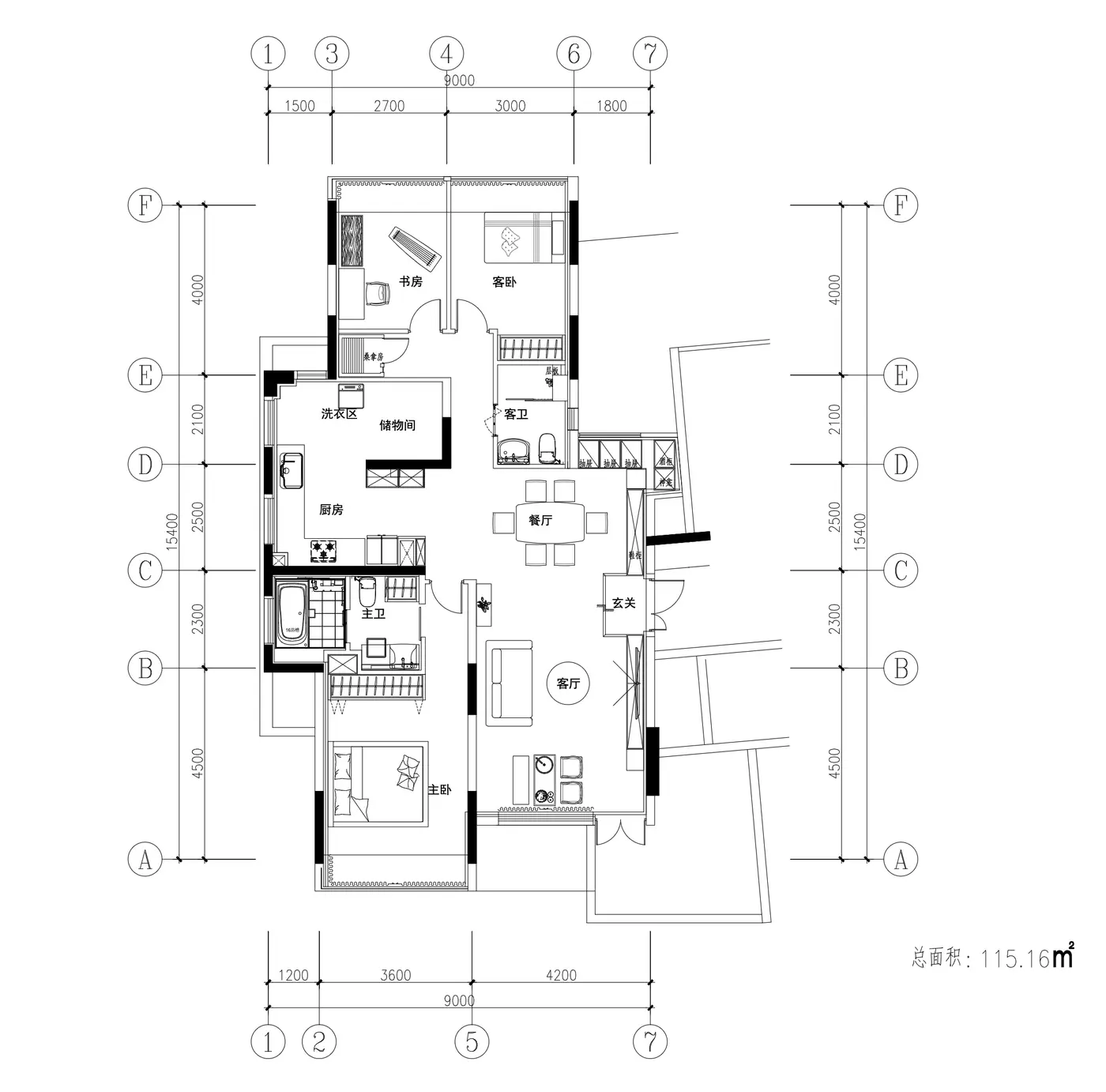

深圳刘宅 · 御龙居115㎡老房整装

查看施工现场
施工面积
115㎡
项目地点
深圳市宝安区御龙居
施工工期
2025年5月拆除启动,2025年7月整装进场,2025年12月竣工验收
深圳刘宅 · 御龙居115㎡老房整装

现状与要求

115㎡老房整装:20年房屋老化、2人4猫宠物家庭、层高与二重床冲突、外墙开孔物业限制、主卫排水异常、燃气硬管裸露、多品牌供应链协调。

设计与施工处理

TGIS施工管理配合日式干法施工体系、F4星级材料与分阶段验收。11个功能区涵盖玄关、客厅、餐厅、厨房、洗衣区、储物间、书房、客卧、主卧和两间卫浴。材料包括Takara Standard橱柜、浴室和洗面柜,能率三眼灶、富士帝油烟机、山月墙纸与地胶,以及森鹰门窗。

完成状态

完成从老房到人猫共居整装住宅的系统更新,2025年12月完成竣工验收。客餐厅开放式连通布局,浅色木质基底配米白与灰色主调,嵌入式筒灯与自然光塑造柔和照明,大阳台茶台与花草形成生活场景延伸。

空间方案

设计效果与空间

玄关 / 客厅 / 餐厅 / 厨房 / 洗衣区 / 储物间 / 书房 / 客卧 / 主卧 / 主卫 / 次卫
公共区 1
已显示 1 / 6

施工进度总览

进度

甘特图 / 工期总览

计划时段:2025.02.18 → 2026.01.14

2025.022026.01
  1. 前期沟通

    2025.02.18 → 2025.03.15

  2. 设计深化

    2025.03.15 → 2025.07.09

  3. 拆除工程

    2025.05.27 → 2025.06.18

  4. 放线定位

    2025.07.07 → 2025.08.03

  5. 水电工程

    2025.07.14 → 2025.08.31

  6. 木工与吊顶

    2025.08.04 → 2025.09.28

  7. 门窗 / 浴室 / 地面

    2025.08.11 → 2025.10.19

  8. 墙面与木作

    2025.09.01 → 2025.12.28

  9. 定制安装

    2025.11.21 → 2025.12.30

  10. 收尾验收

    2025.12.03 → 2026.01.15

左右滑动查看月份 →

2025
2026
2月
3月
4月
5月
6月
7月
8月
9月
10月
11月
12月
1月
前期沟通2025.02.18 → 2025.03.15
设计深化2025.03.15 → 2025.07.09
拆除工程2025.05.27 → 2025.06.18
放线定位2025.07.07 → 2025.08.03
水电工程2025.07.14 → 2025.08.31
木工与吊顶2025.08.04 → 2025.09.28
门窗 / 浴室 / 地面2025.08.11 → 2025.10.19
墙面与木作2025.09.01 → 2025.12.28
定制安装2025.11.21 → 2025.12.30
收尾验收2025.12.03 → 2026.01.15

关键里程碑

需求沟通2025-02-18
拆除启动2025-05-29
整装进场2025-07-01
水电工程2025-07-14
木工与吊顶2025-08-04
墙面腻子2025-09-01
全屋定制深化2025-11-21
竣工验收2025-12-30
TakumiKou.施工进度总览
施工计划表+
施工进度计划表

施工节点记录

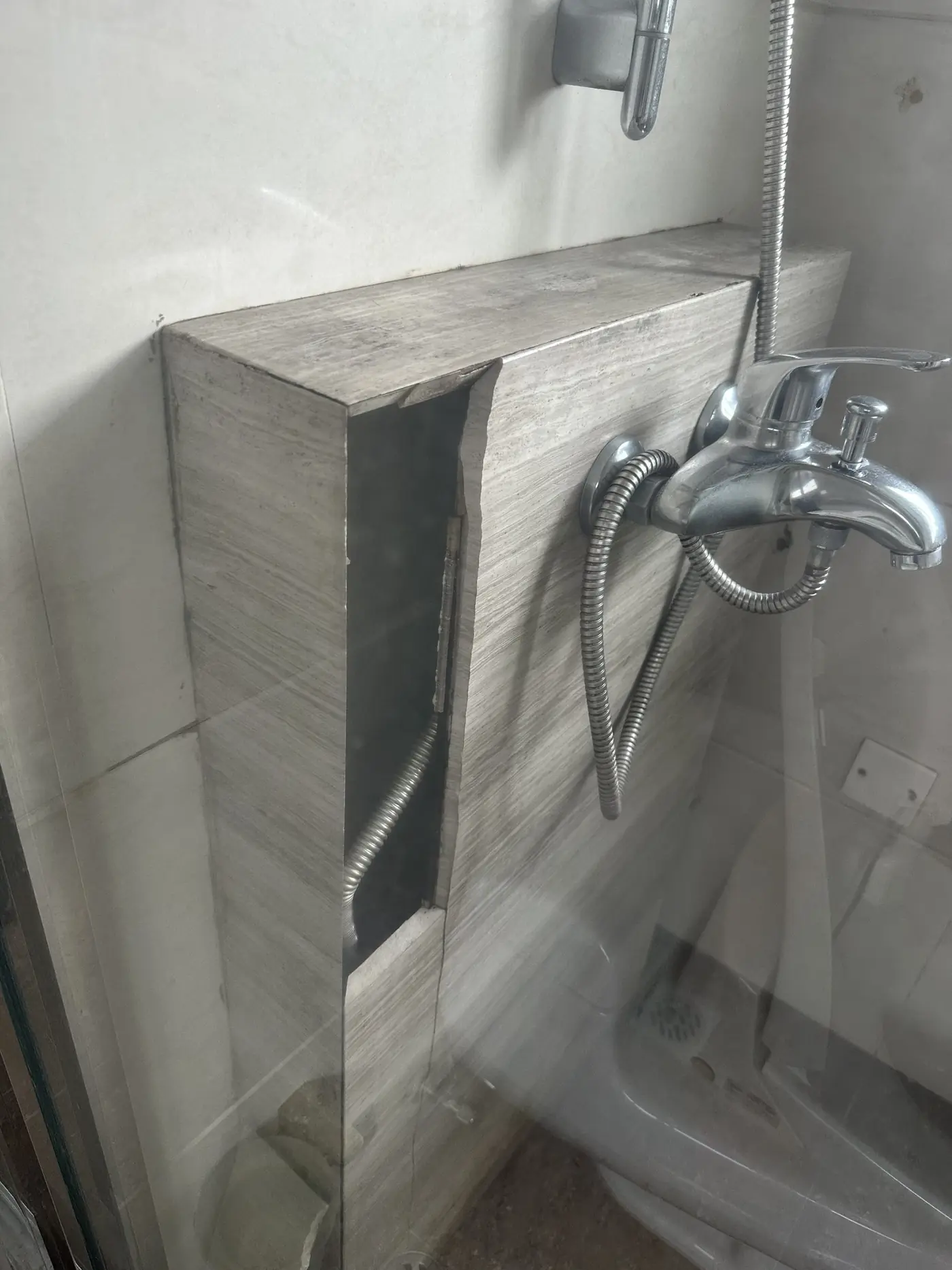

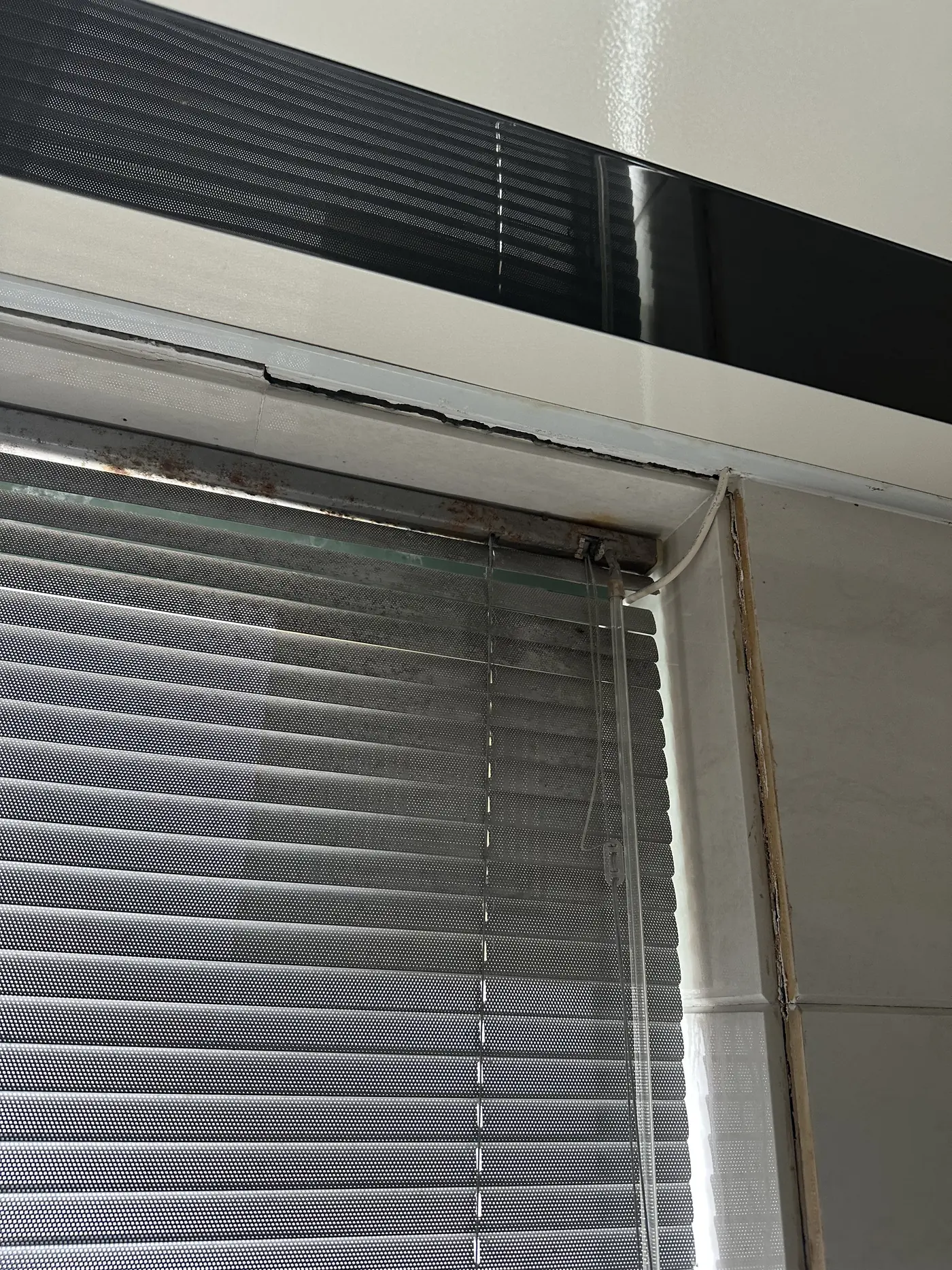

需求沟通中

2025.02.18

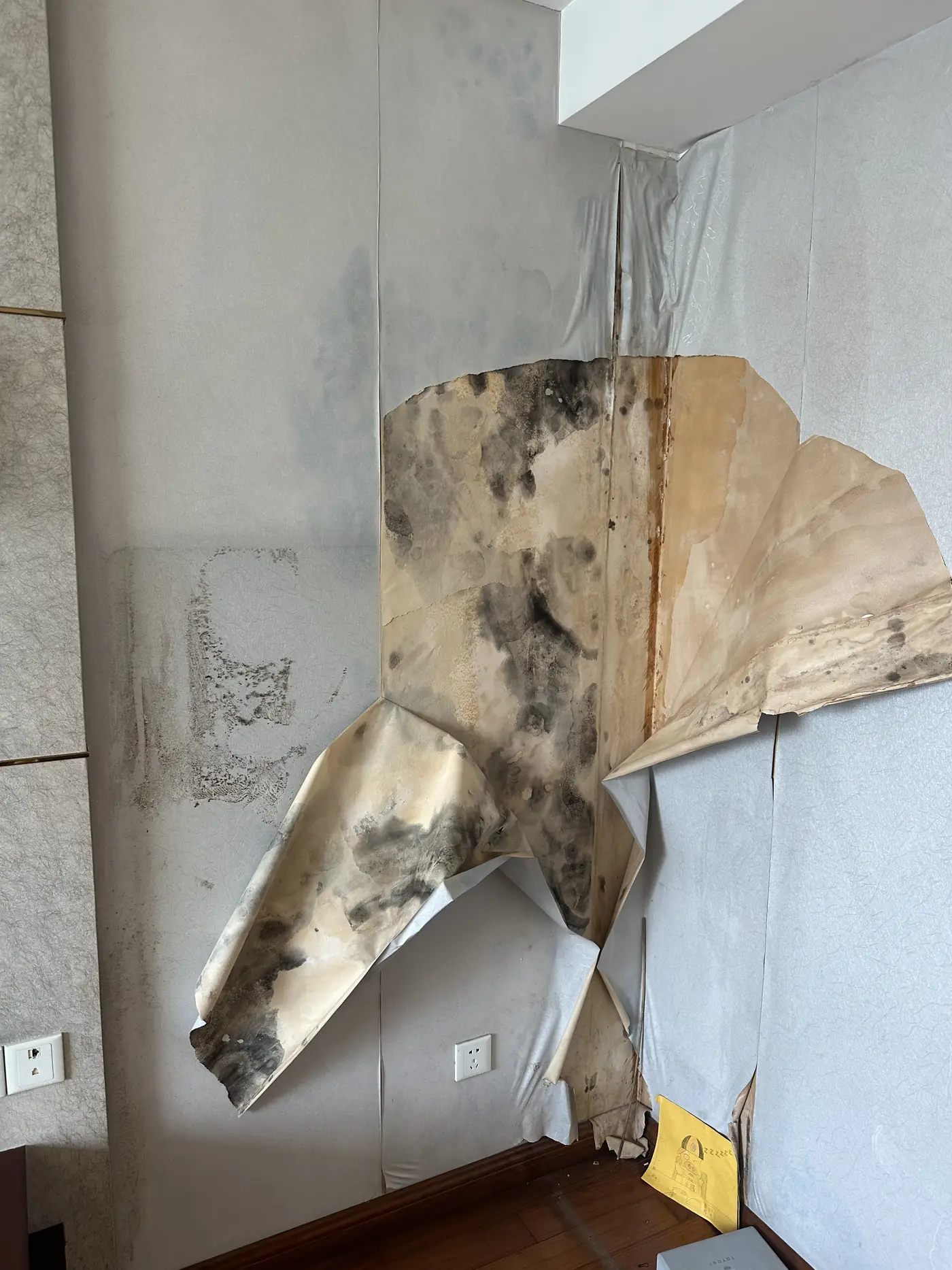

首次整理整装需求:2人4猫、20年老房、三房布局、开放厨房、全屋木地板、净水、酒柜、储物间、茶台、古琴、轻硬装重软装

已显示 10 / 10

平面布局深化

2025.03.02

调整平面方案:桑拿房不放主卫、客卫不做独立马桶间、主卧内收纳、厨房小猫层板、书房不做定制柜、储物间开放式

概念设计与效果图

2025.03-04

形成中性色背景、留白设计方向,输出多版效果图、布局图与室内高度分析

拆除准备与报备

2025.05.27-28

完成物业/社区报备、网上申请、保险、现场签字与材料提交

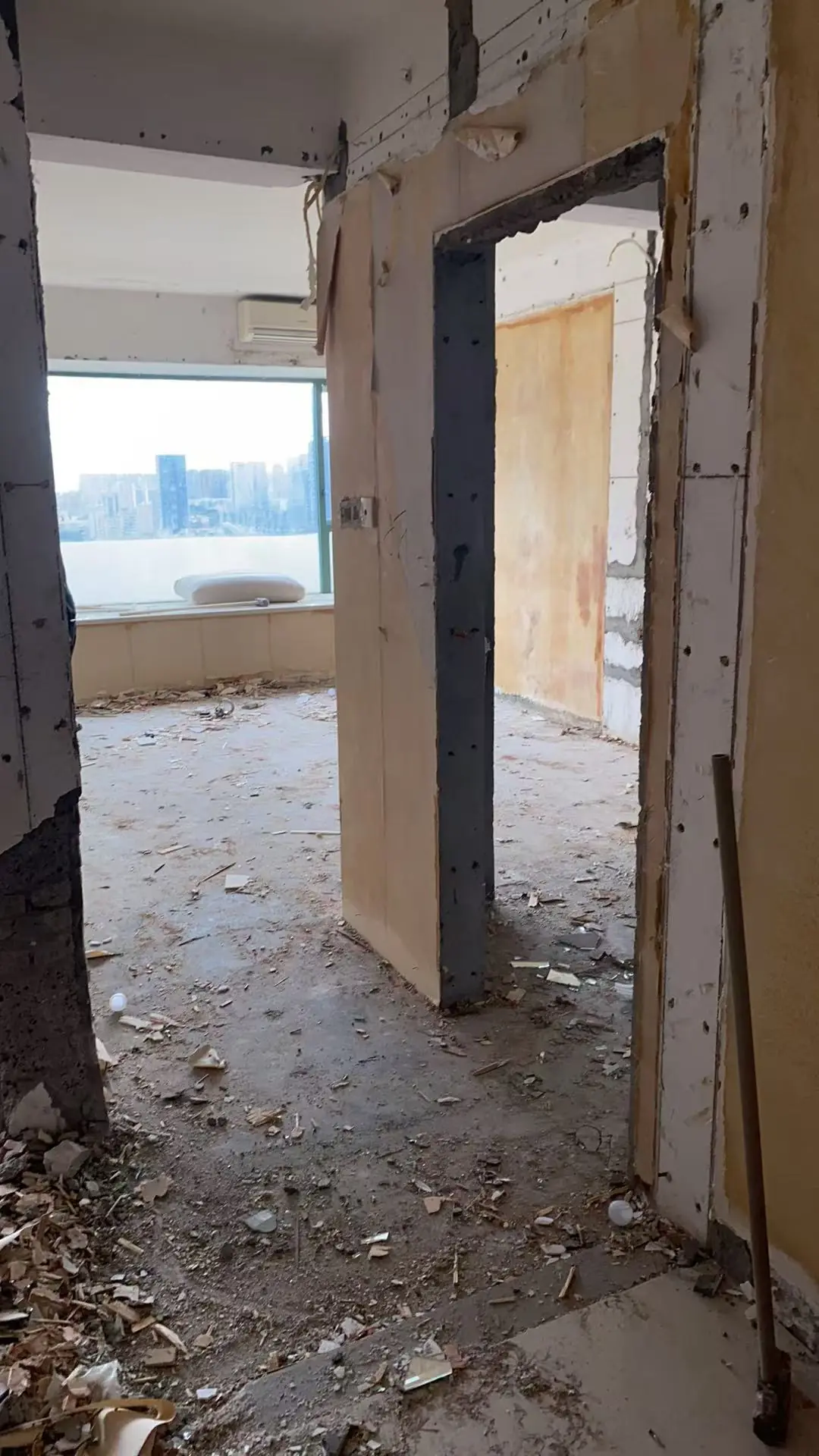

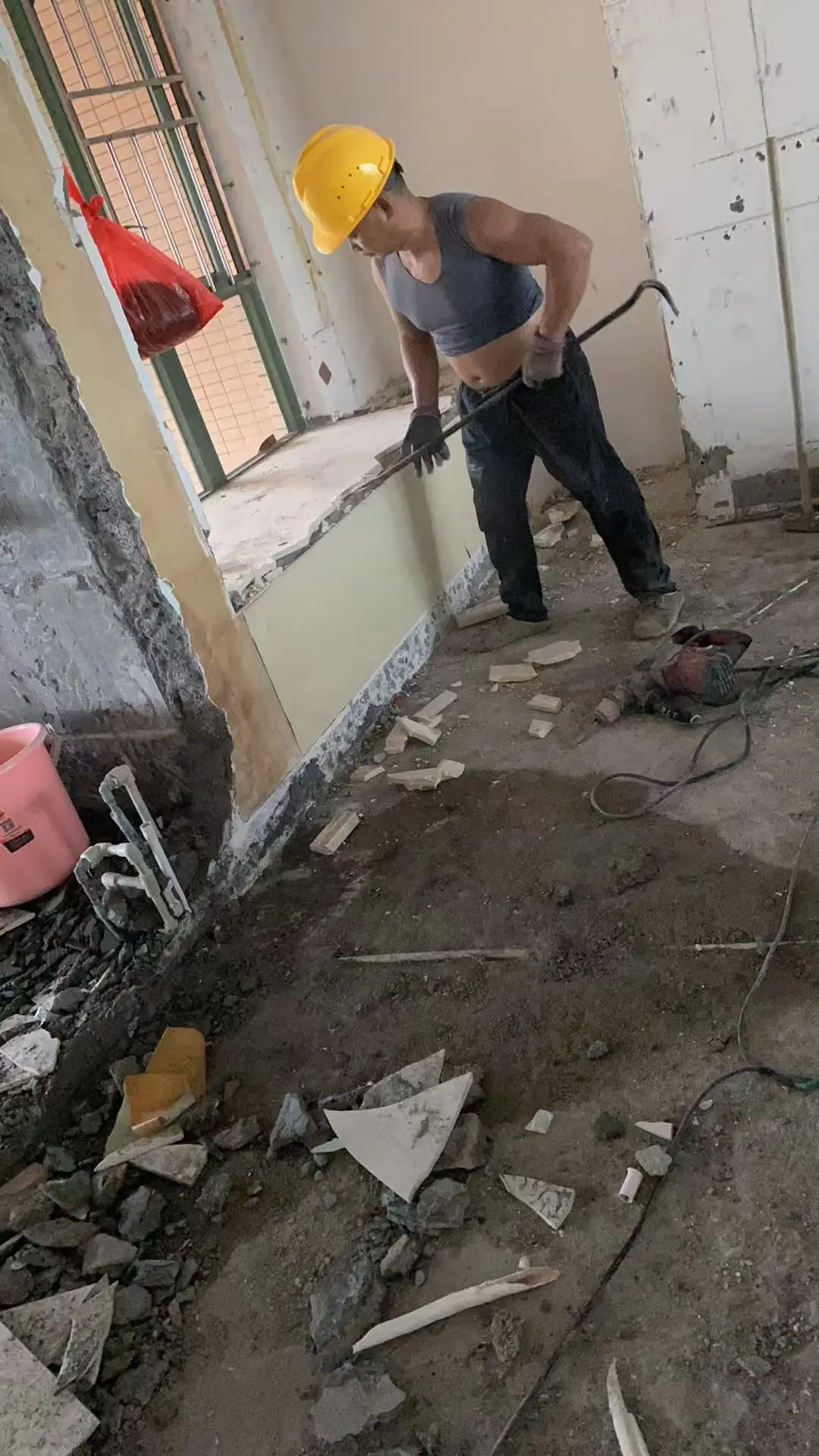

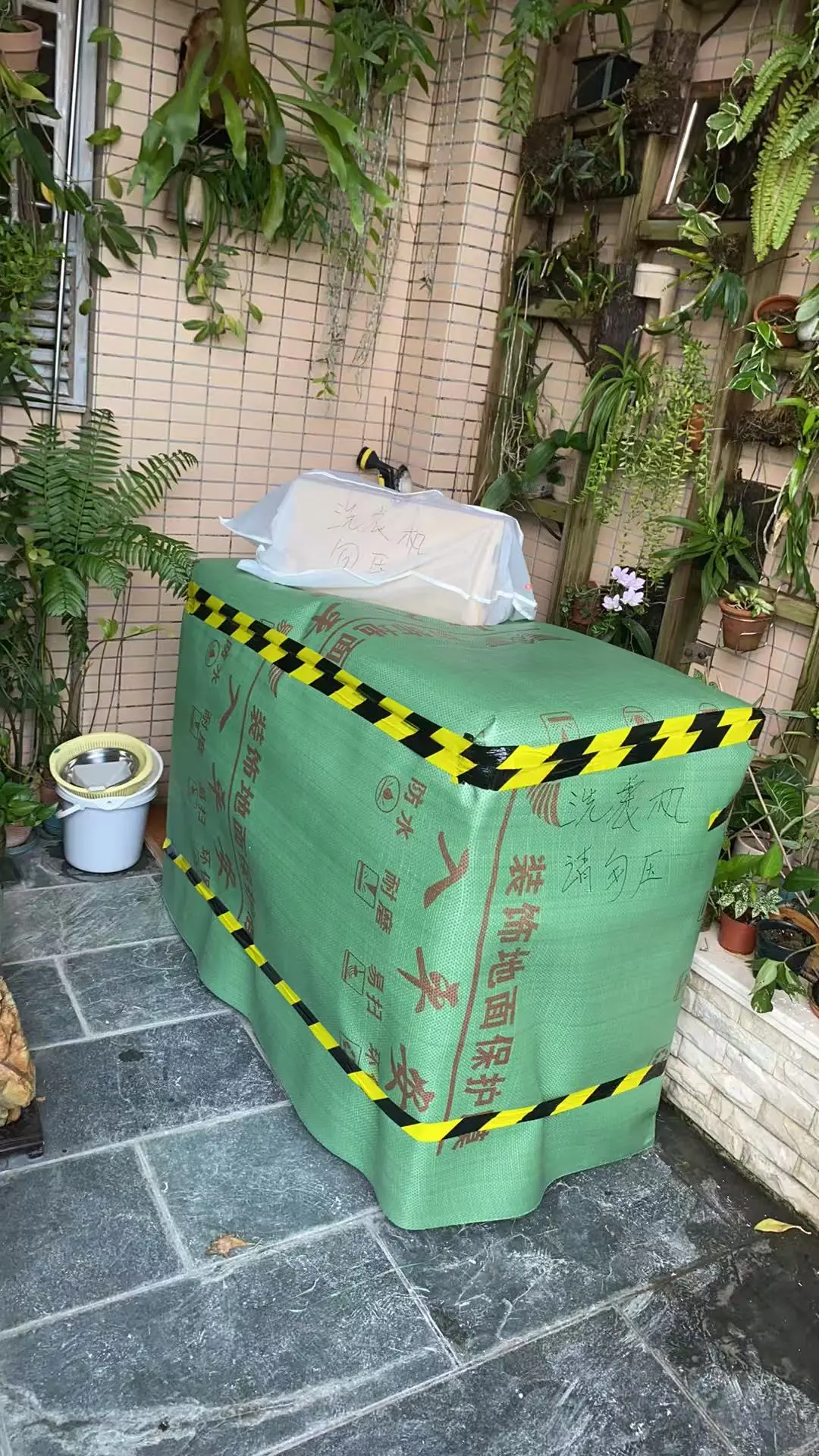

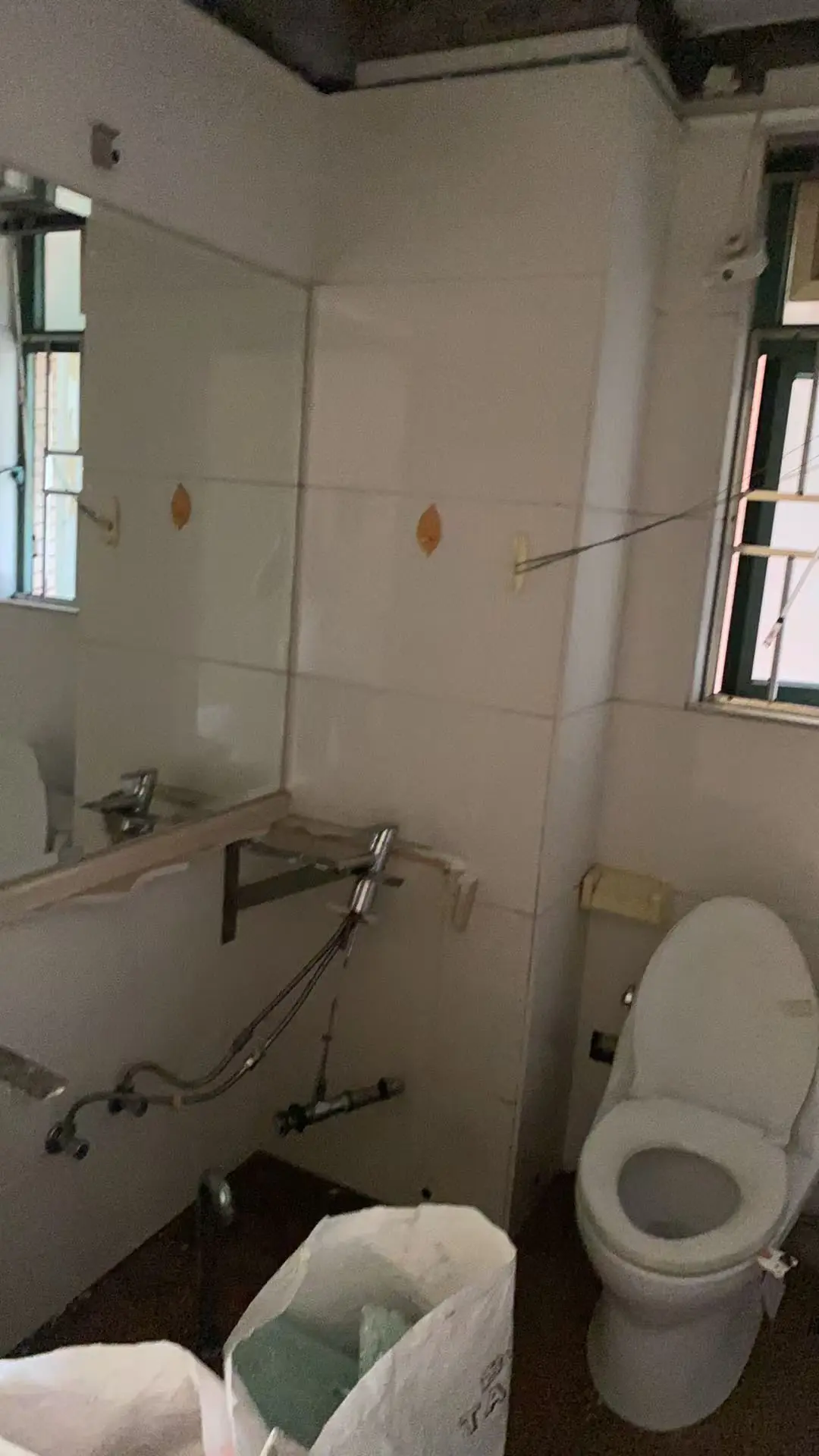

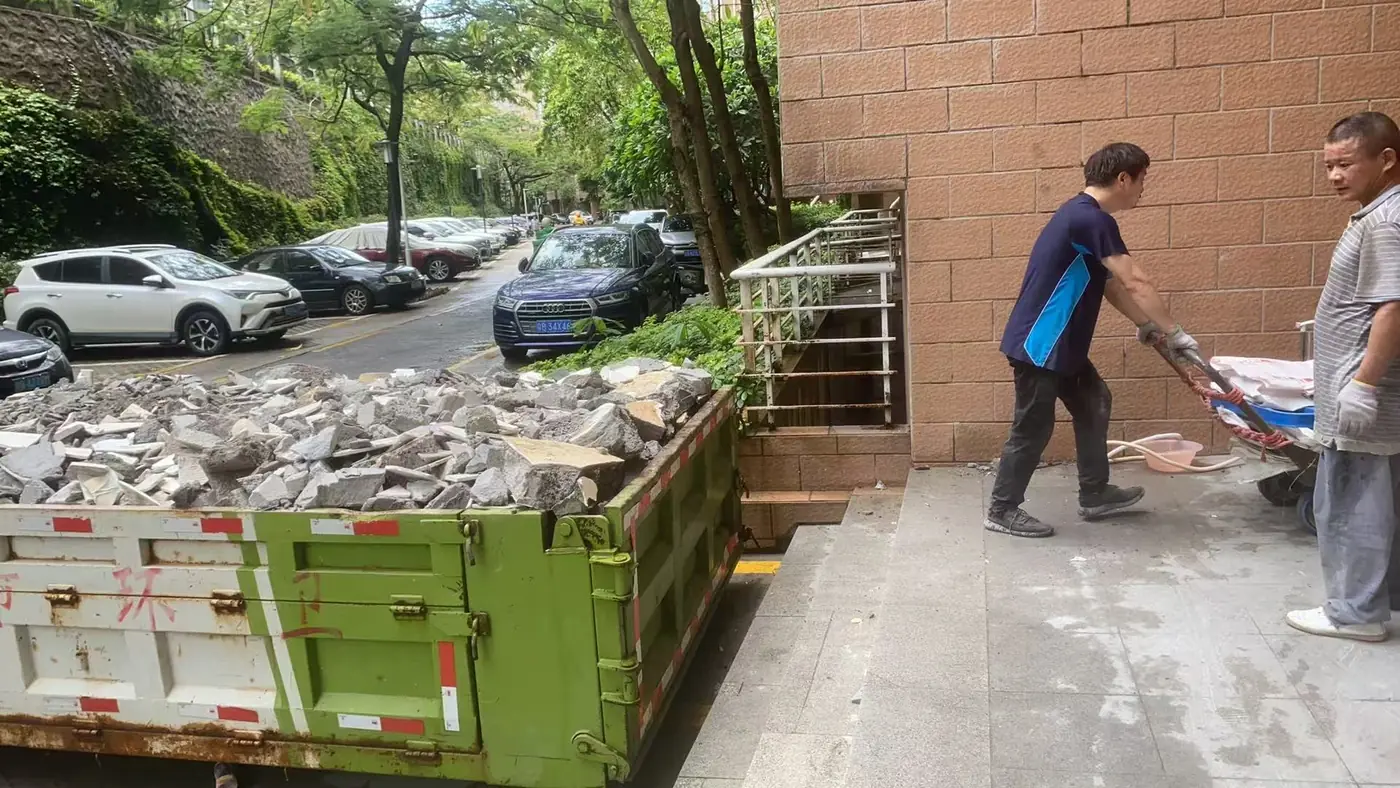

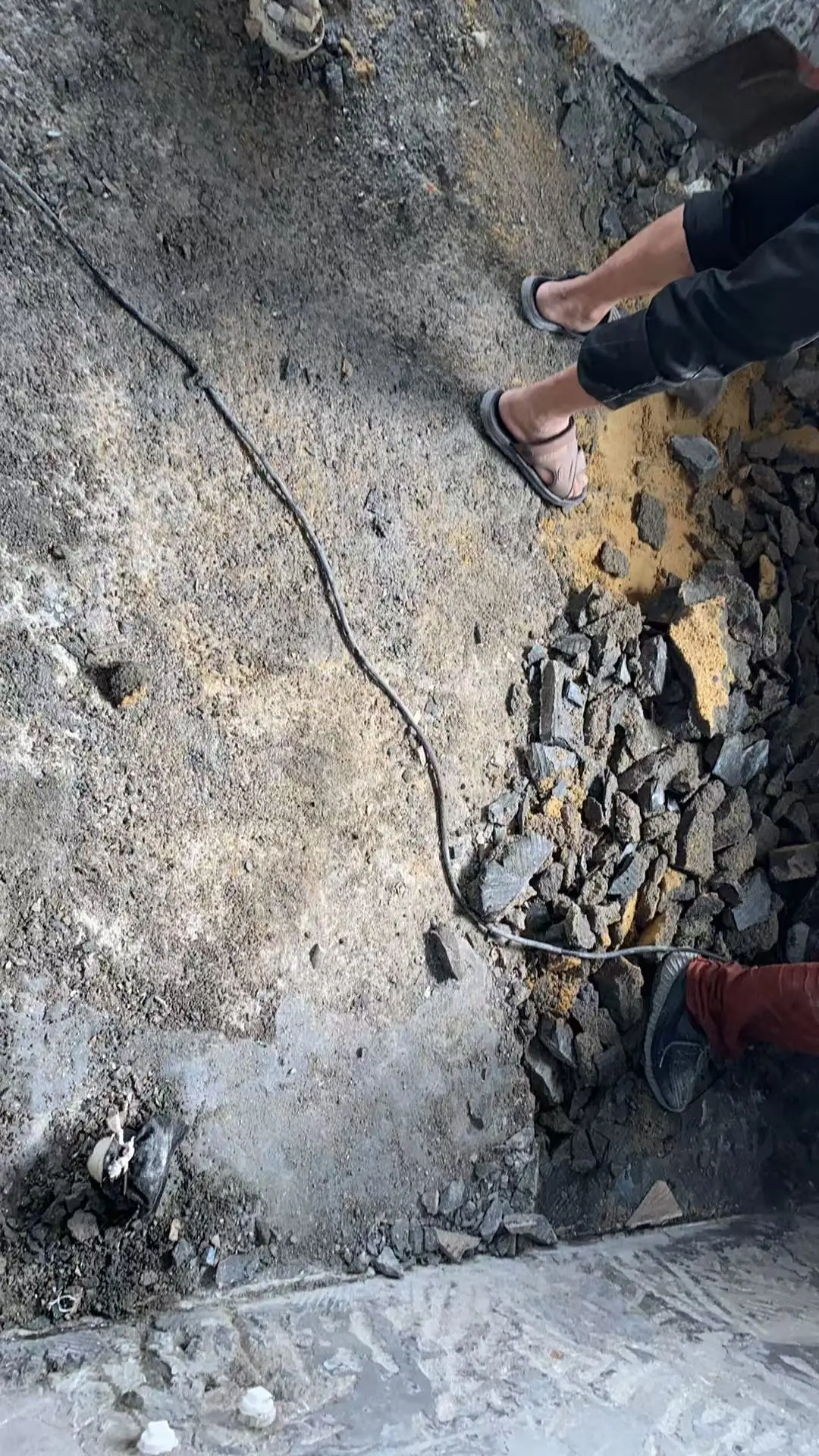

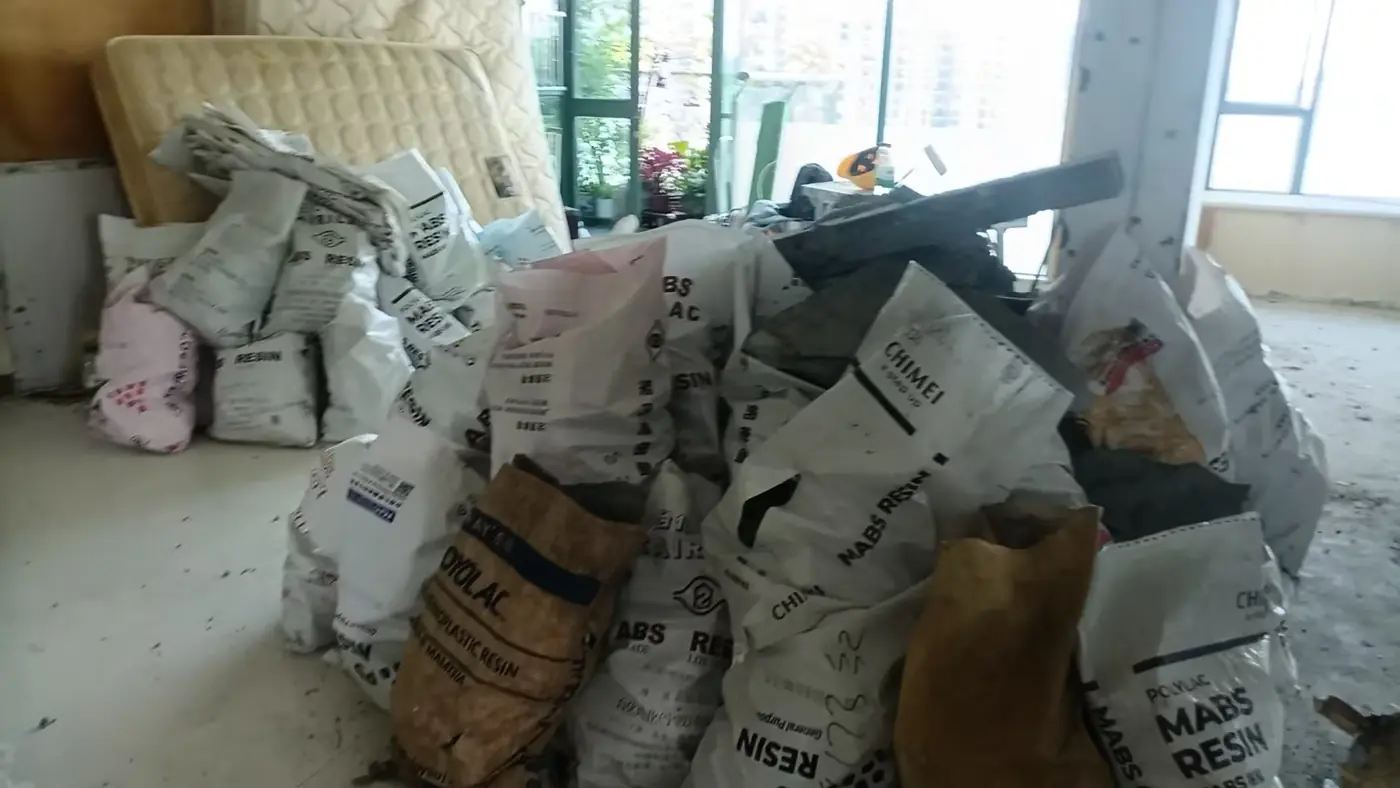

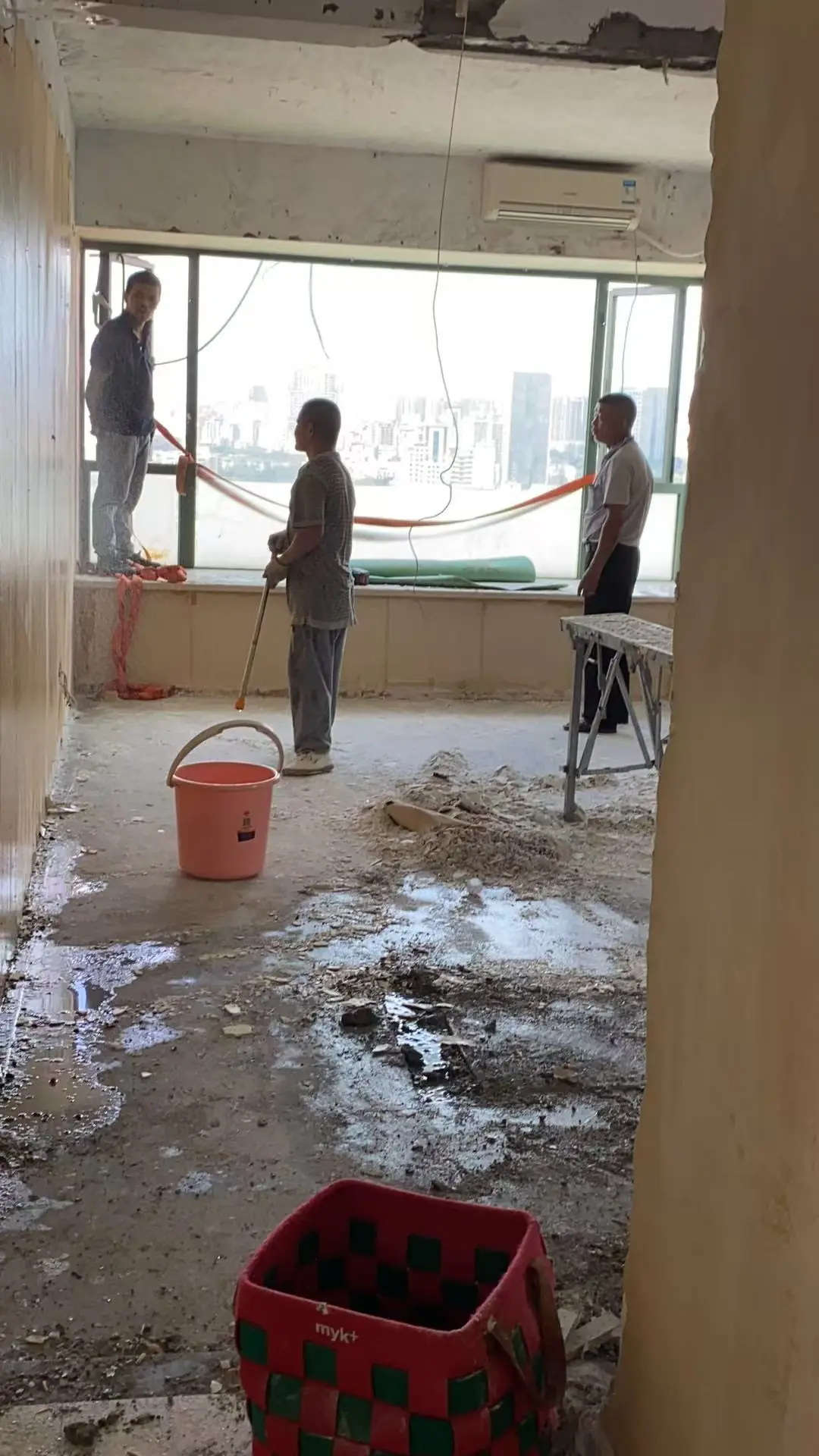

拆除与清运

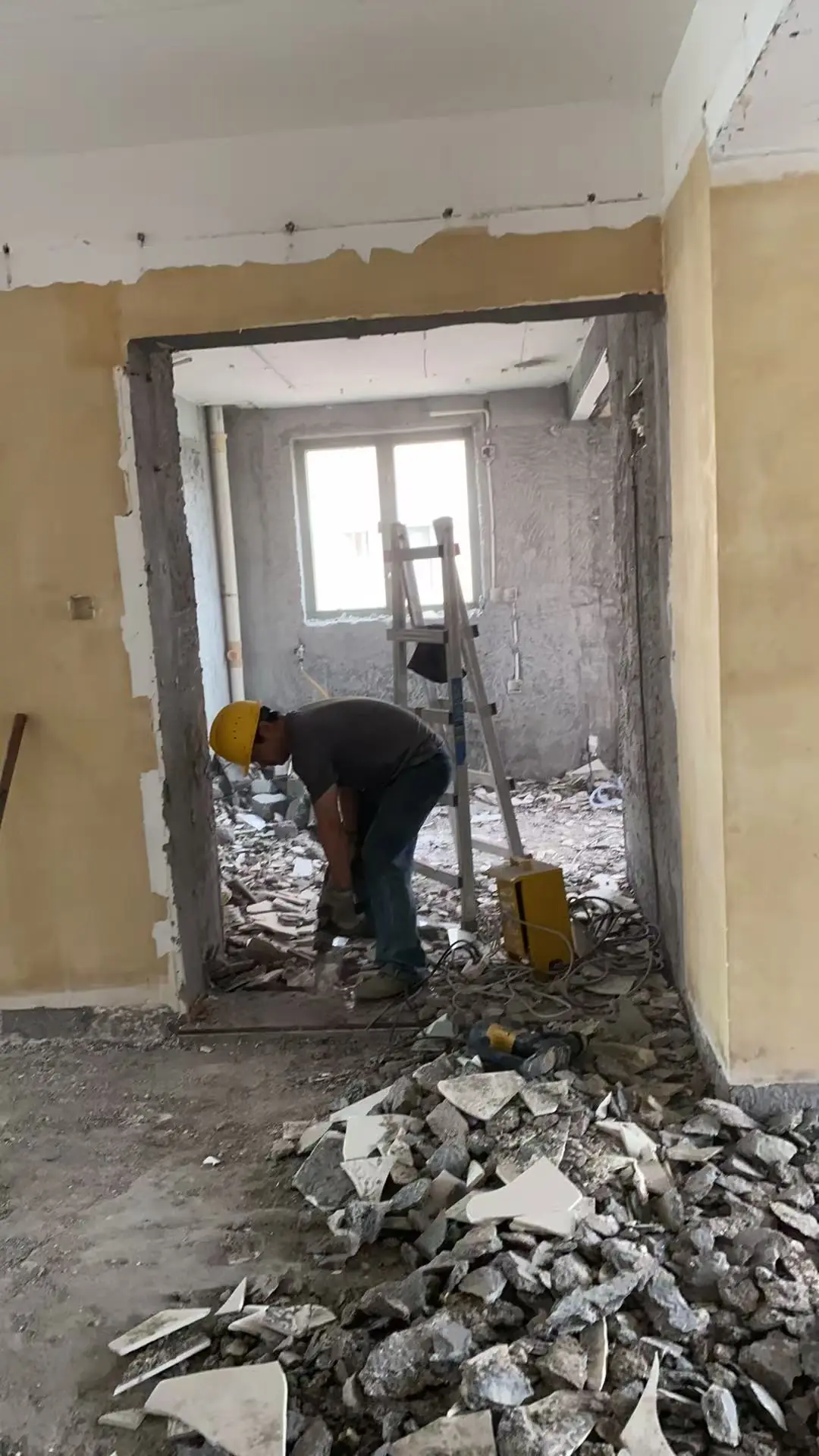

2025.05.29-06.18

按计划保护电梯过道,拆除家具木制品橱柜洁具顶面地面非承重墙,分批垃圾清运

已显示 10 / 10

施工图与报价深化

2025.06-07

完成施工图、水电图、材料表、厨卫产品图纸、施工及主材报价

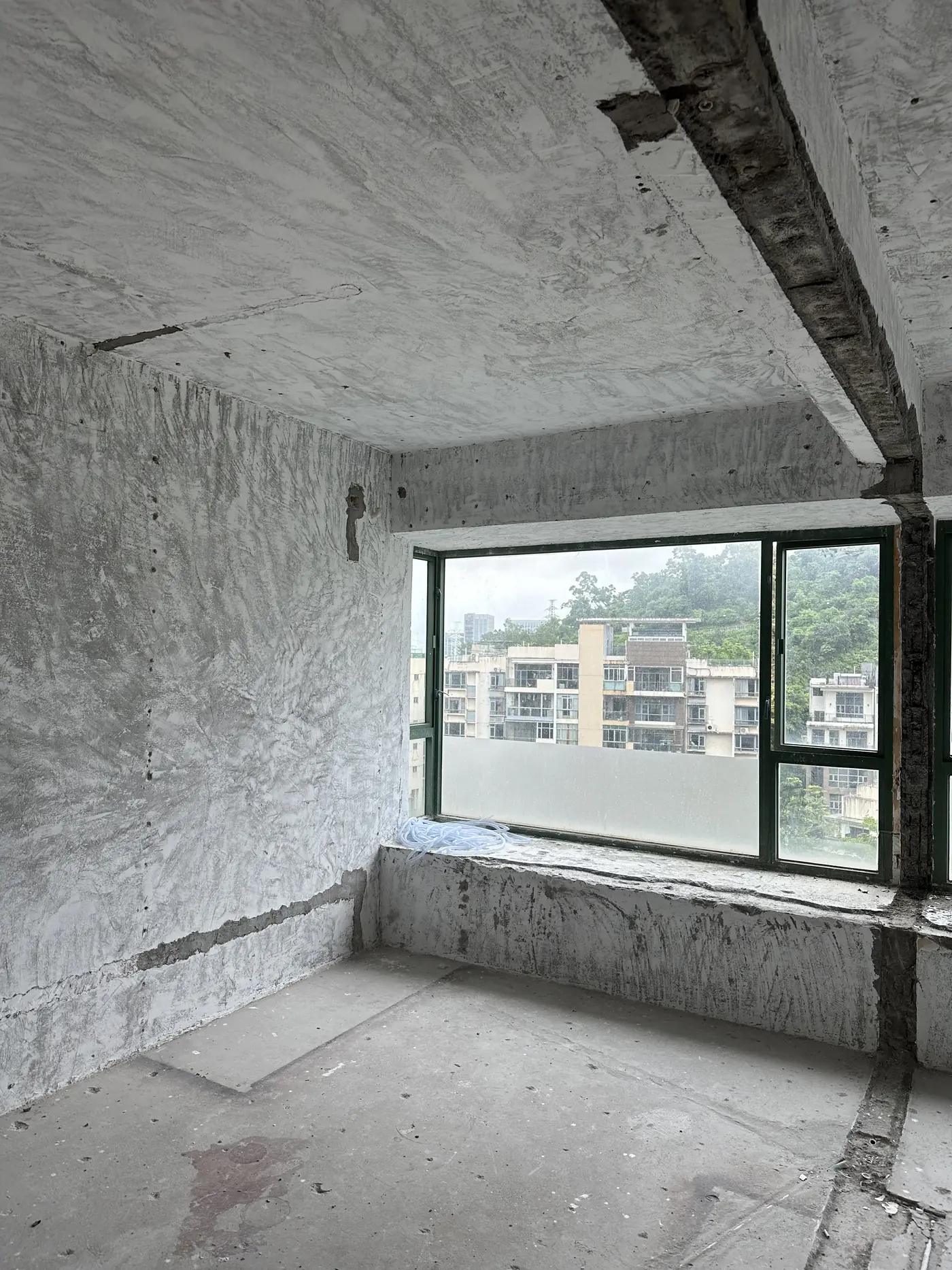

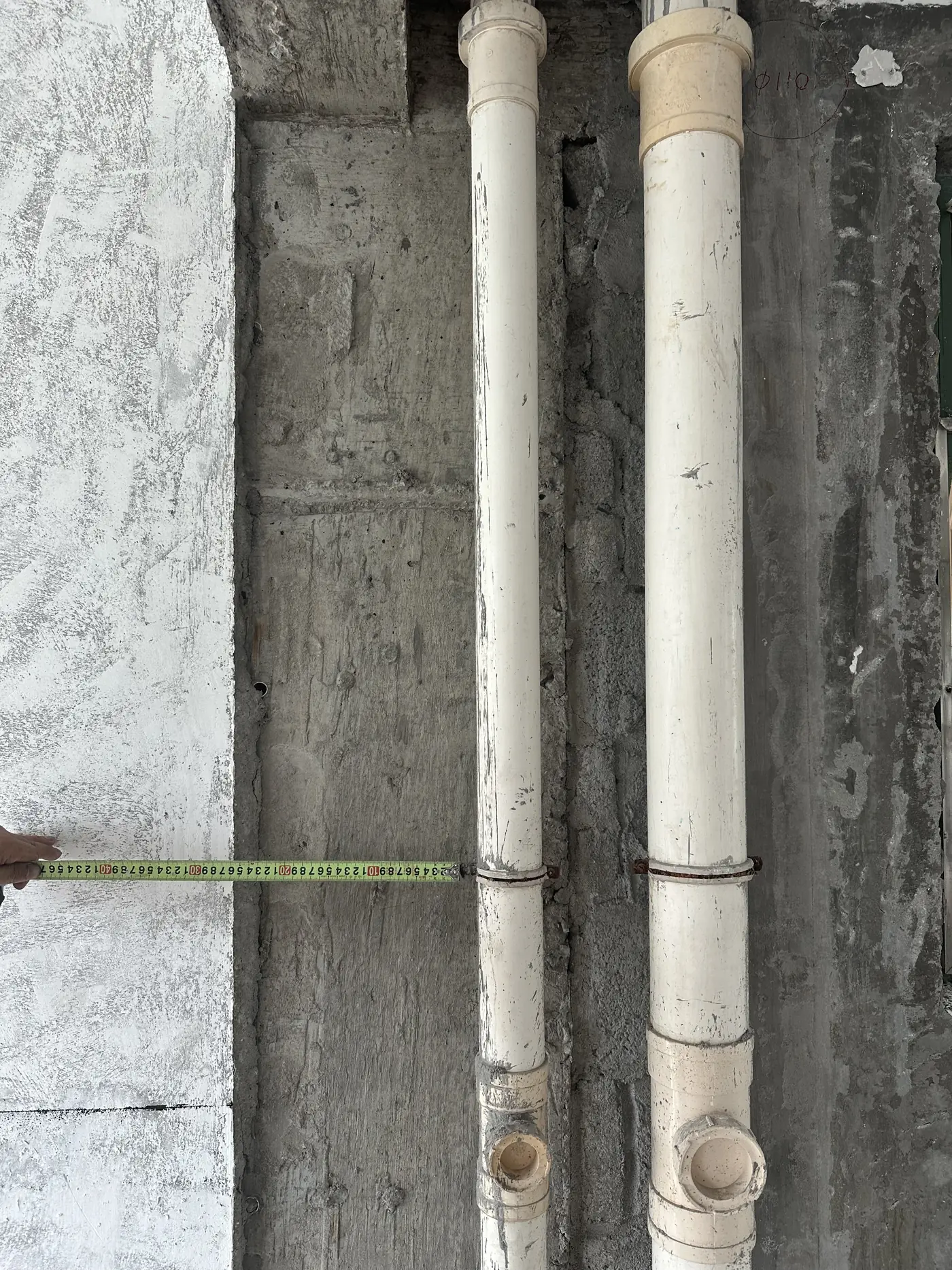

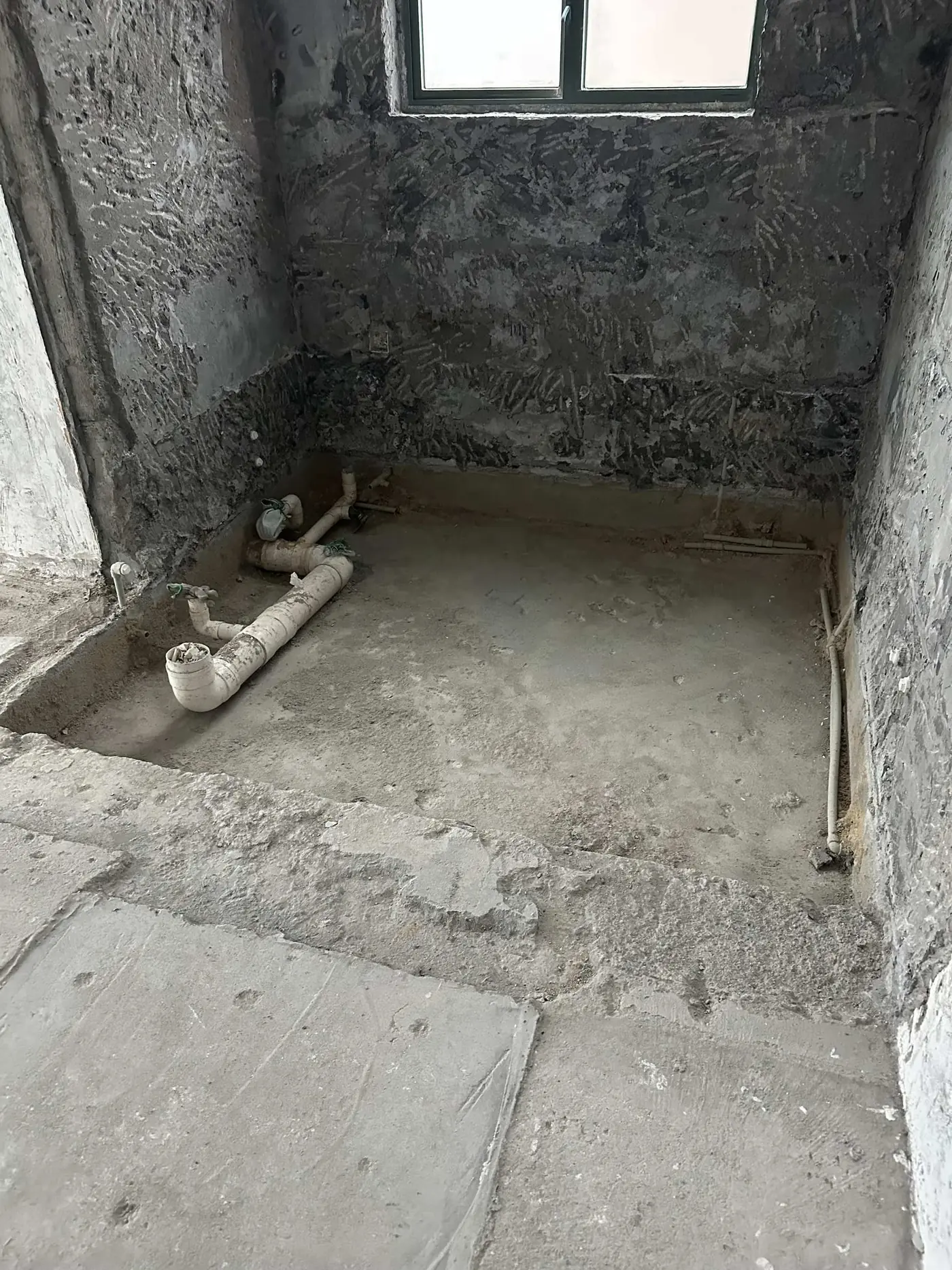

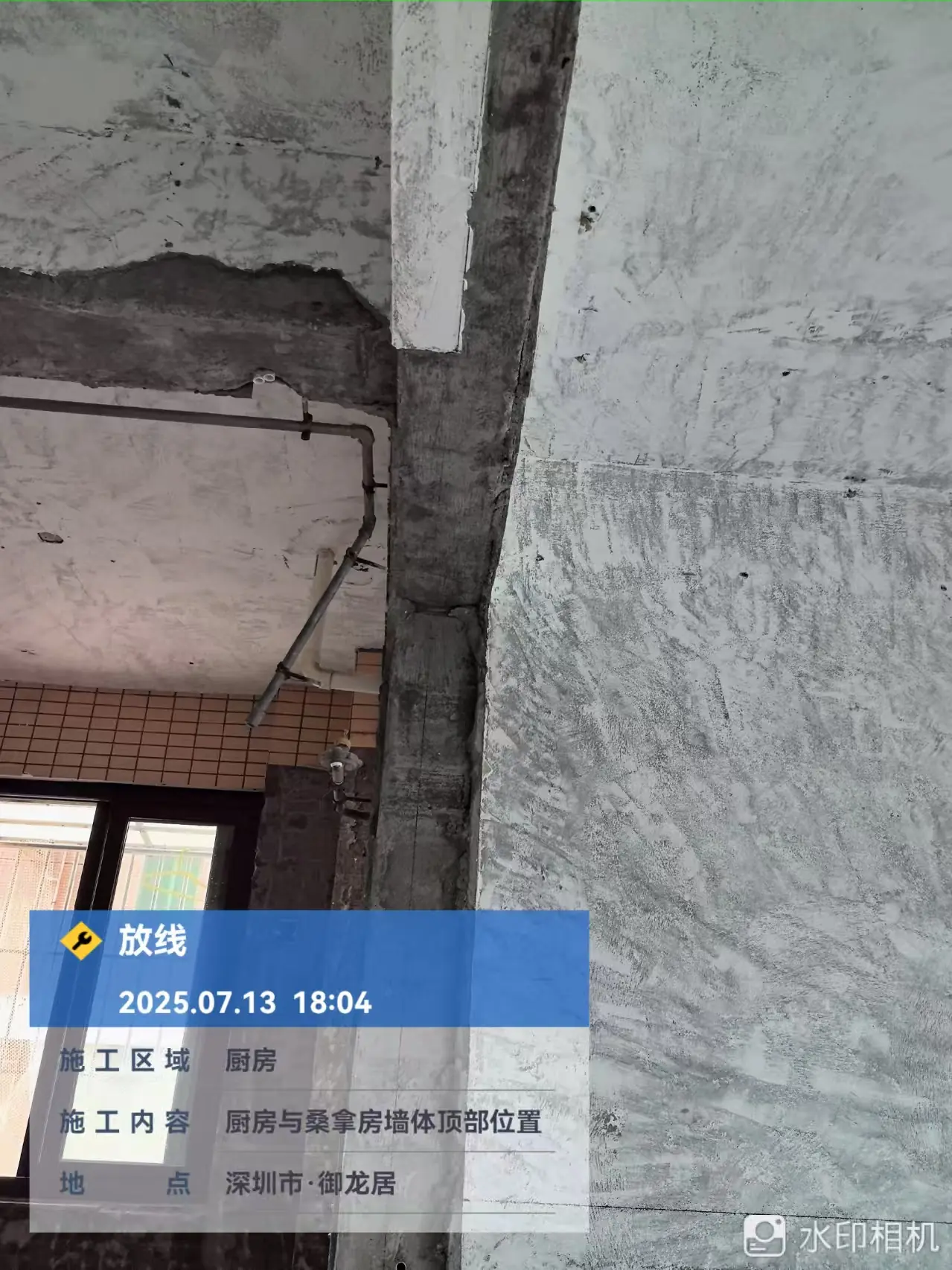

整装进场与现场复核

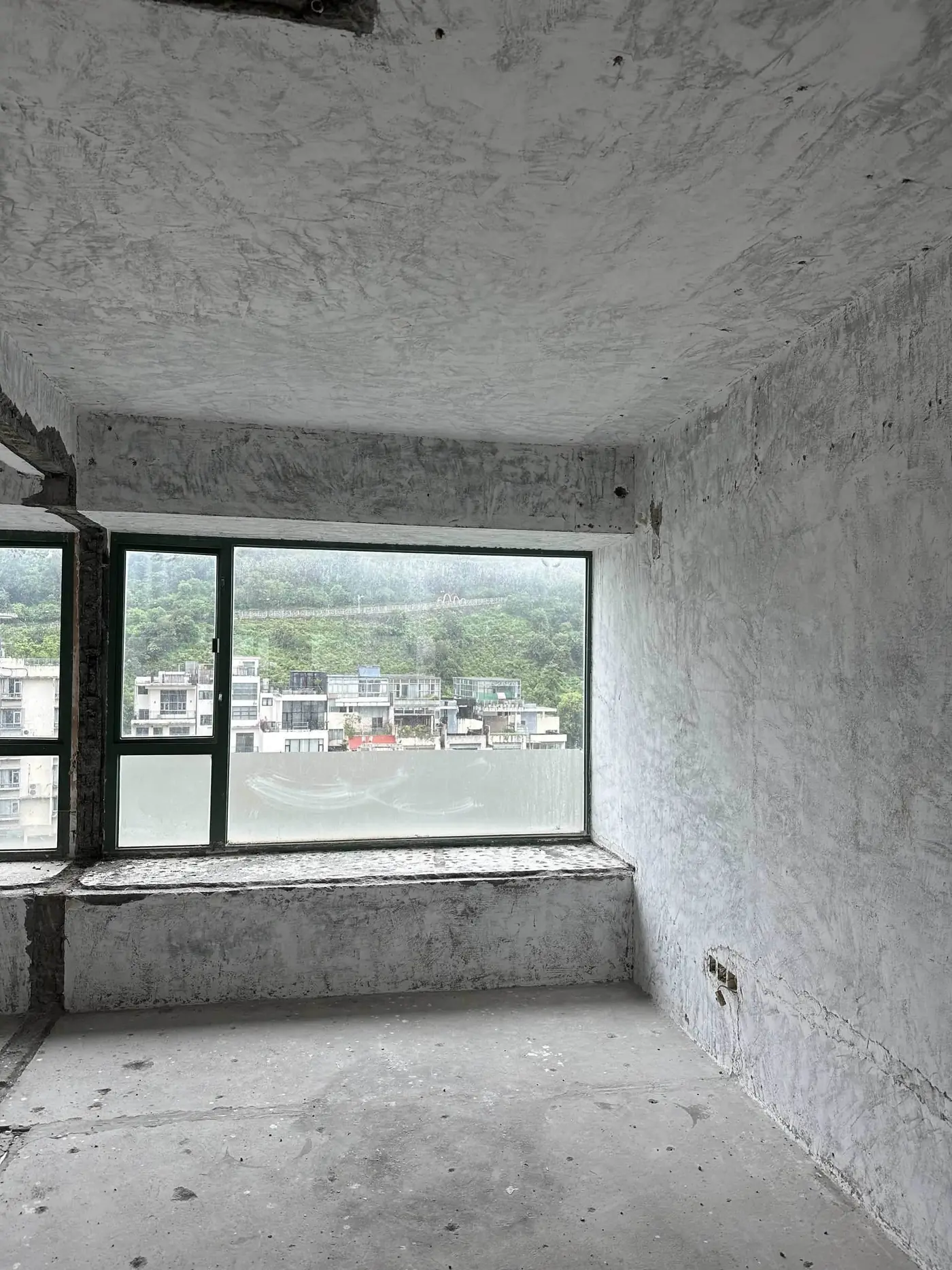

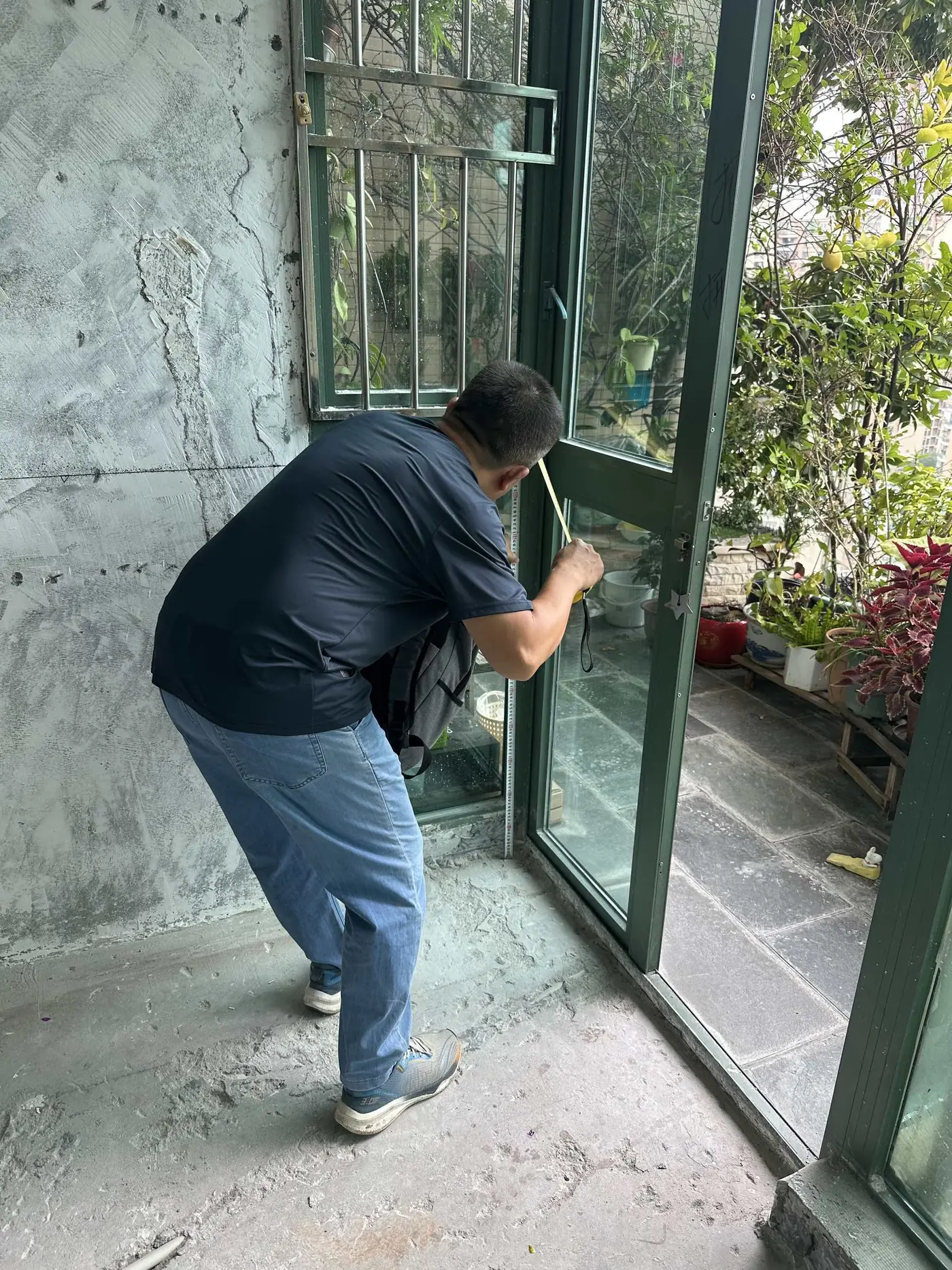

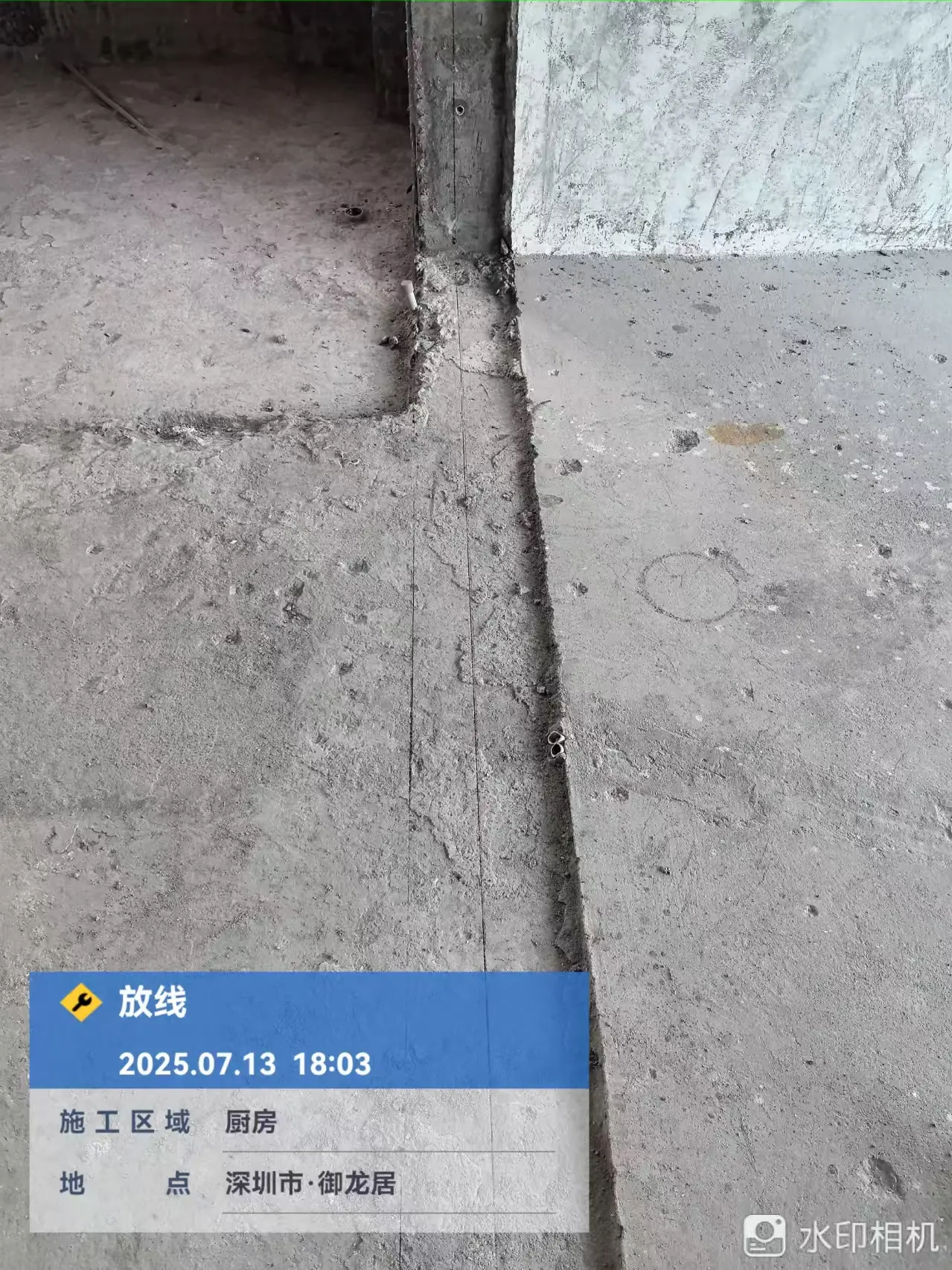

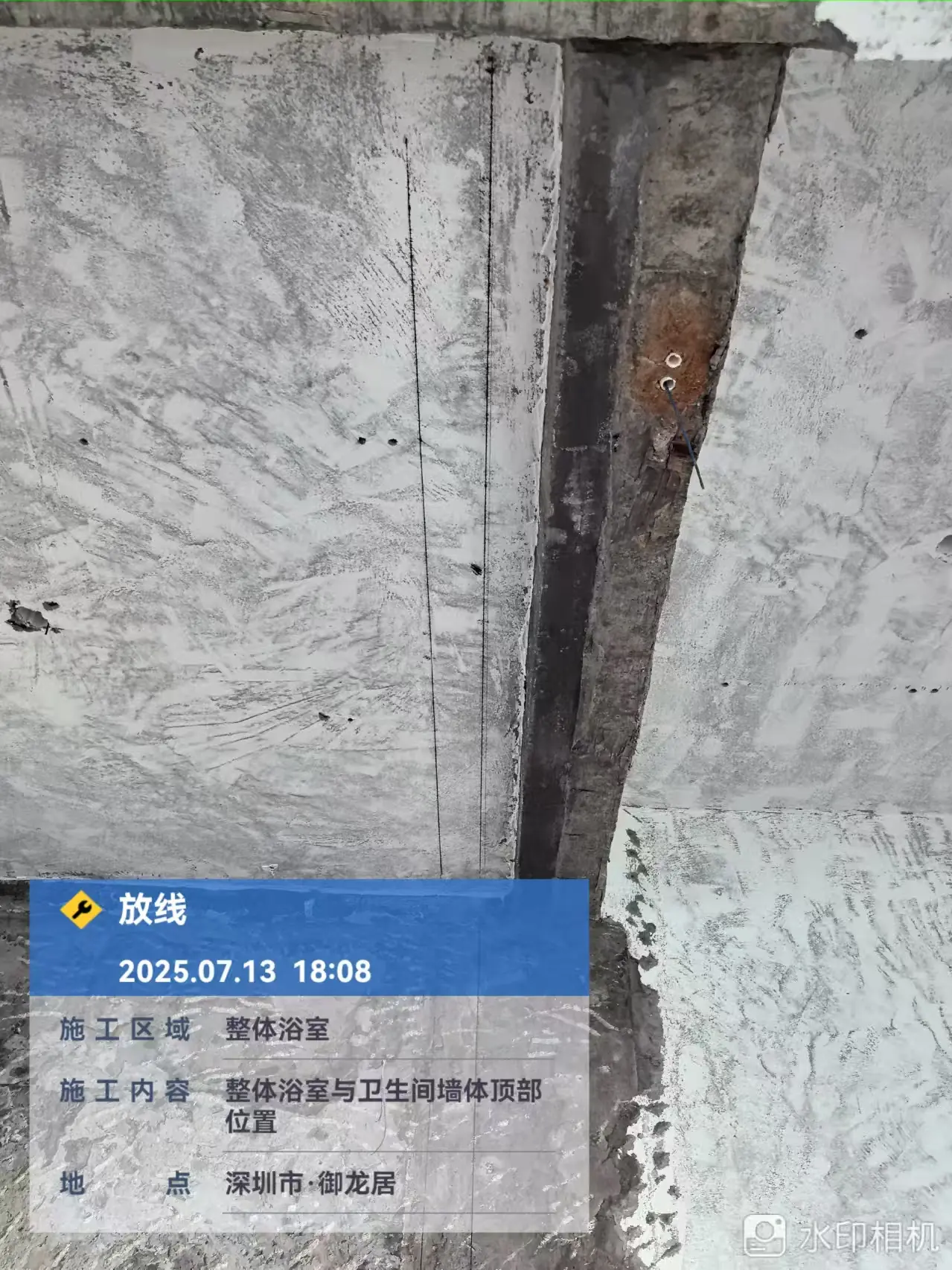

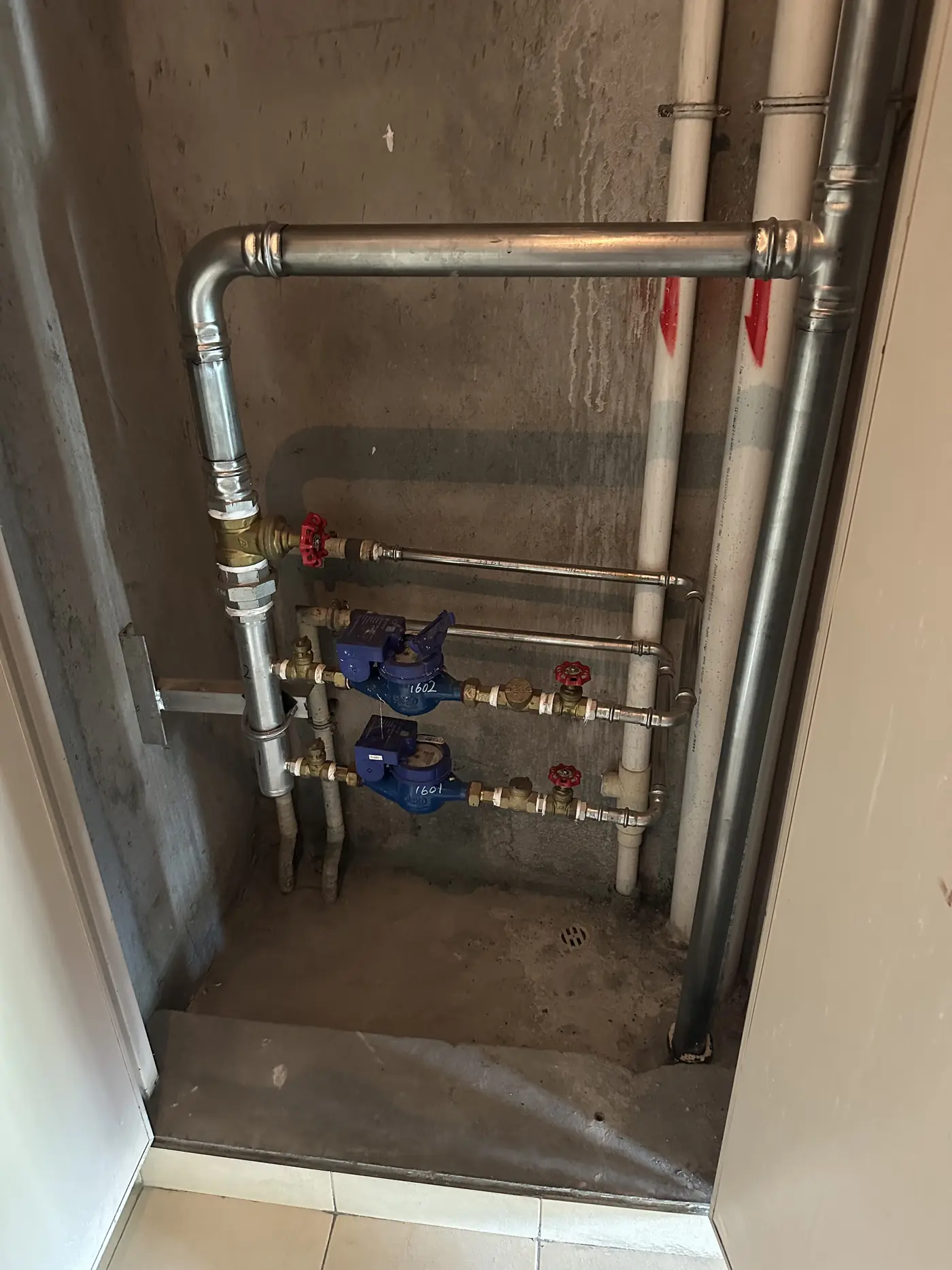

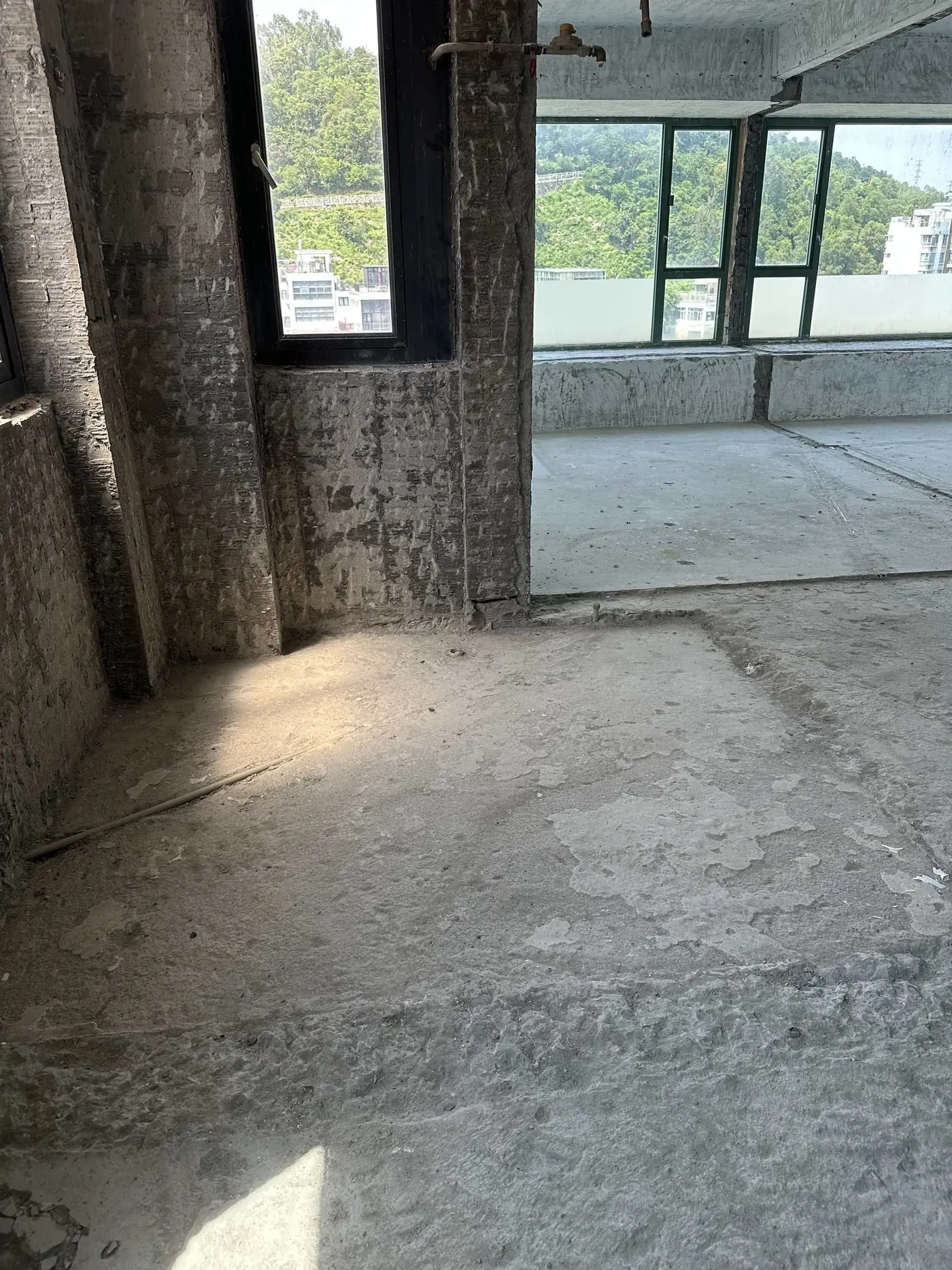

2025.07.10-15

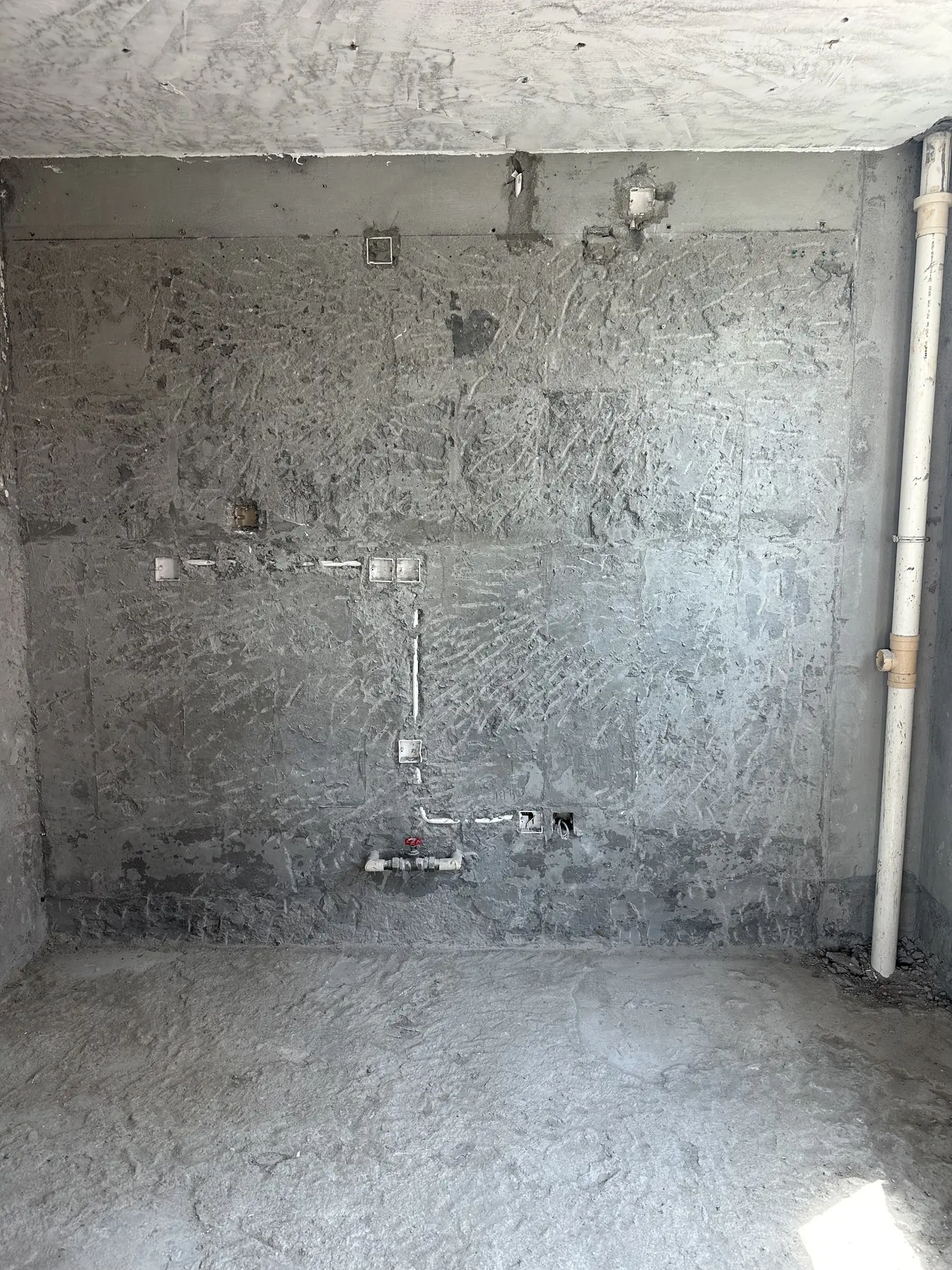

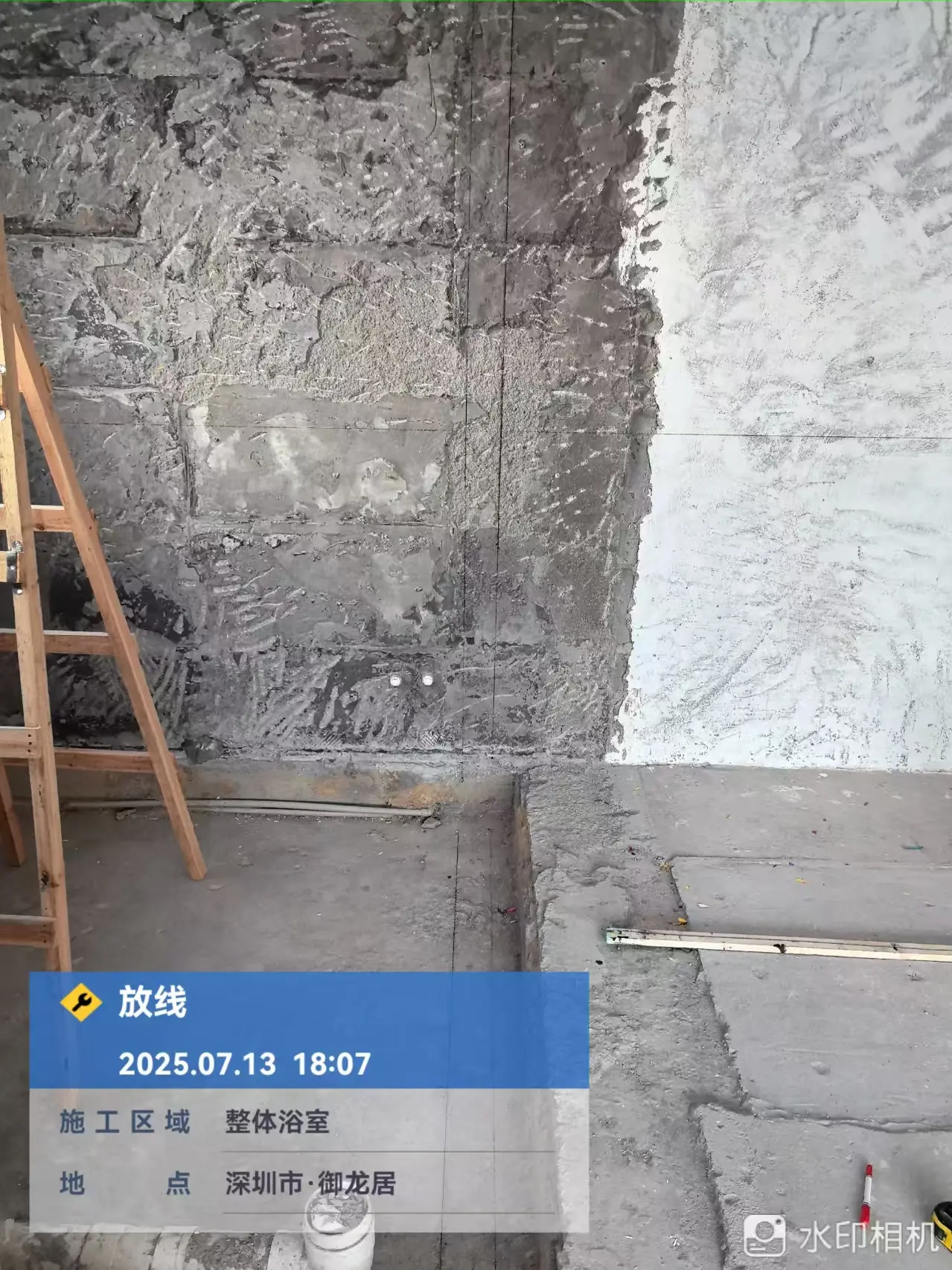

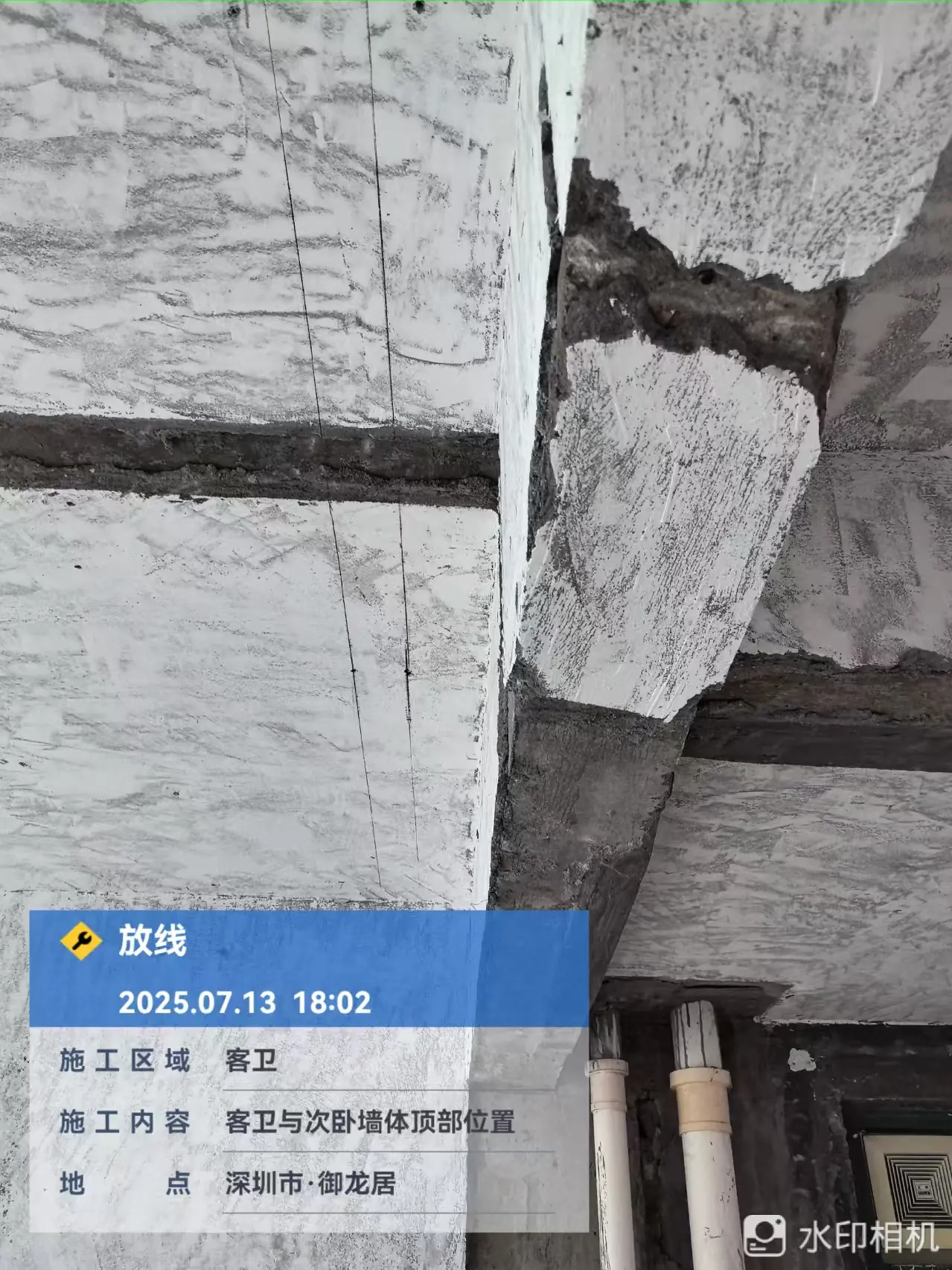

复核层高、二重床、吊顶、外墙开孔、主卫马桶排水、燃气管路径等关键问题

已显示 12 / 15

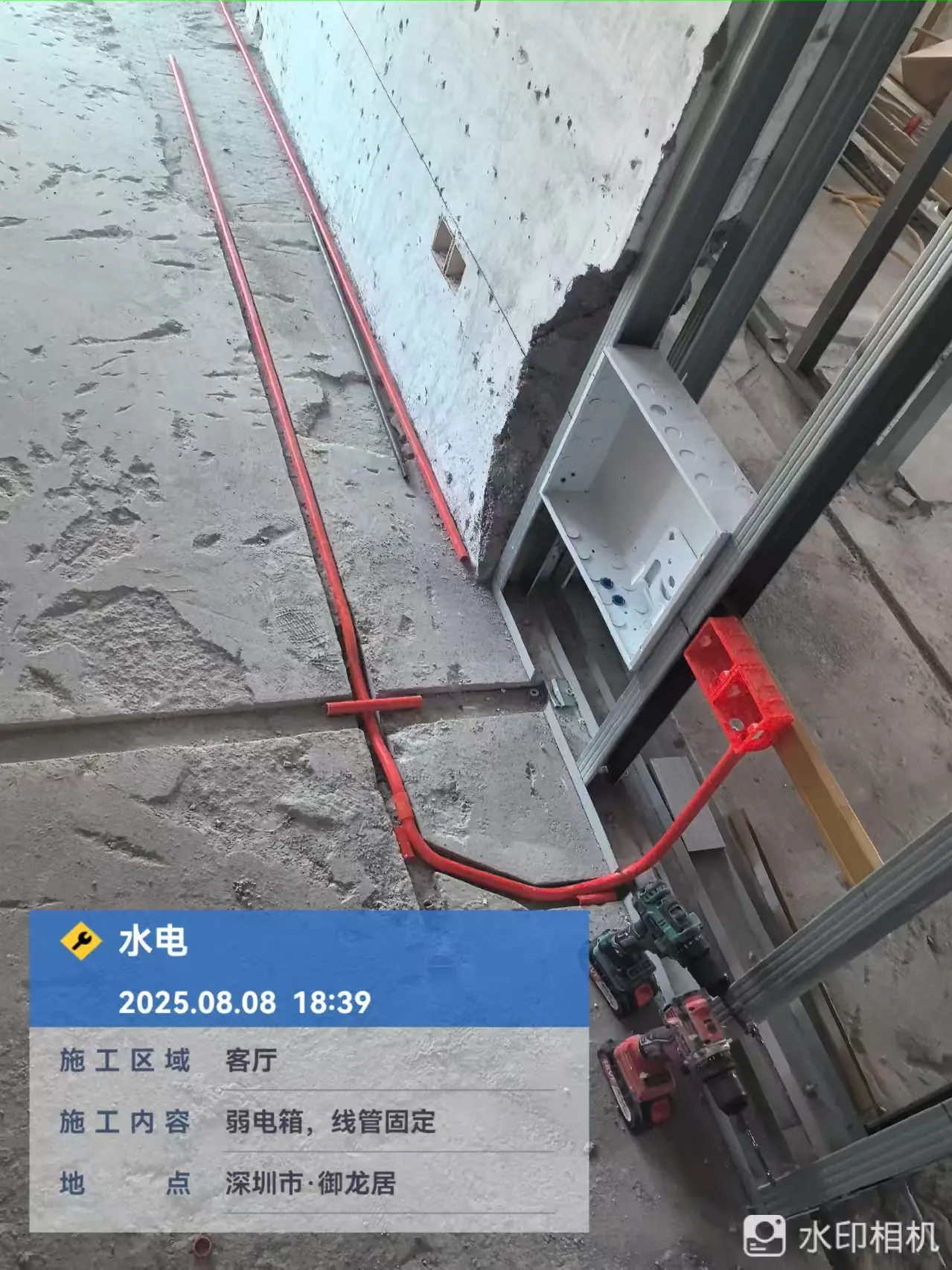

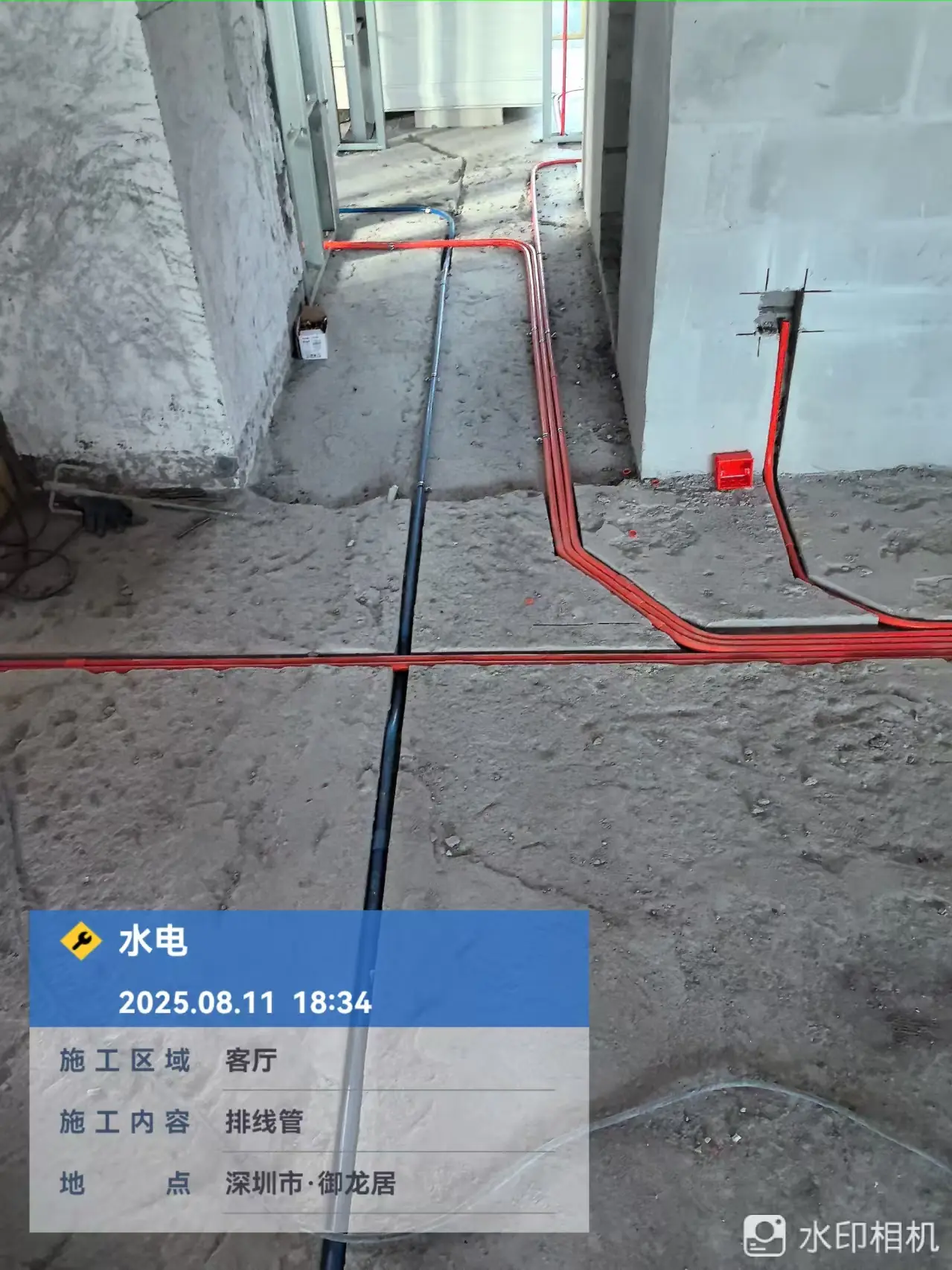

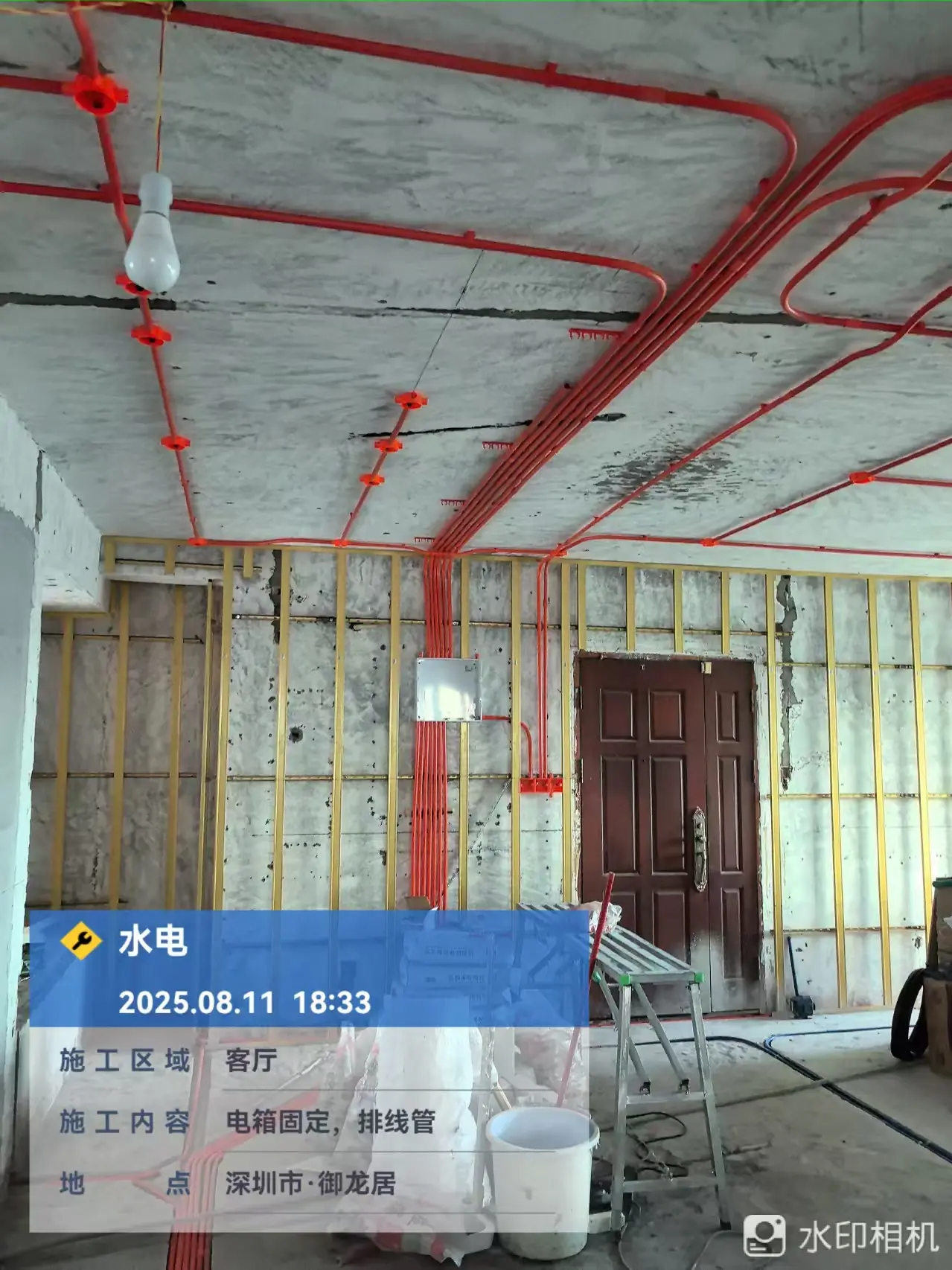

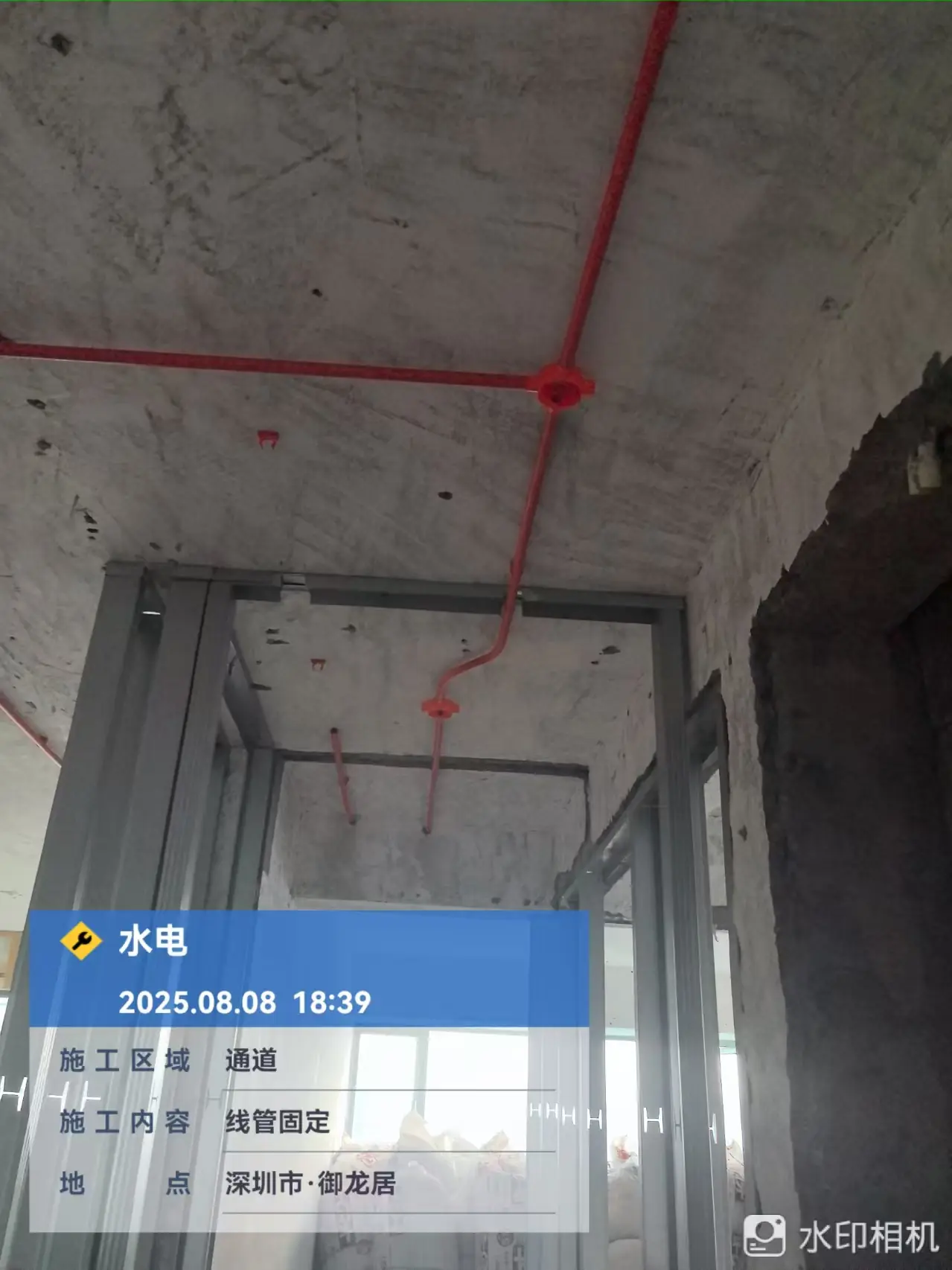

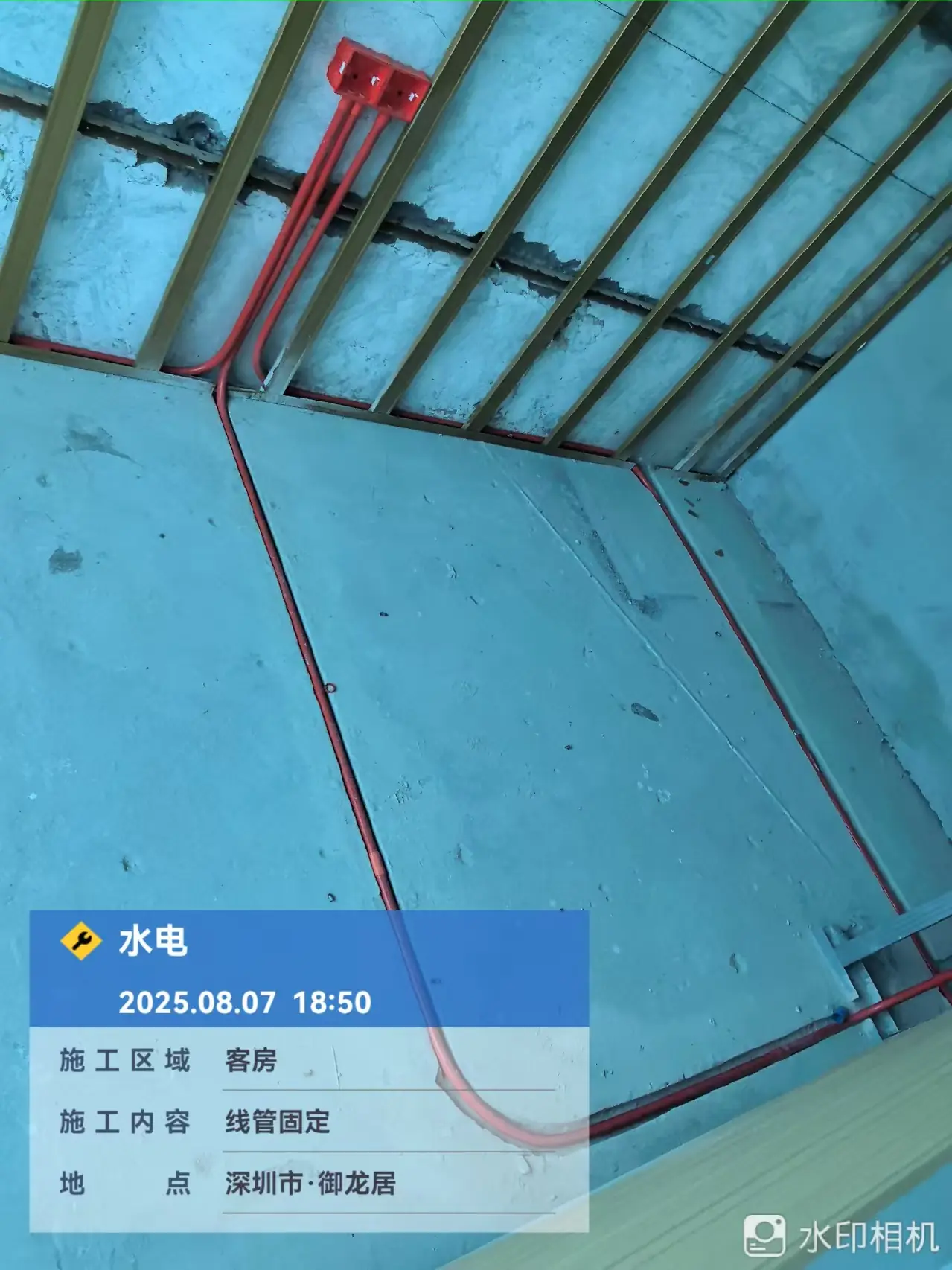

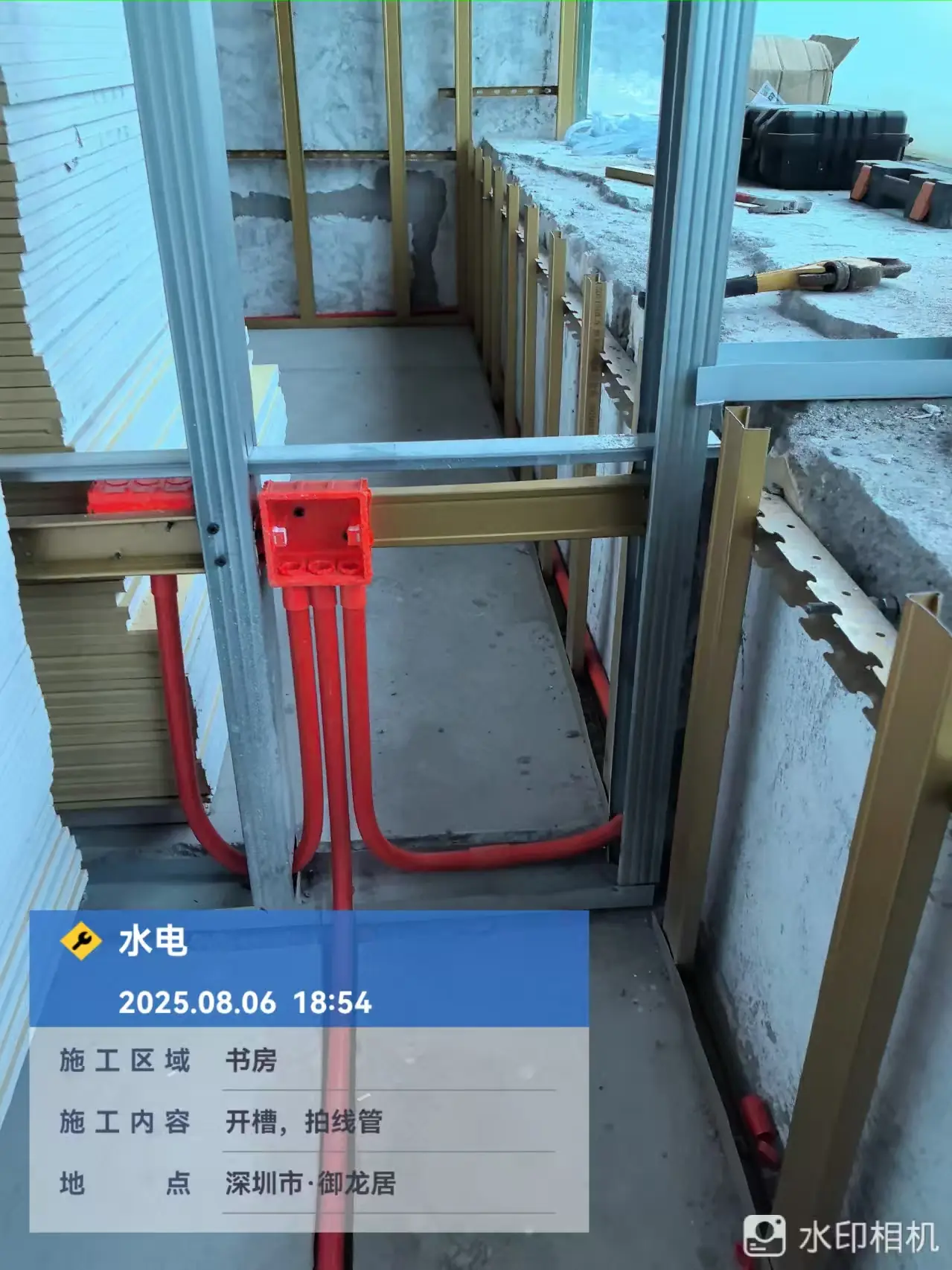

水电工程

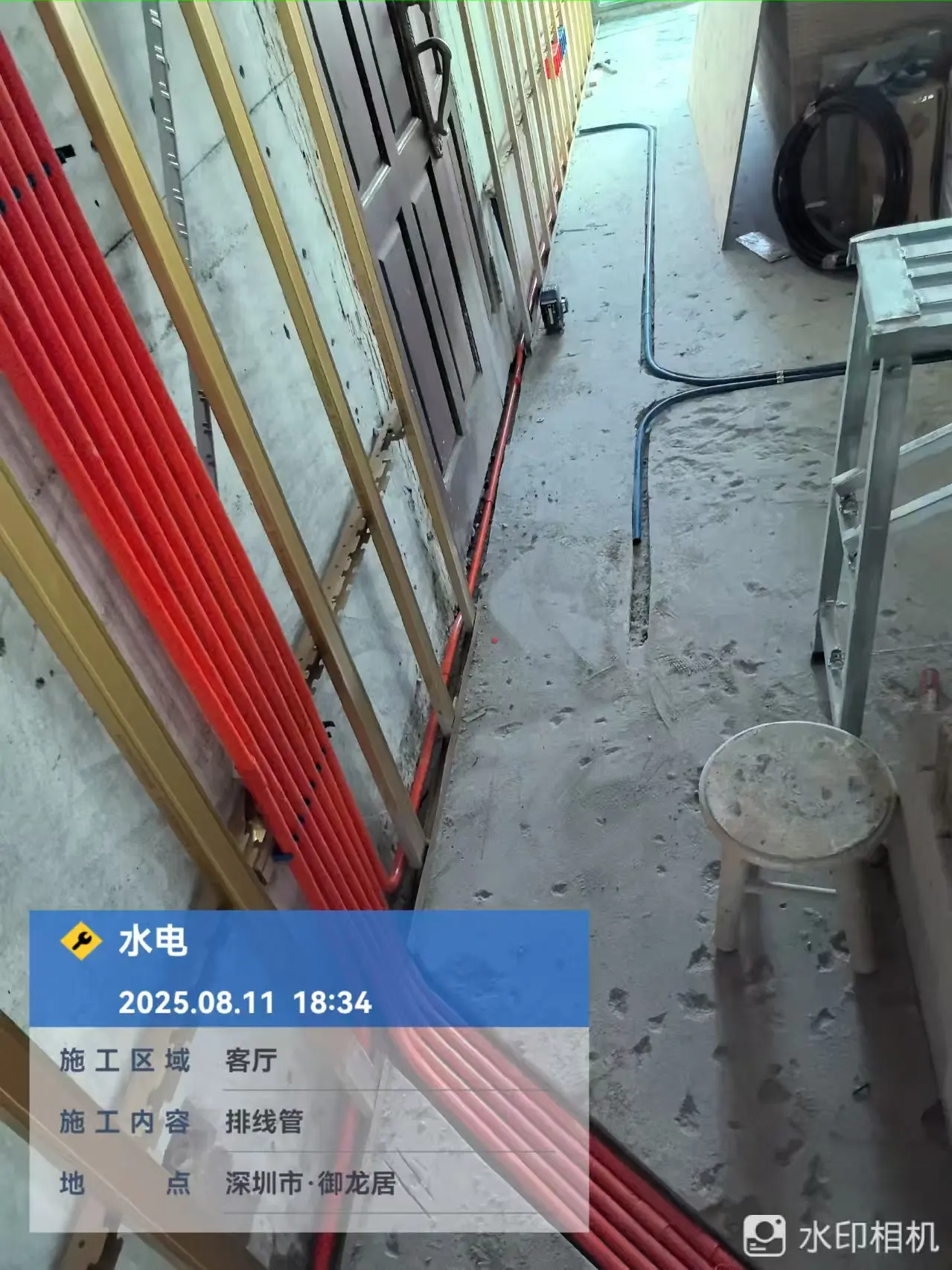

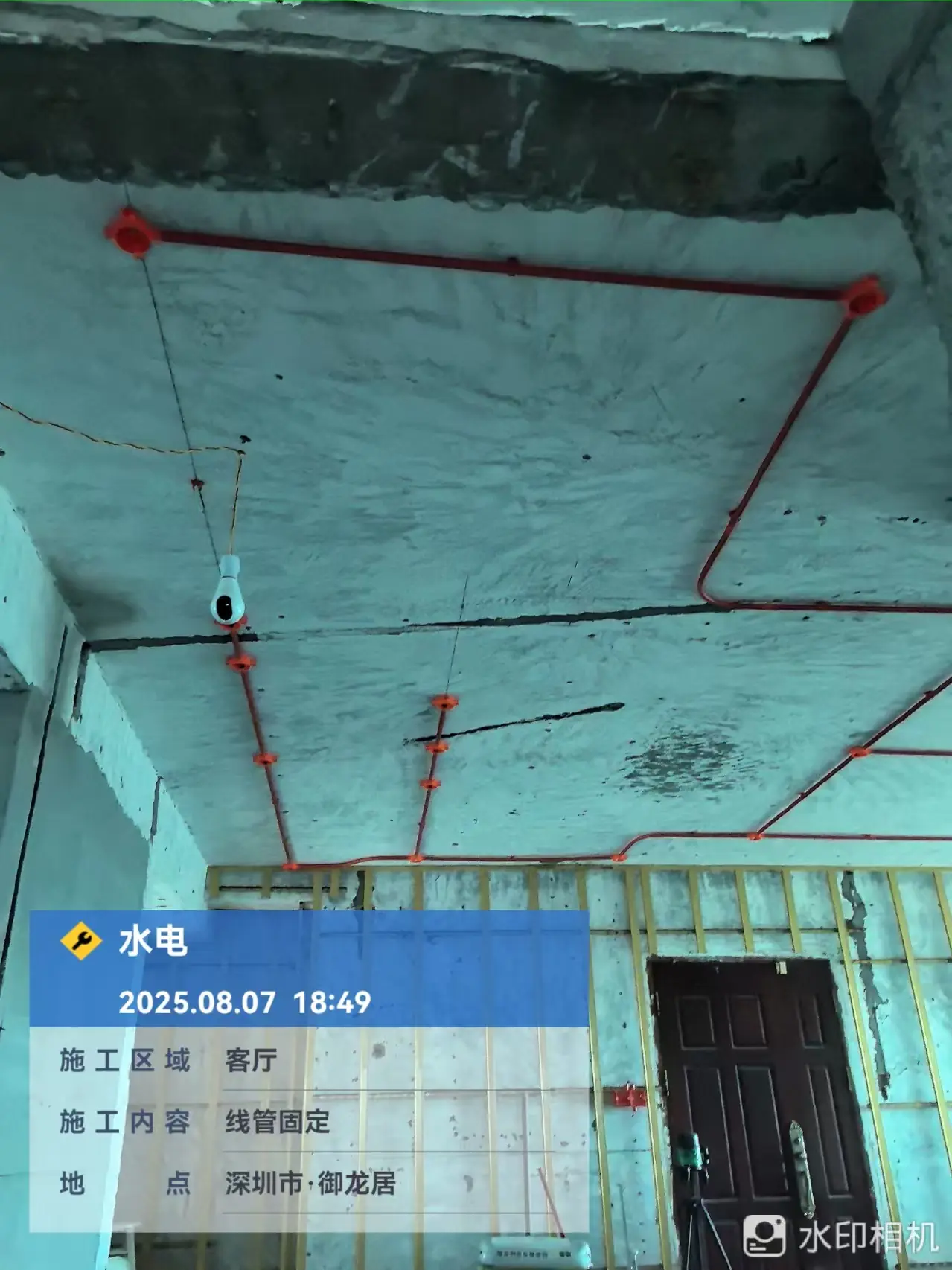

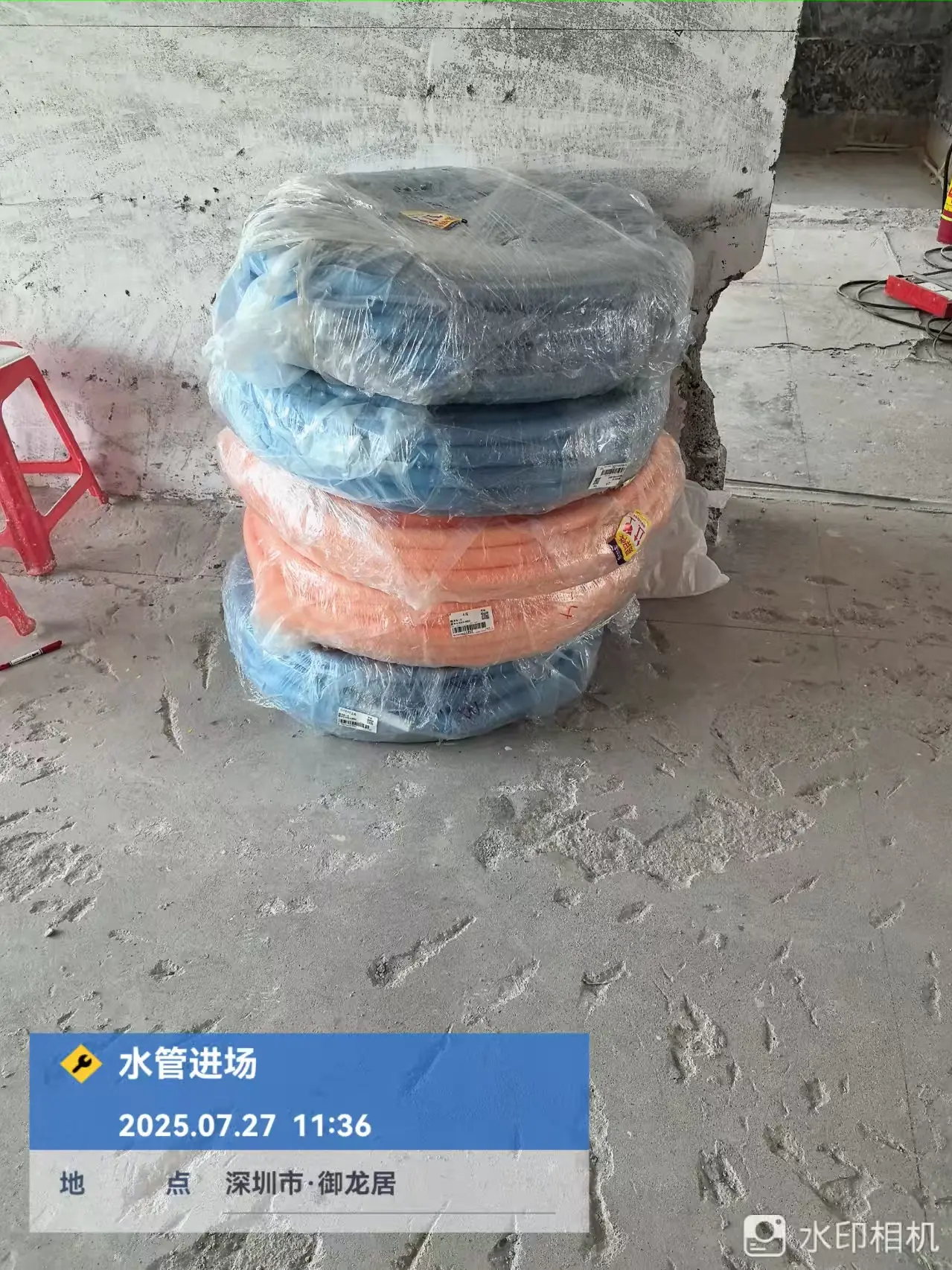

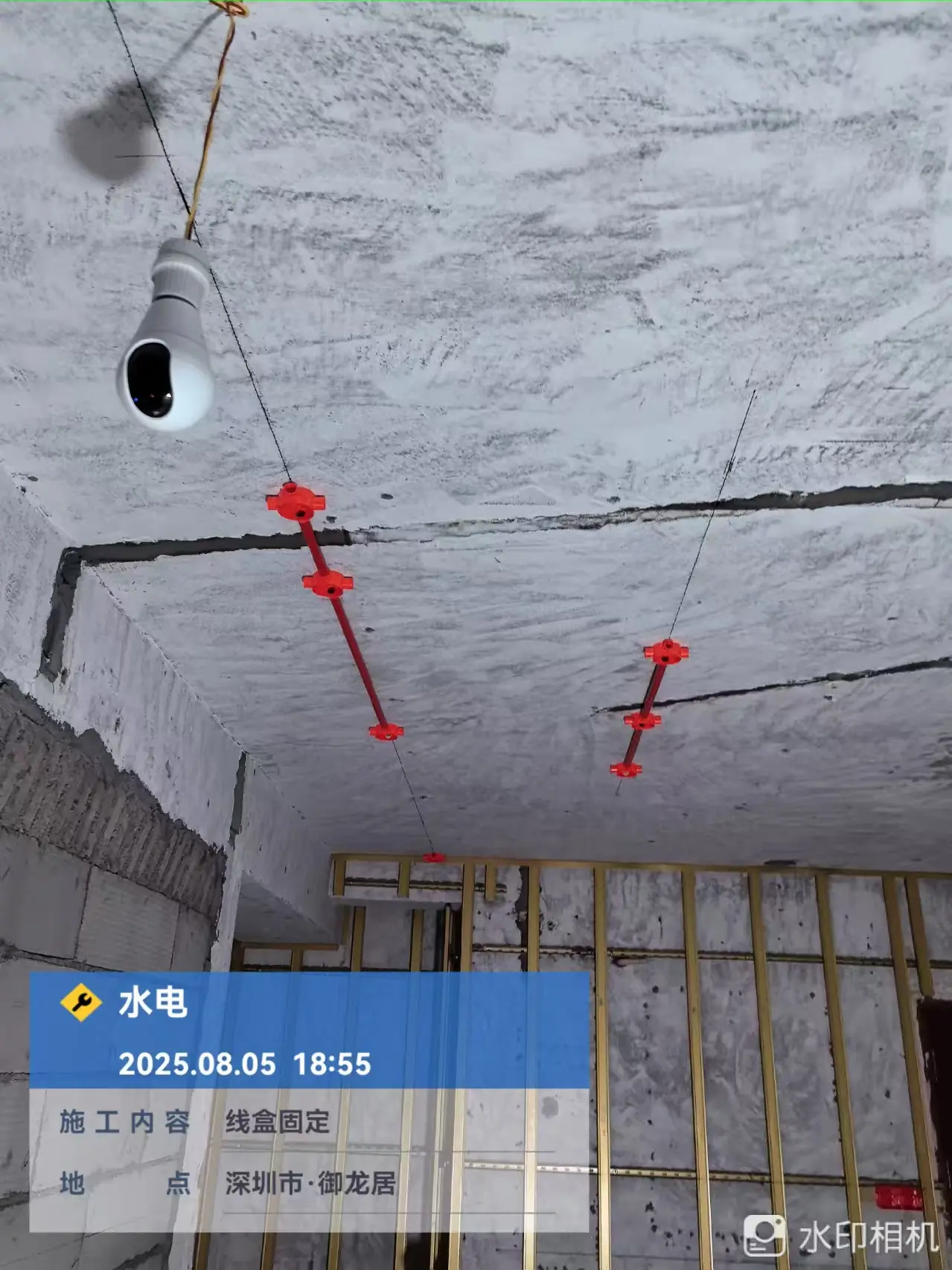

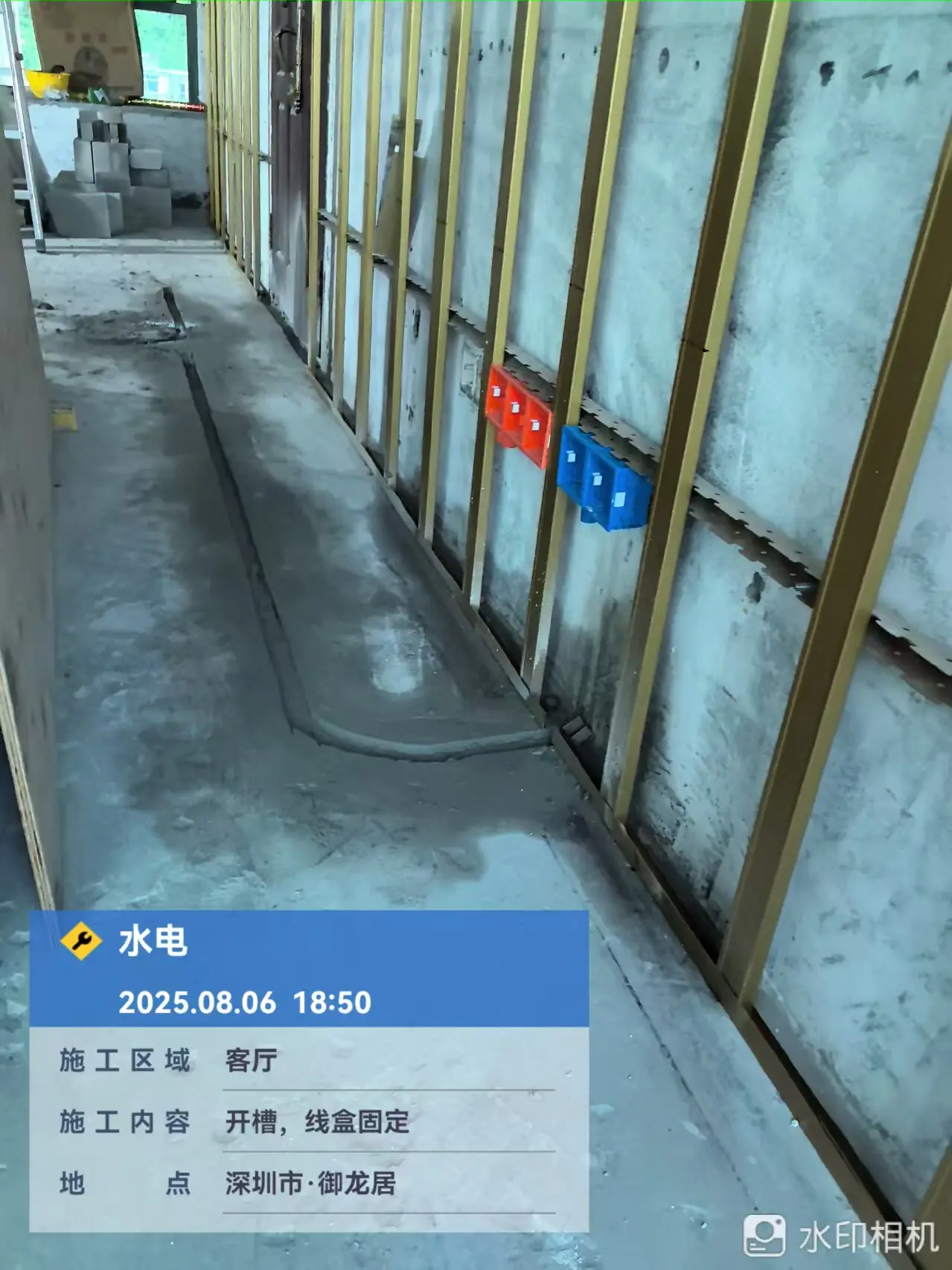

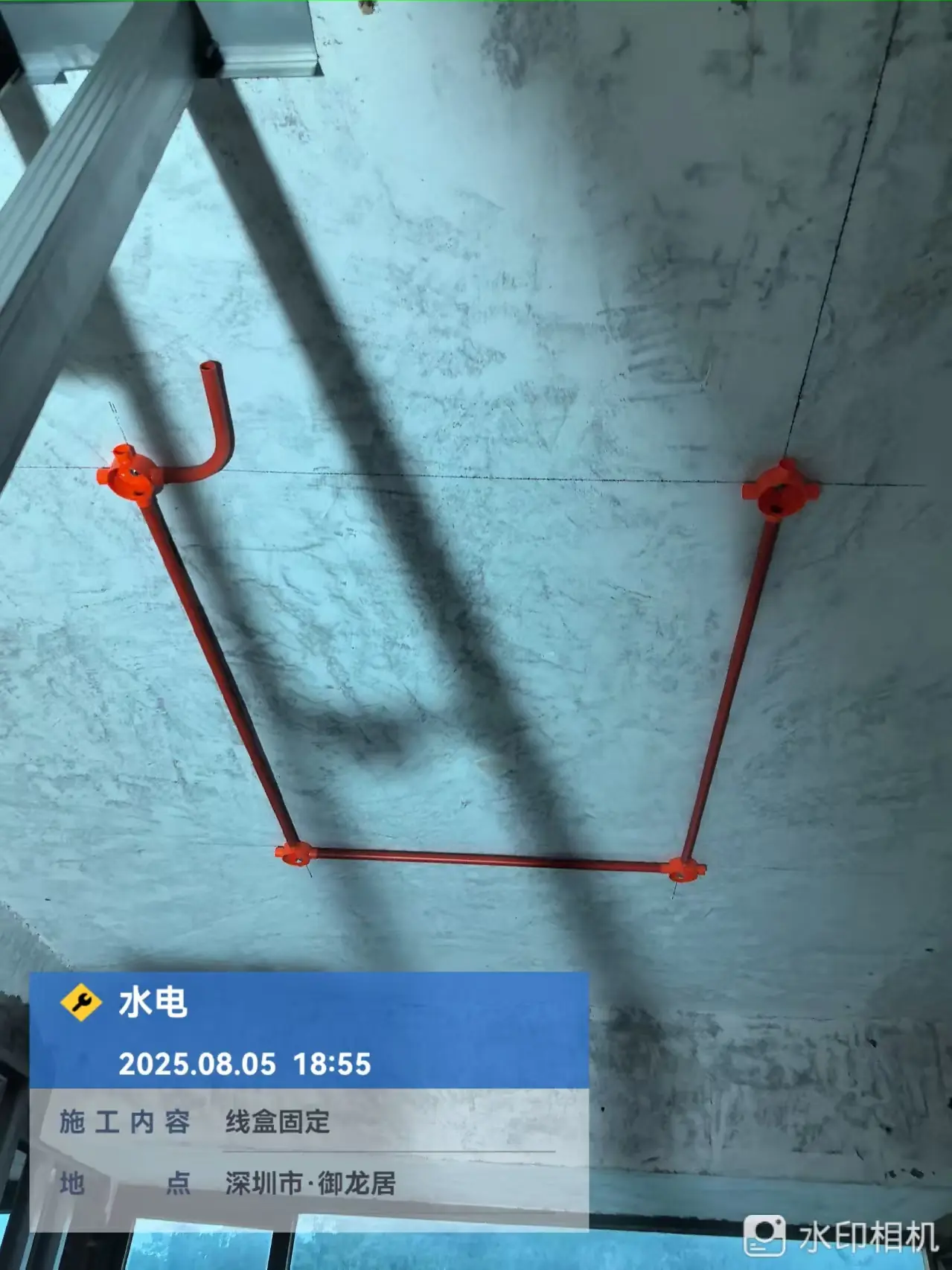

2025.07-08

强弱电与给排水施工,完成隐藏工程基础

已显示 12 / 12

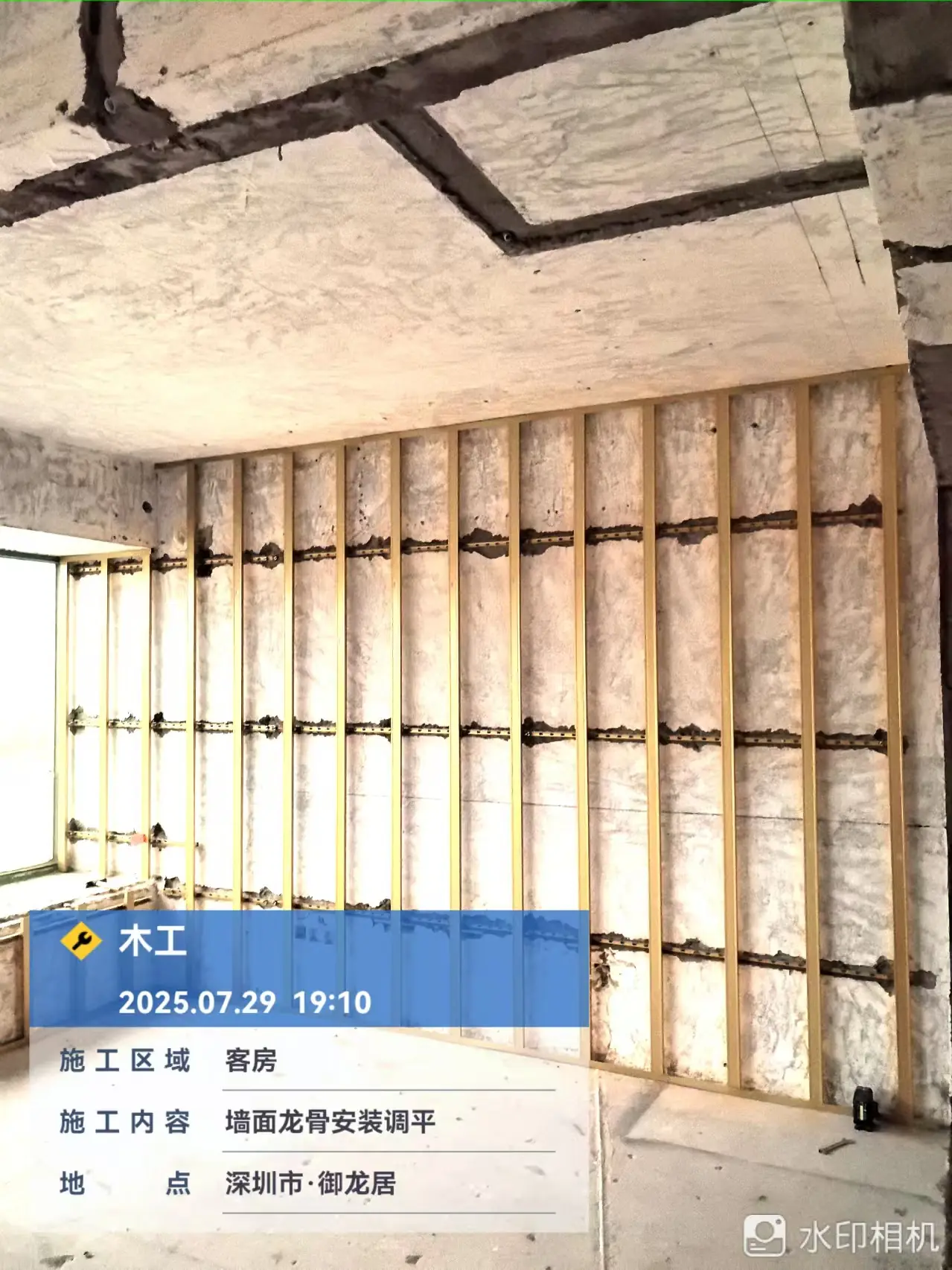

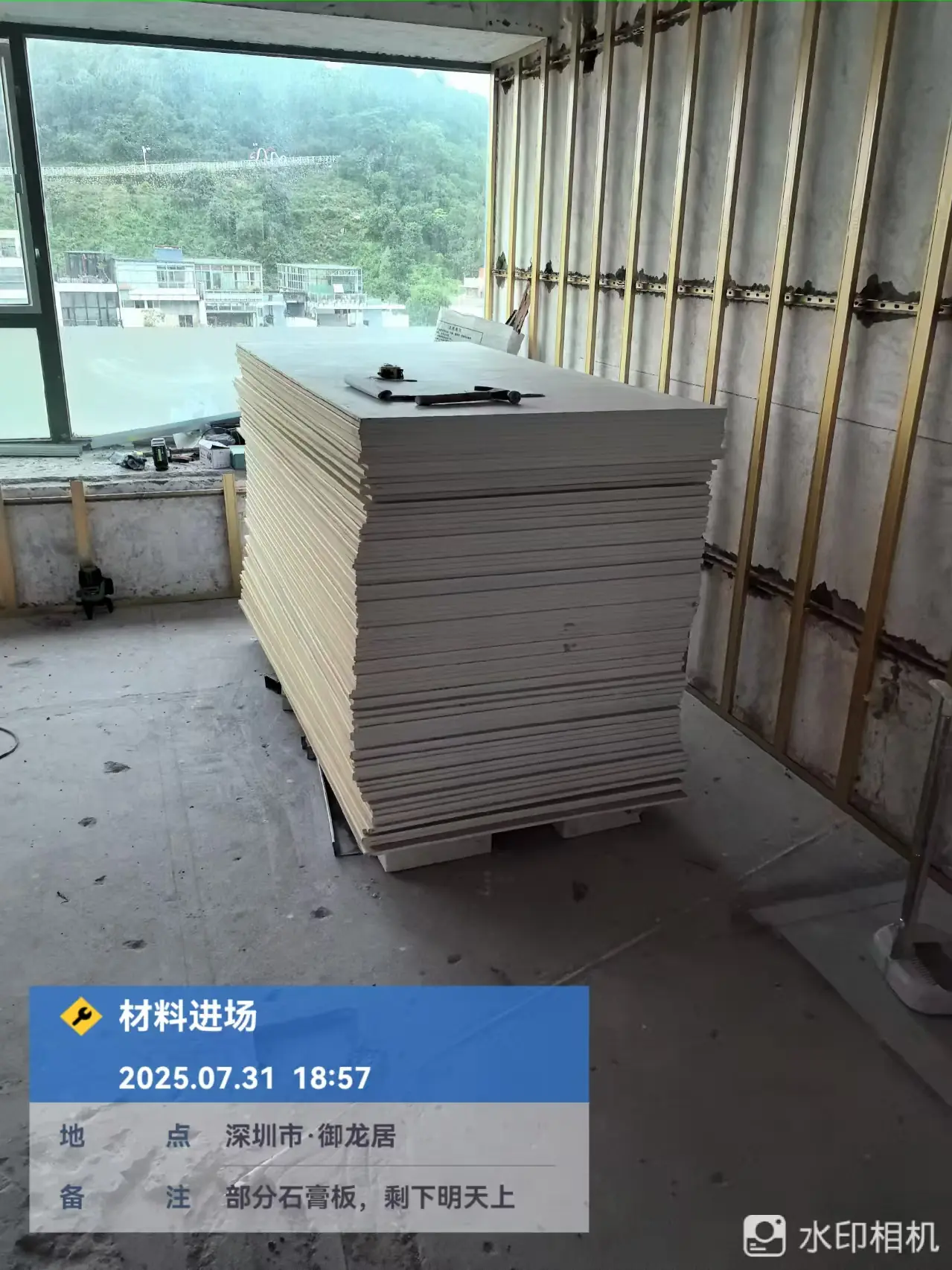

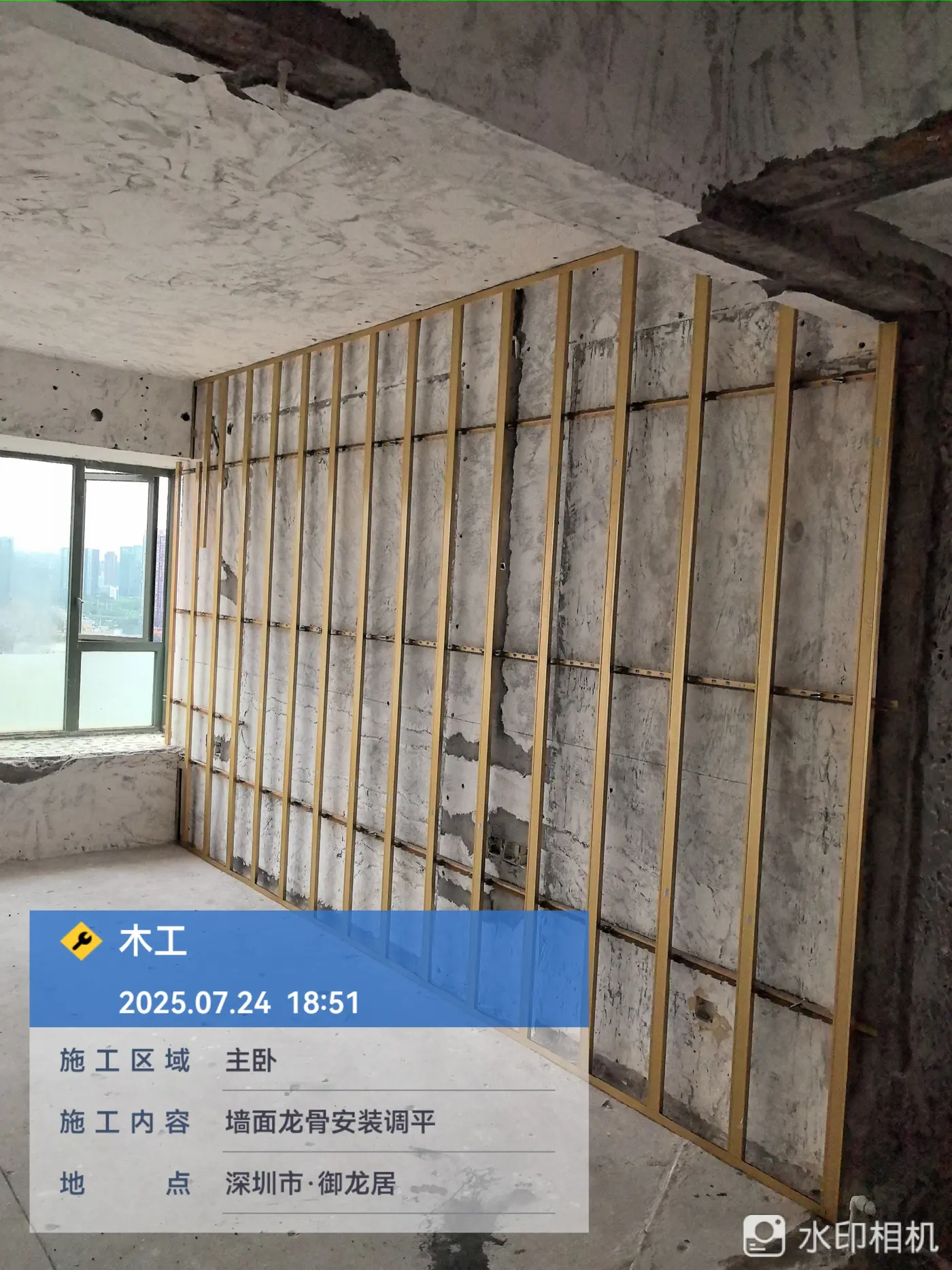

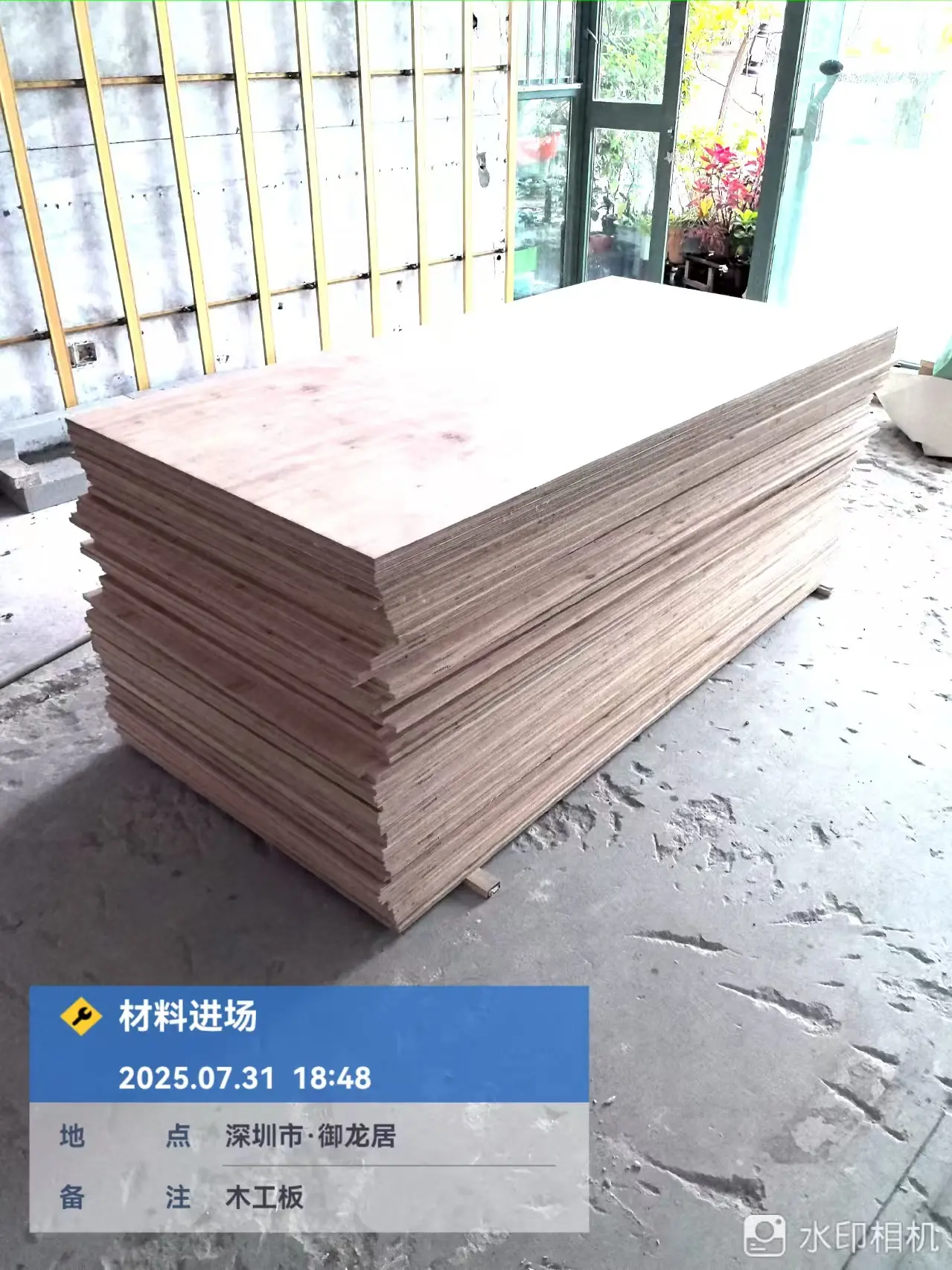

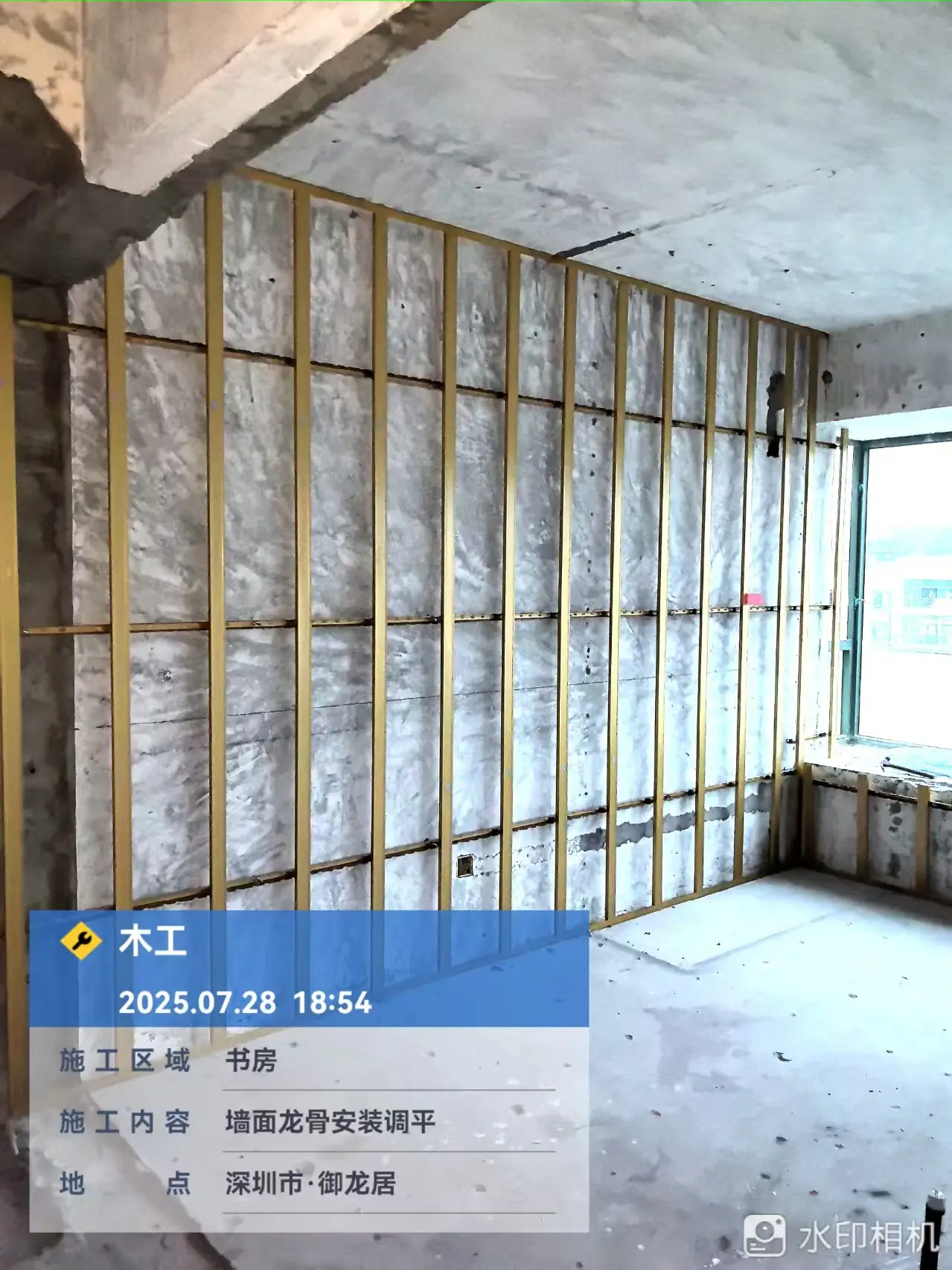

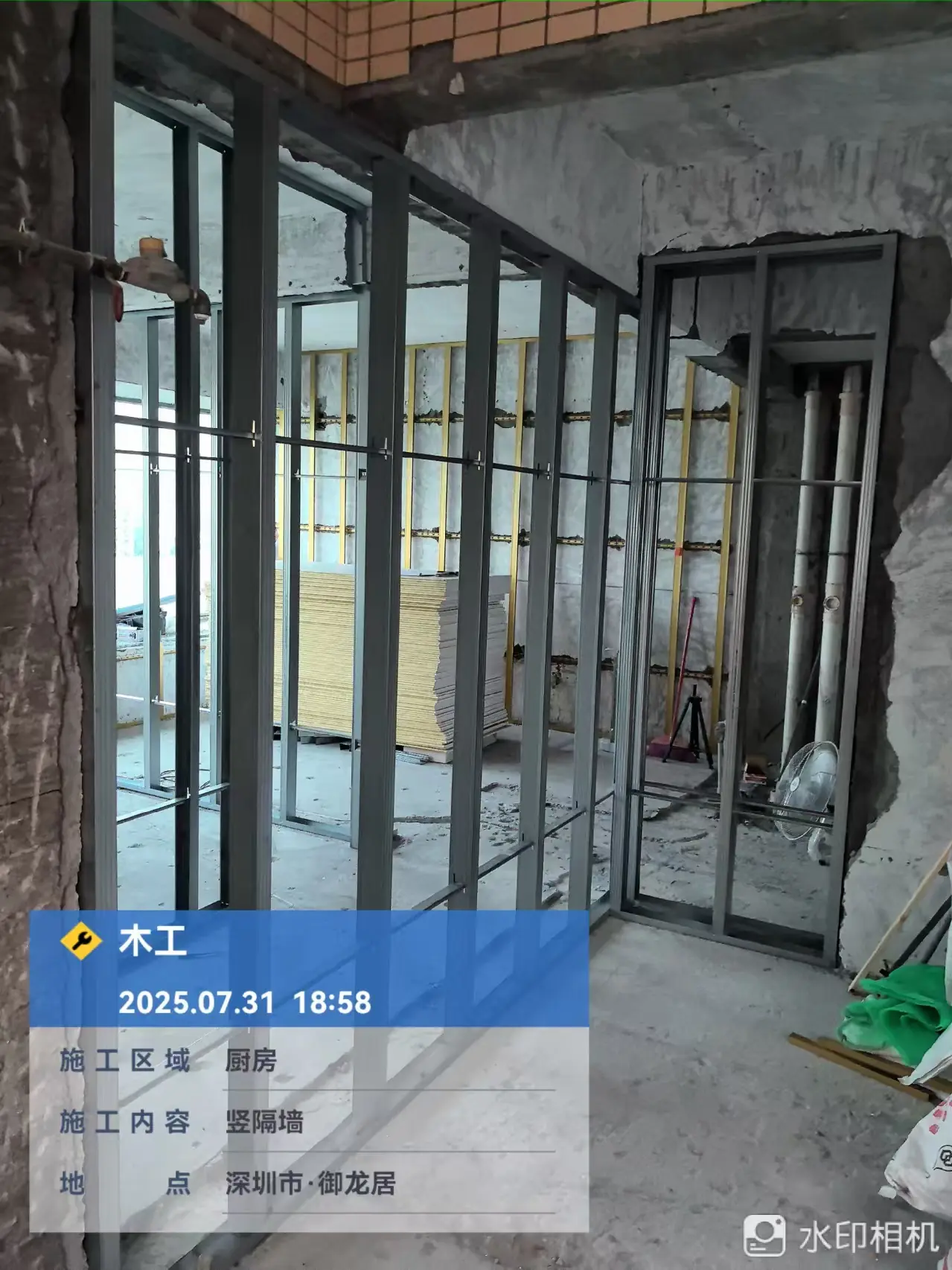

木工与吊顶

2025.08-09

轻钢龙骨、吊顶和基础木作施工,形成墙顶面骨架

已显示 6 / 6

地面系统

2025.08-10

地面找平、二重底和木地板系统施工

墙纸与饰面

2025.10-11

墙面墙纸施工与收口处理

厨卫产品安装

2025.11-12

客卫瓷砖、整体浴室、橱柜系统、卫生间洁具安装

门窗与定制

2025.11-12

铝合金窗、室内门、全屋定制深化安装

灯具与收口

2025.12-2026.01

灯、开关插座、踢脚线、涂料修补、地胶地面收口

竣工验收

2025.12.30-2026.01.12

整体验收通过,项目交付完成

软装进场

2025.12.30-2026.01.15

家具、陈设与最终软装进场

完工实景

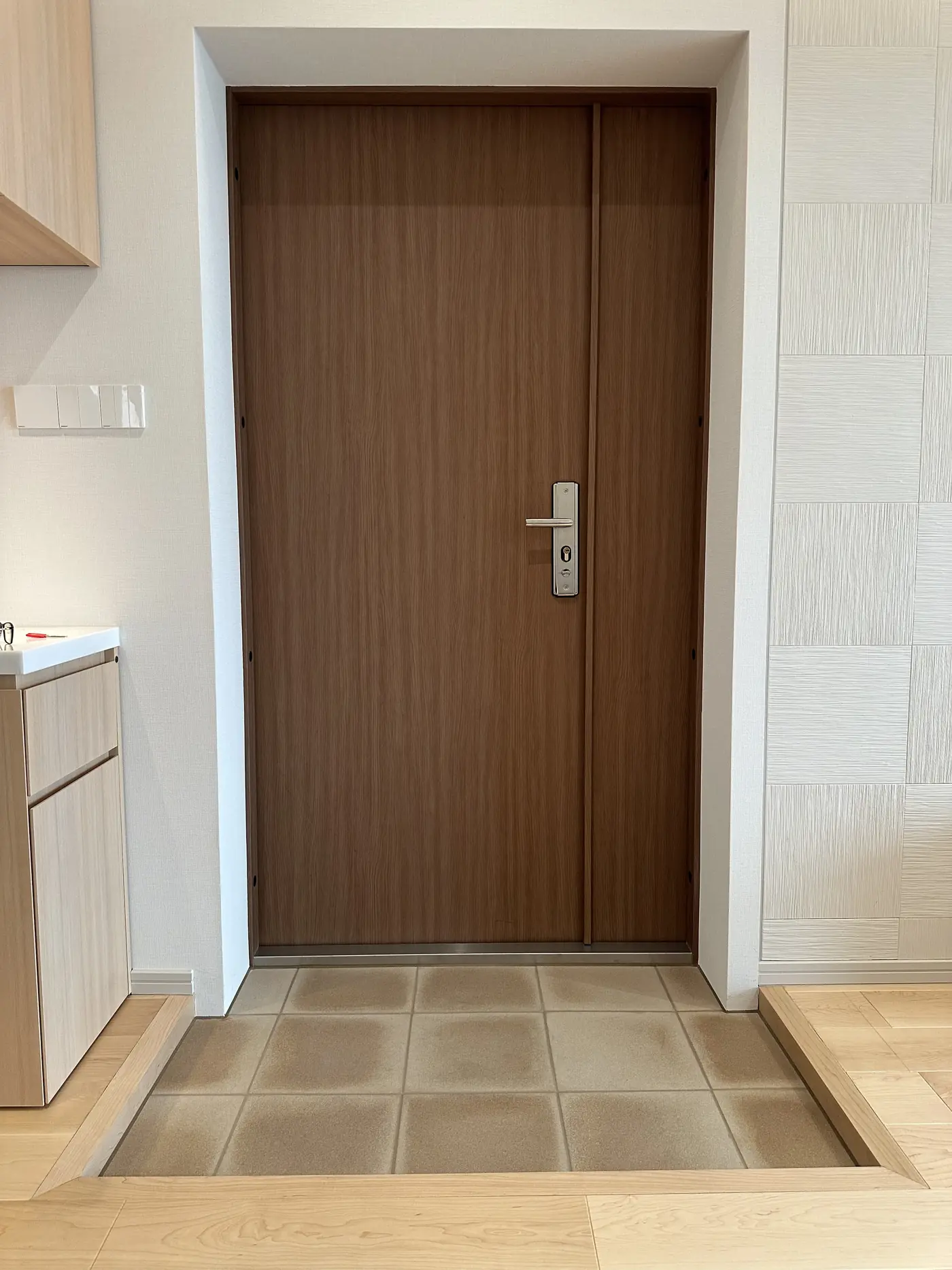

公共区与玄关

客餐厅、玄关与公共动线完成后的整体关系,强调木地板、光线和收纳界面。

已显示 5 / 5

厨房与设备

开放式厨房、水槽、岛台与设备系统完成后的使用状态。

已显示 4 / 4

卧室与卫浴

卧室、衣柜、洗面和整体浴室等私区空间完成后的材质与收纳关系。

已显示 3 / 3

生活场景

生活场景

家具、器物、花束、猫与日常使用状态共同构成真实的居住空间。

已显示 6 / 10

主要材料与品牌

Takara Standard

EDEL橱柜、ELEENA洗面柜、整体浴室、Emawall珐琅板

LIXIL

呼吸砖、室内门 / 移门建具

INAX

卫浴建材

sangetsu 山月

全屋墙纸、PVC地胶

KOIZUMI

筒灯、可调射灯、壁灯、餐厅艺术吊灯、灯带

能率

三眼灶 / 料理中心

富士帝

油烟机

杜邦

厨房台面

马可波罗

主卫/客卫瓷砖

立邦

吊顶乳胶漆、防水乳胶漆

森鹰

铝合金窗 / 隔音窗

住宅整装

咨询类似项目

住宅空间规划、材料配置与施工服务

咨询类似项目

其他整装案例

全部案例
